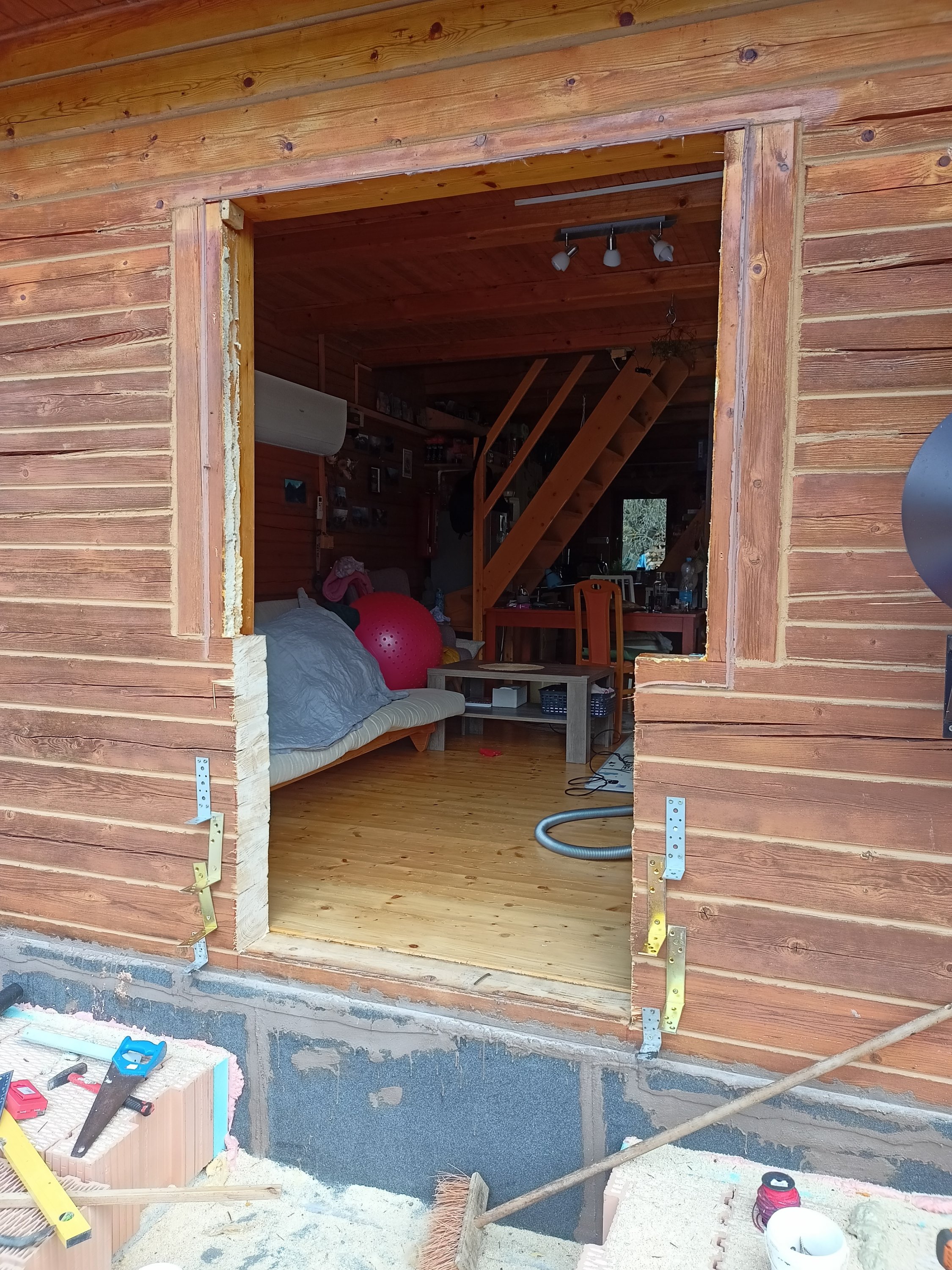

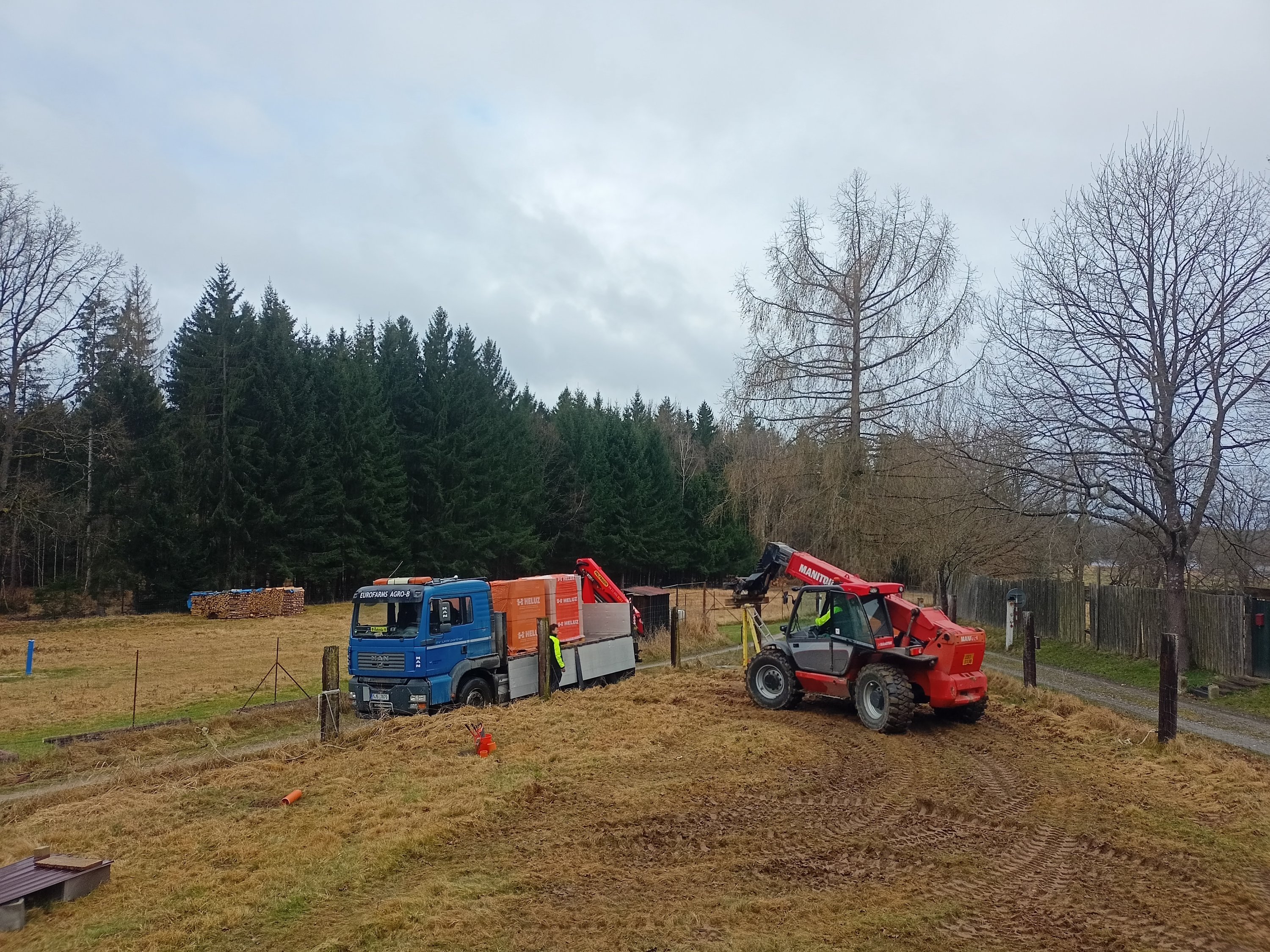

Přistavujeme

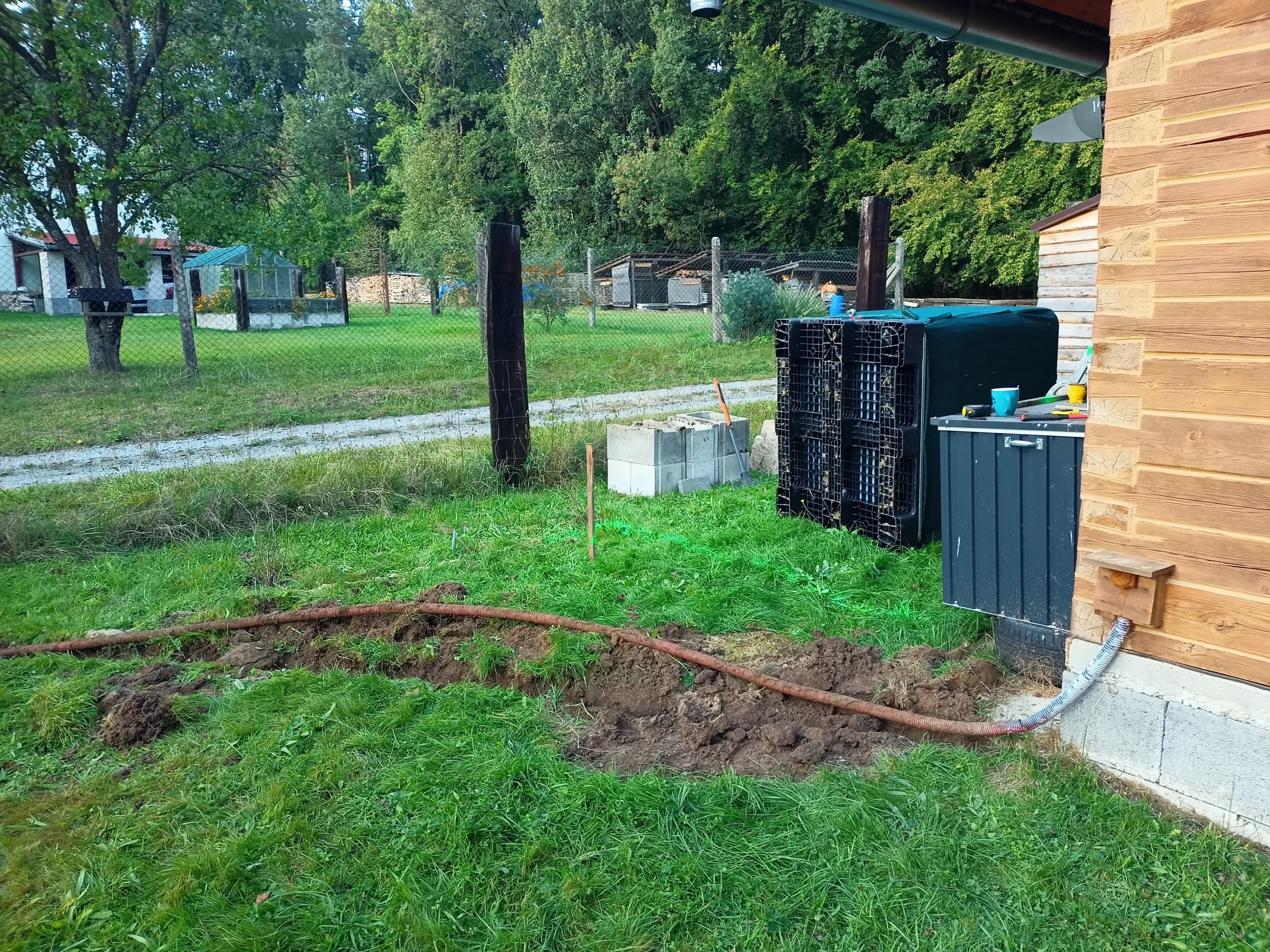

Kabel od internetu musí stranou.

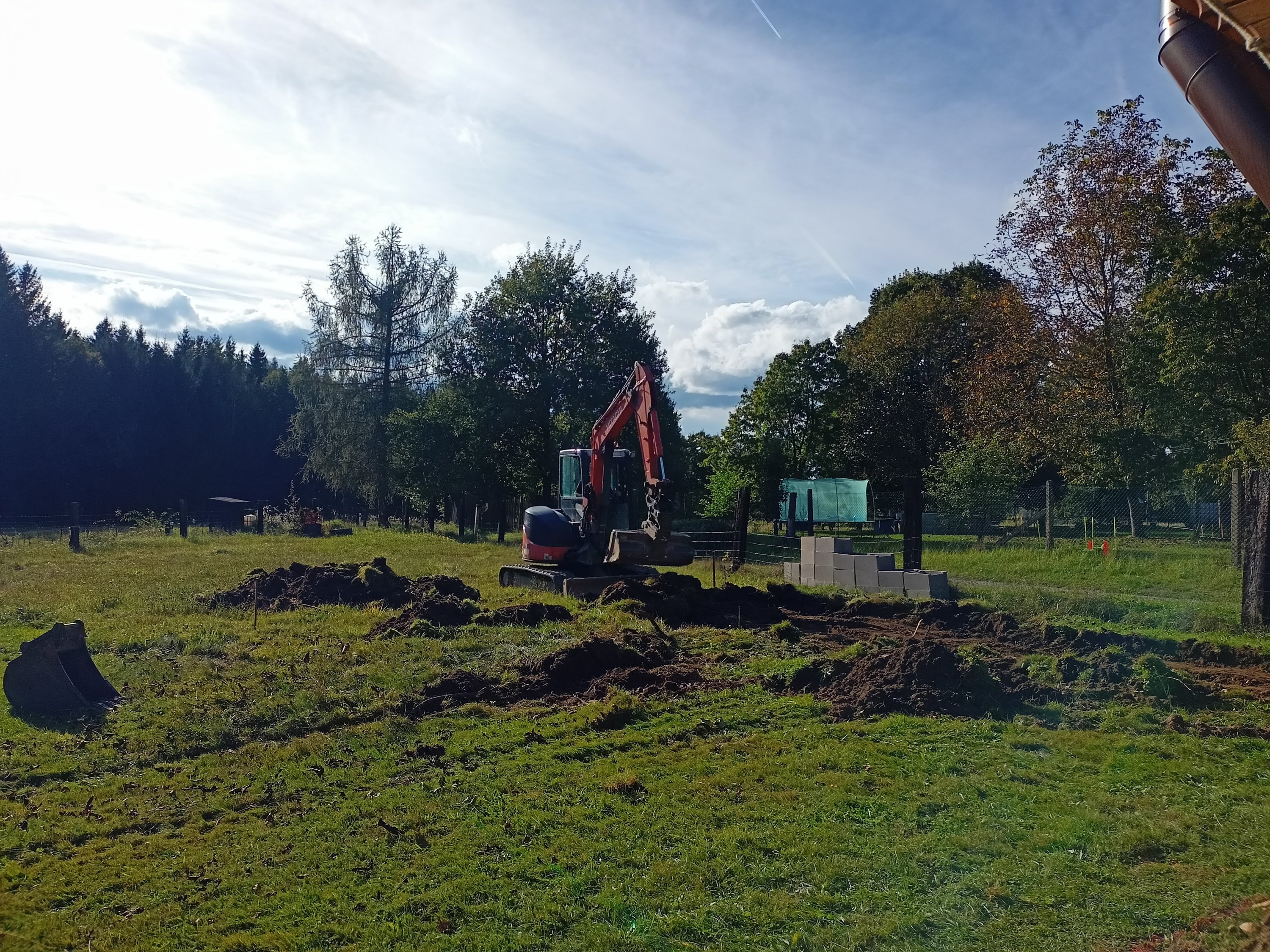

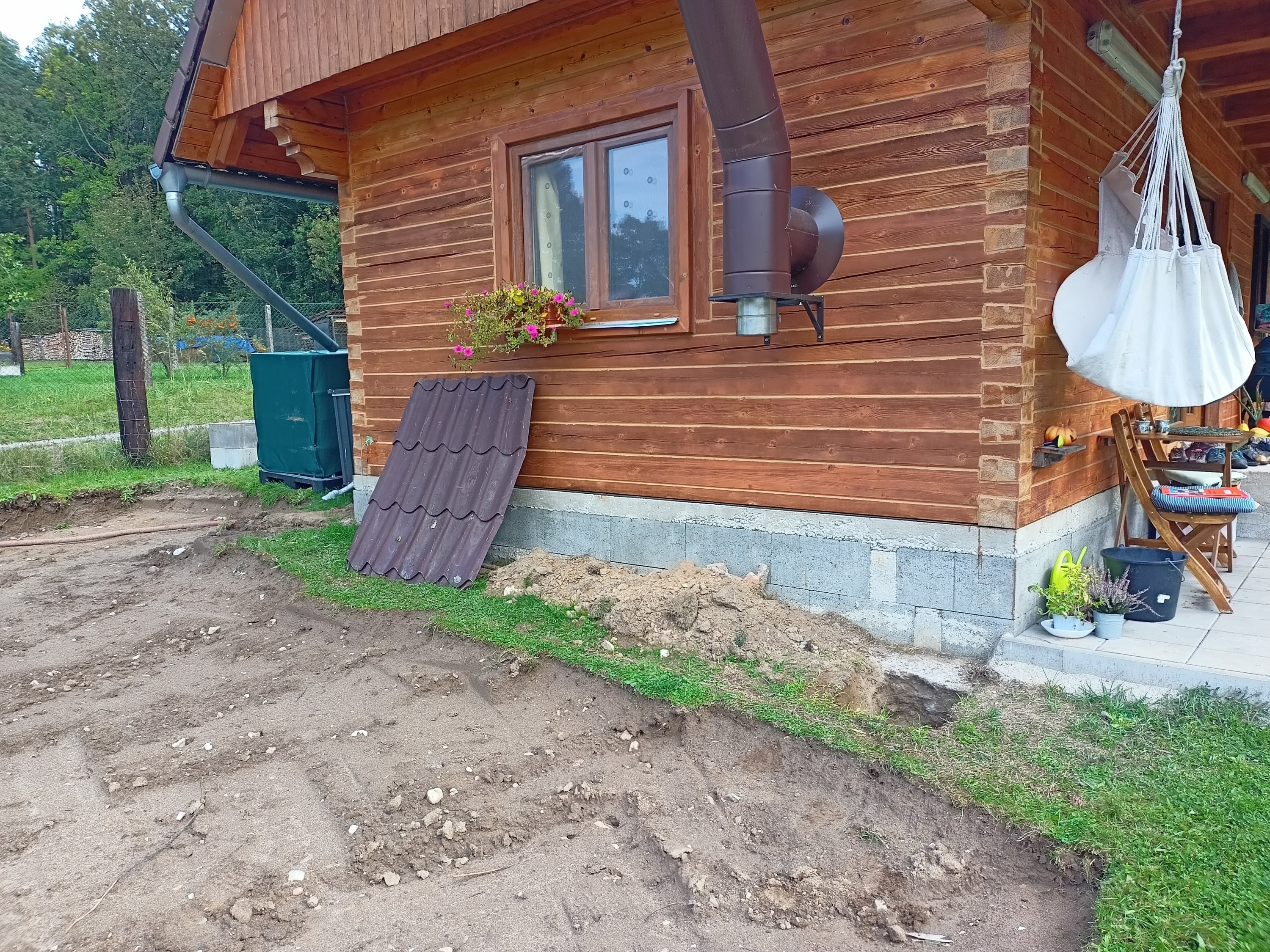

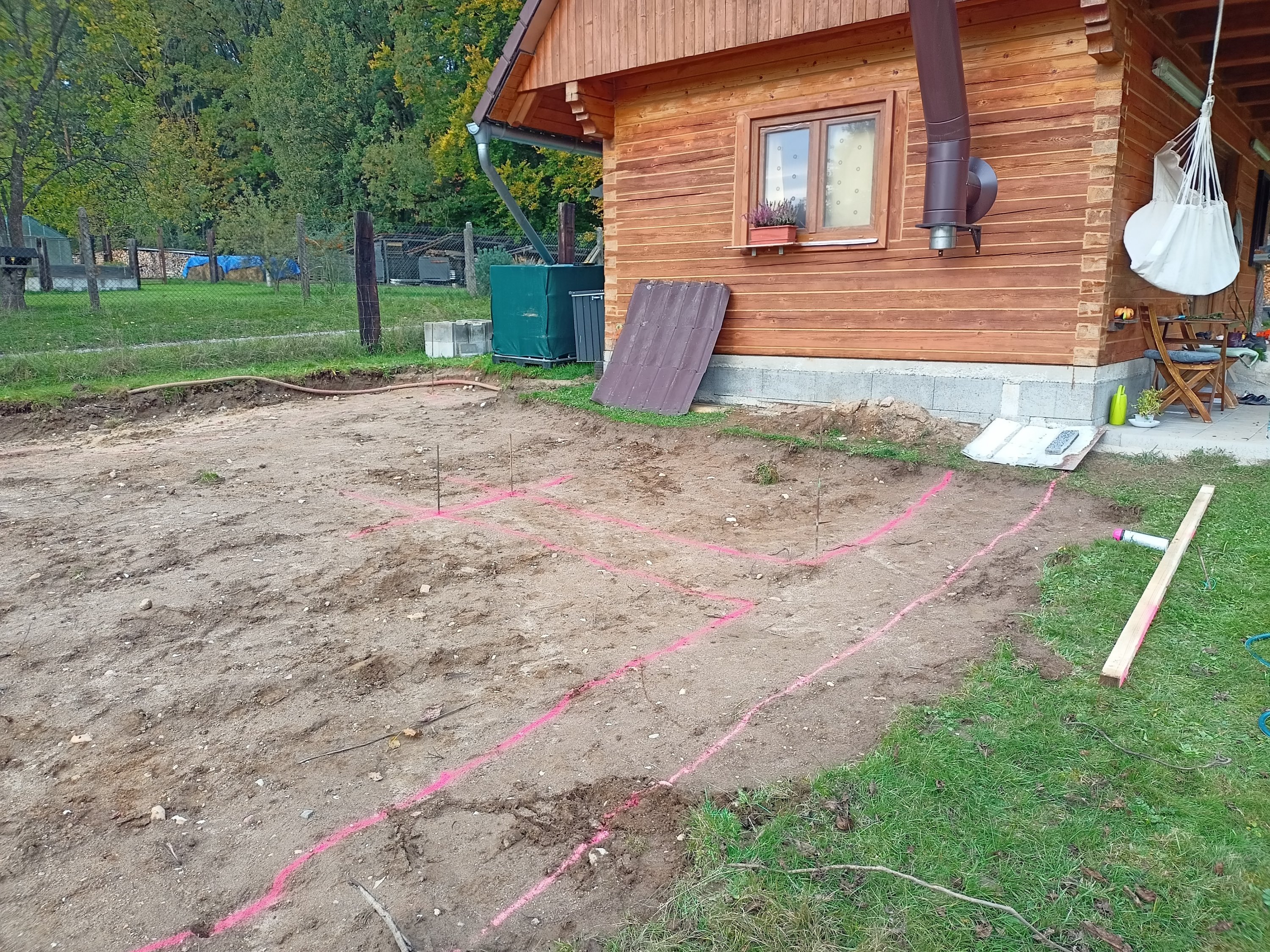

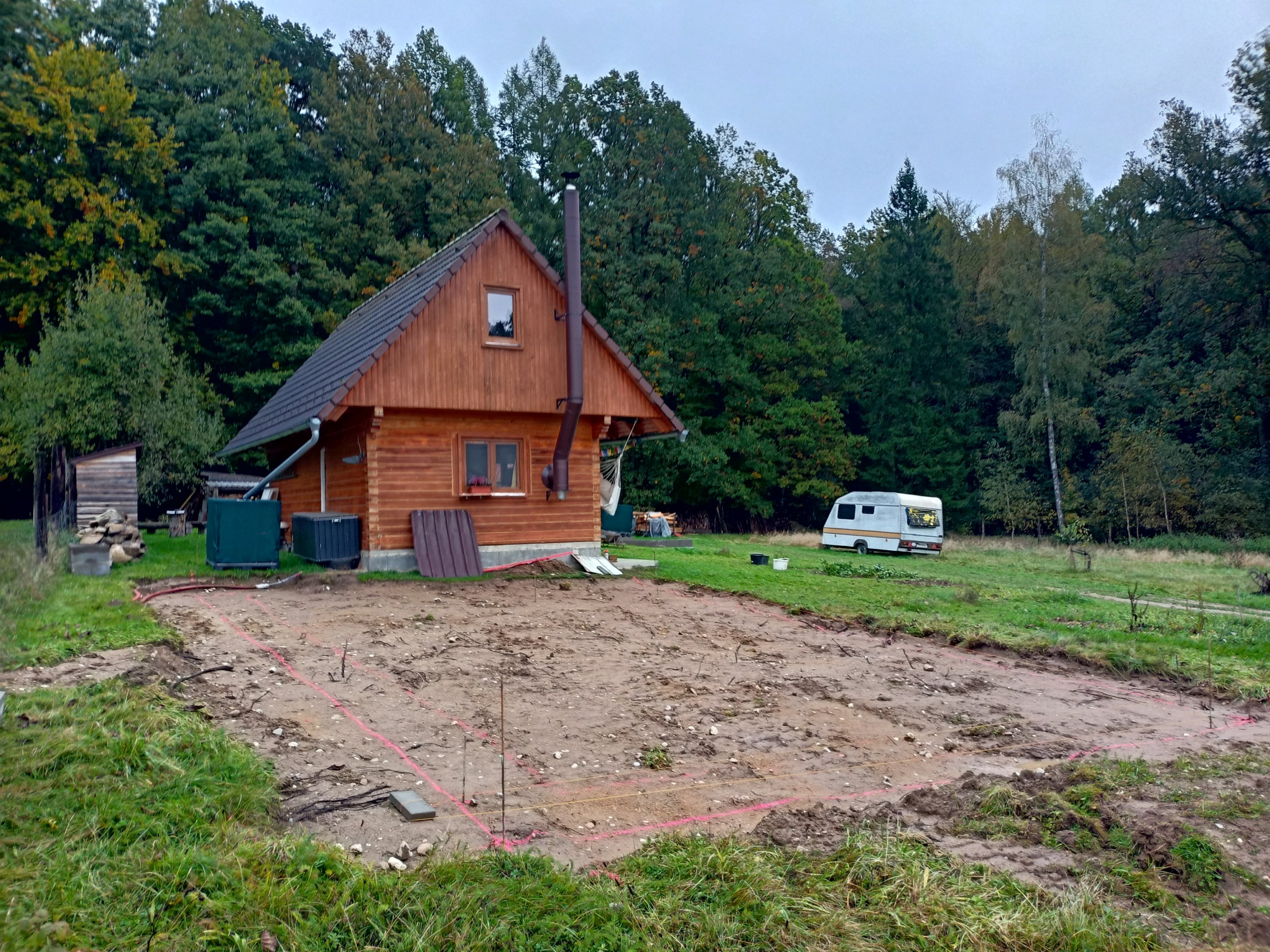

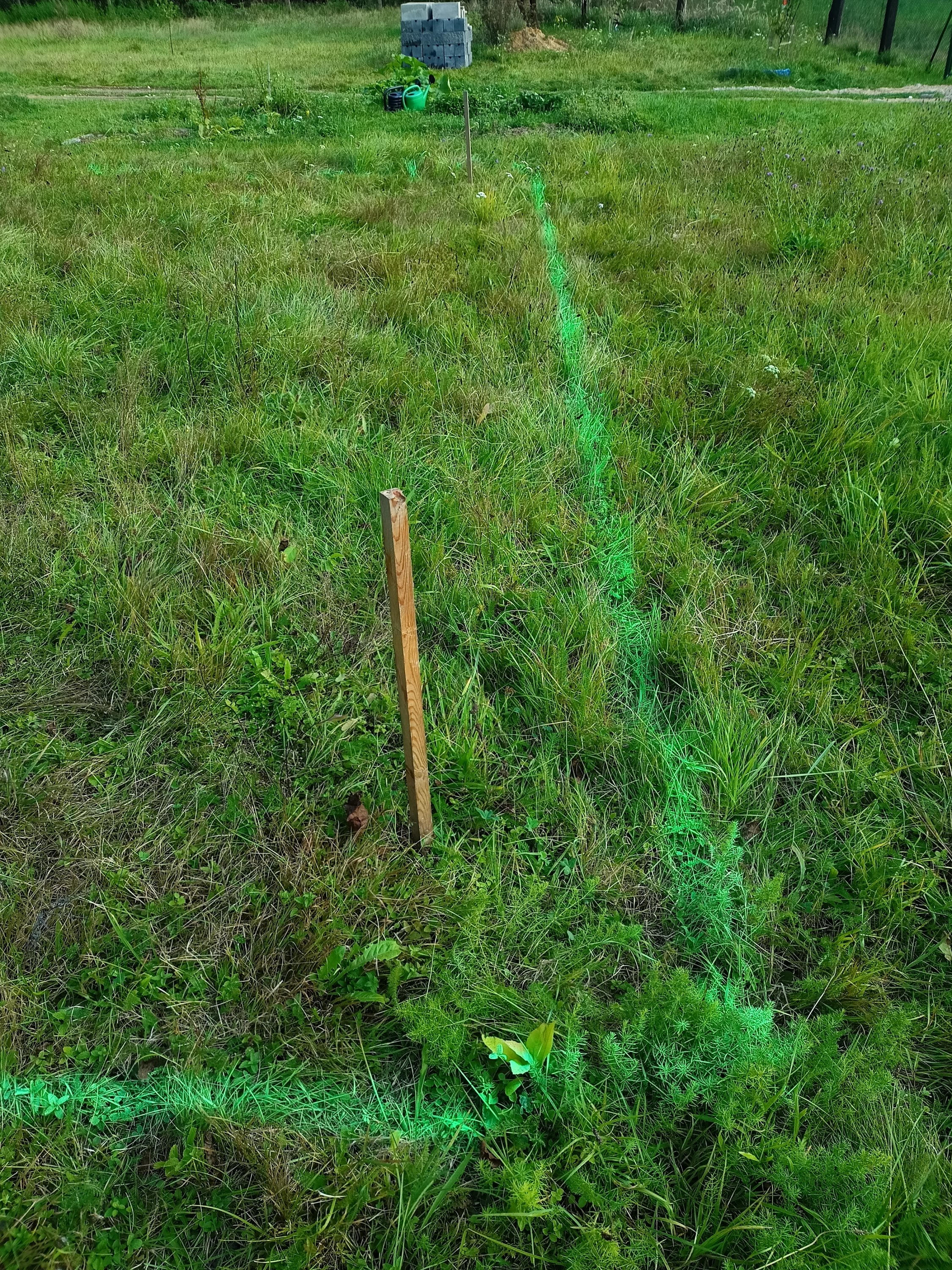

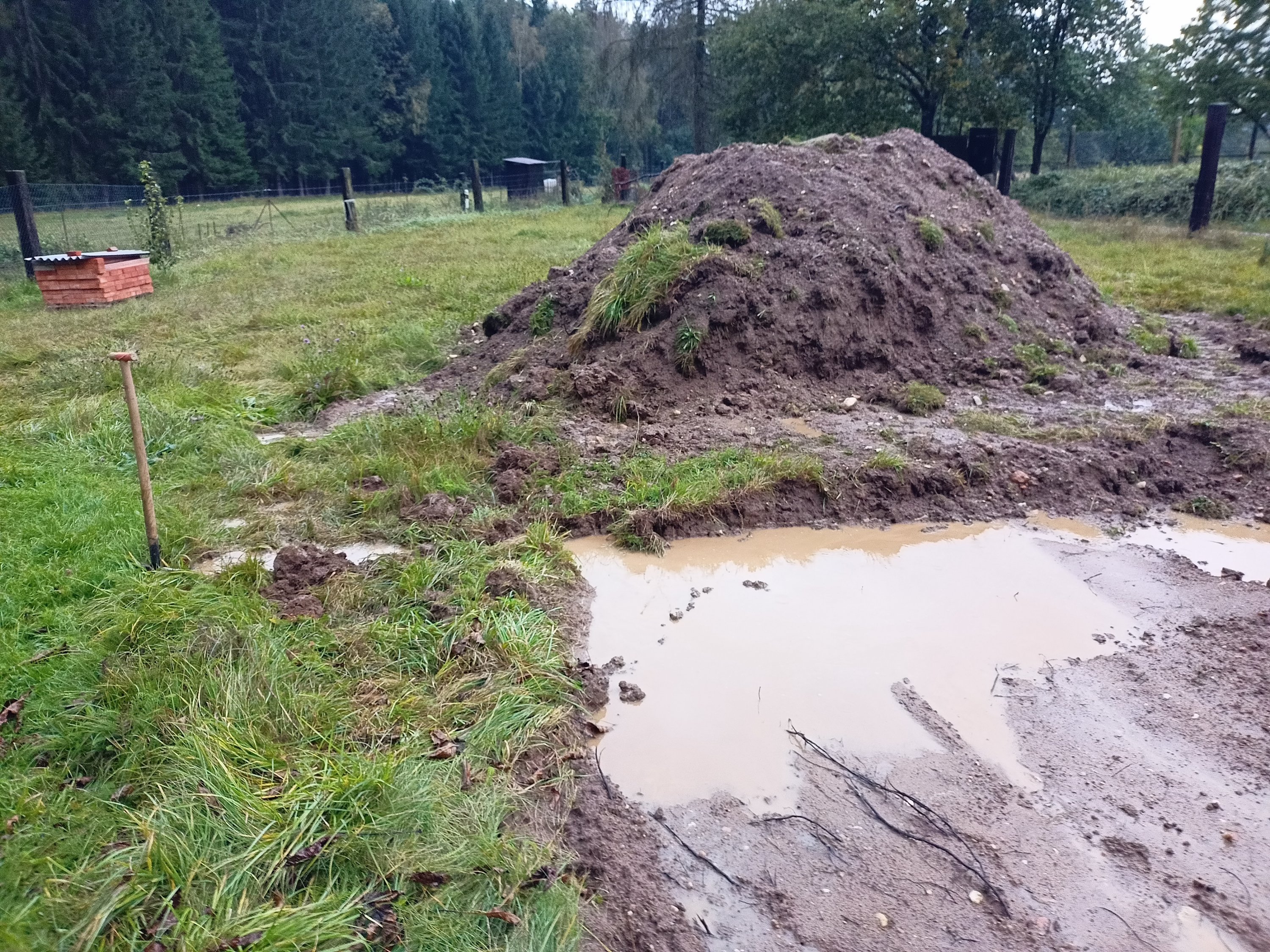

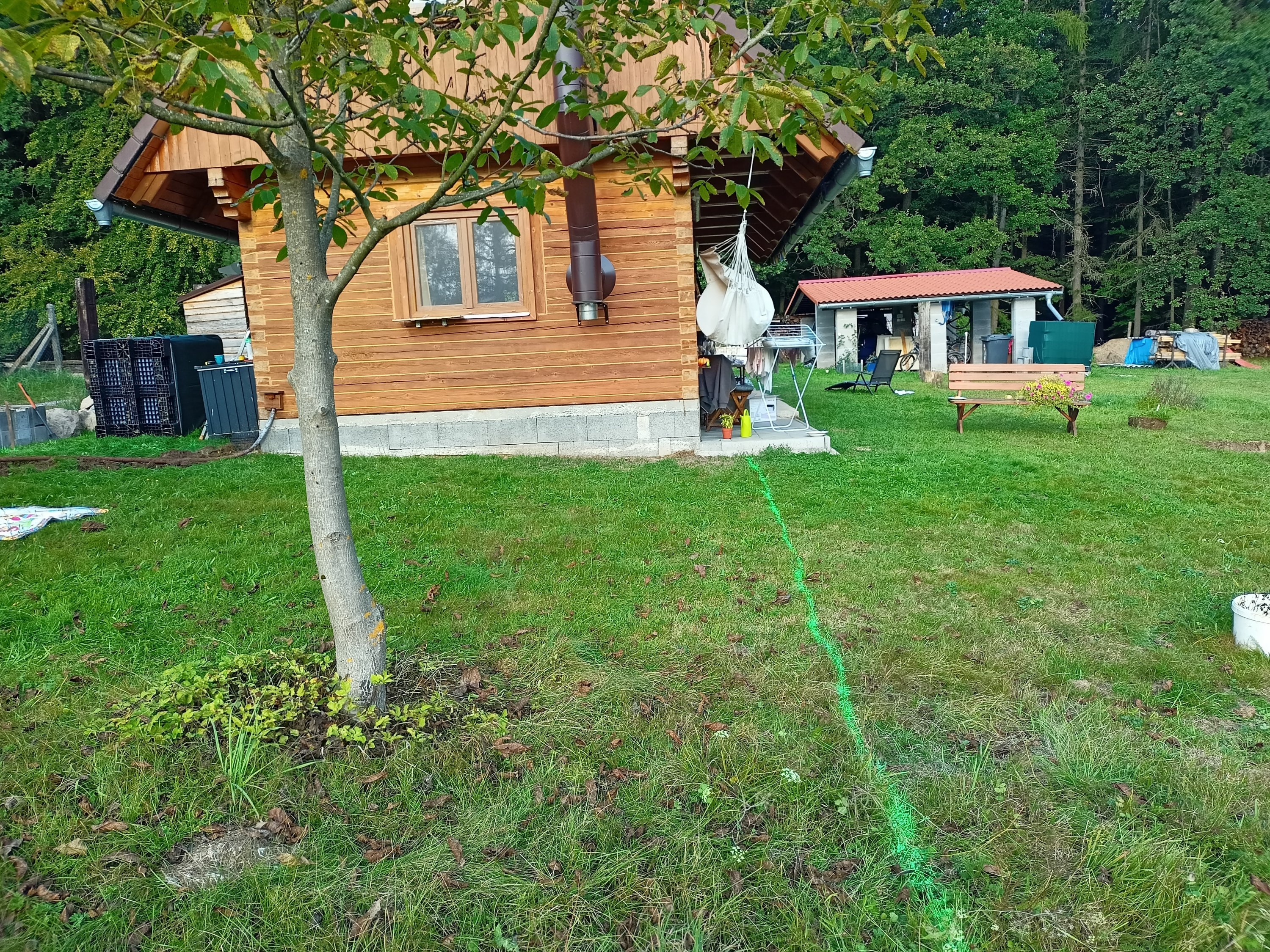

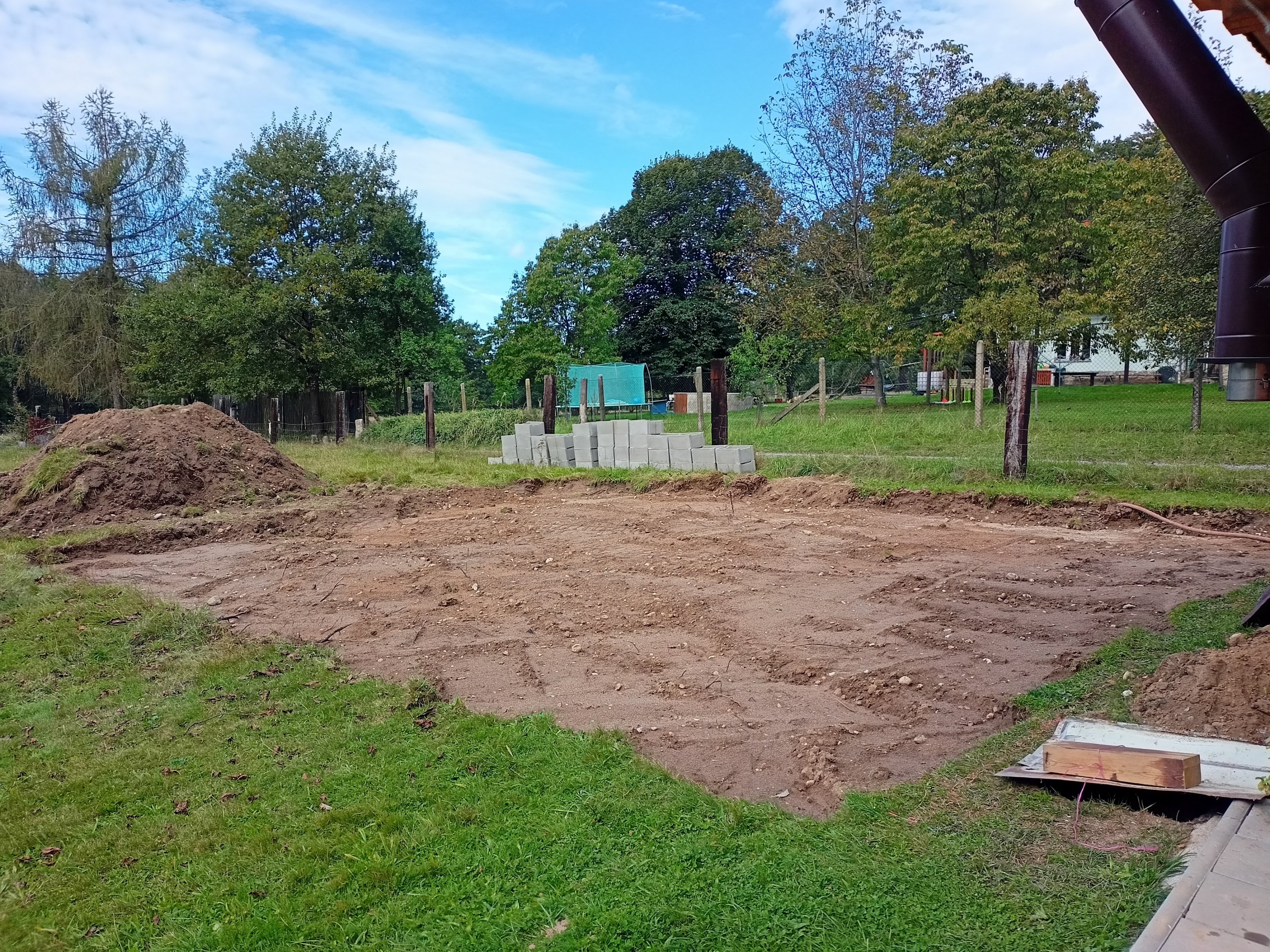

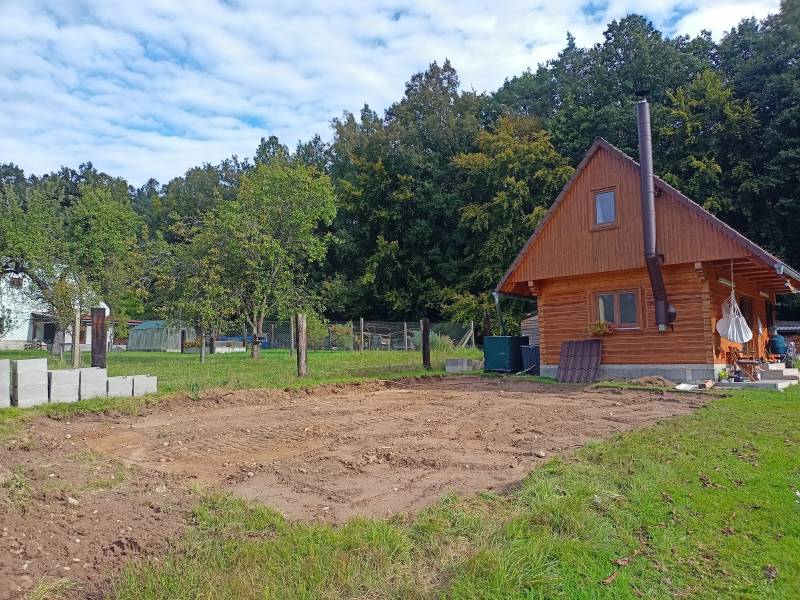

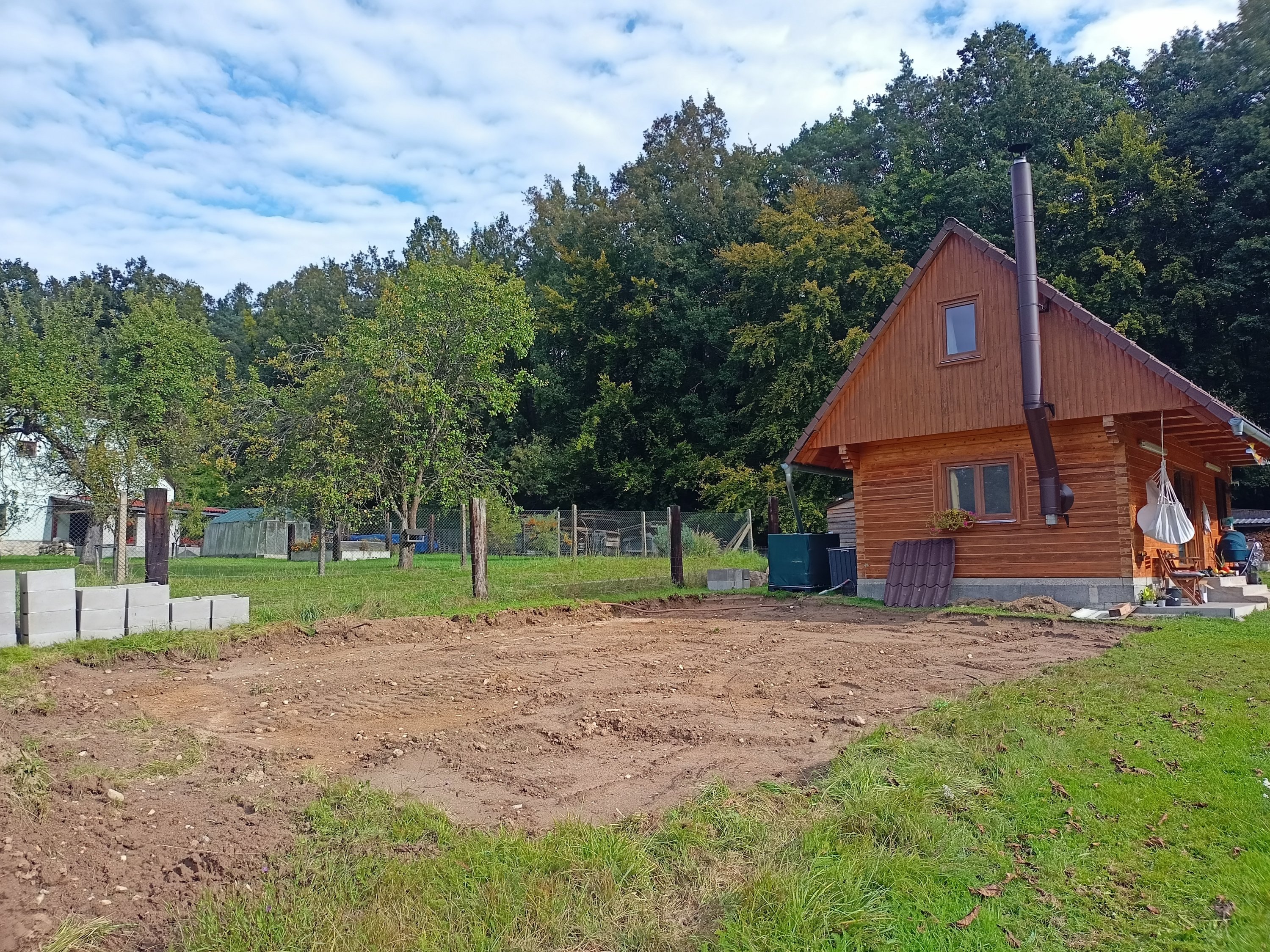

Vytyčit skrývku. Plus mínus 10 cm je putna.

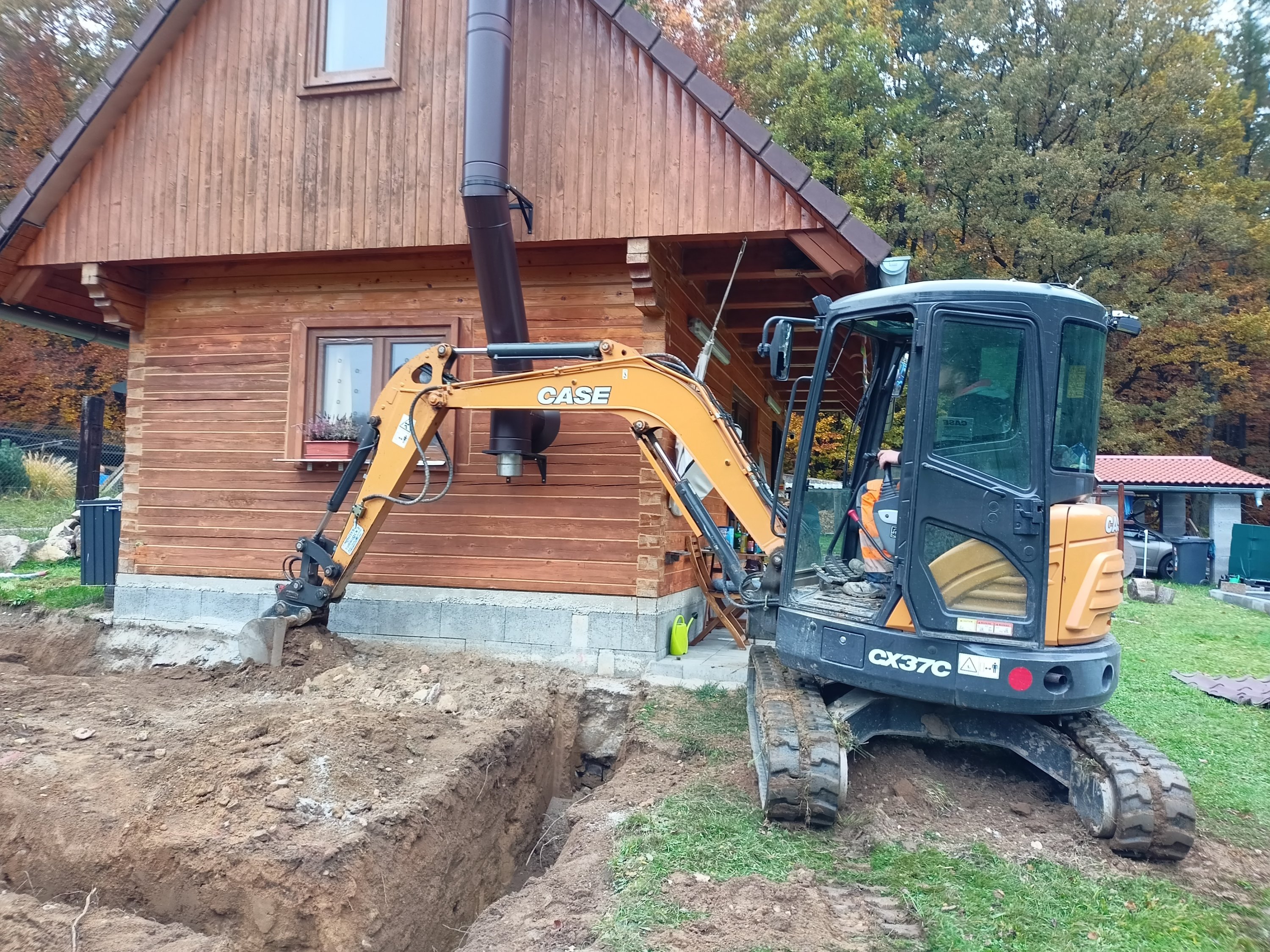

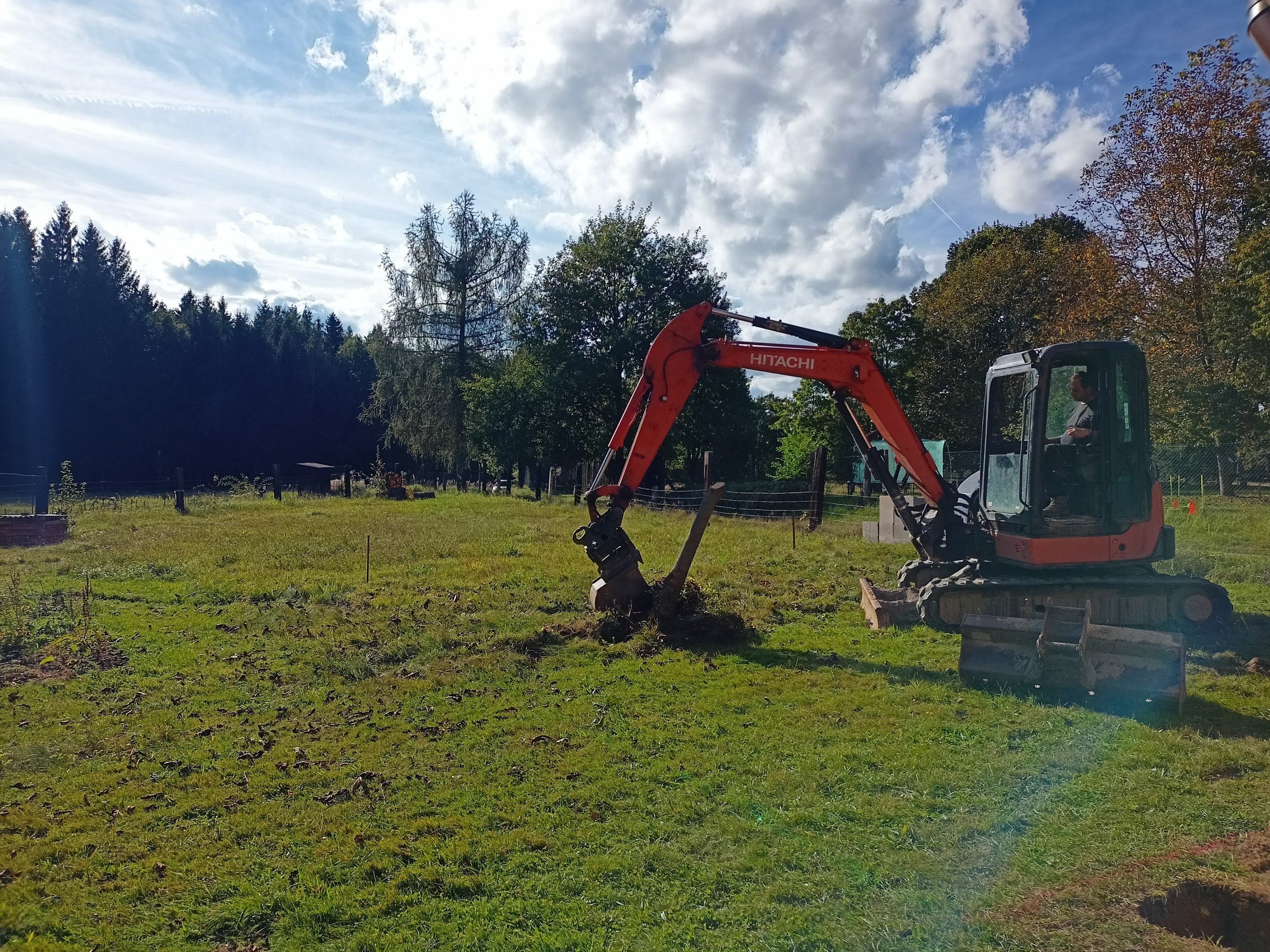

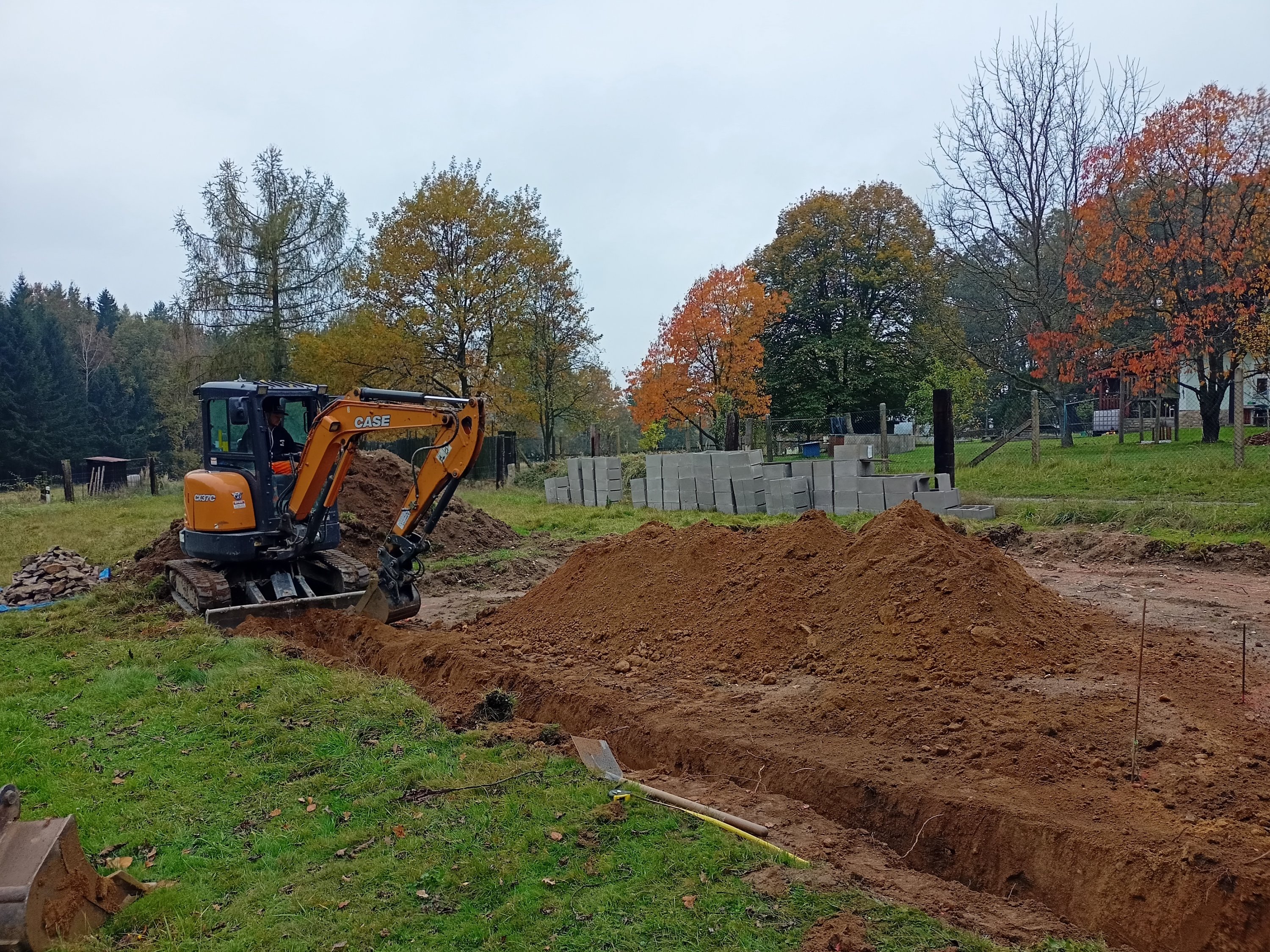

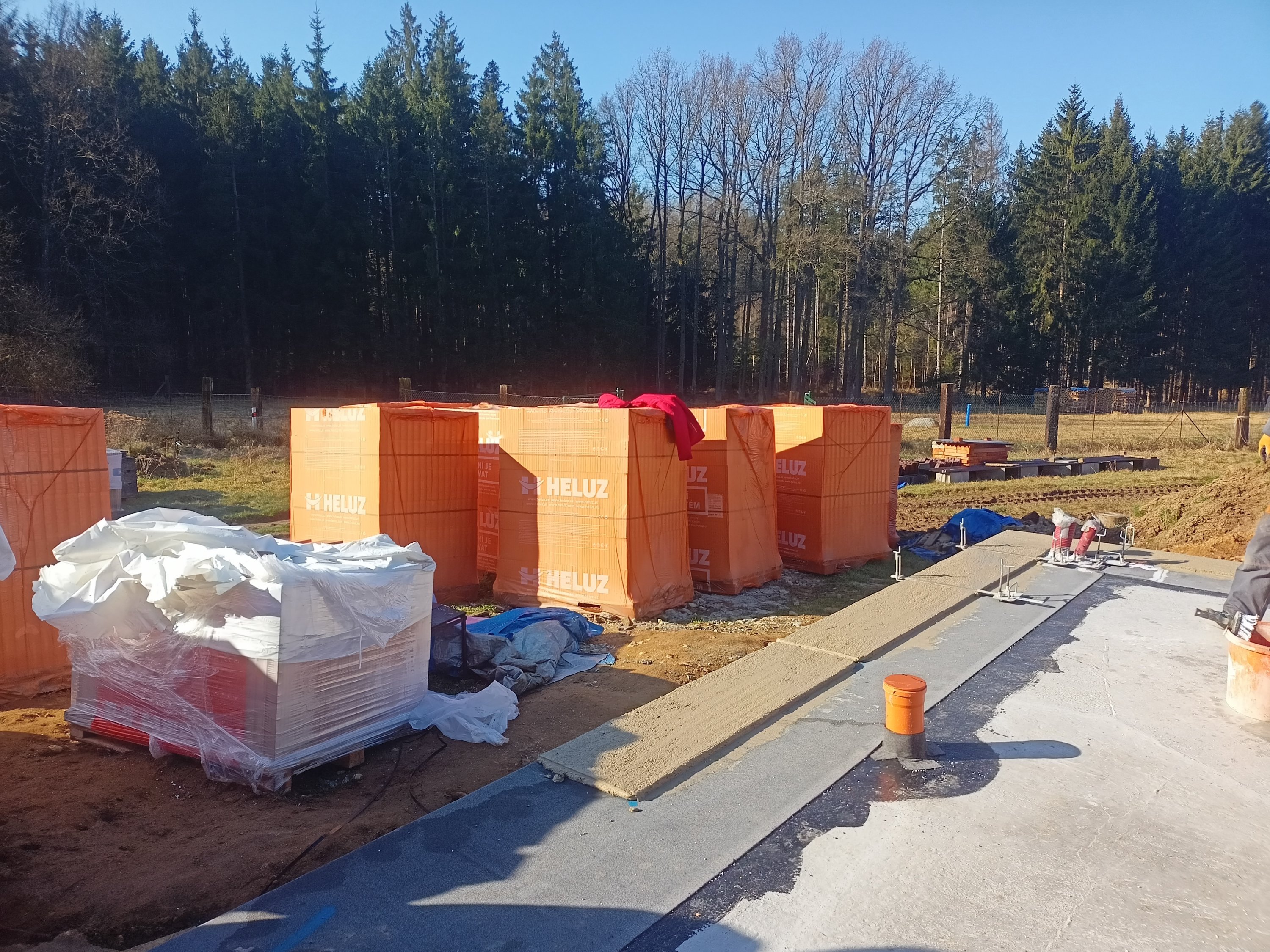

Patnáctiletý ořešáky musí pryč. Jinak to nejde. Aj slza ukápla.
:'( Už jsou ale zasazený nový.

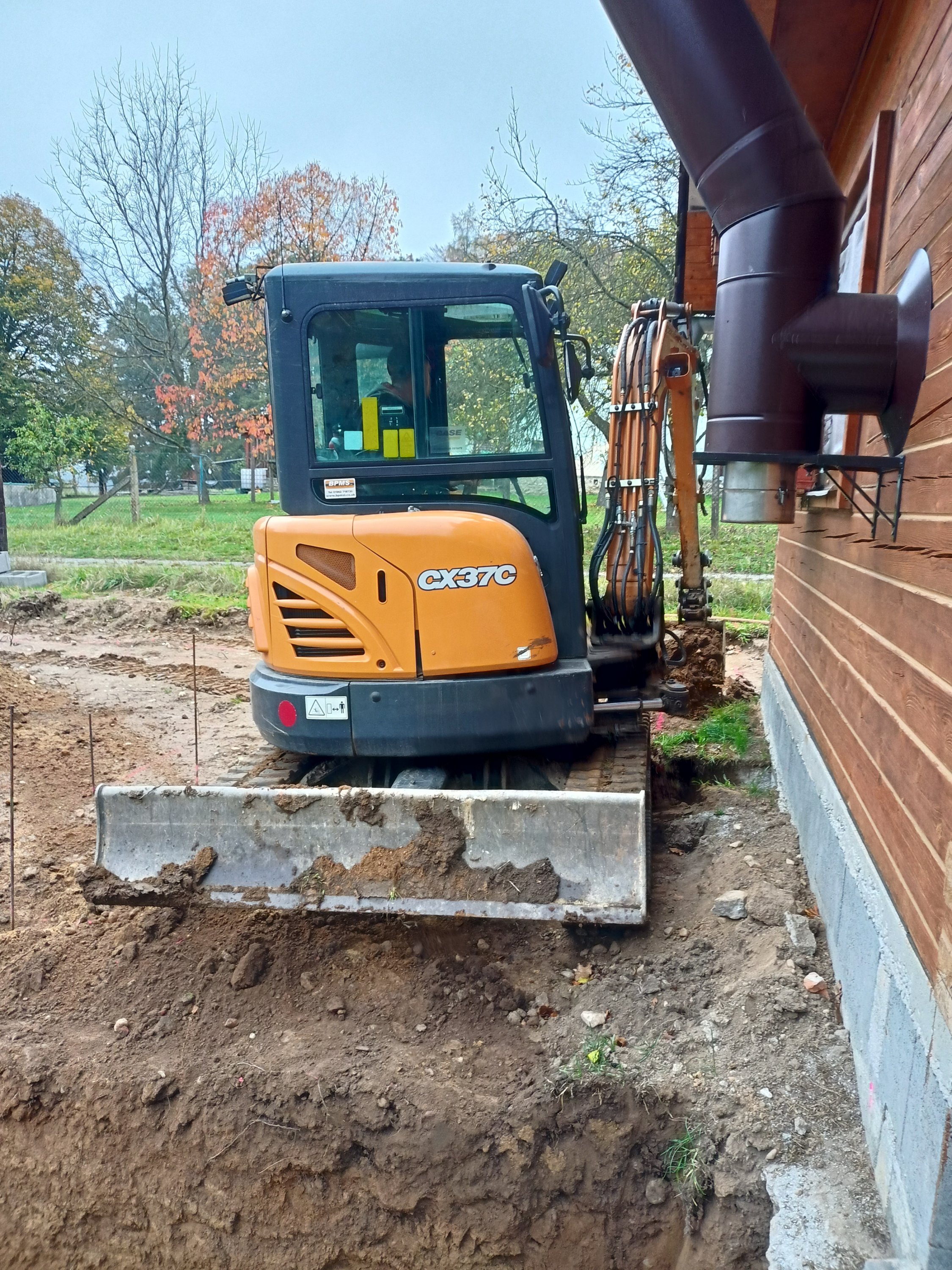

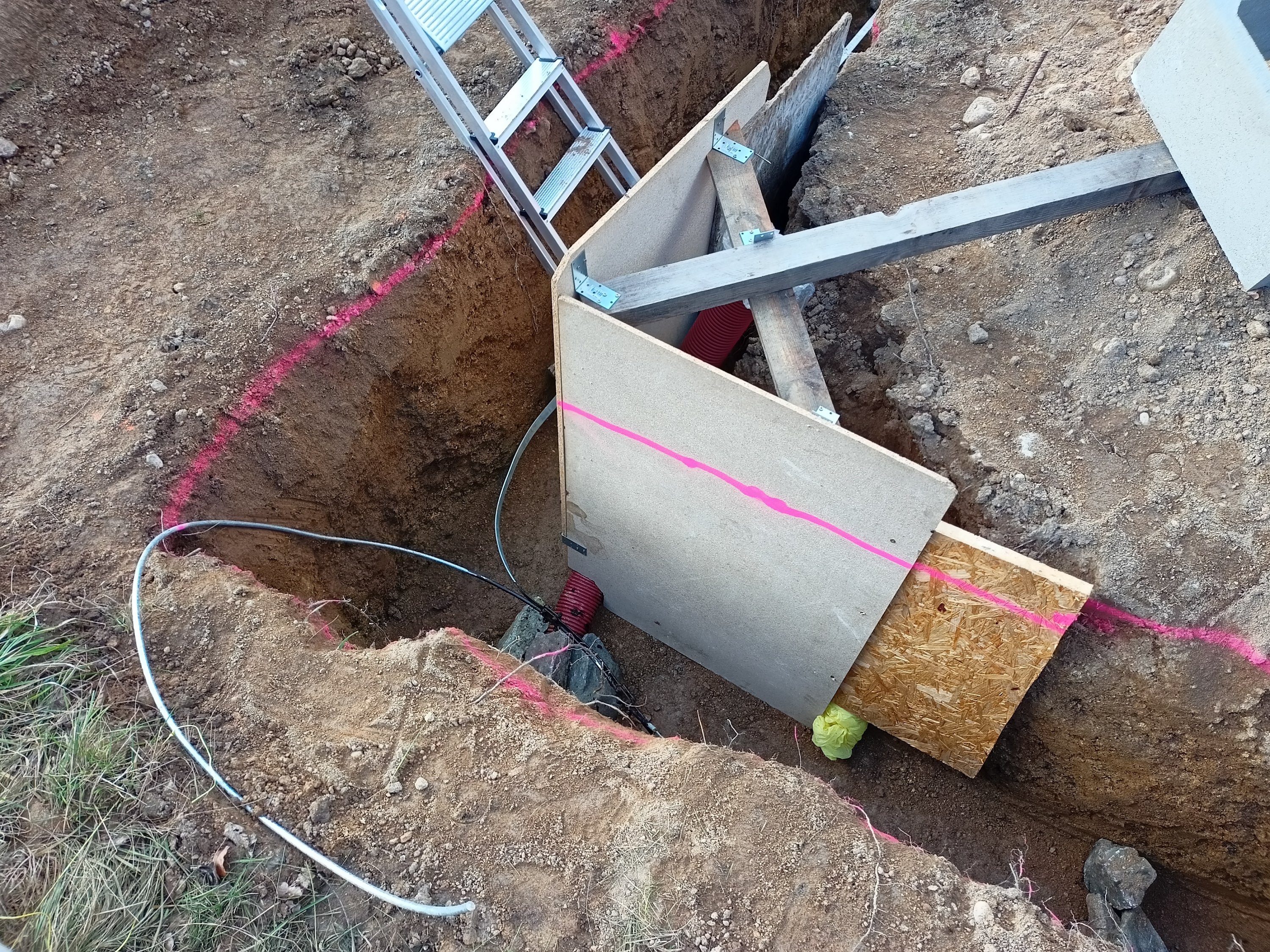

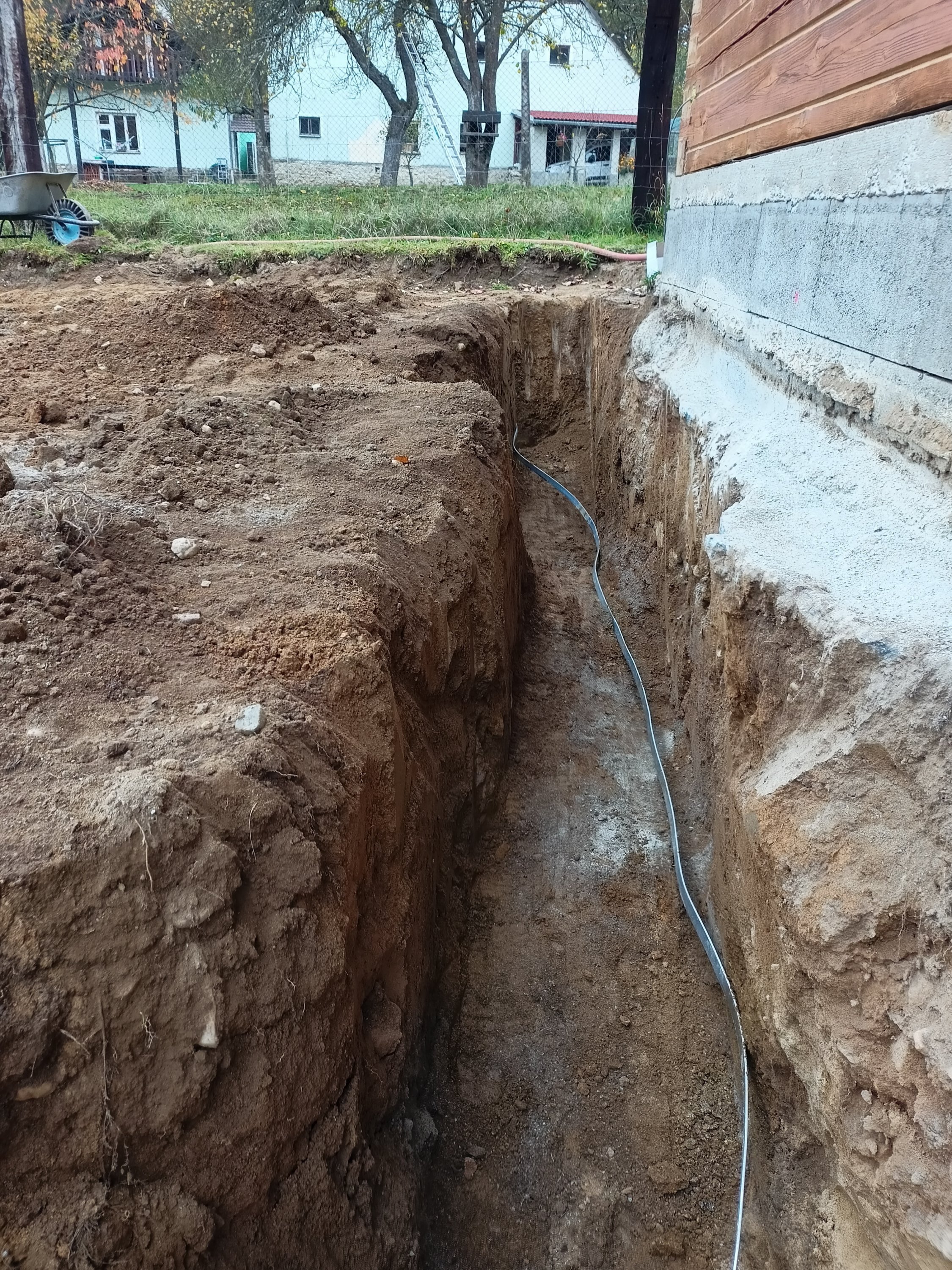

Bál jsem se, jestli nebude s kmeny problém, ale pro bagřík je to jak špejlička.
Ornice na straně. Jednou se využije k úpravě terénu kolem stavby. Do tý doby bude sloužit jako vyvýšený místo pro focení.

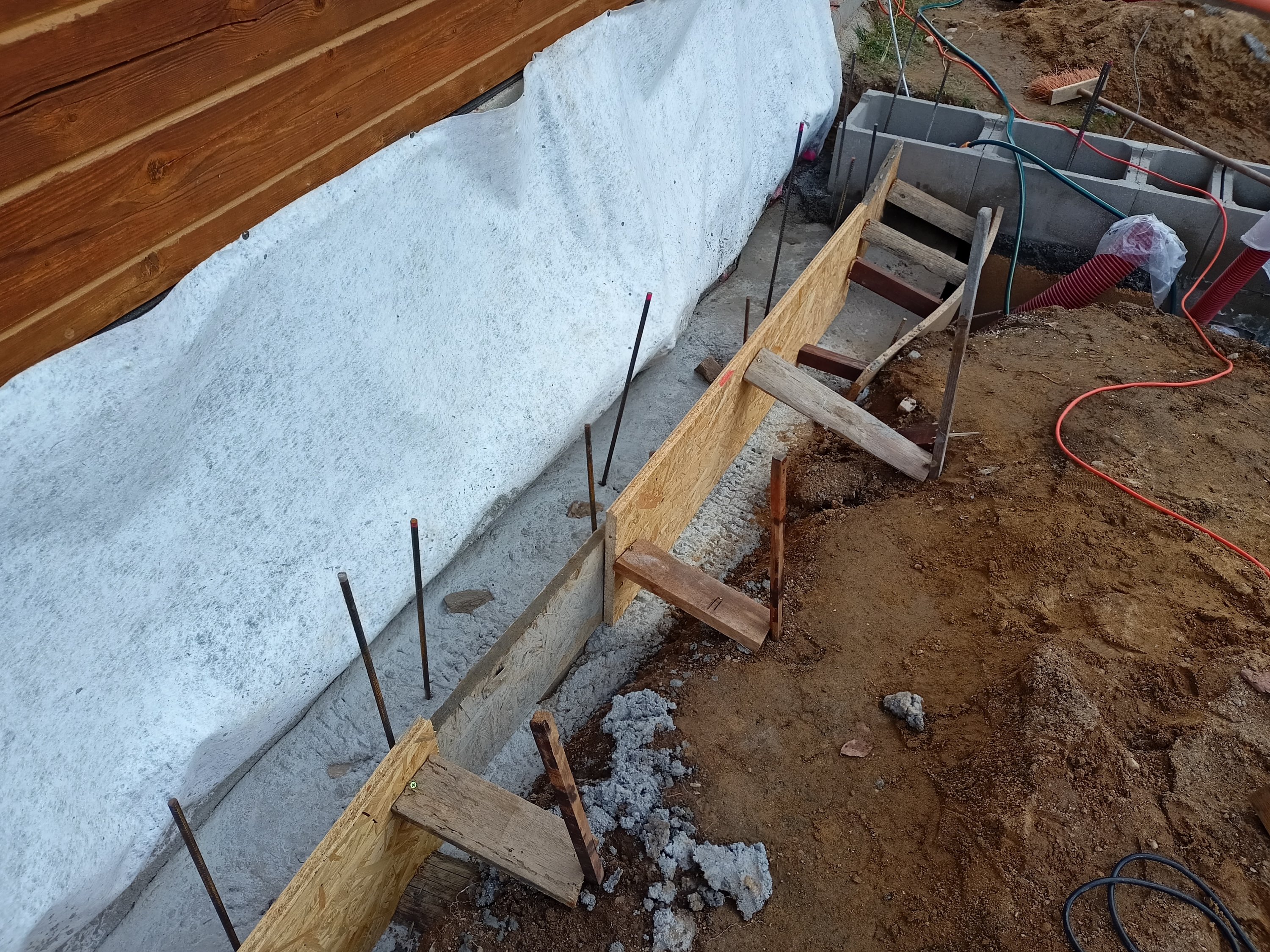

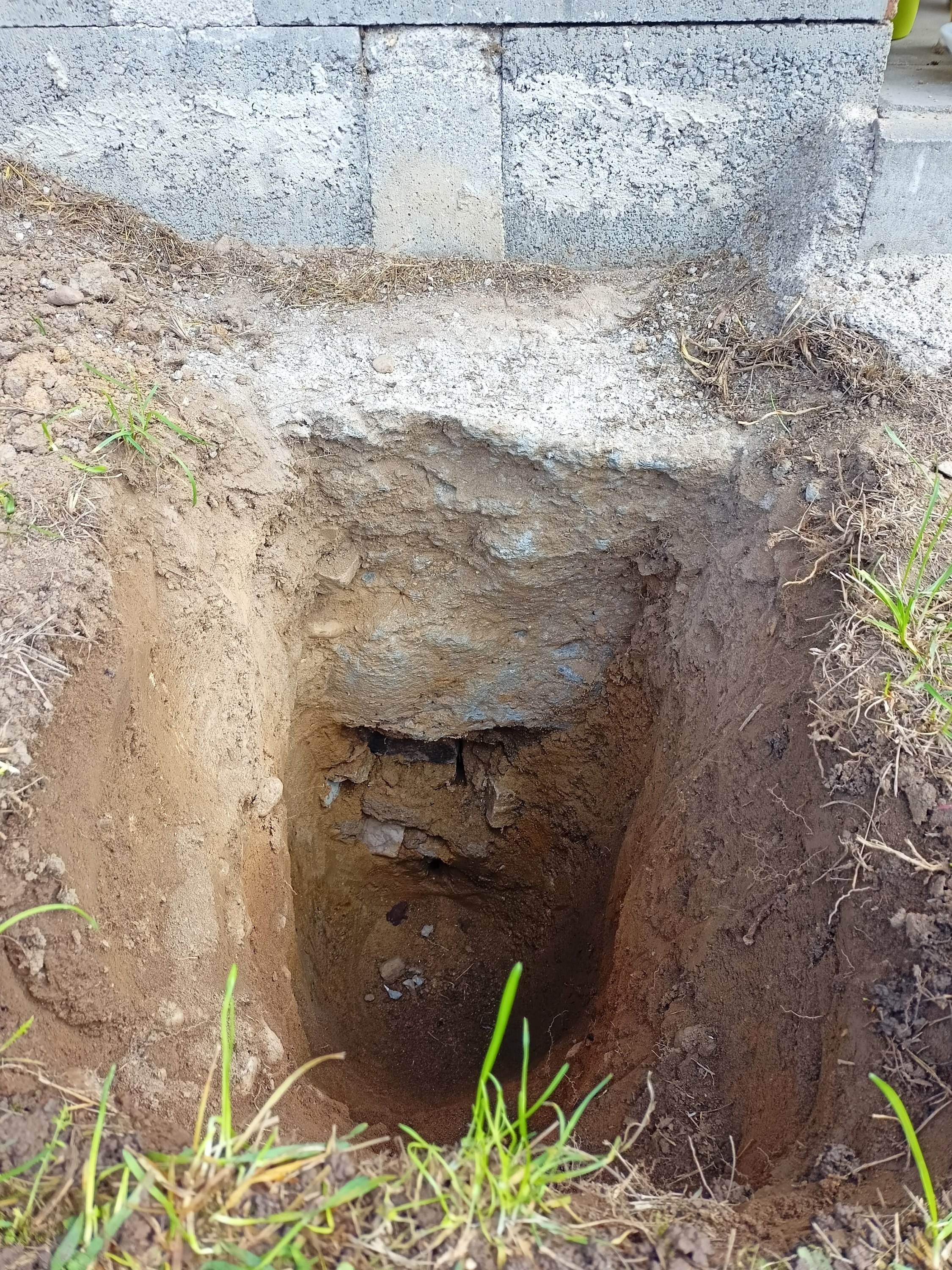

Nemilé zjištění: základy roubenky jsou jen 50 cm hluboké. Základová spára přístavku bude muset být hlouběji. Nechám projektanta dumat, jak řešit, aby roubenka neujela, pokud by se odhalily základy na celé její jedné straně.

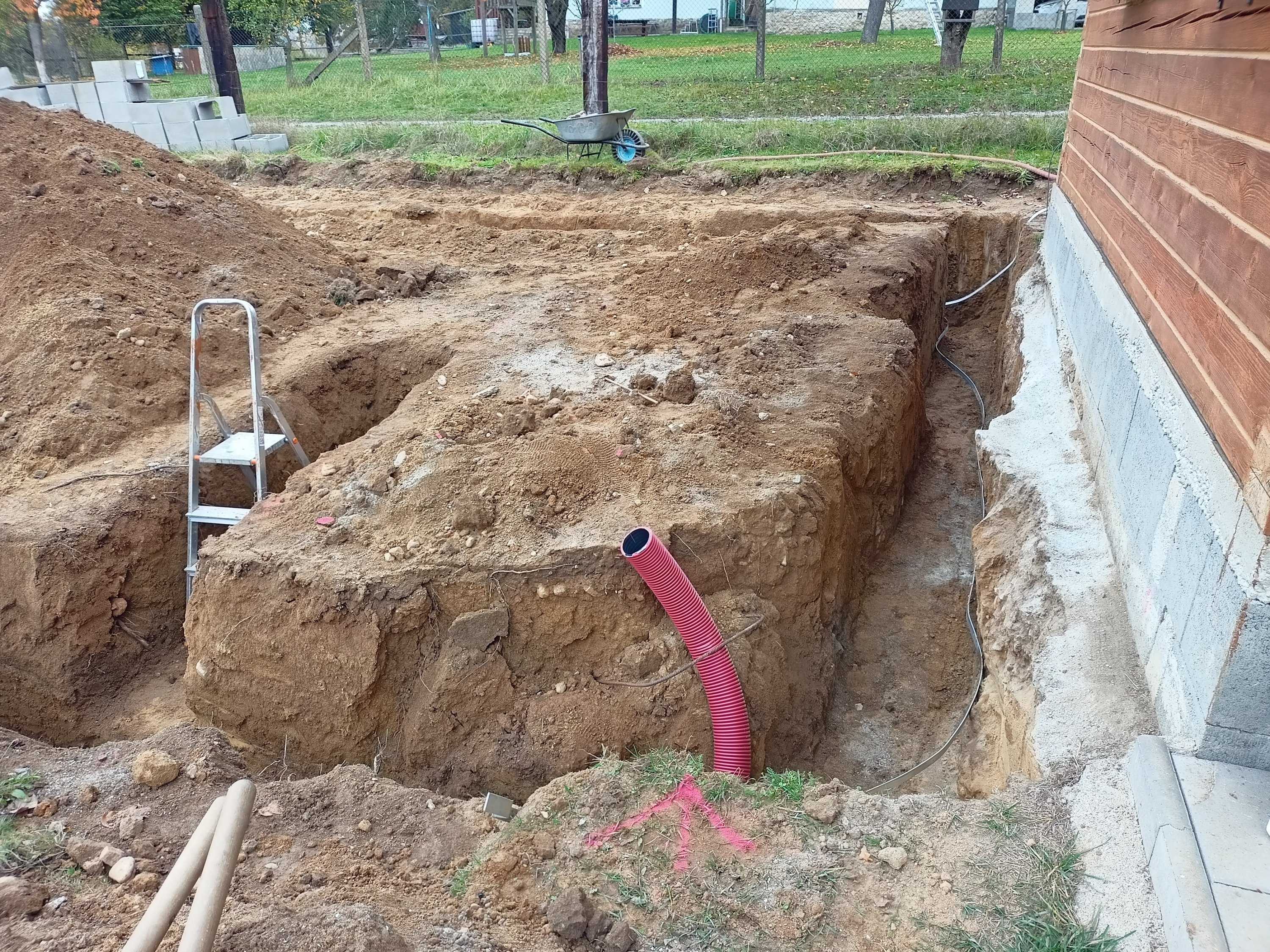

Tohle bude komplikovaná část - napojení roubenky a zděného přístavku.
Rybníček. Na radu dozora kopu stružku, ať z toho není úplný bahýnko.

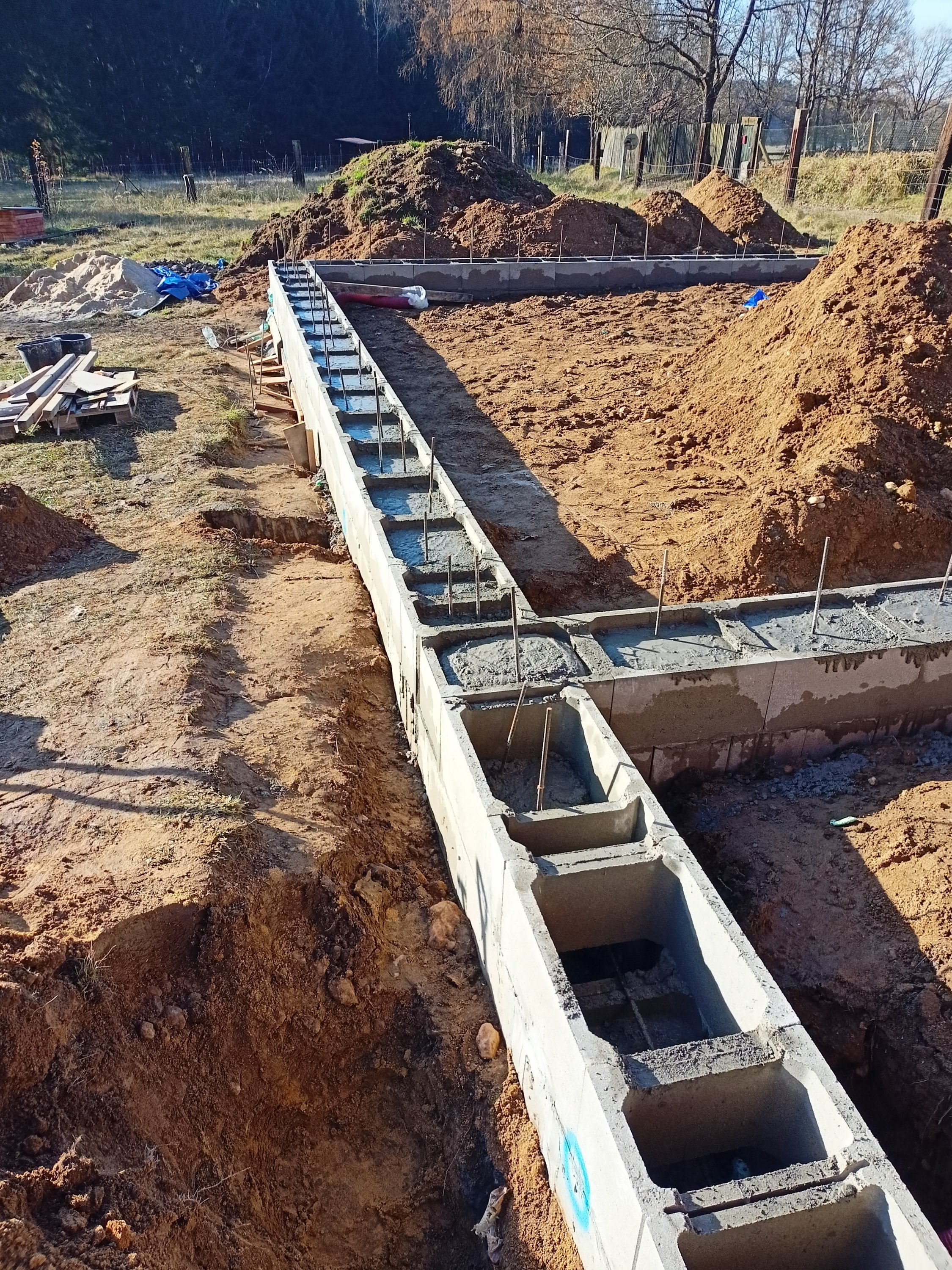

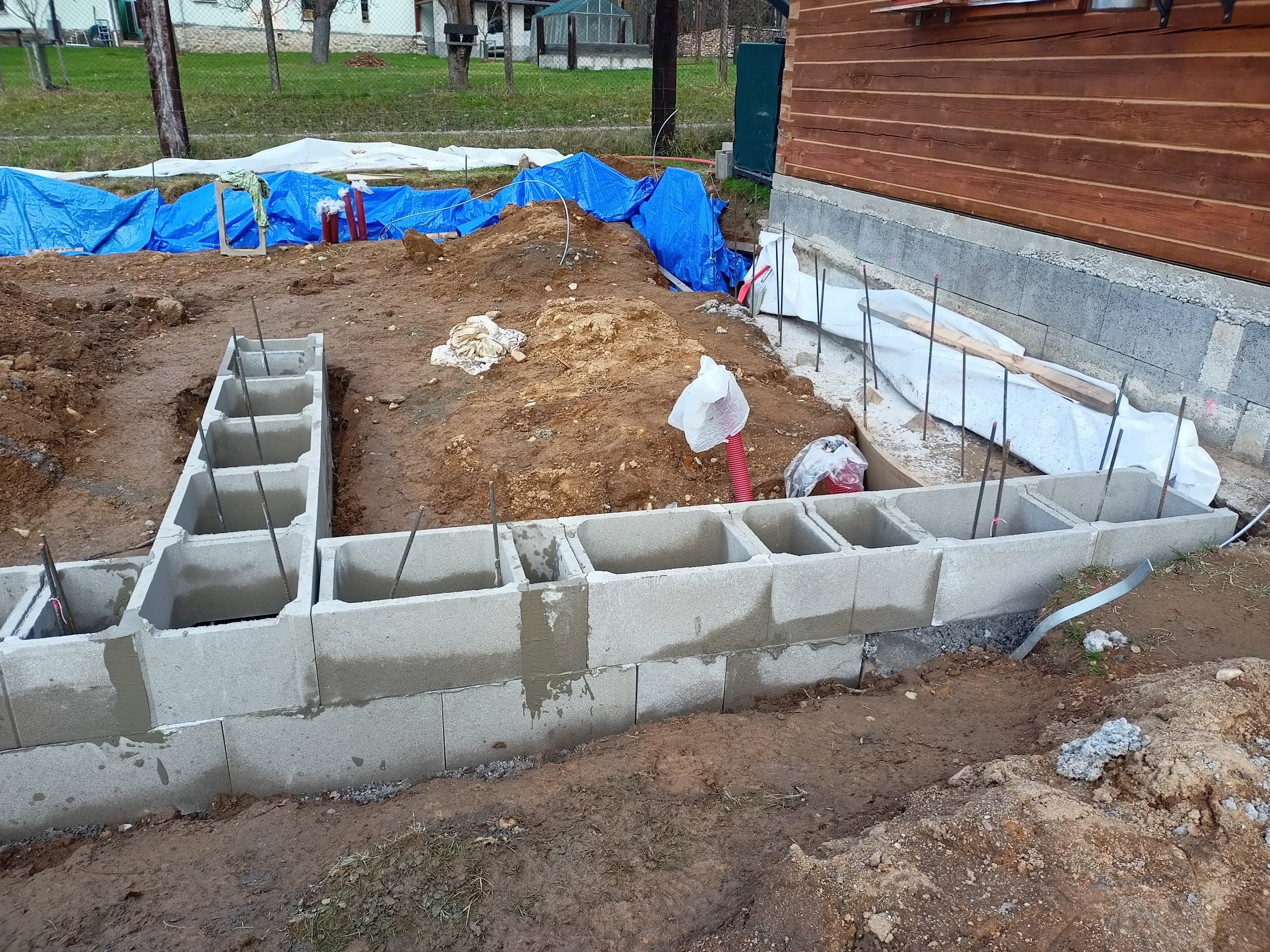

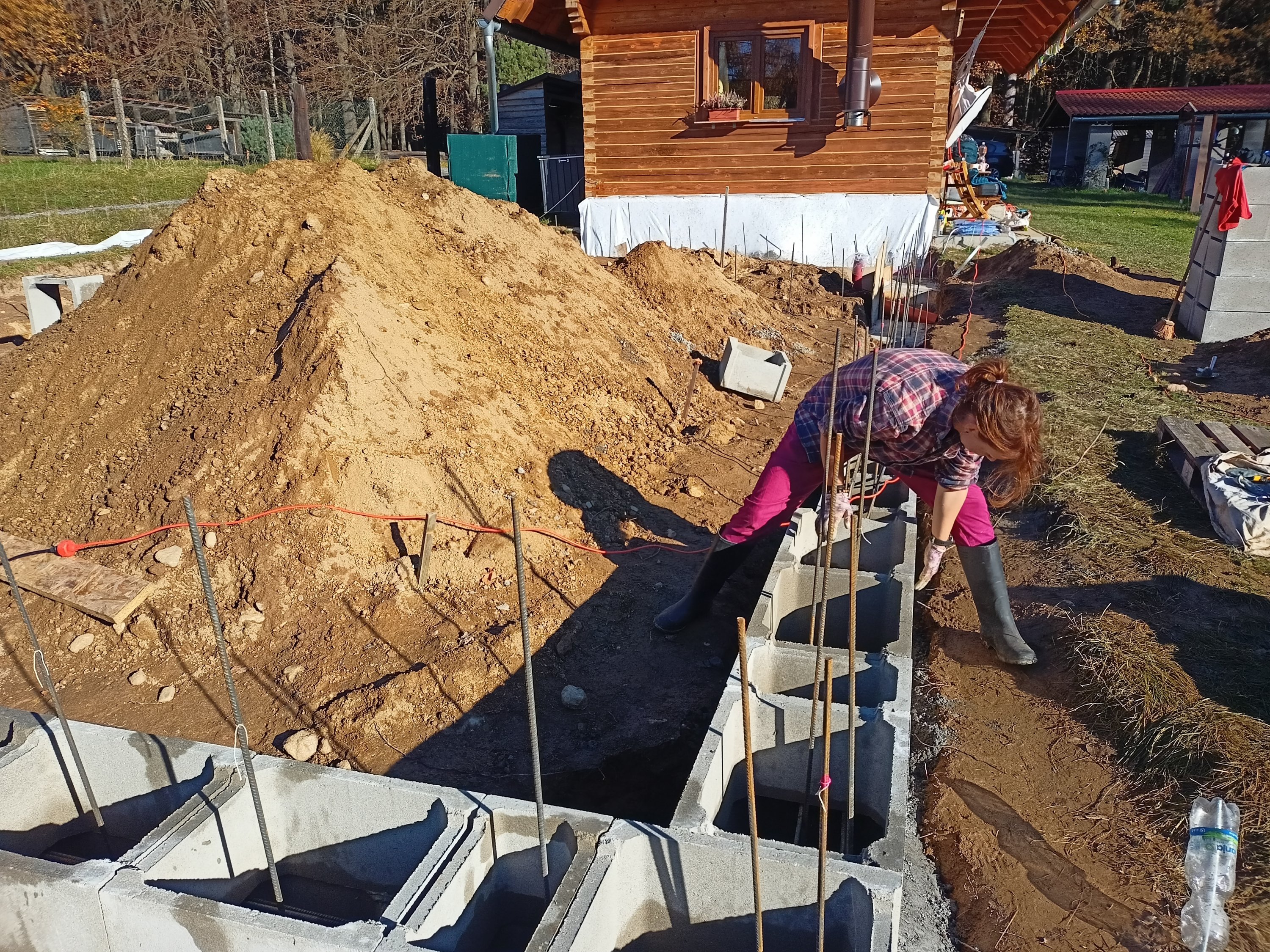

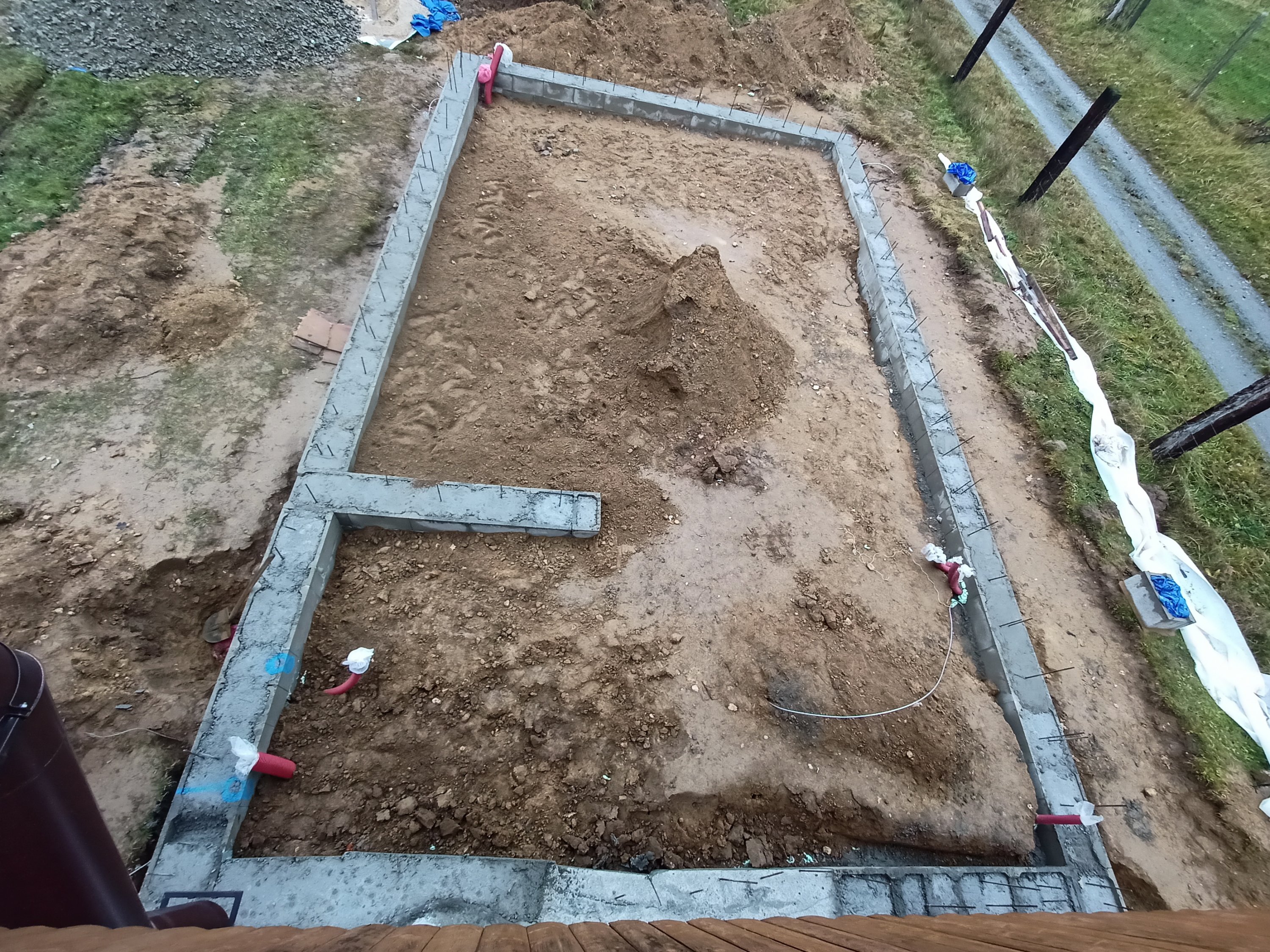

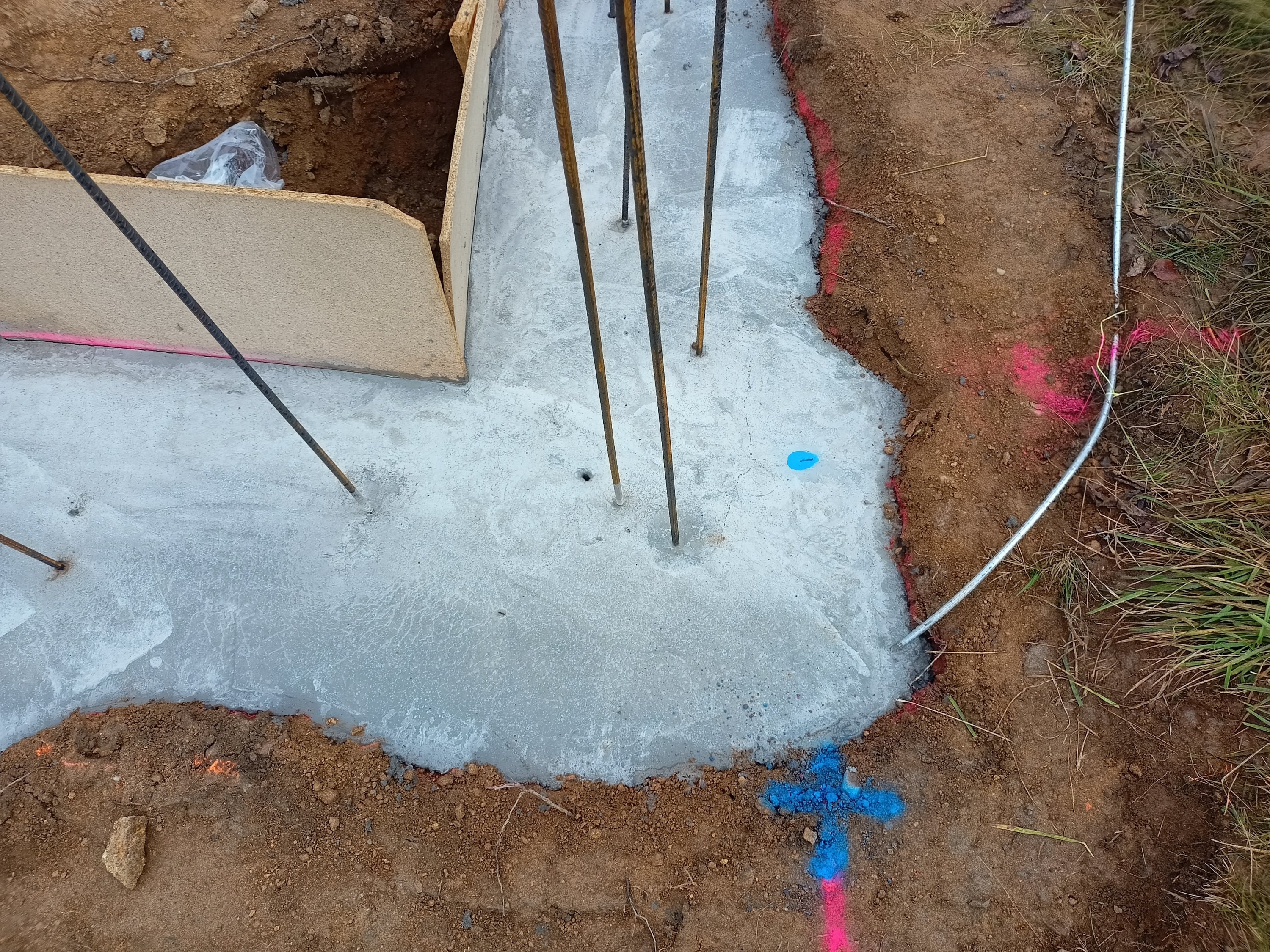

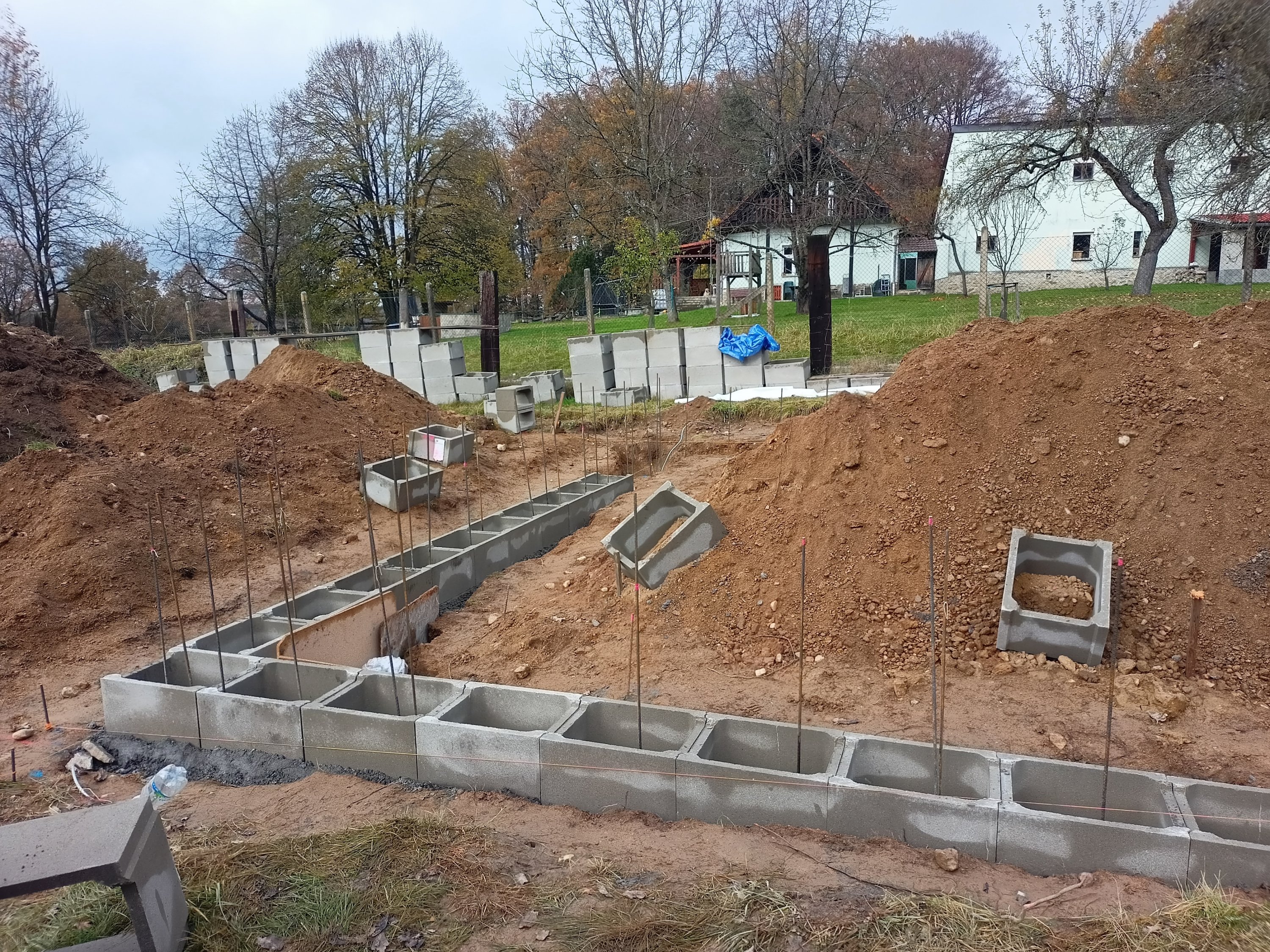

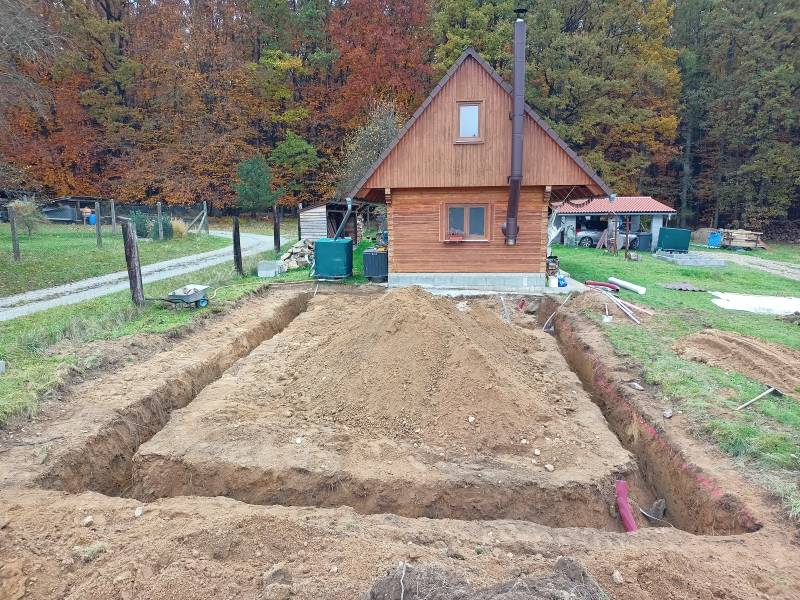

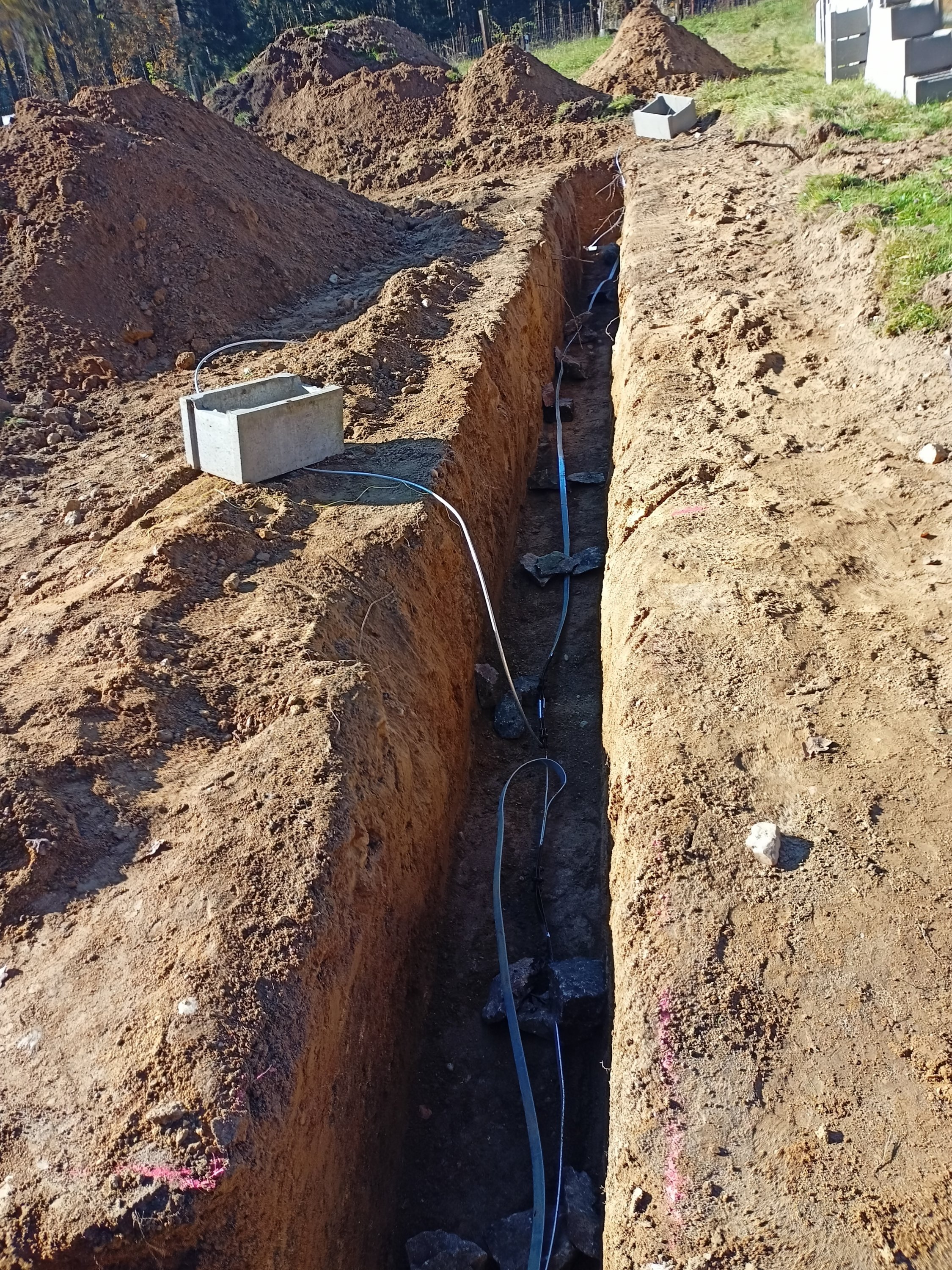

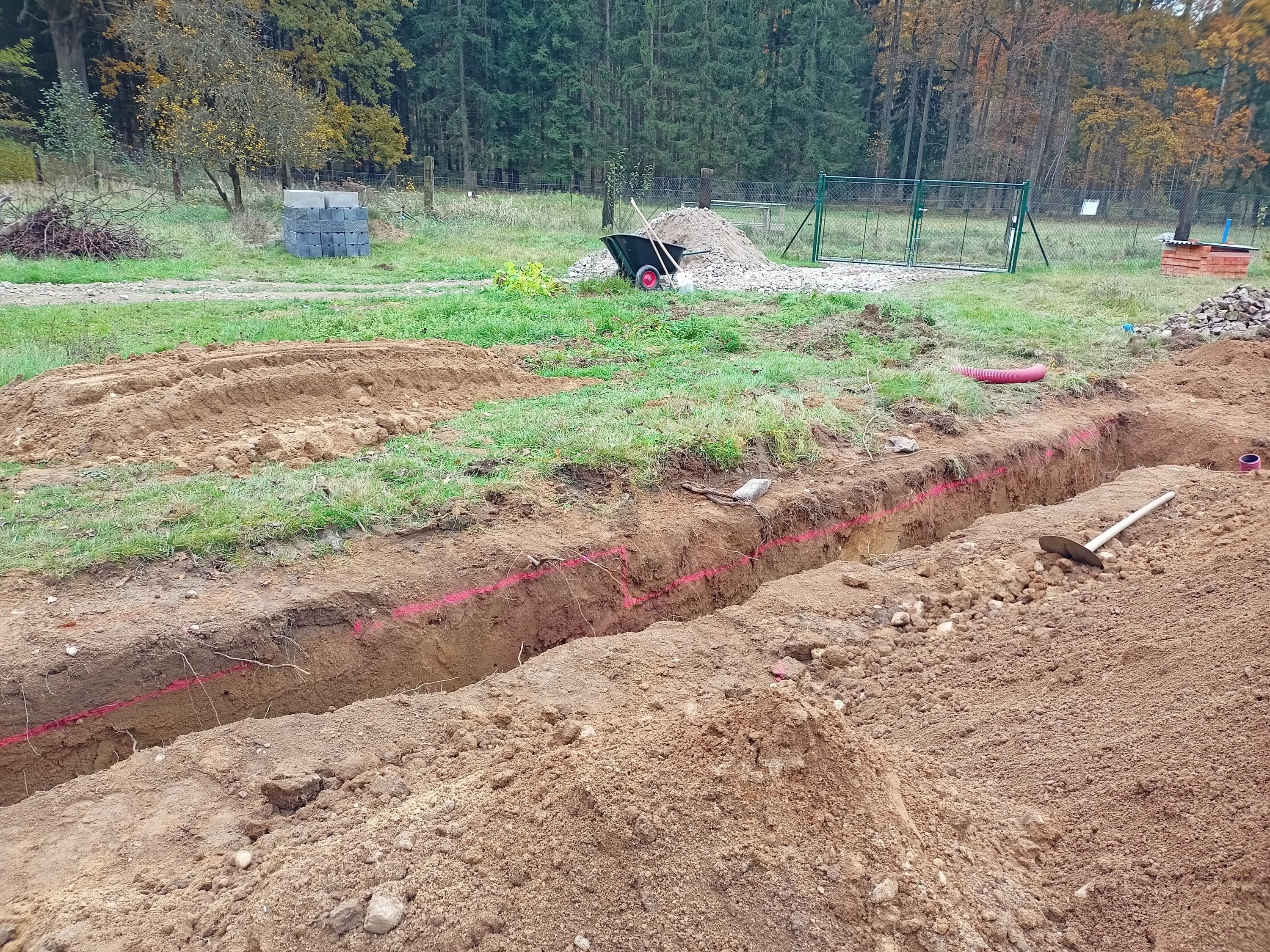

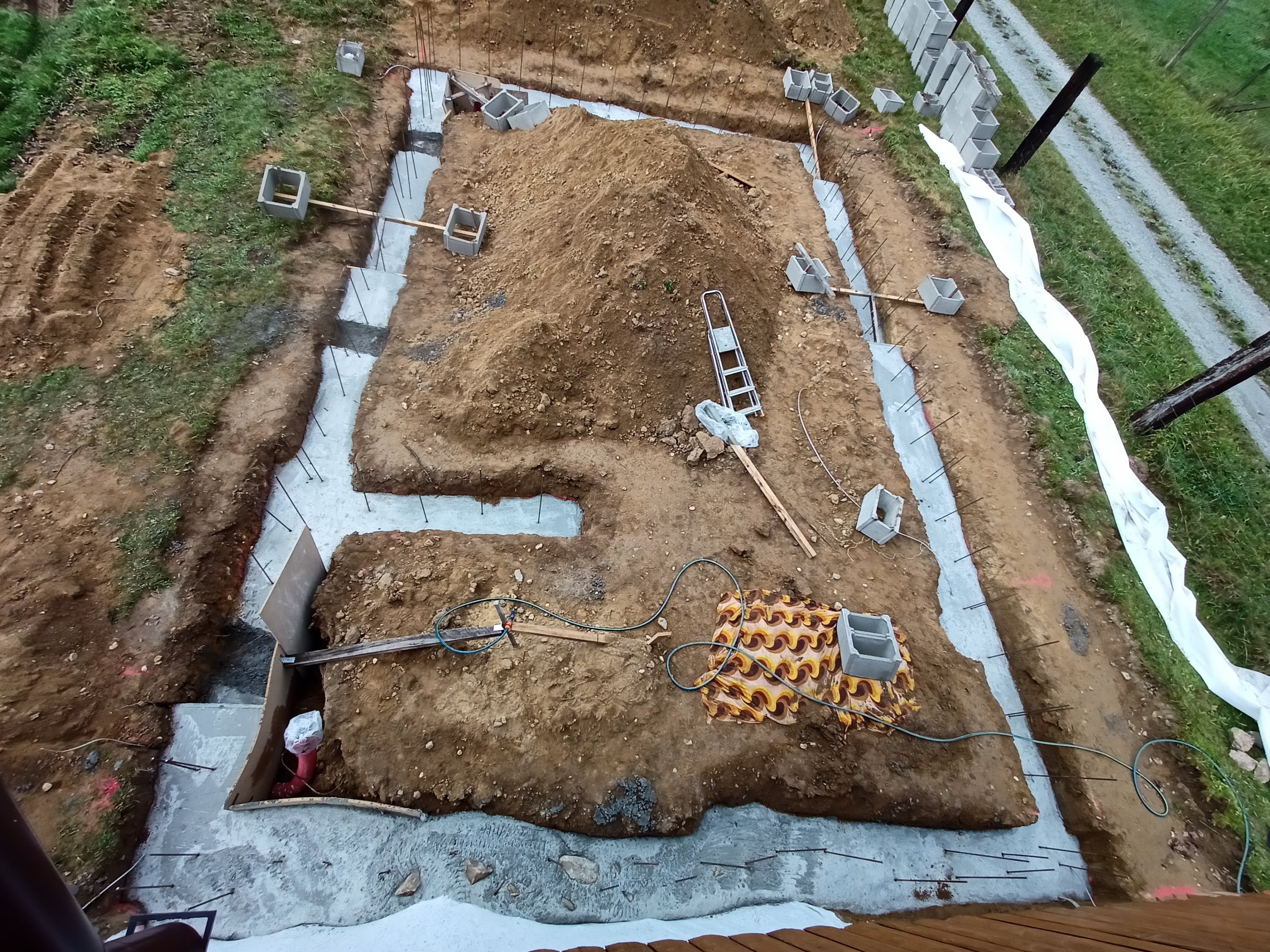

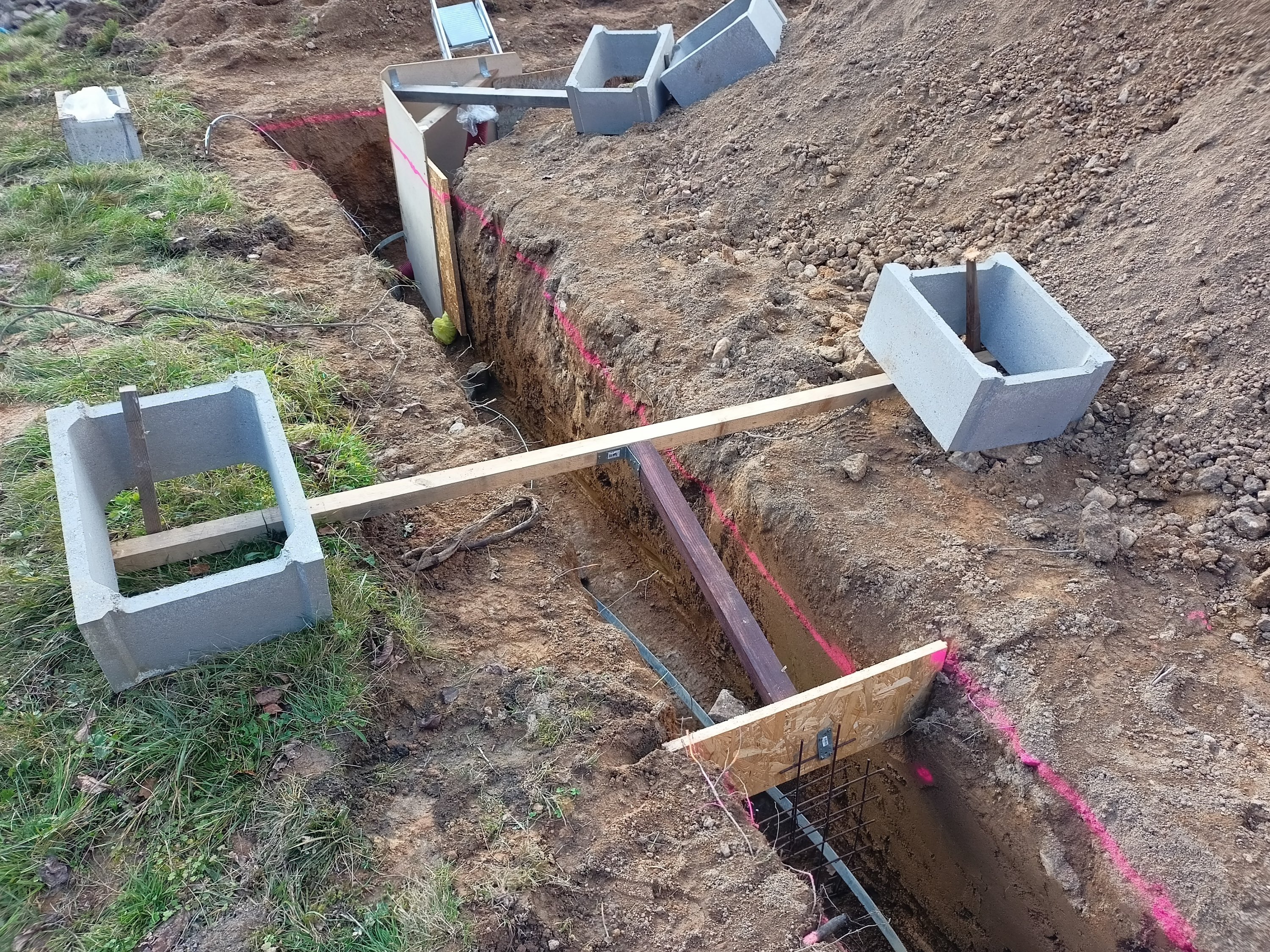

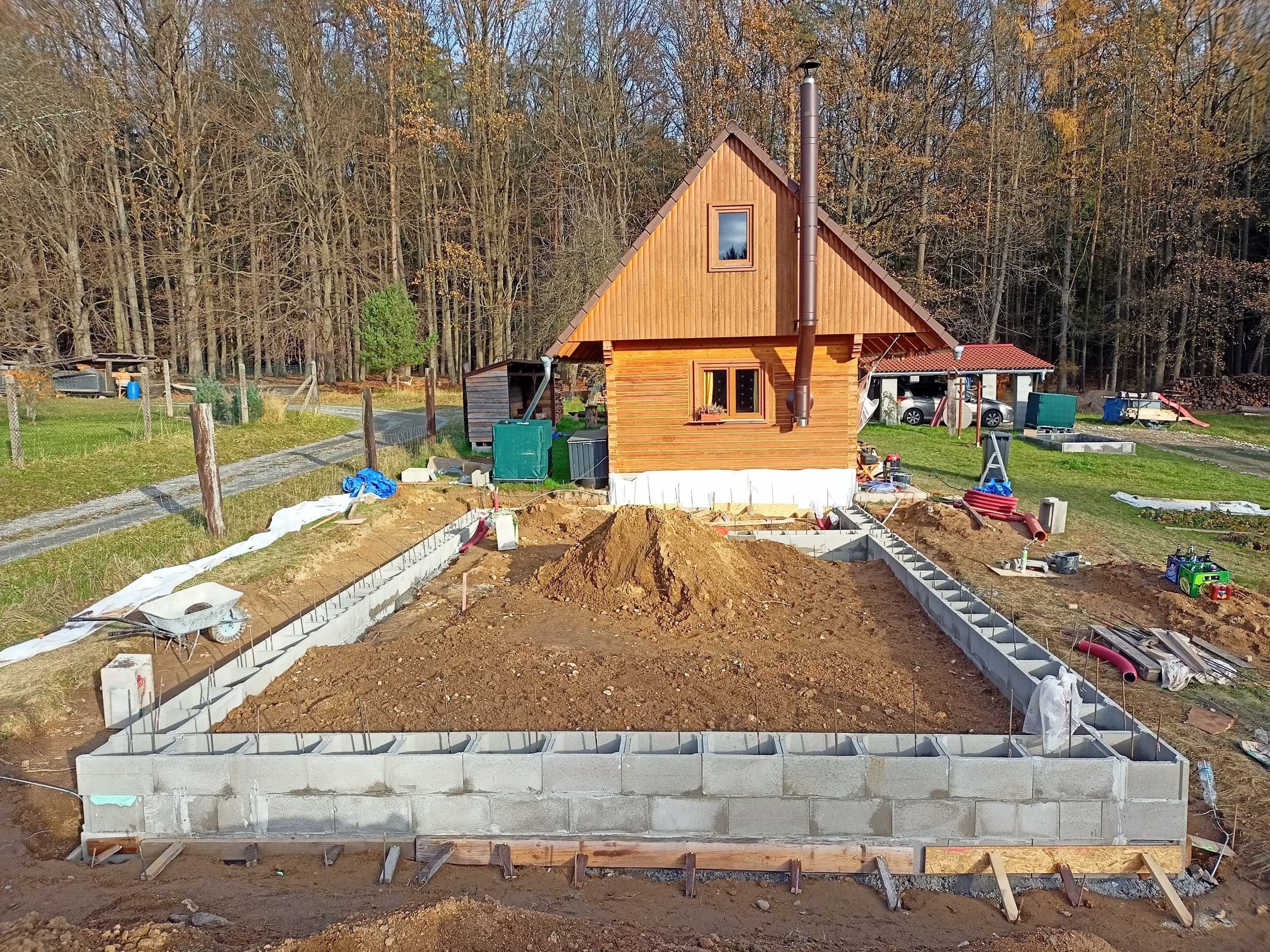

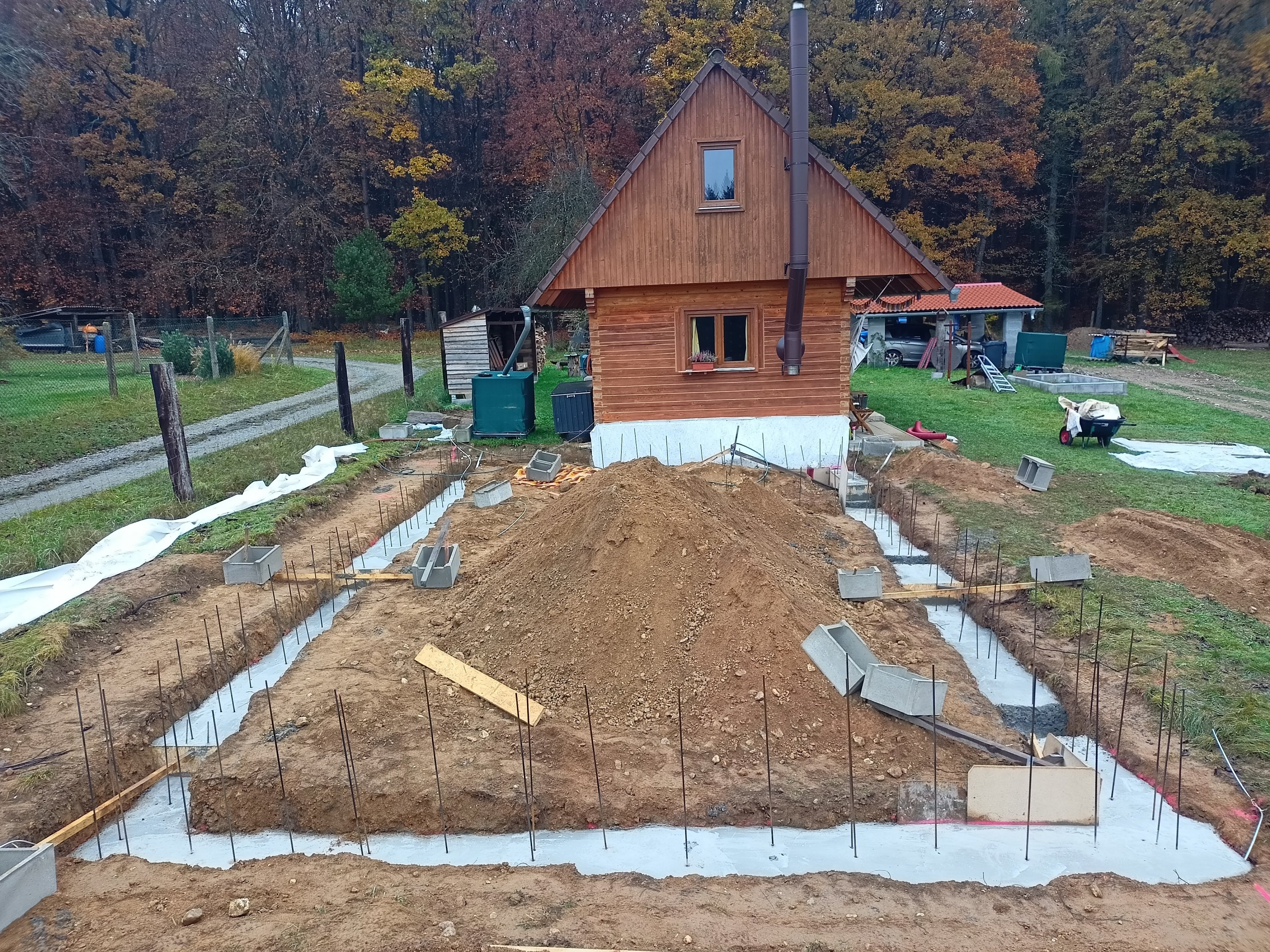

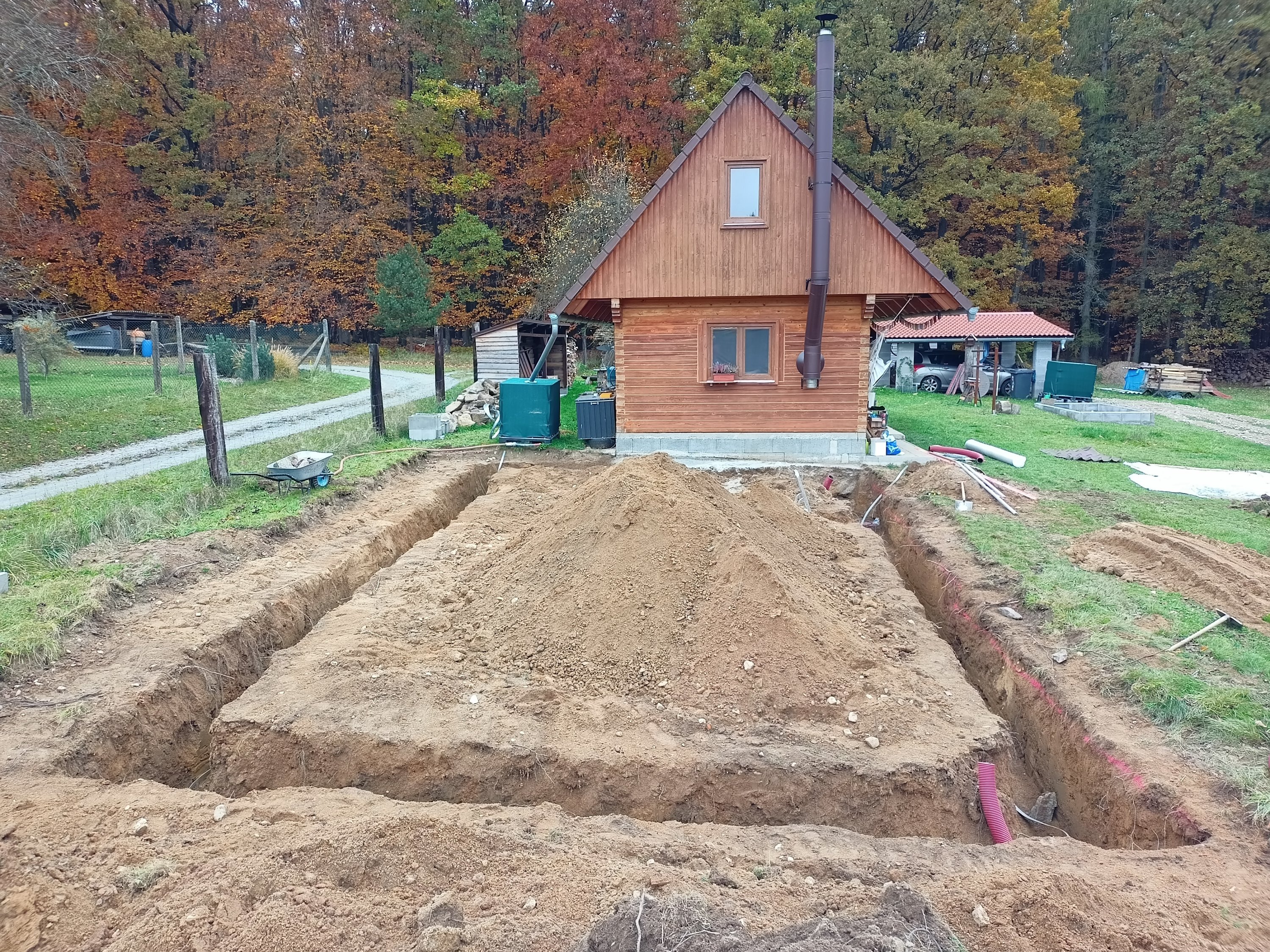

Vytyčení pro základové pasy. Tady už je třeba trefit se s přesností do 5 cm.
Aj ten "fous" pro budoucí komínové těleso vytyčit.

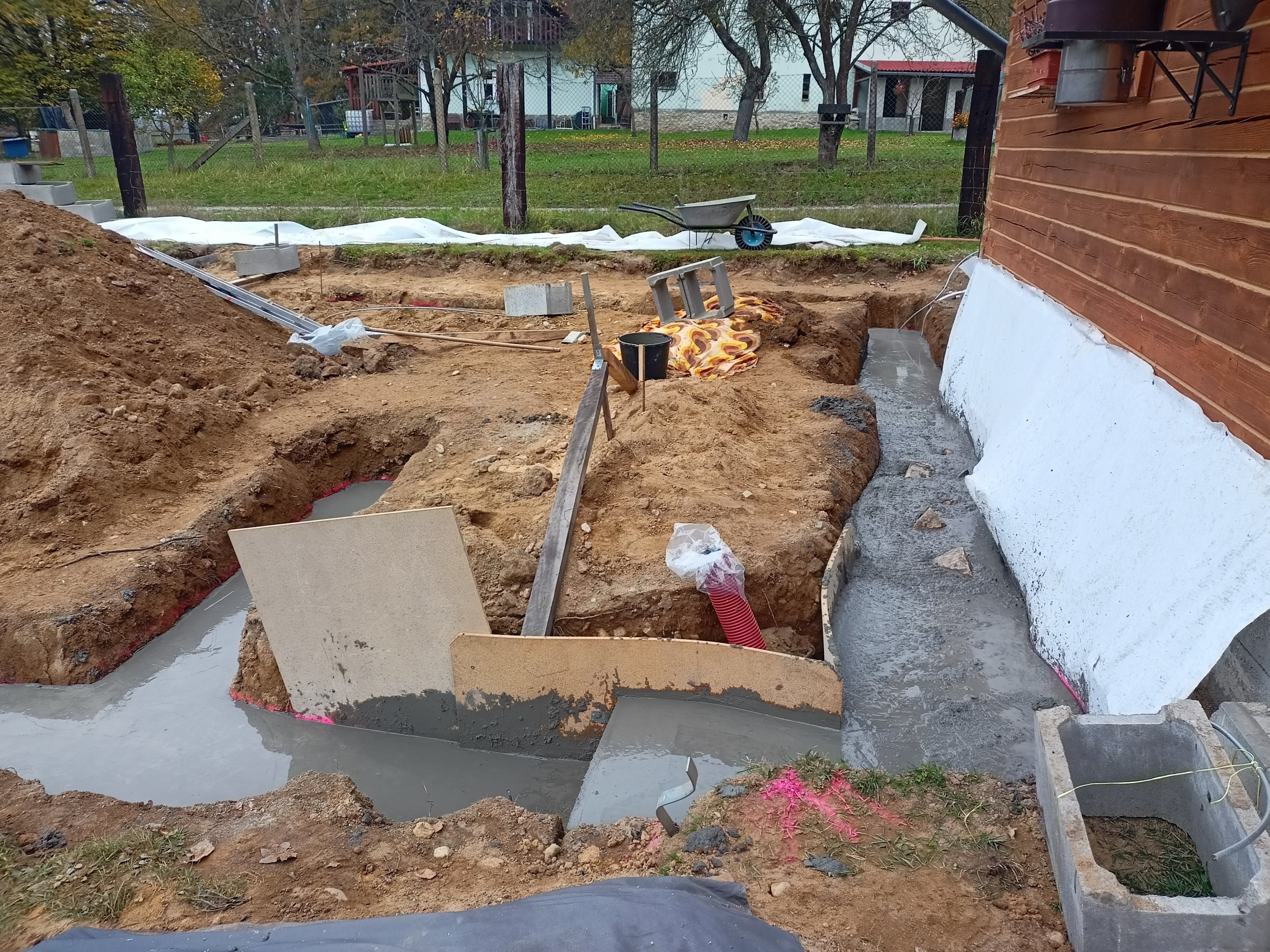

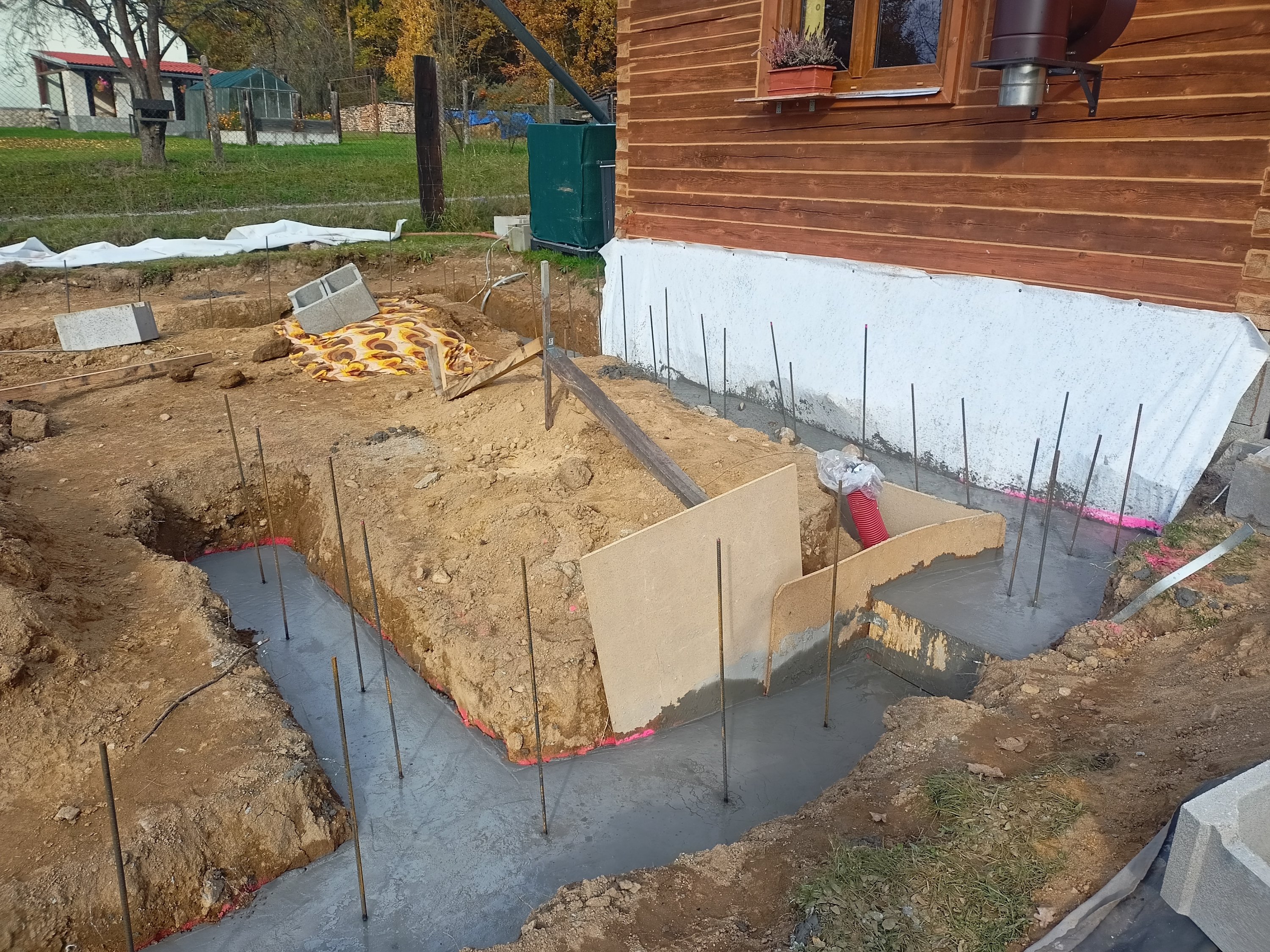

Vychytat týden, kdy nezaprší, nechat vykopat pasy, vše připravit a zalejt betonem dřív, než se dostane voda pod roubenku. Toť finální verdikt, snad vše klapne...

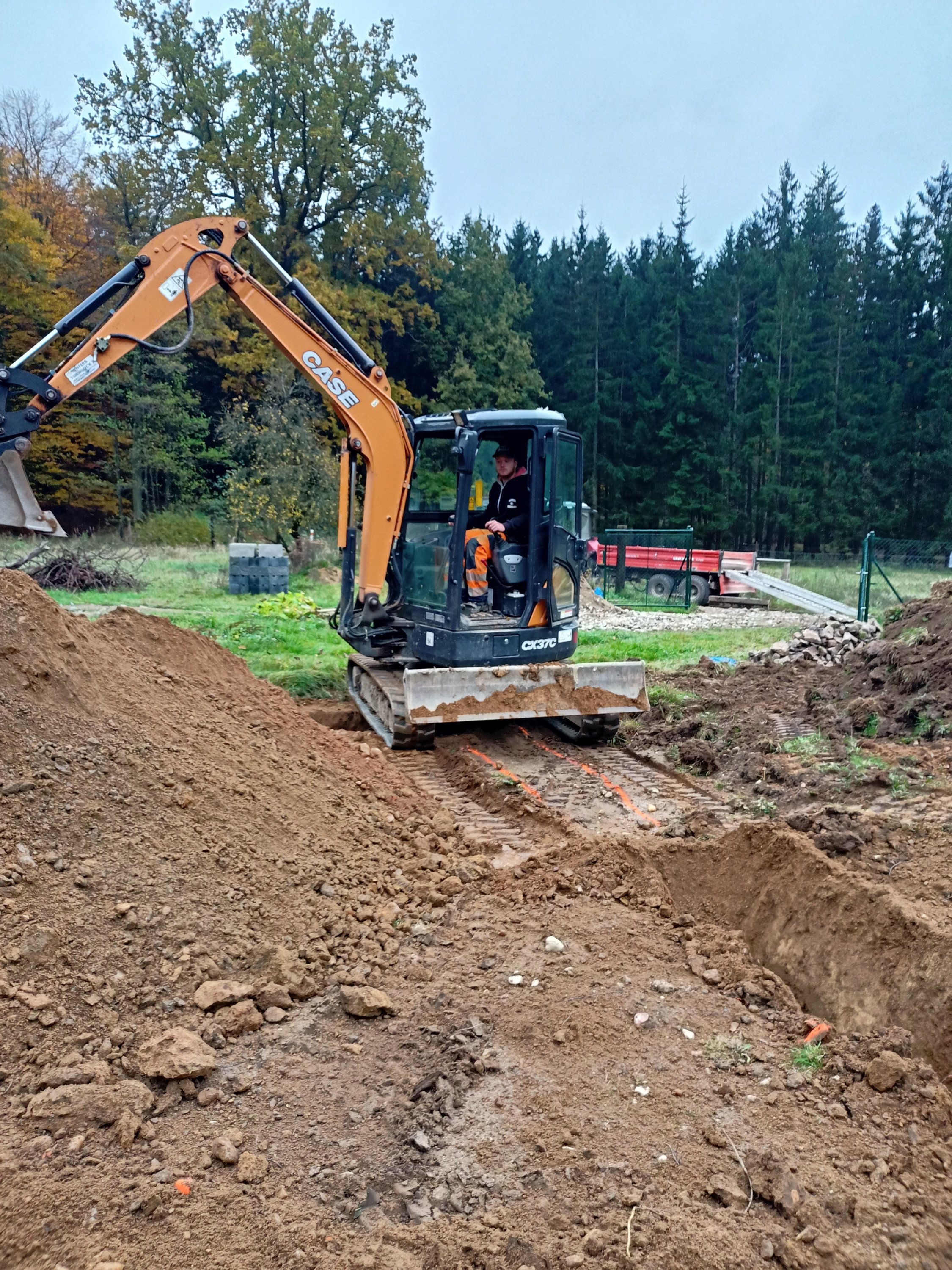

Šikovný bagrista. Byl jsem smířenej, že u roubenky to oddře rýč.
Vyznačit kde bude hladina betonu. Včetně odskoků - ač se to nezdá, rozdíl výšky terénu je přes metr.

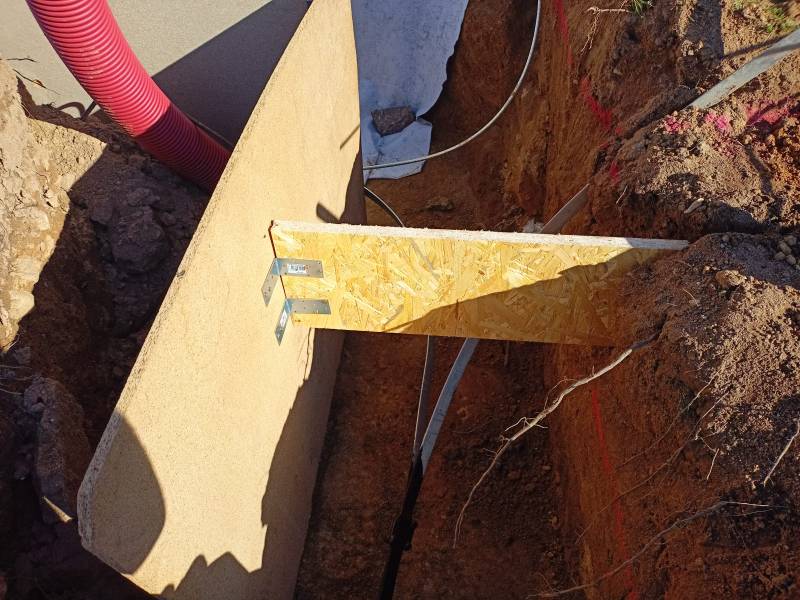

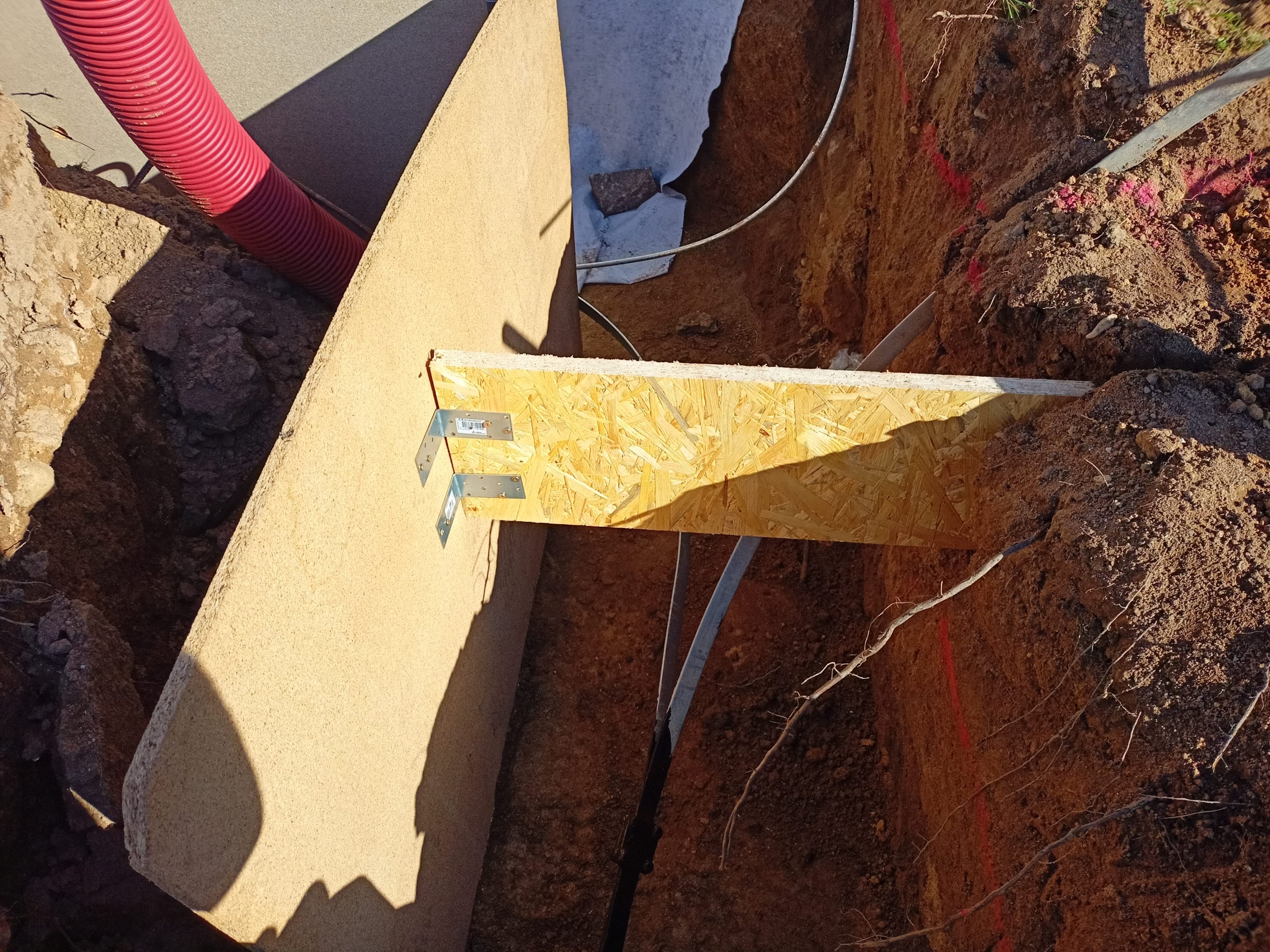

Zaznačit si, kde bude pod zemí kopoflexka končit. Ať to pak nemusim zas celý rozdrbat při hledání.

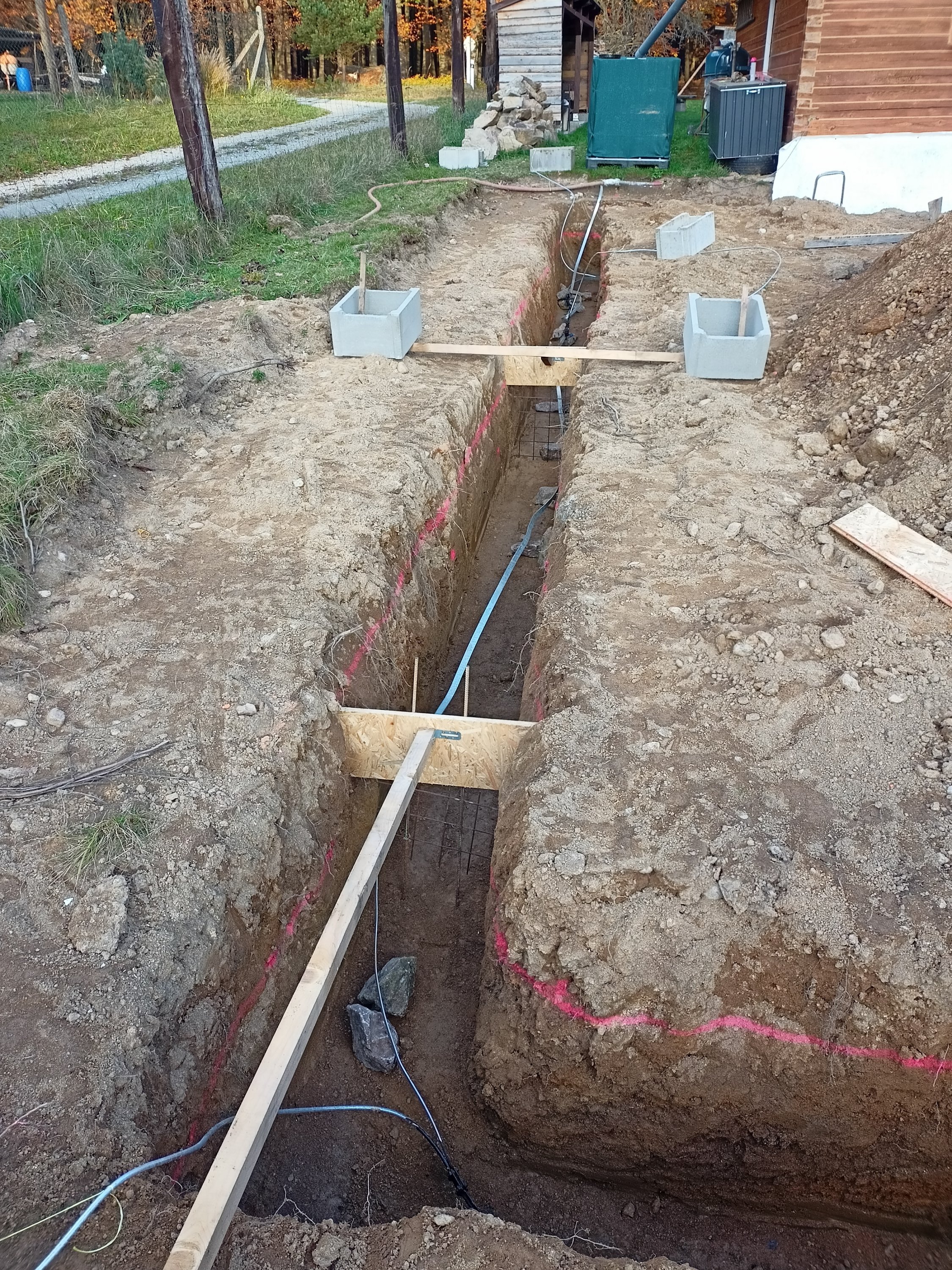

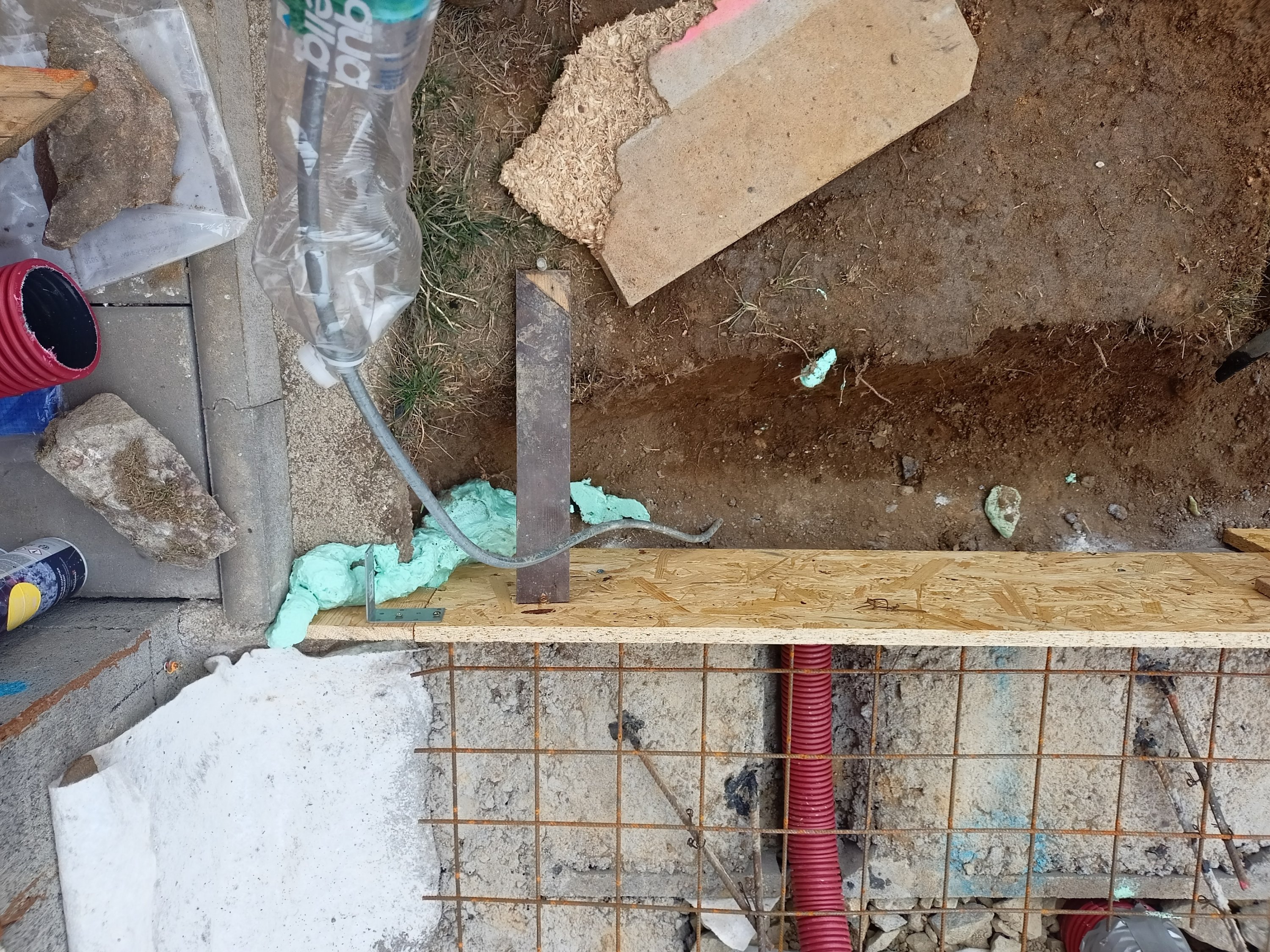

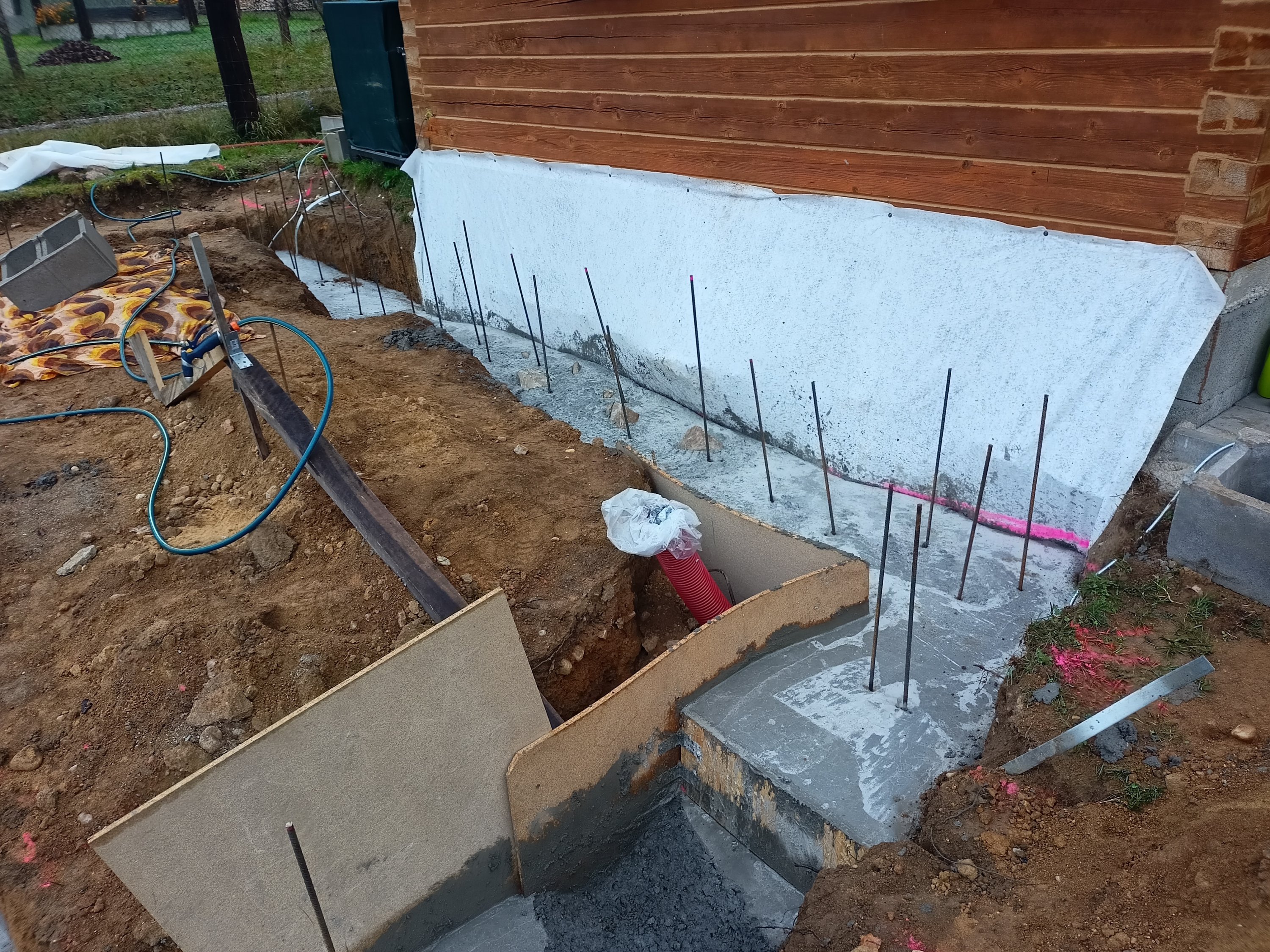

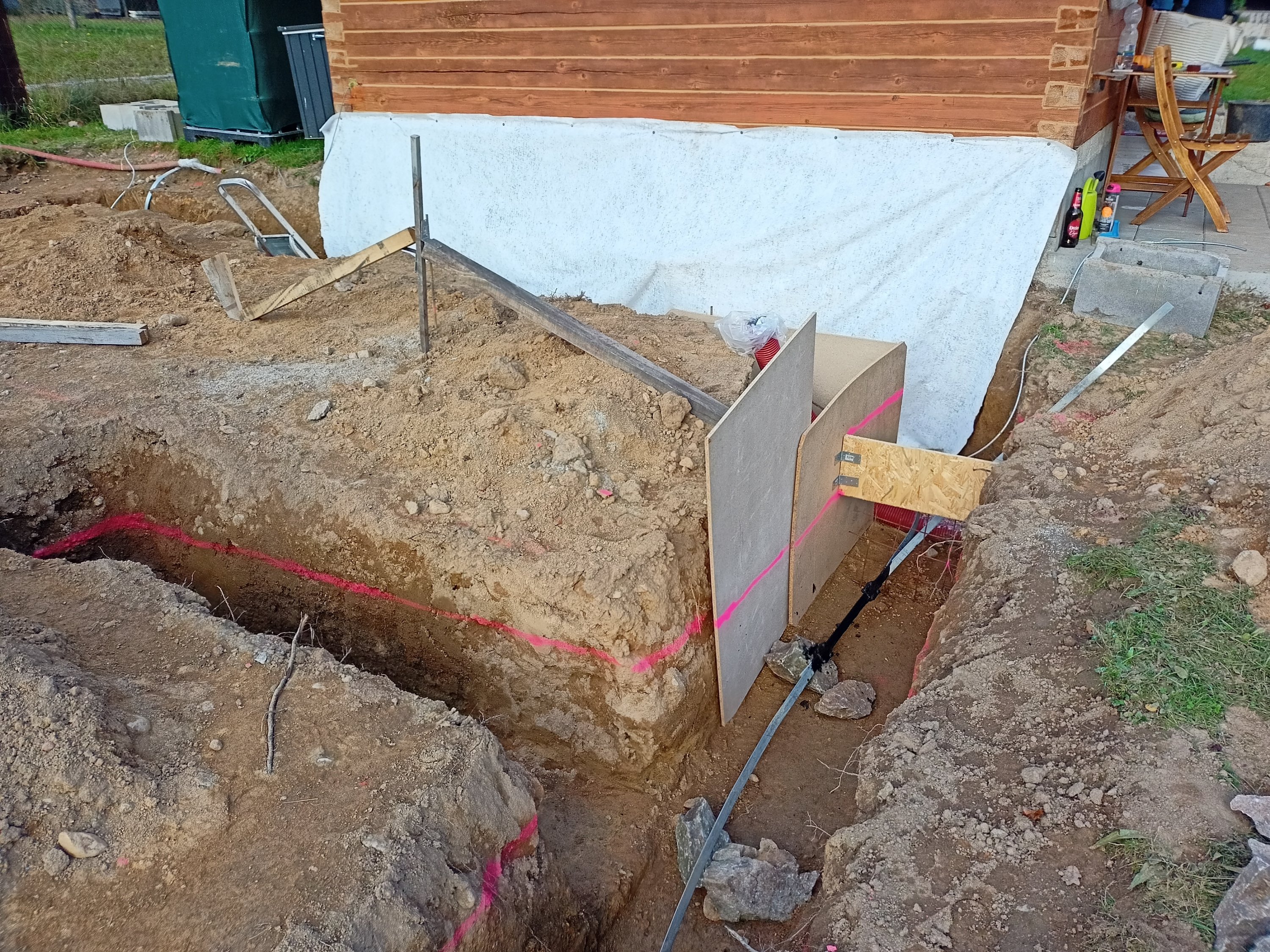

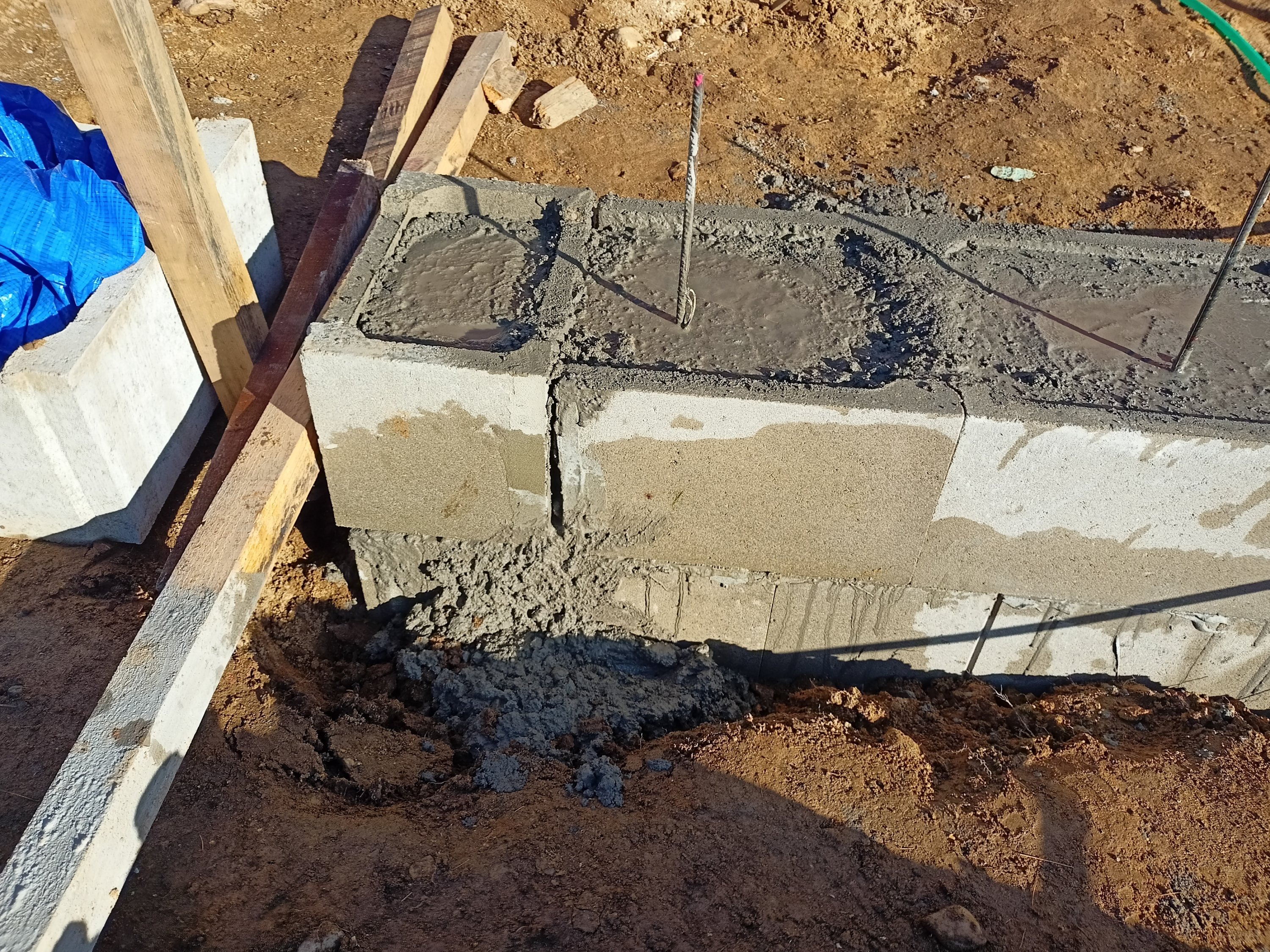

FeZn ⌀10 mm pro uzemnění rozvaděče. Asfaltový nátěr na spoje proti korozi.

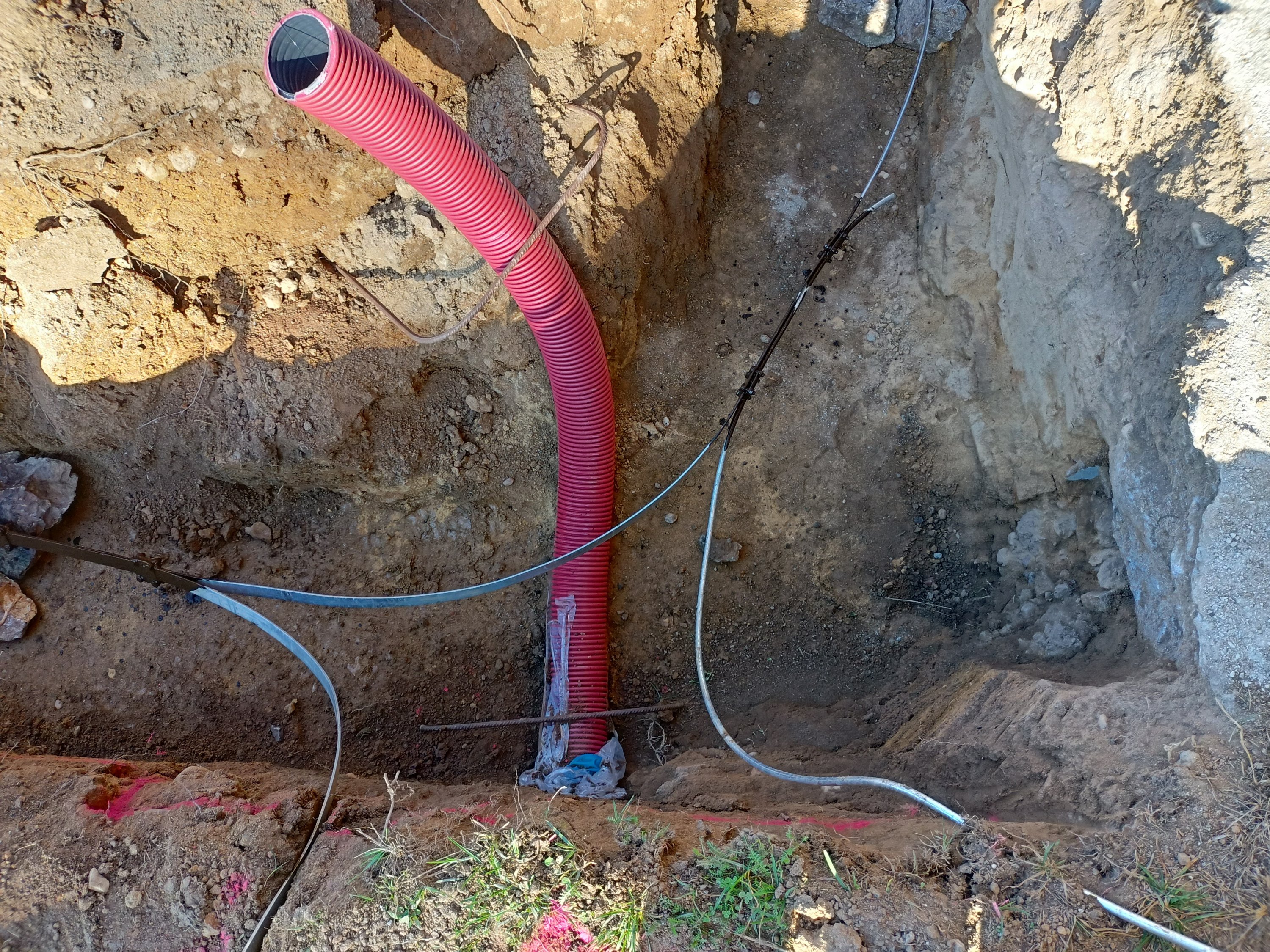

Druhý konec chráničky se pak najde pod zemí. Hlavně zabezpečit, ať neuplave.
Nejspíš zbytečná mřížka, snaha zbrzdit beton aby nepodtekl. Lepší být opatrný.
Pořádně zabezpečit, beton má tlak.
Pásky nechat ležet na zemi, nebo podložit kameny? Názory se různí.

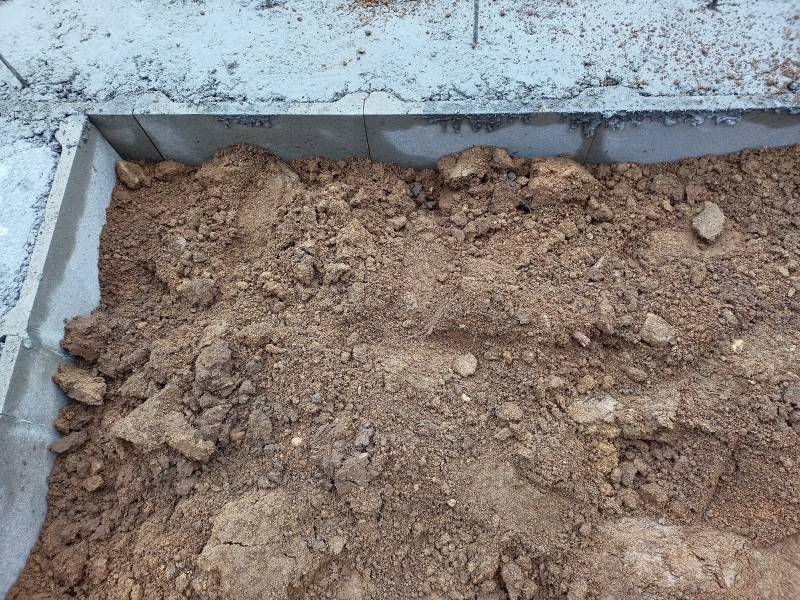

V rozích se část zeminy zbortilo. Alespoň je prostor pro chráničku.
Nešlapat moc po okrajích, ať se to víc nebortí.

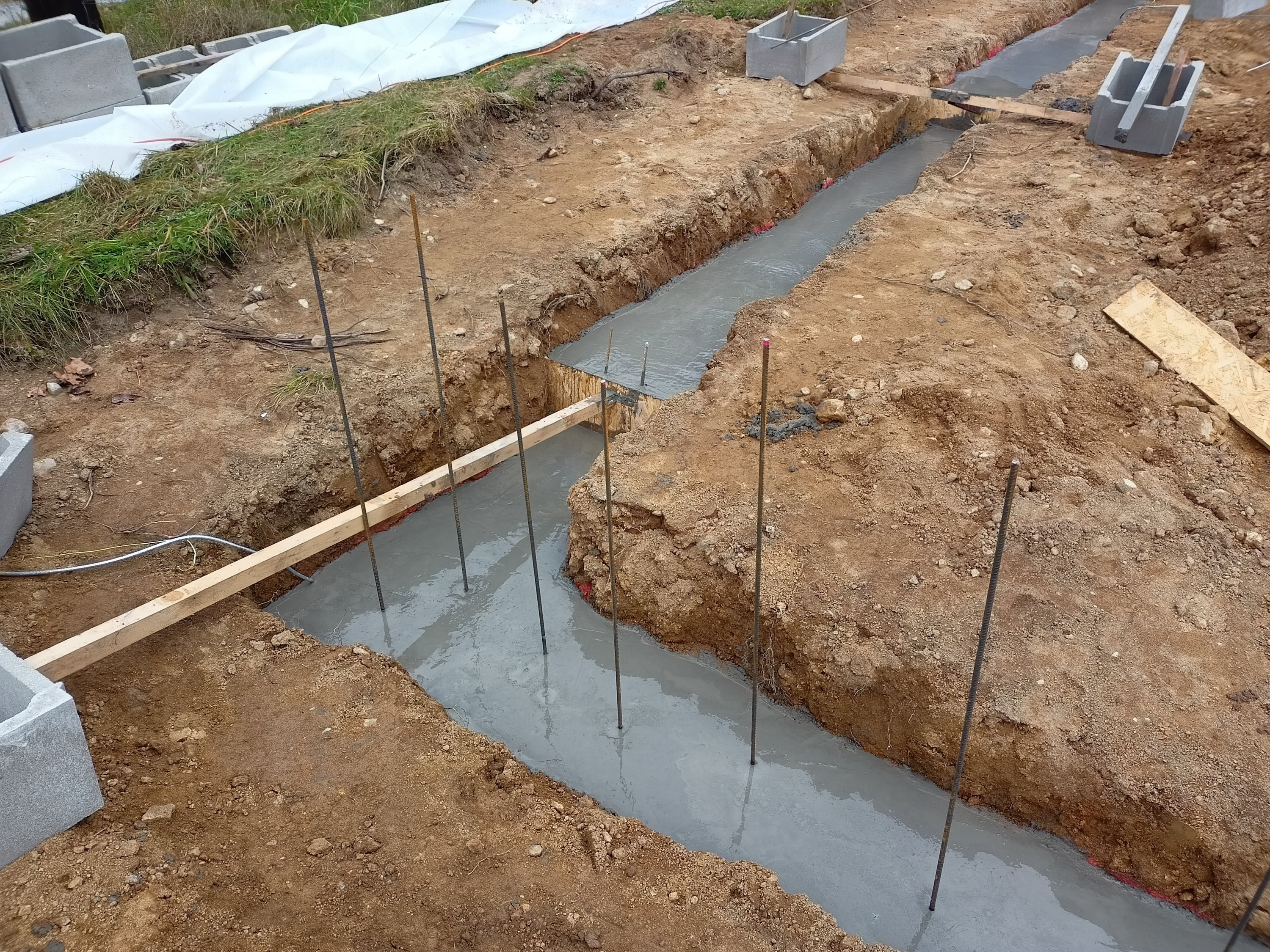

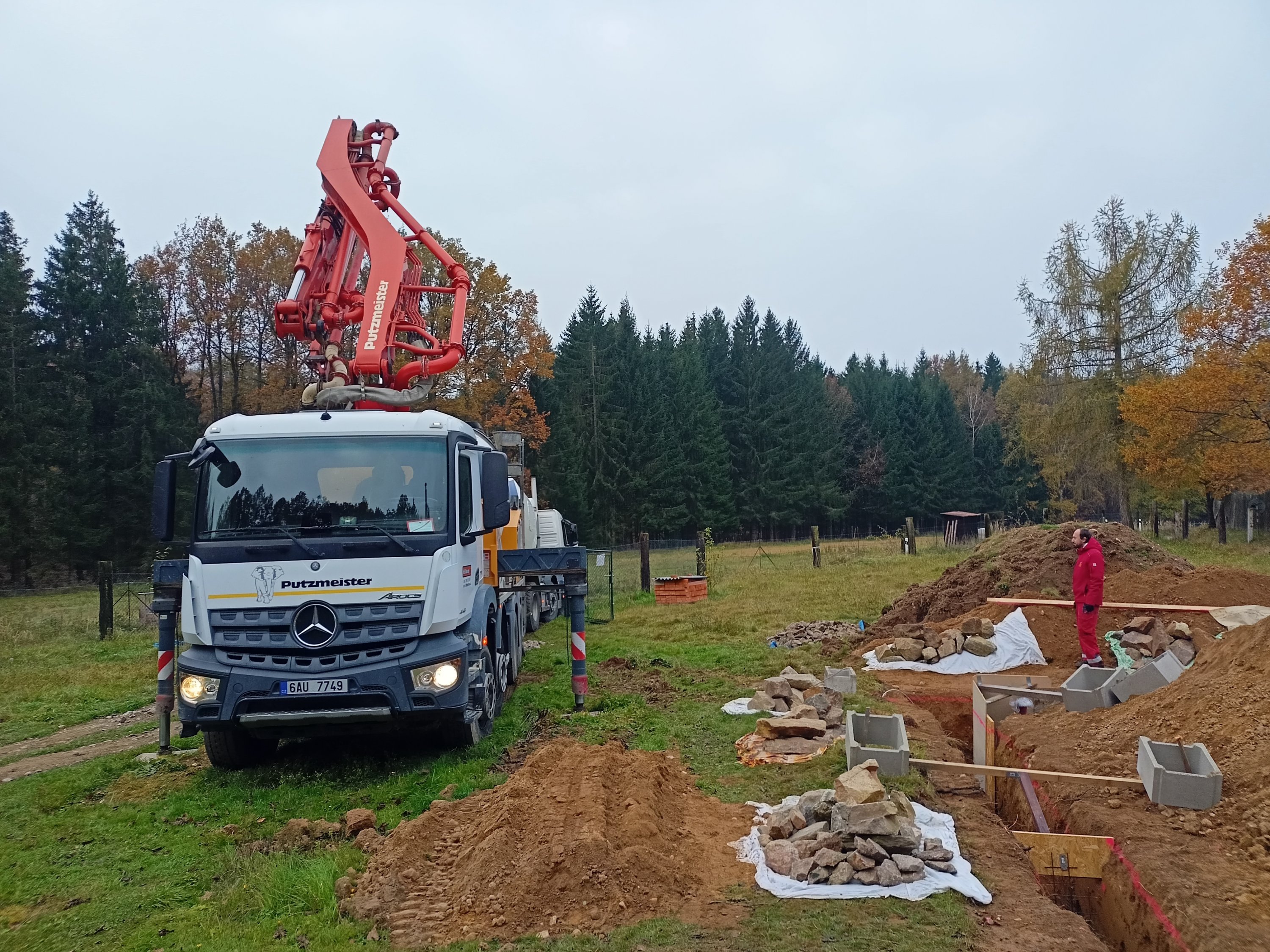

Po 4 dnech šichty od úsvitu do soumraku konečně mixy, celkem 13 m³ betonu. Spočítáno mám 14, ale doufám, že zbytek doplní hromady šutráků, který se válely bráchovi na zahradě. Stres, jestli se řidiči vejdou do brány. Sice na centimetry, ale kucí šikovní.

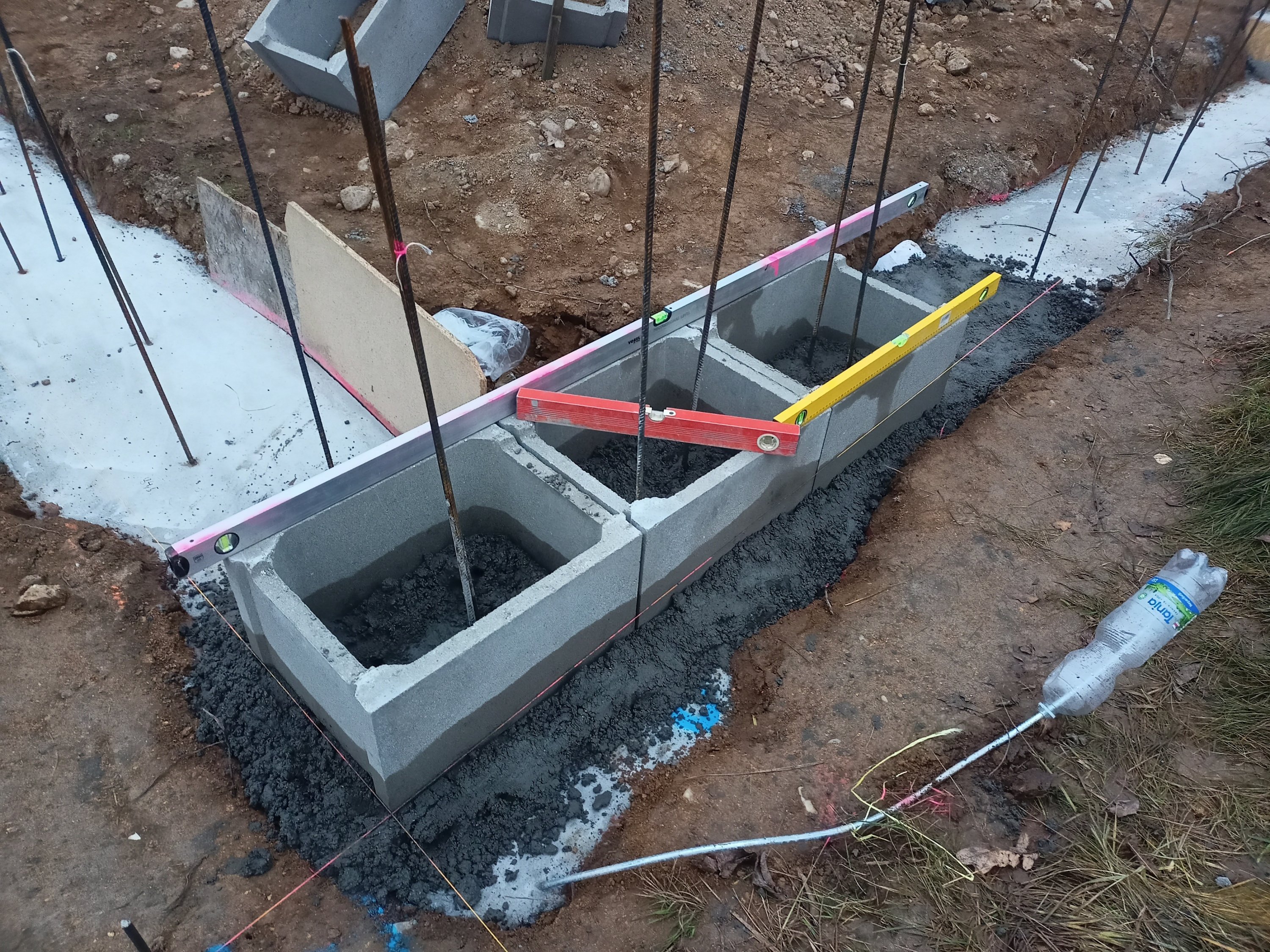

Zapíchat roxory hezky po půl metrech, ať to zas nemusim řezat. Někdo navrtává do tvrdýho, ale to se mě nechce. Jen občas překáží kámen, tak je třeba píchnout trochu vedle.
Tady bednění vydrželo jen o fous. Nic jiného zrovna nebylo po ruce.

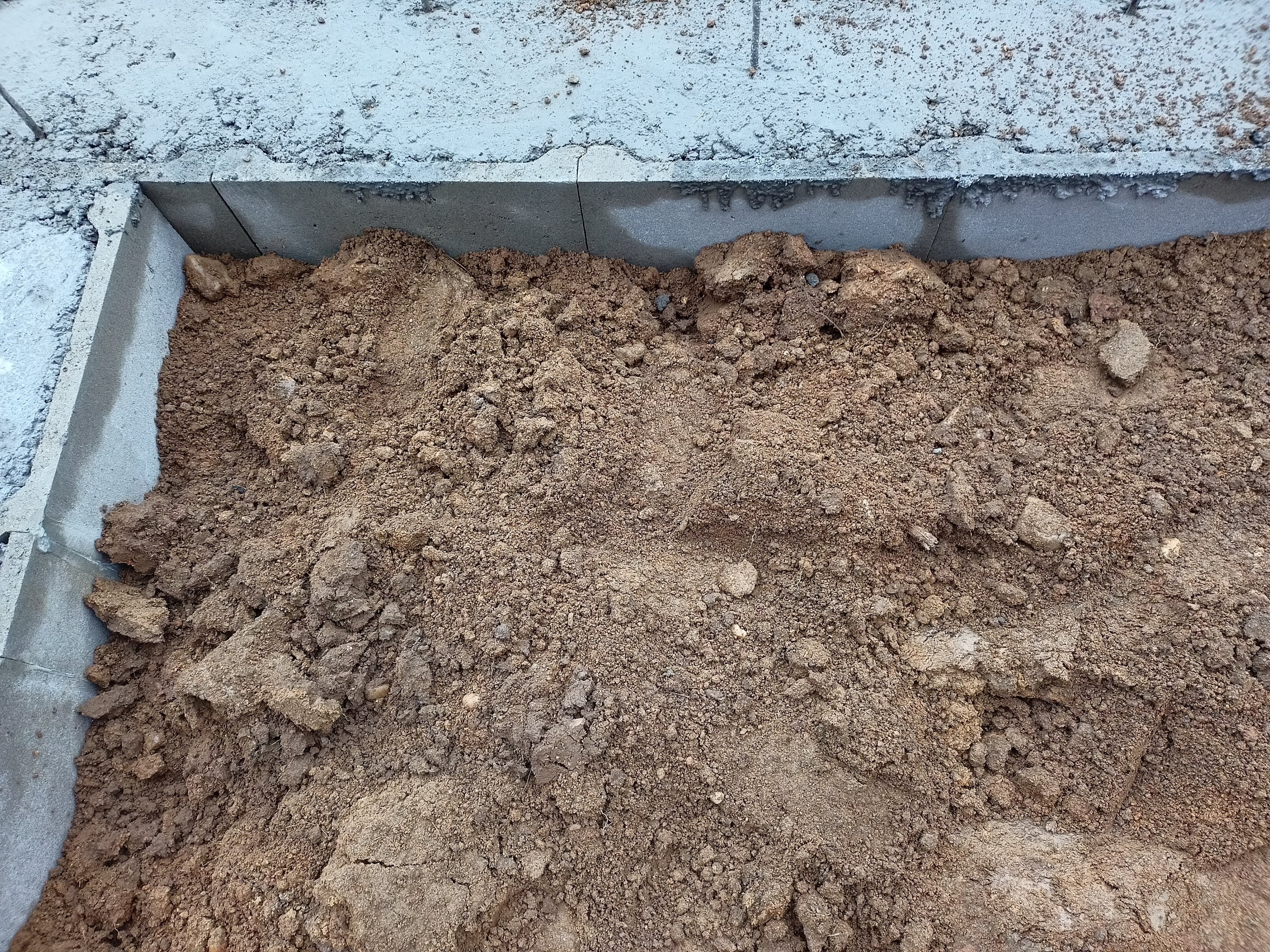

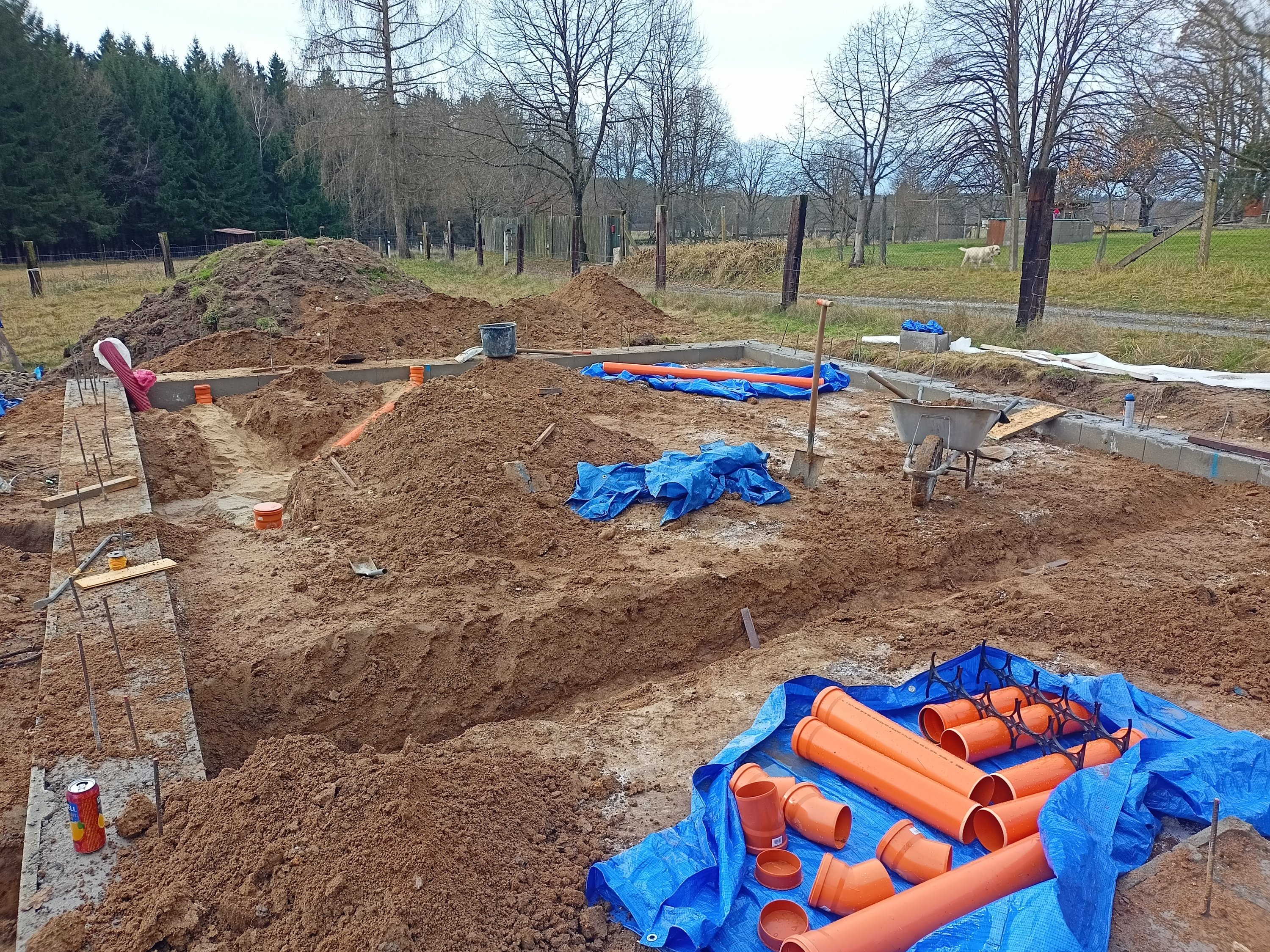

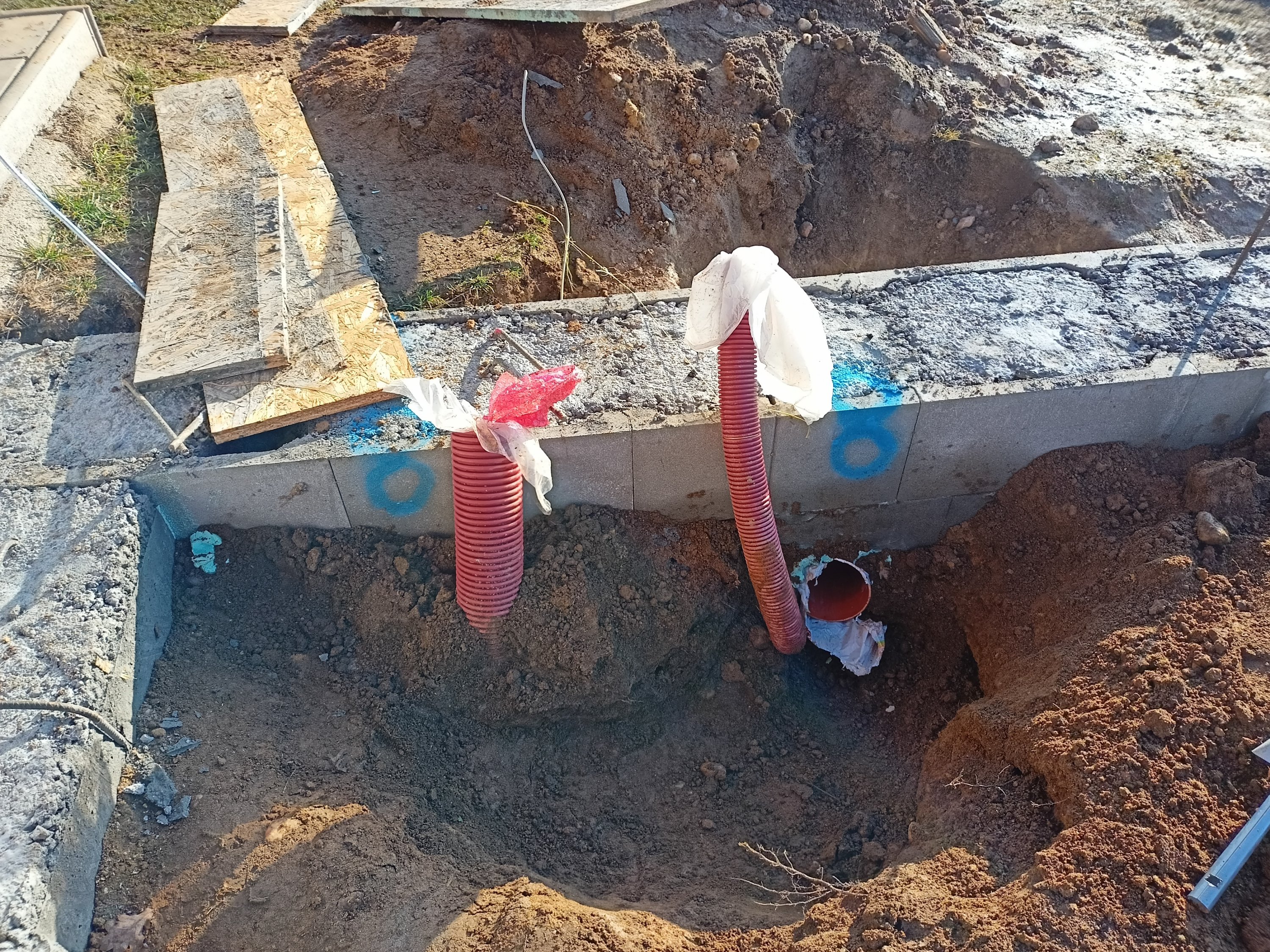

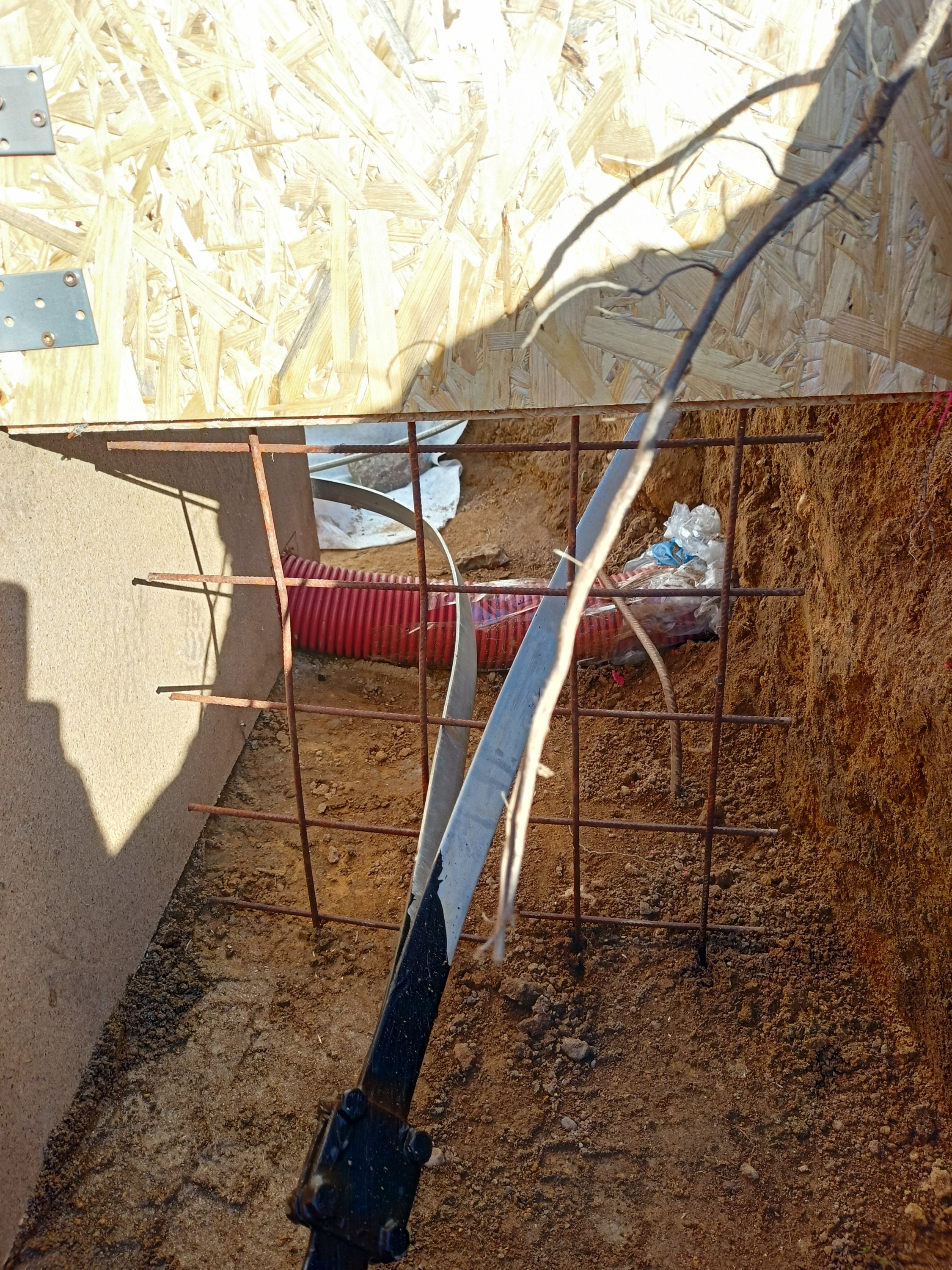

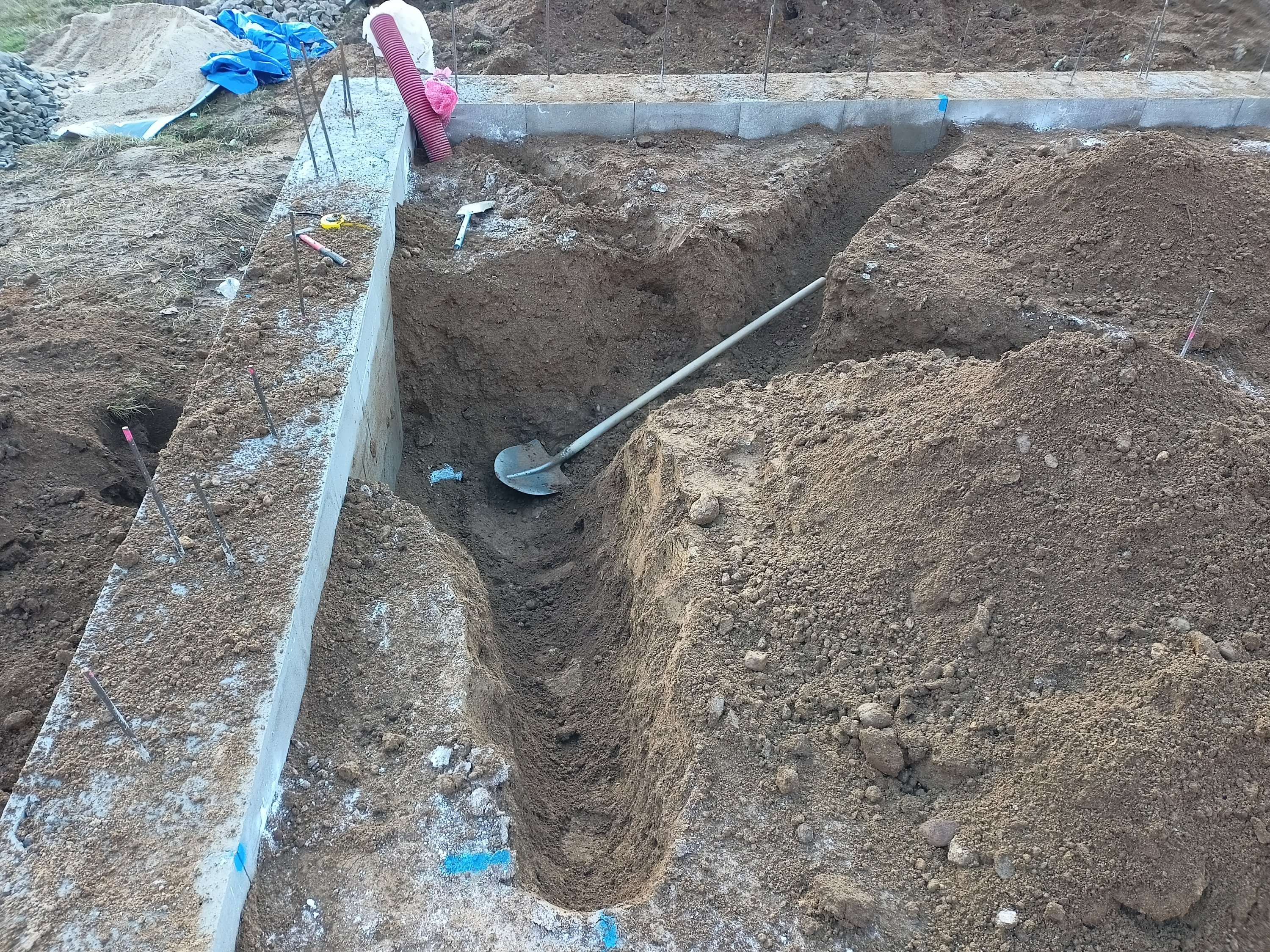

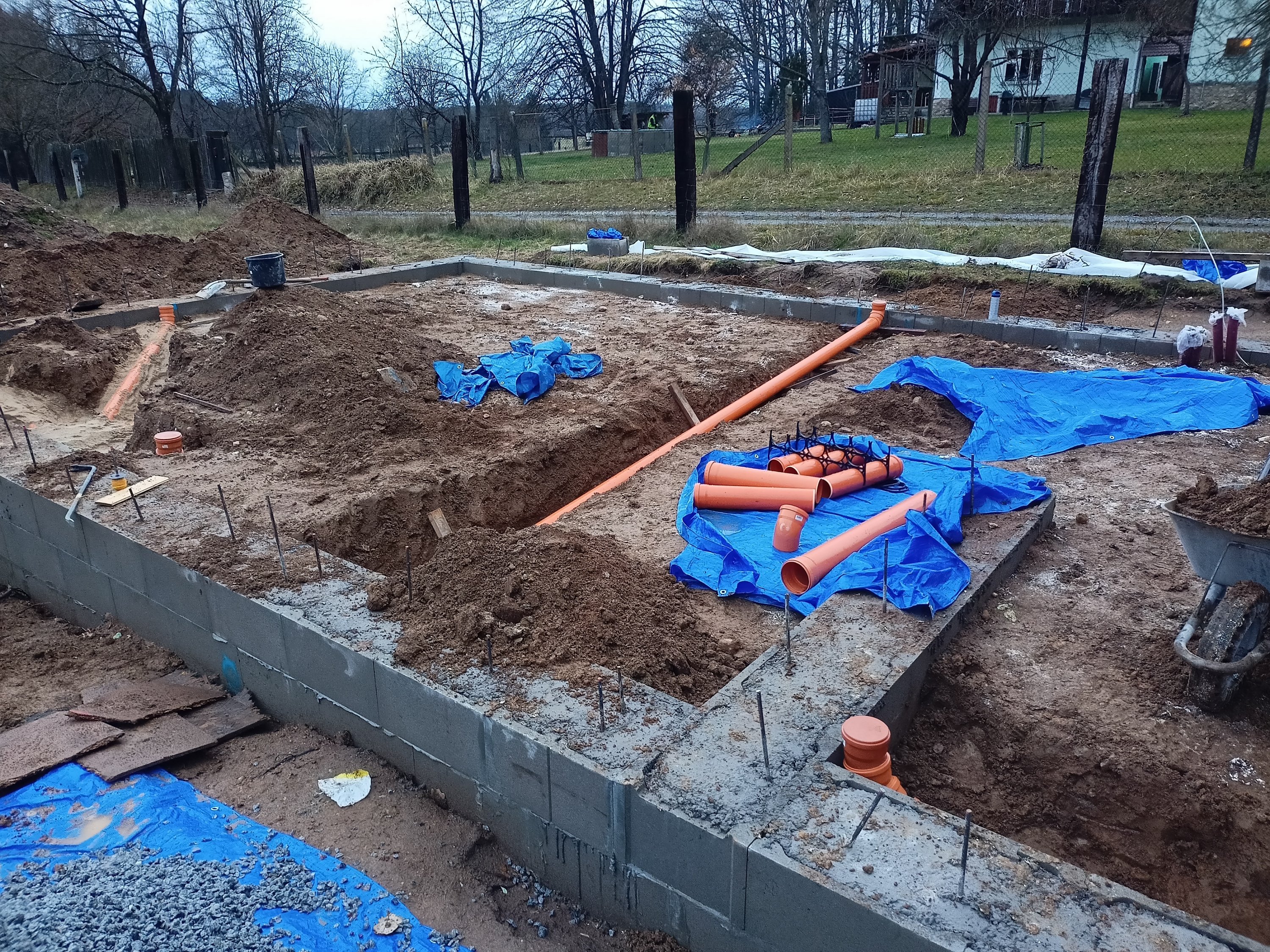

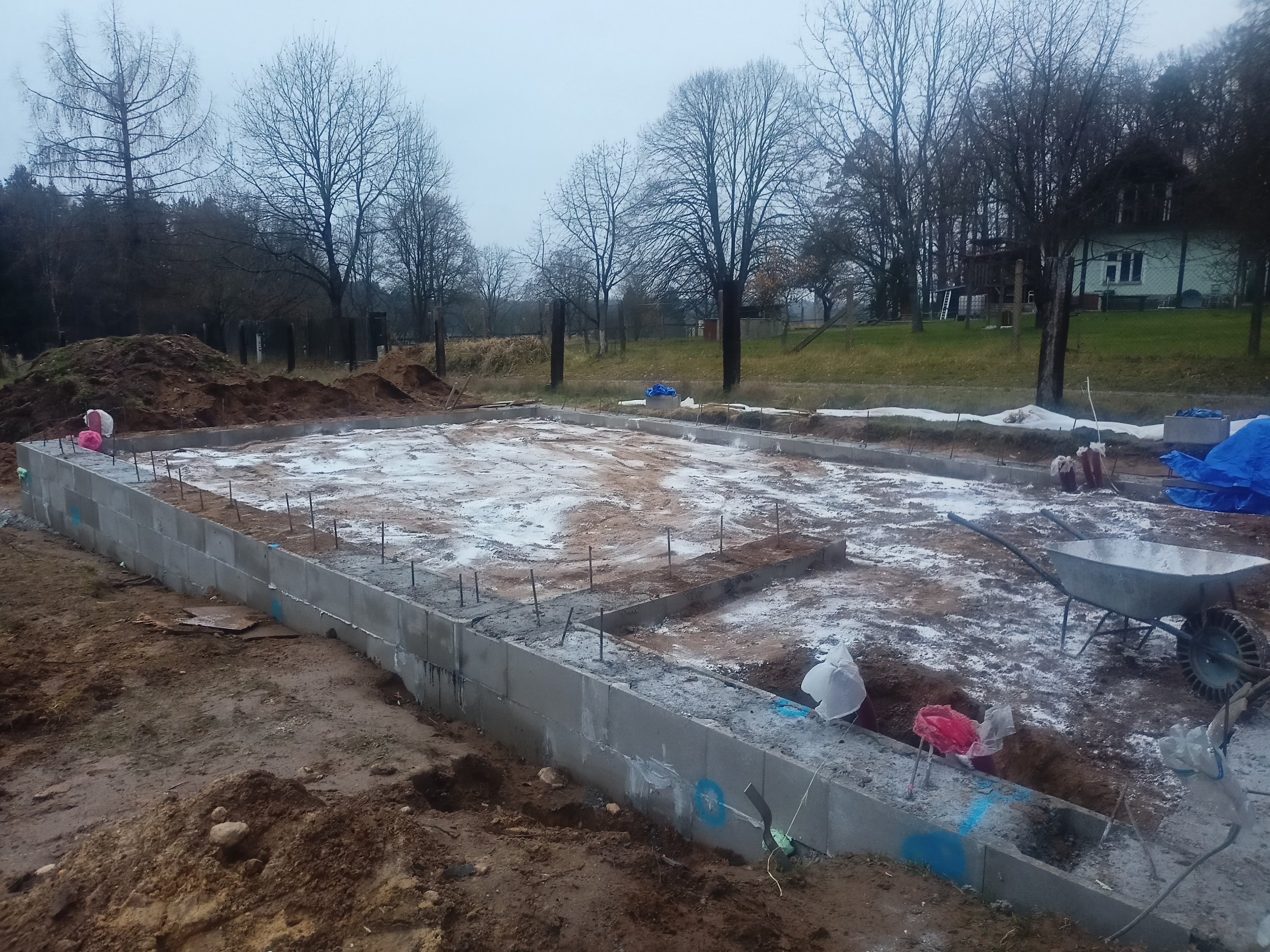

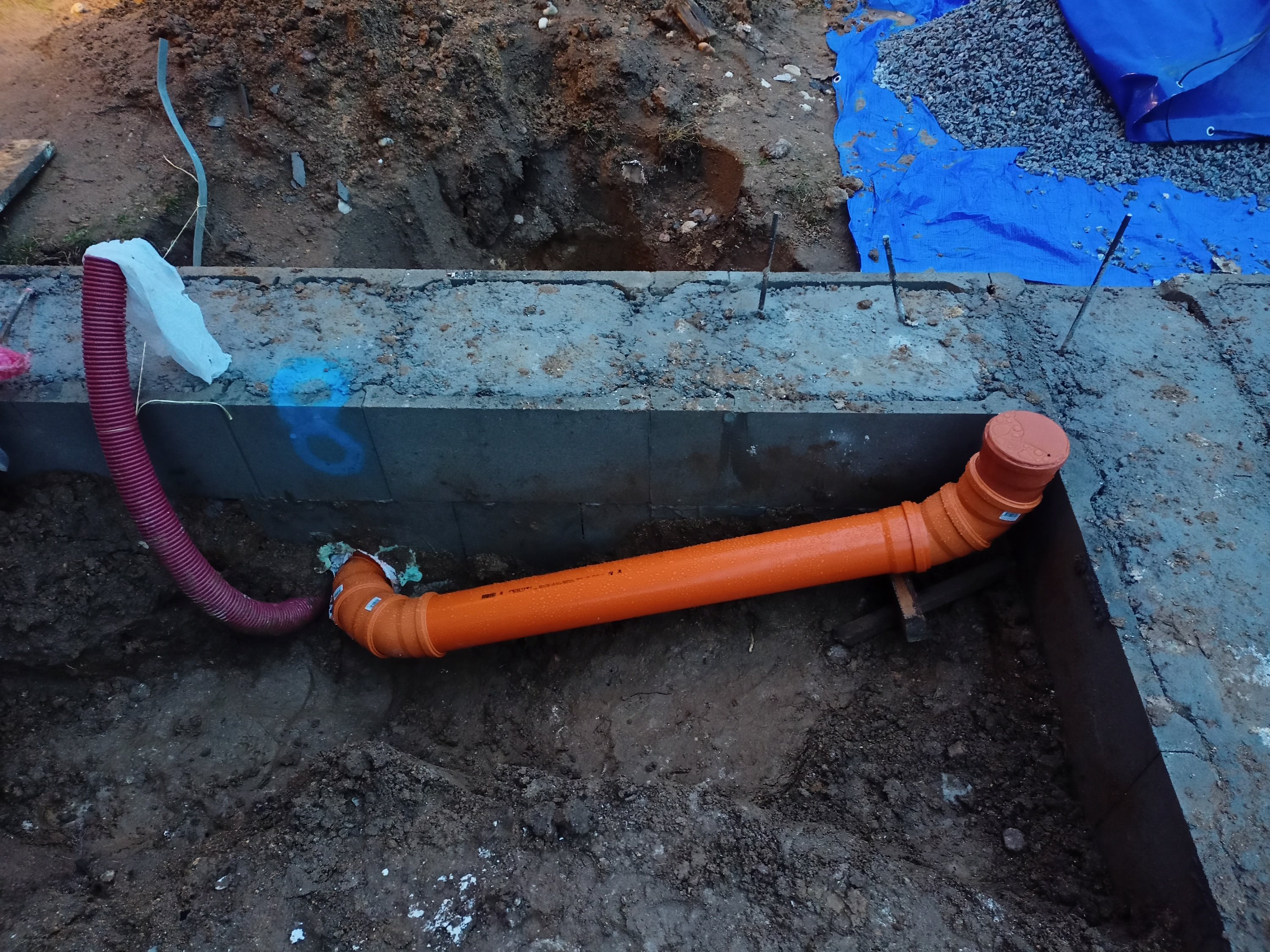

Vybrat průchod pro kanalizaci v zavadlém betonu. Příště bych tam radši vrazil KGčko.

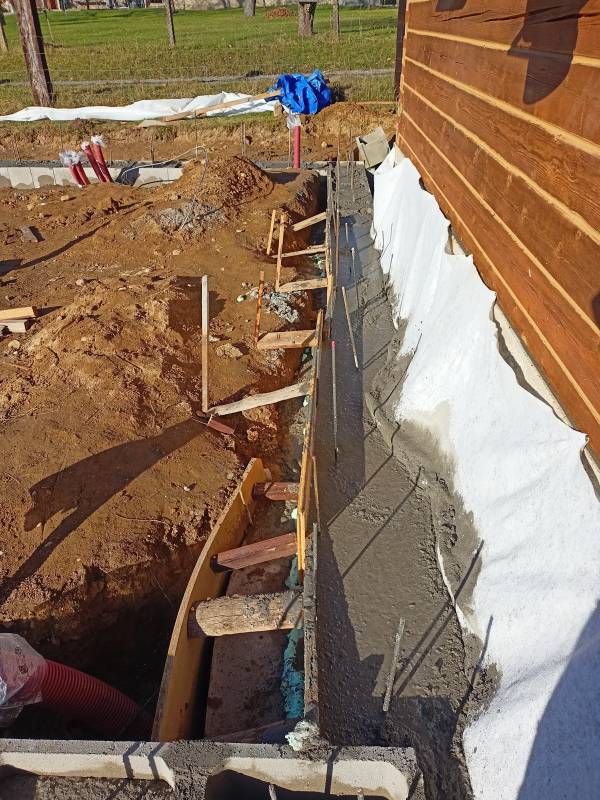

Výška vyměřována vodováhou. Rovinnost (rozdíl nejvyššího a nejnižšího místa - s odečtením odskoků) kolem 5 cm.

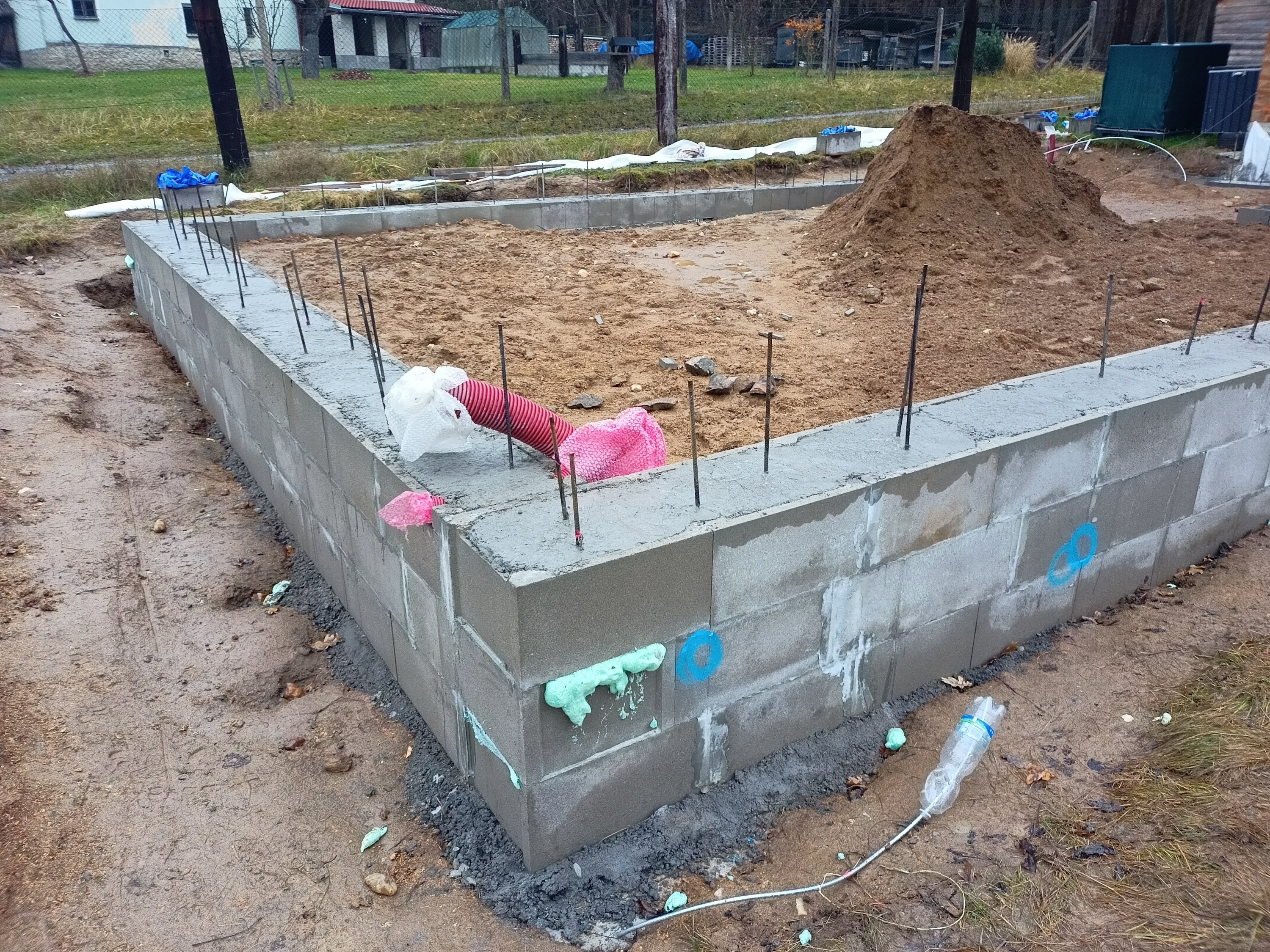

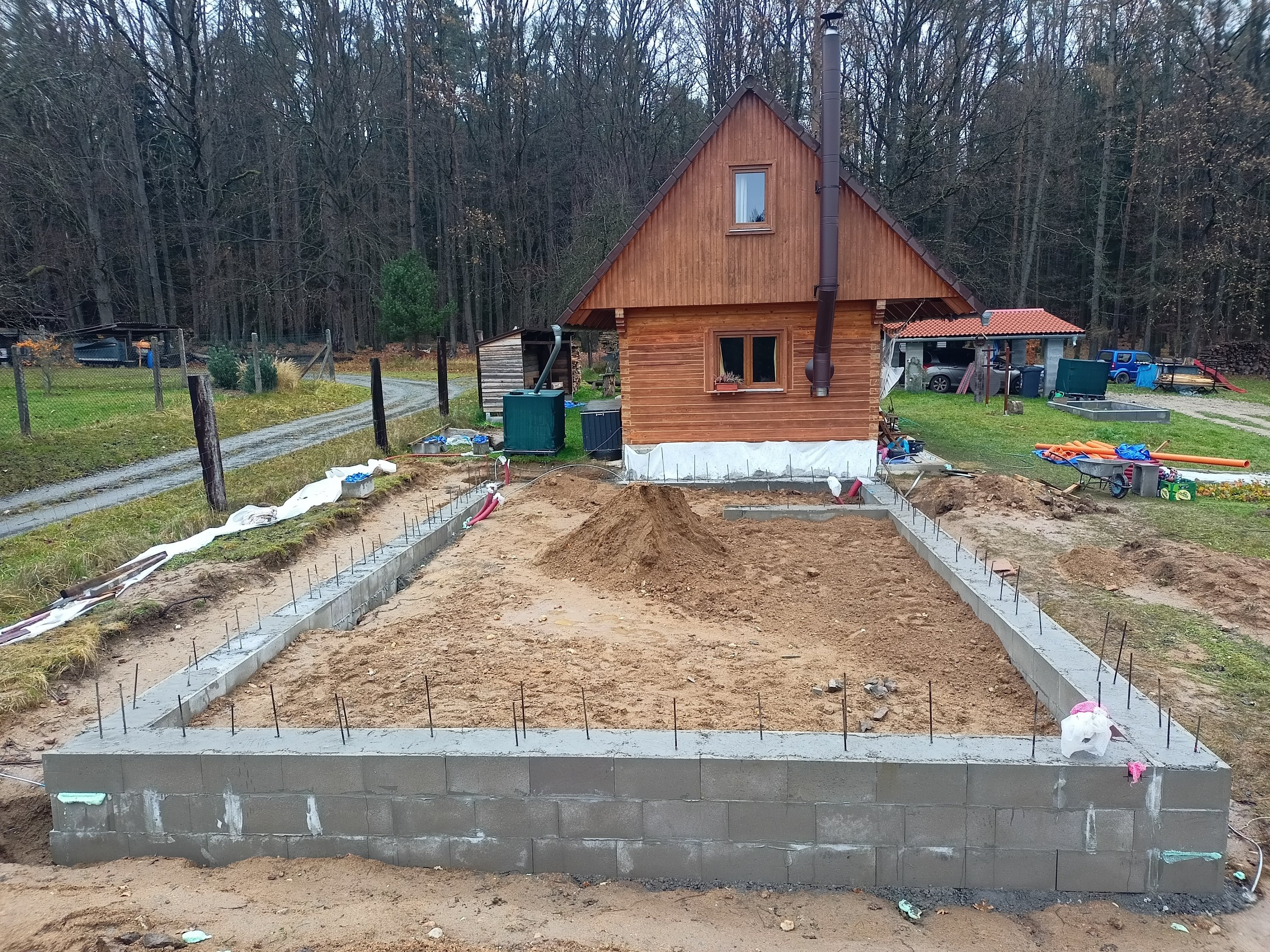

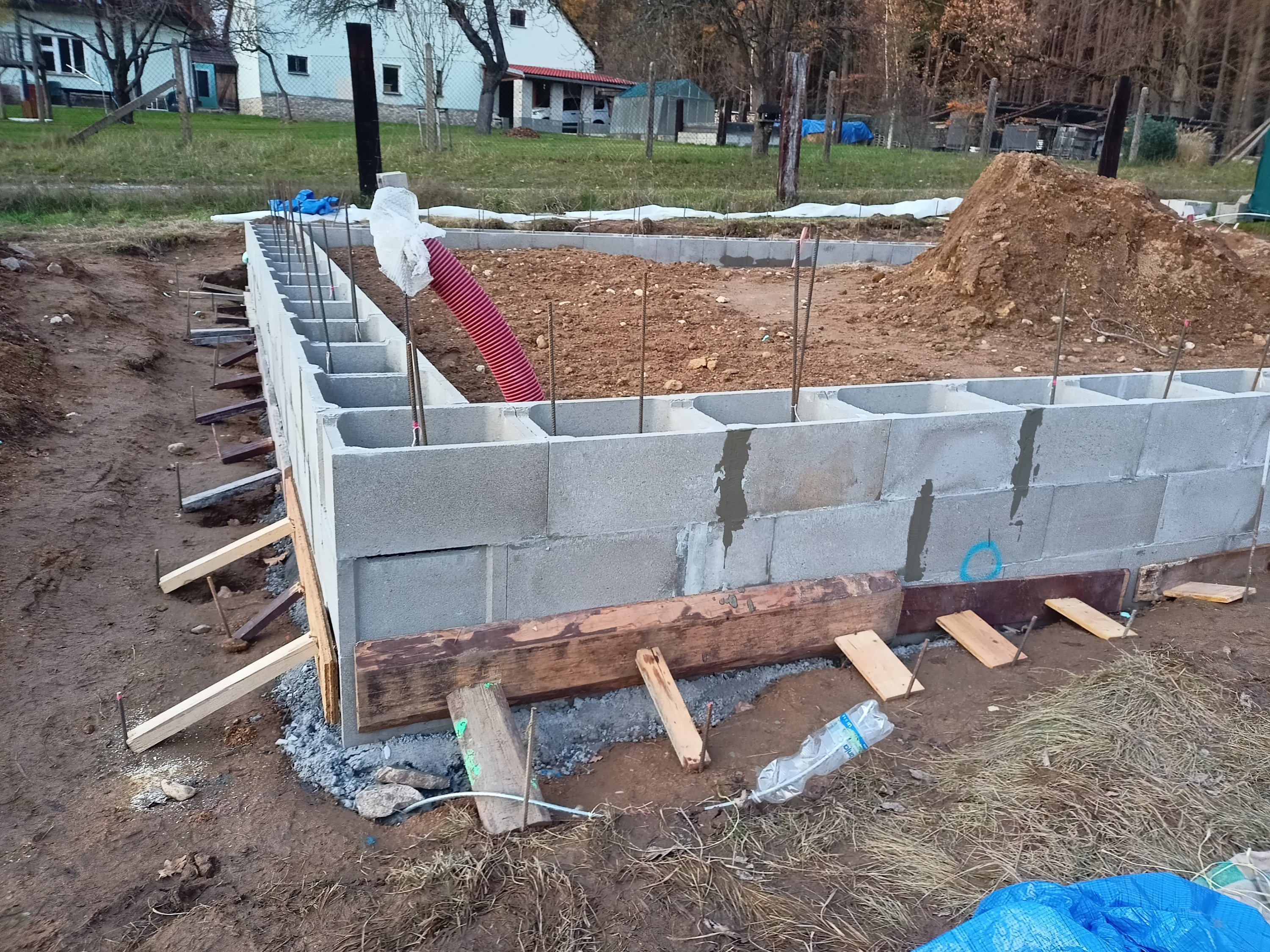

Vytyčit ztracené bednění. Snaha o přesnost do 2 cm.

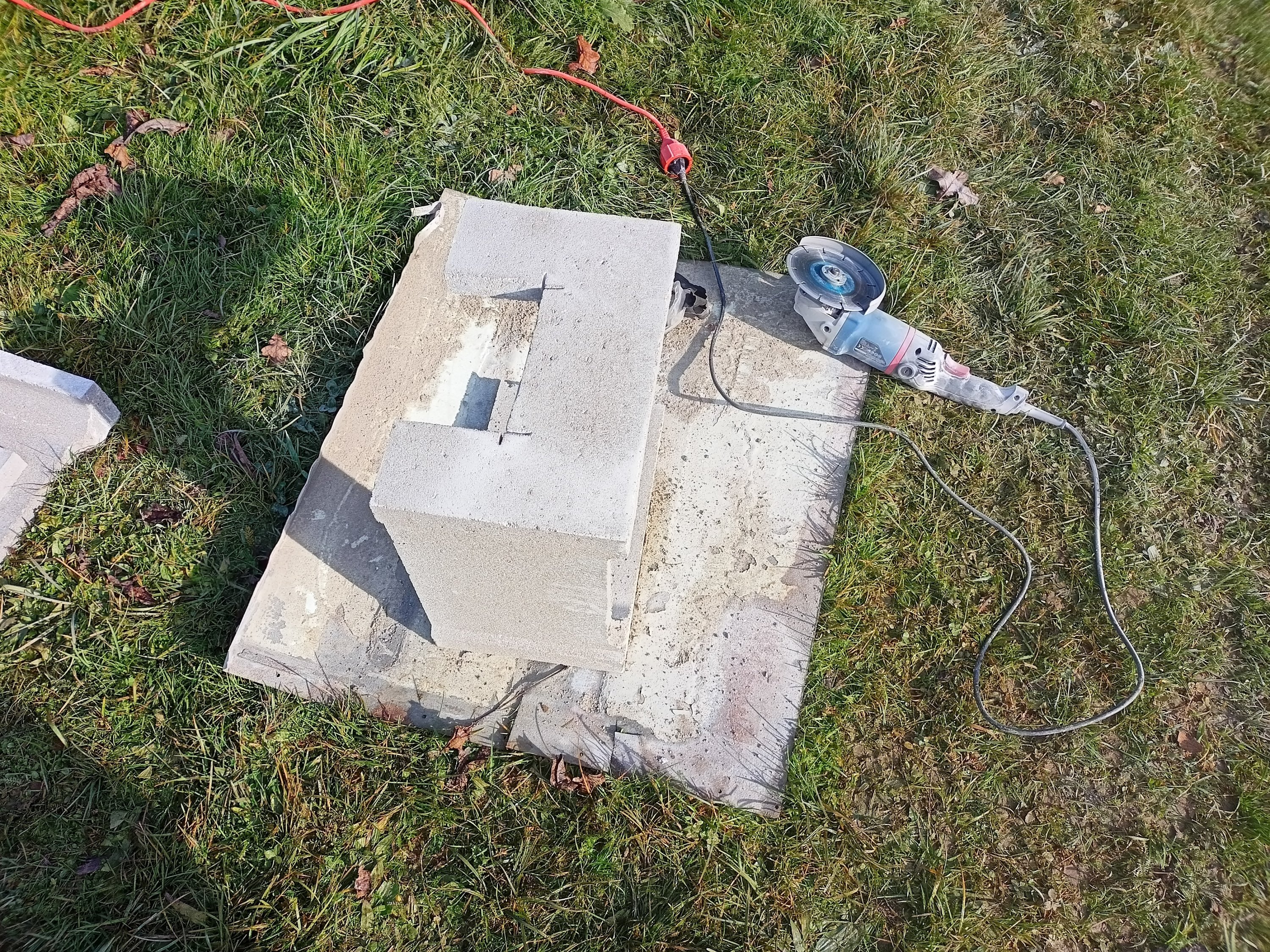

Tady jsem se natrápil. Buď beton moc řídkej, takže se to propadalo, nebo moc velká vrstva, takže to nešlo sklepat. A pokaždý tu třiatřicetikilovou tvárnici vyndavat a pokládat přes ten roxor...

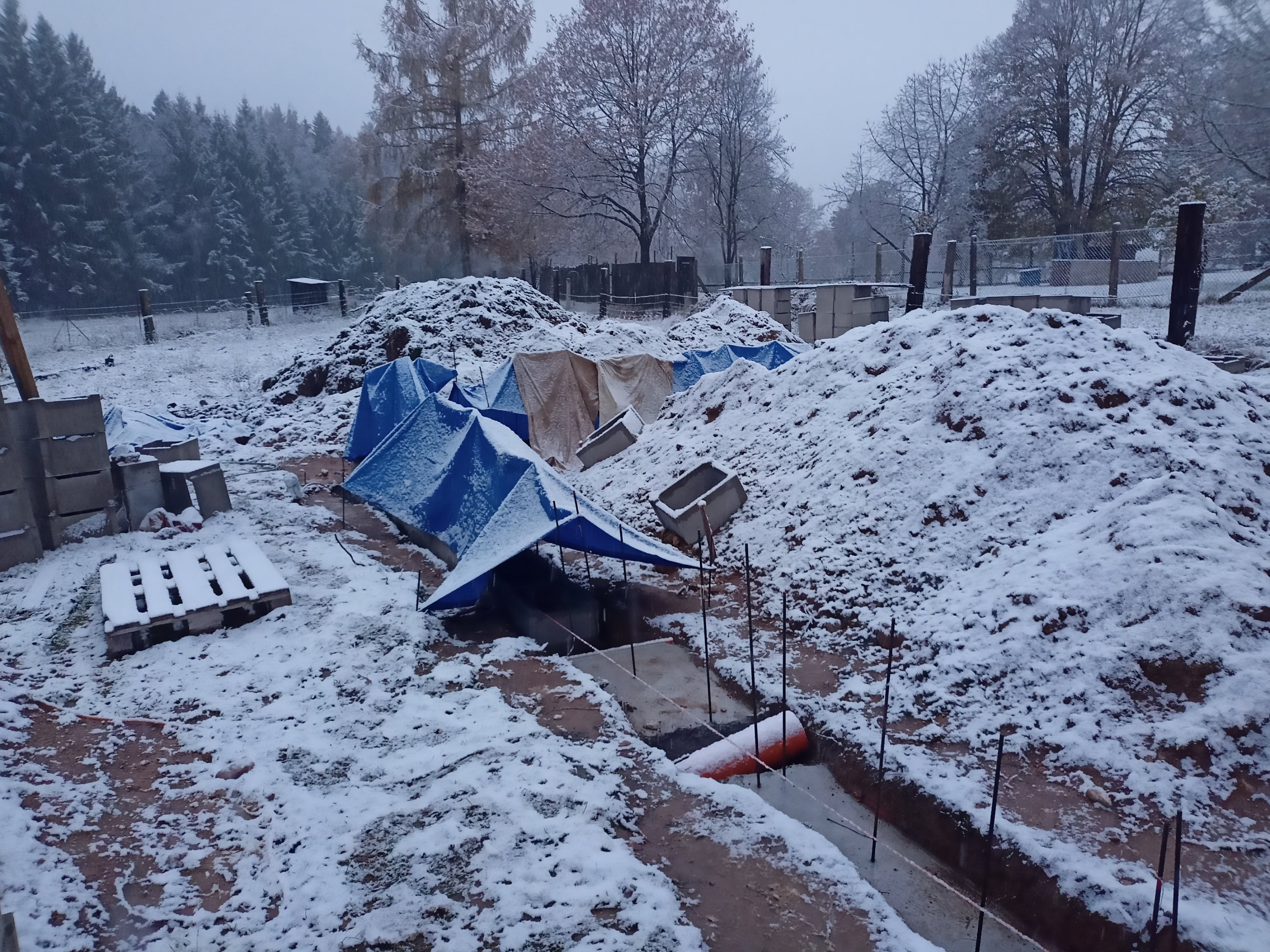

A nasněžilo. Chránit čerstvý beton alespoň 24 hodin před mrazem. Normy dovolují betonovat od +5°C, praktici od -5°C.
Ale postupně člověk získával praxi a šlo to líp a líp.

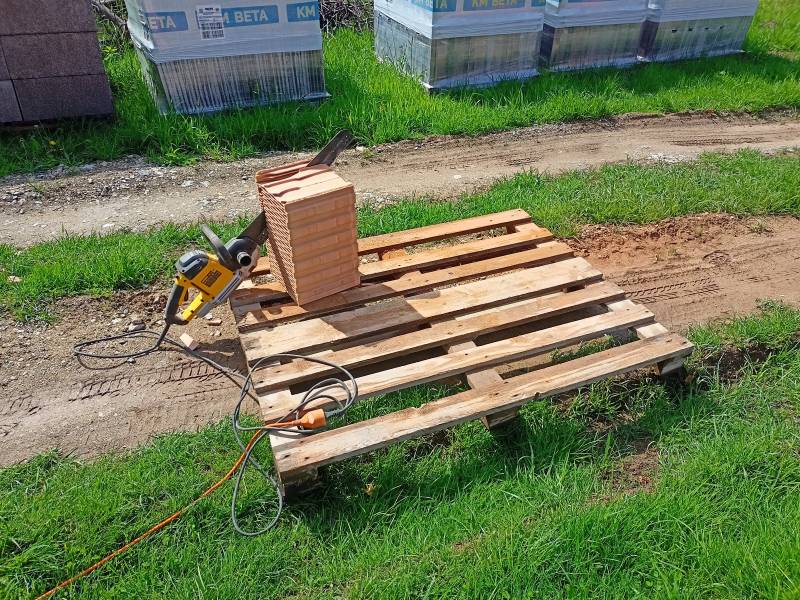

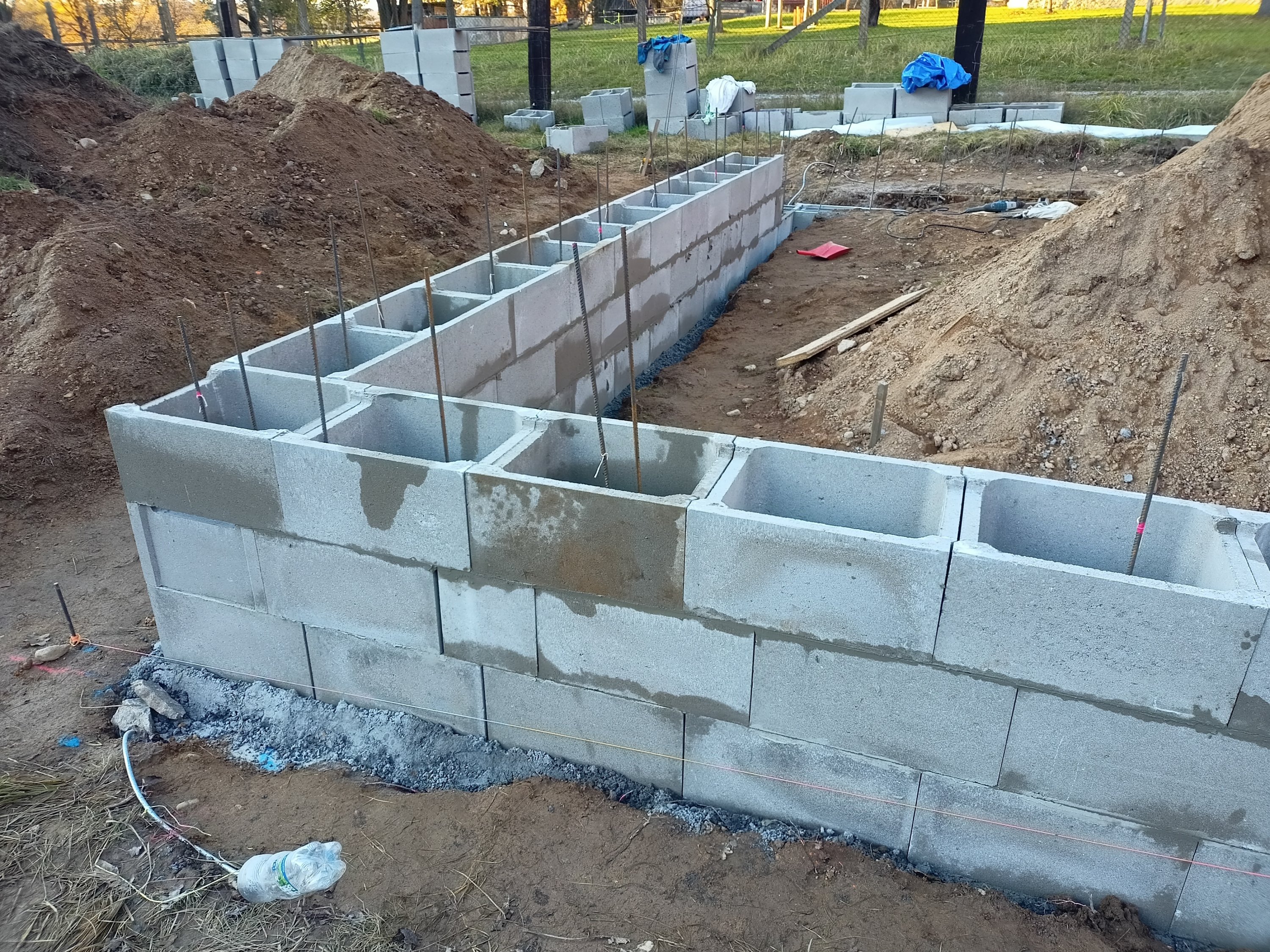

Ani jeden roxor nebylo nutný řezat. Jen pár lehce ohýbat.
Prý to praská až od pátý řady, ale lepší být opatrný.
Trochu chybělo, ale nebudu platit domíchávač pro dvěstě litrů. Dodělá stavební míchačka.
Neni dobrý dělat dořezy na kraji. Naštěstí to ujelo pod komínem, čili jen kosmetický detail, který zmizí pod deskou.

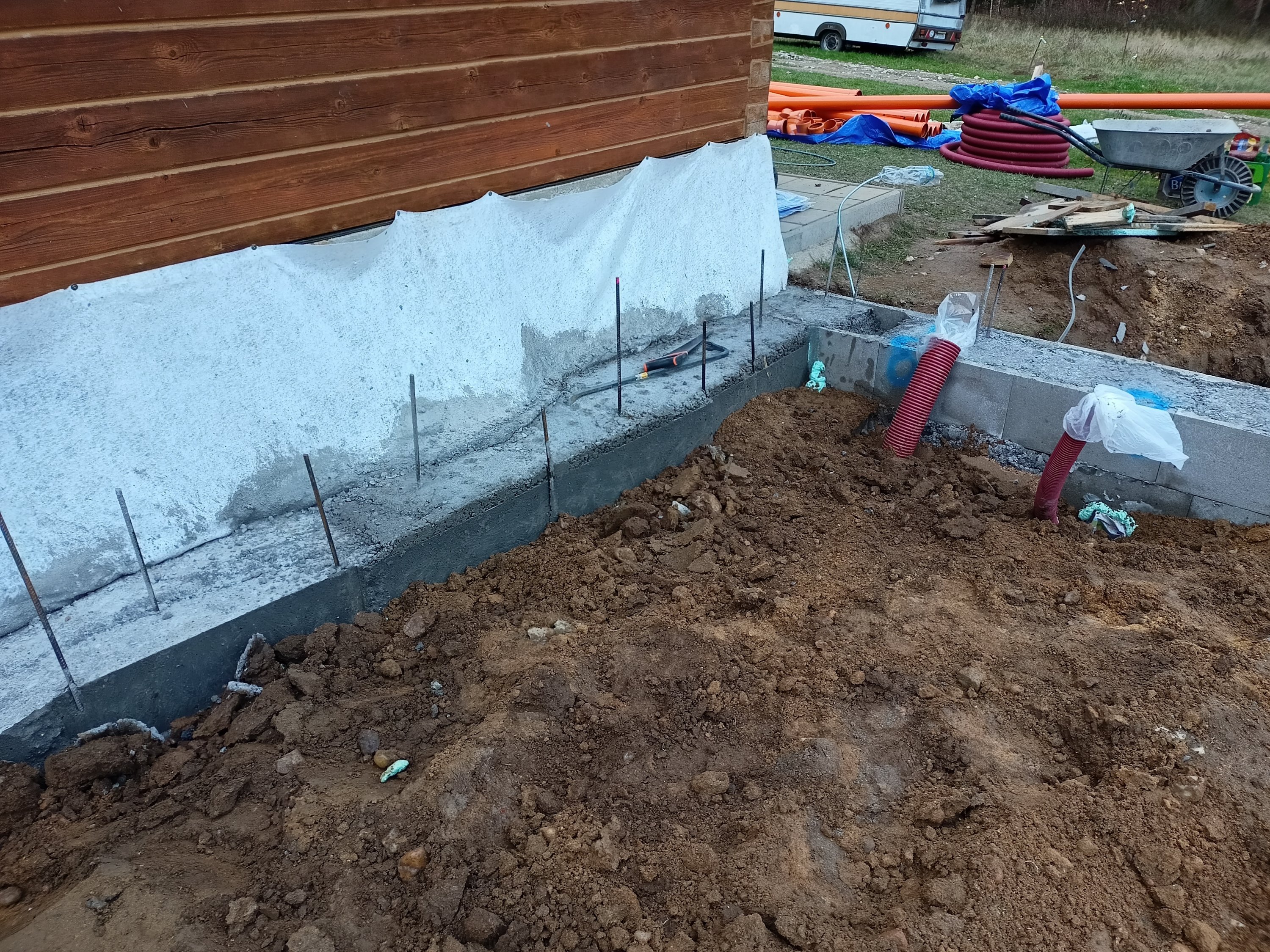

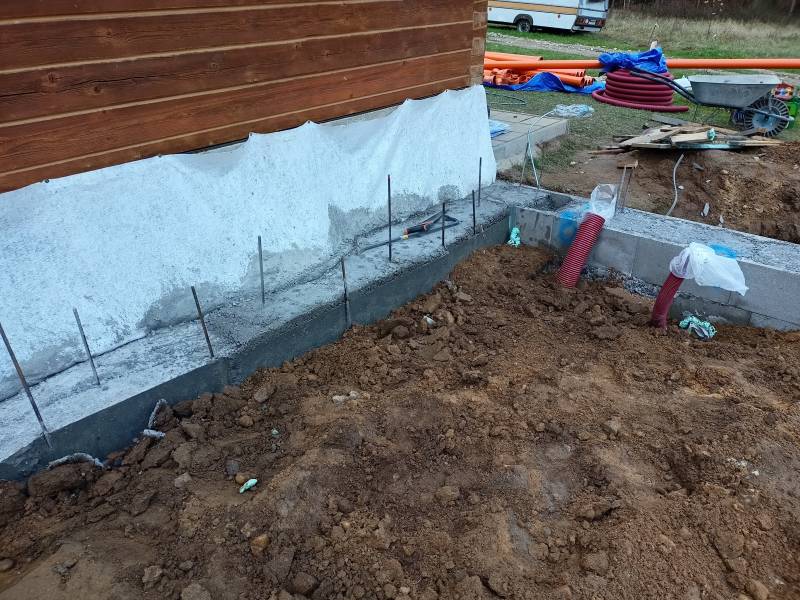

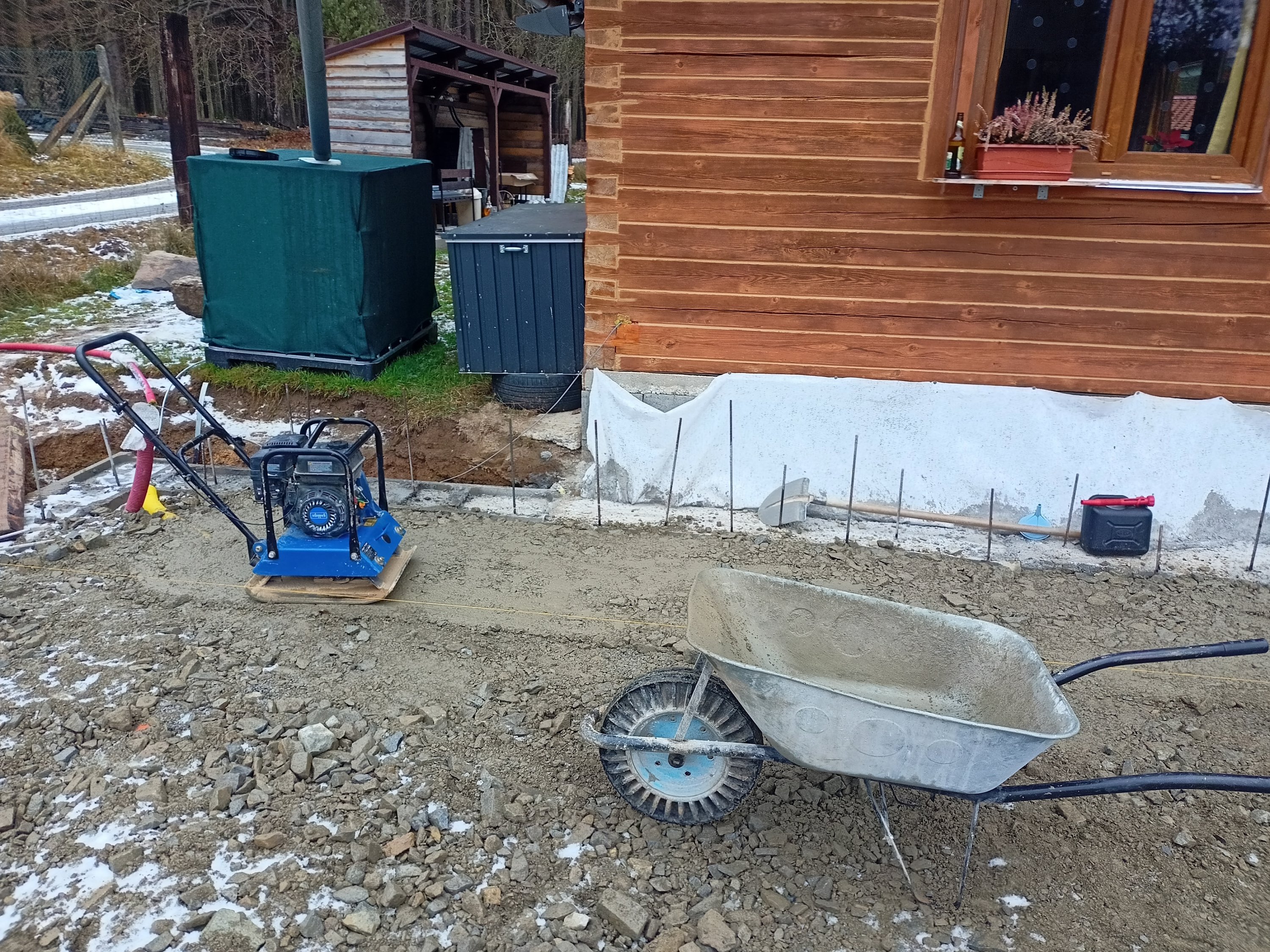

Výšky ZB měřeny šlaufkou. Rovinnost 3,5 cm.

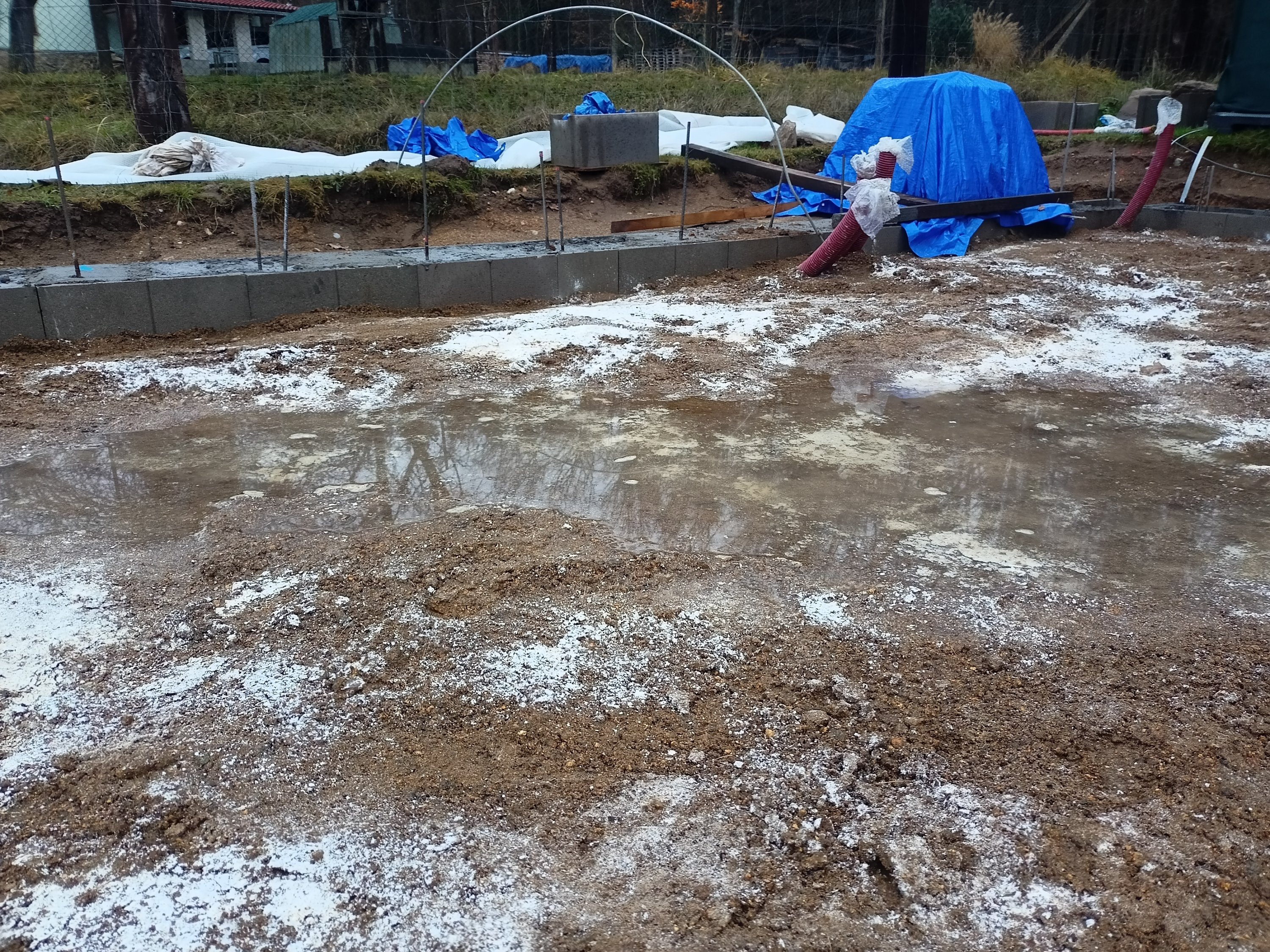

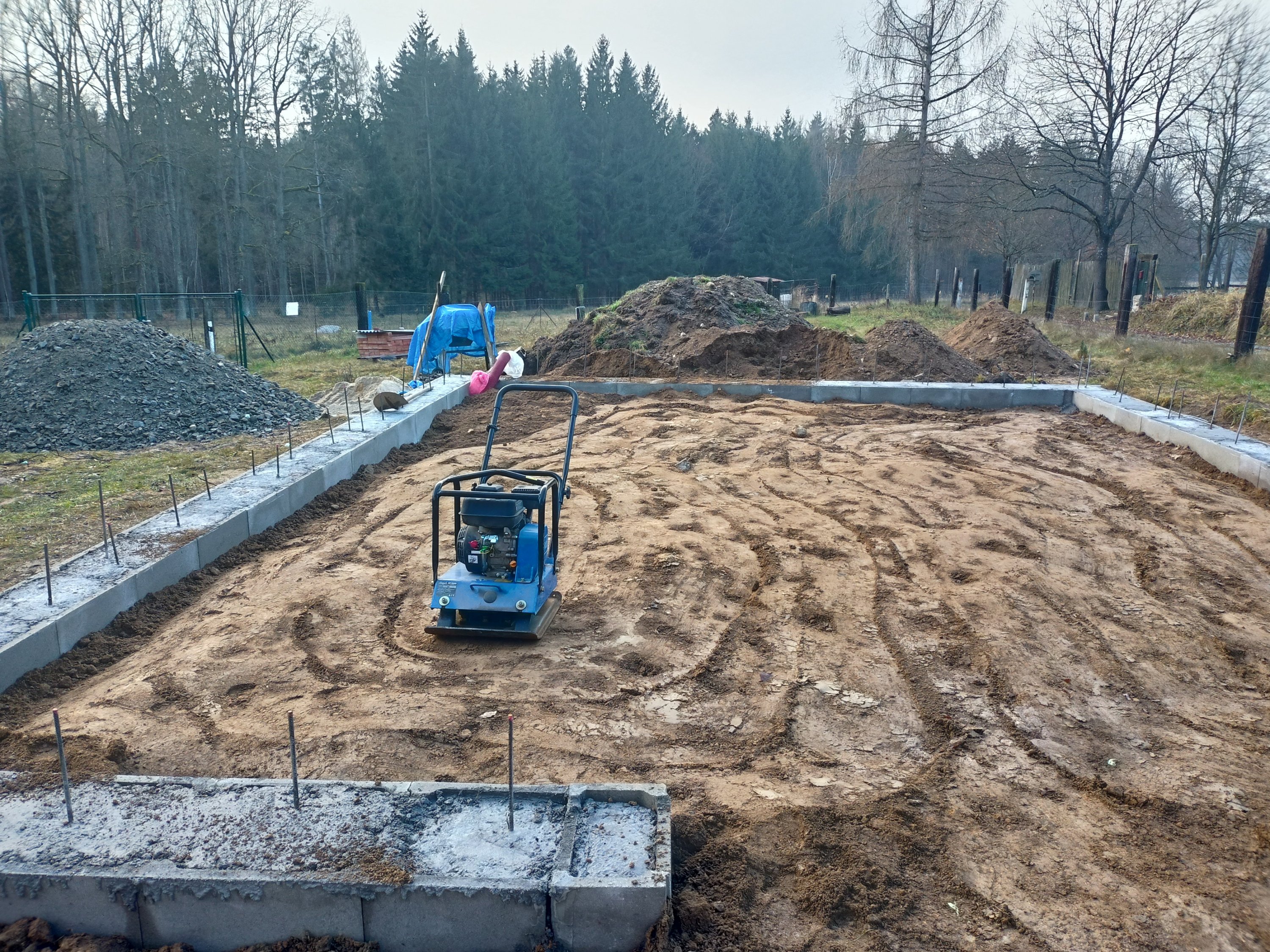

Dle dozora jílovitou zem vůbec nehutnit. Nechce se mi tomu věřit.
Přesto to alespoň jednou přejedu.
Prý vápno pomáhá jíl stabilizovat. Tak alespoň pro klid duše...
Poučky radí sklon 2-5%. Rozum nechápe, jak ten exkrement pojede téměř vodorovně?

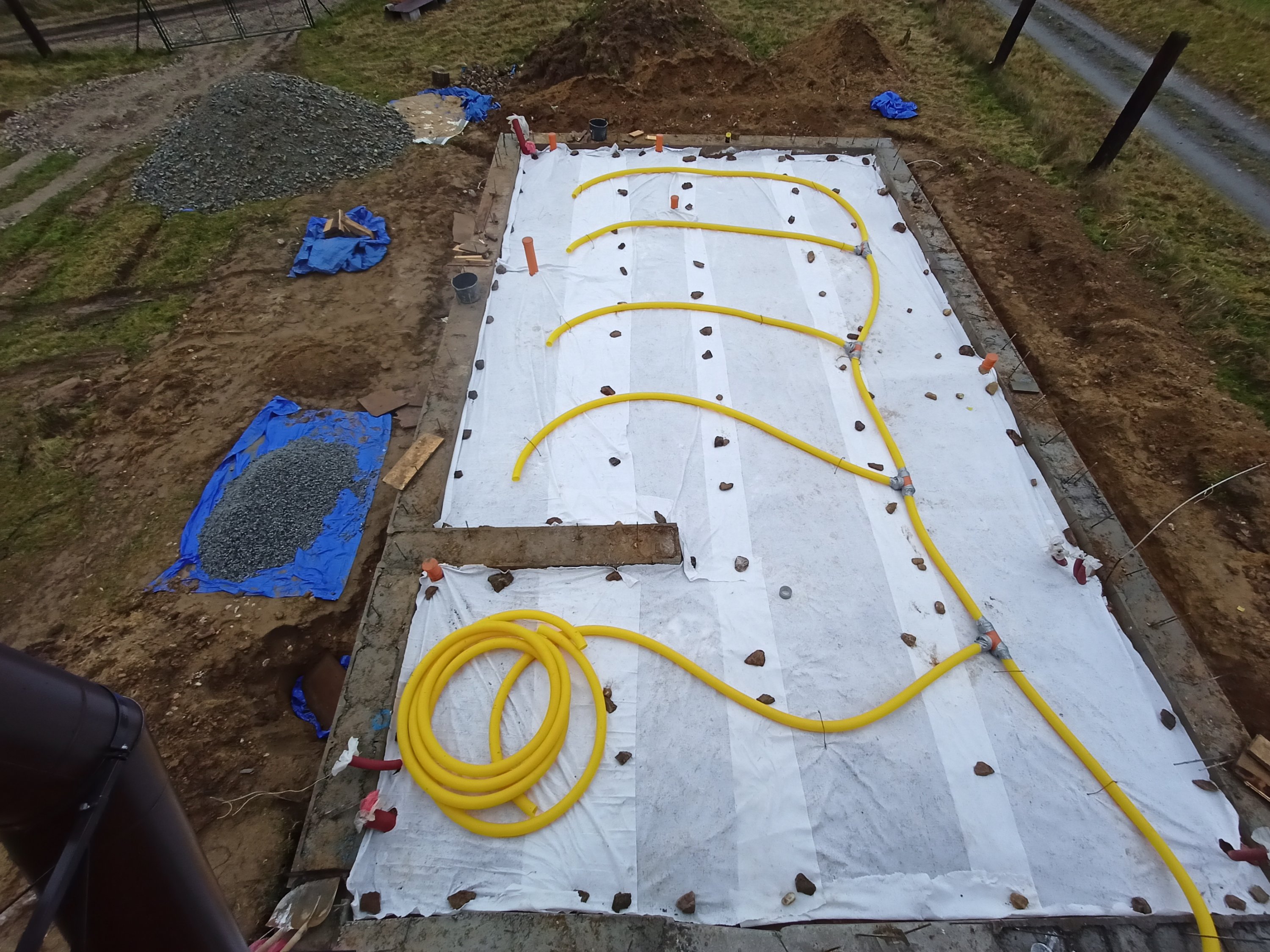

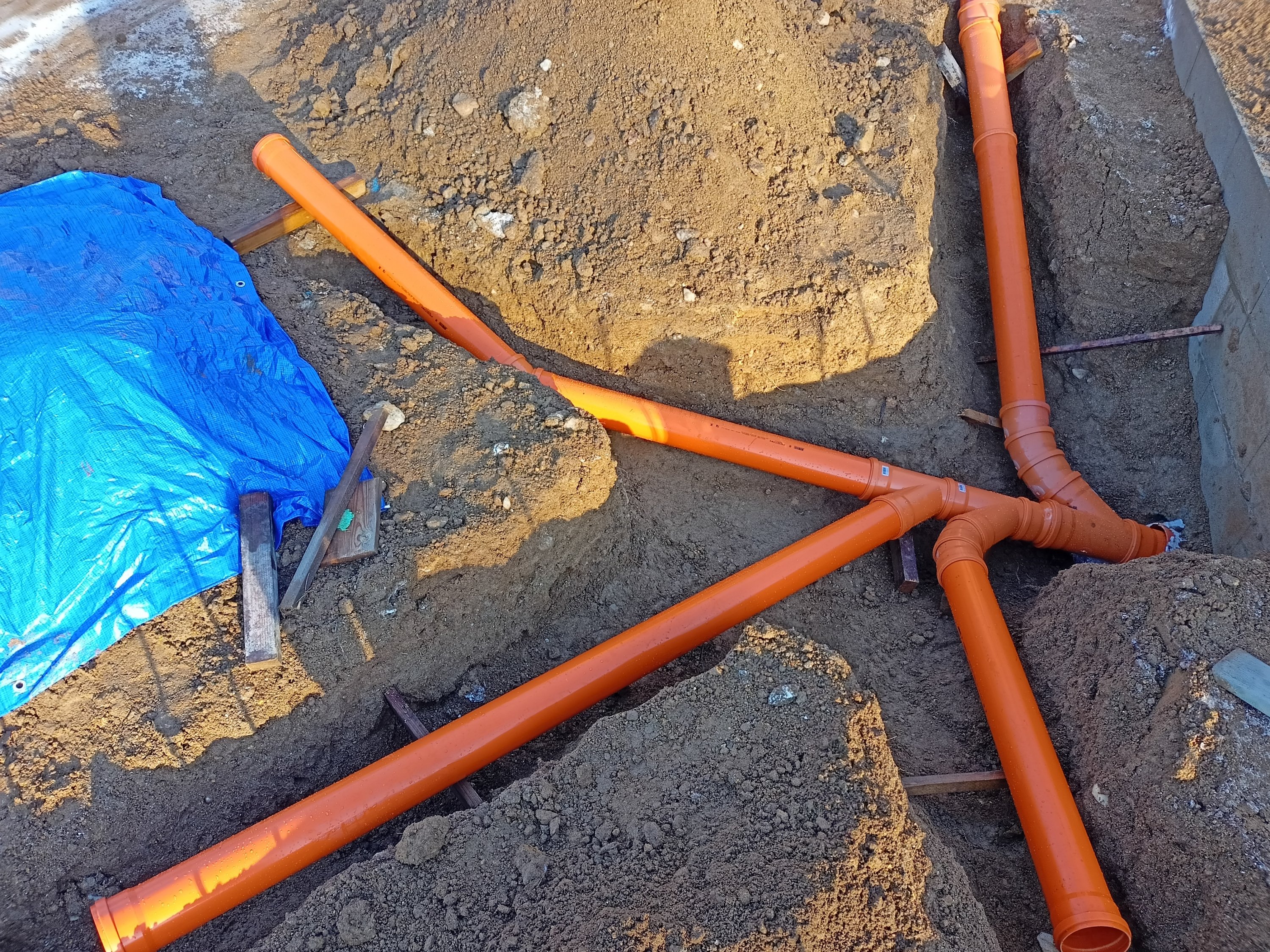

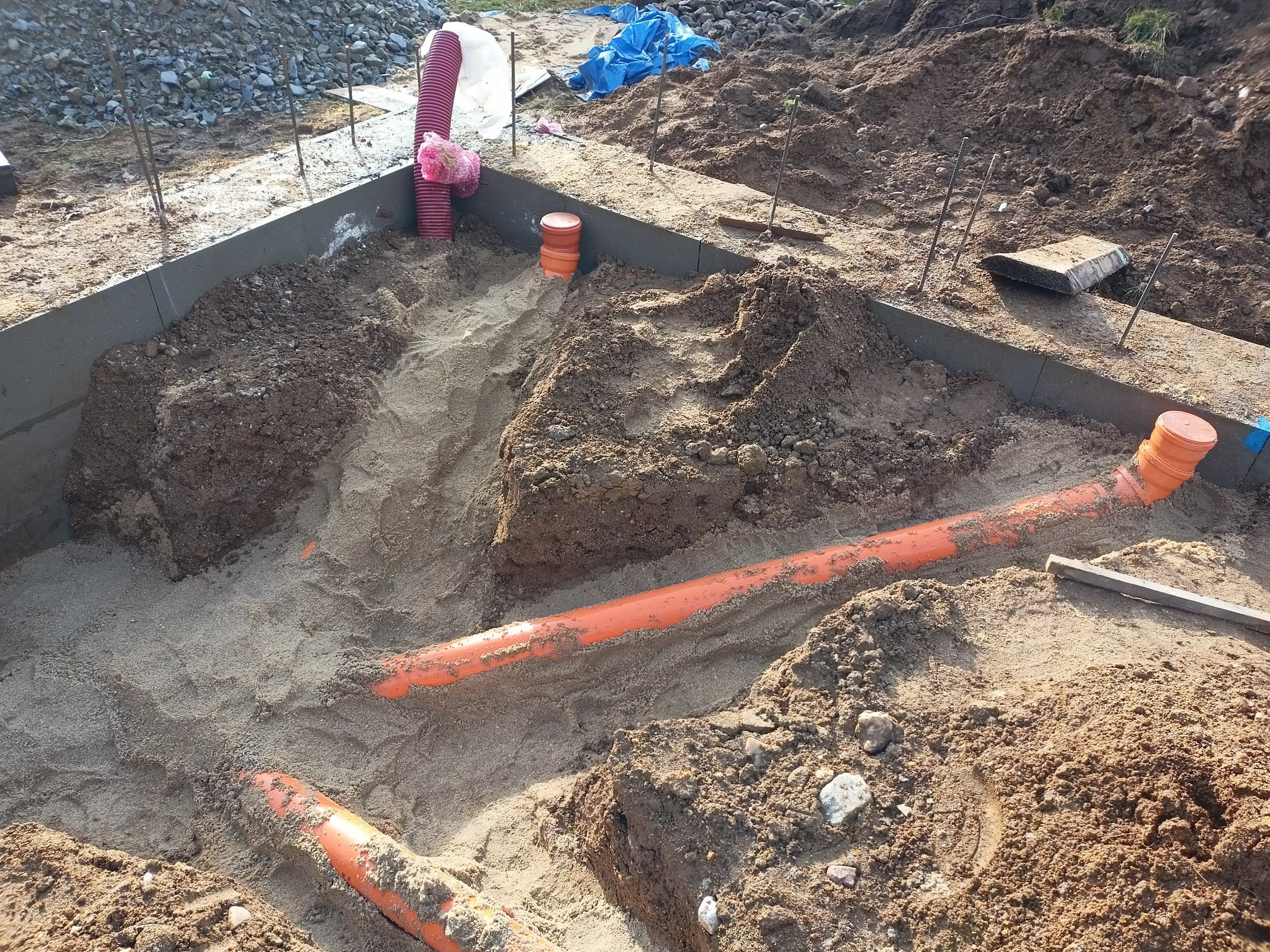

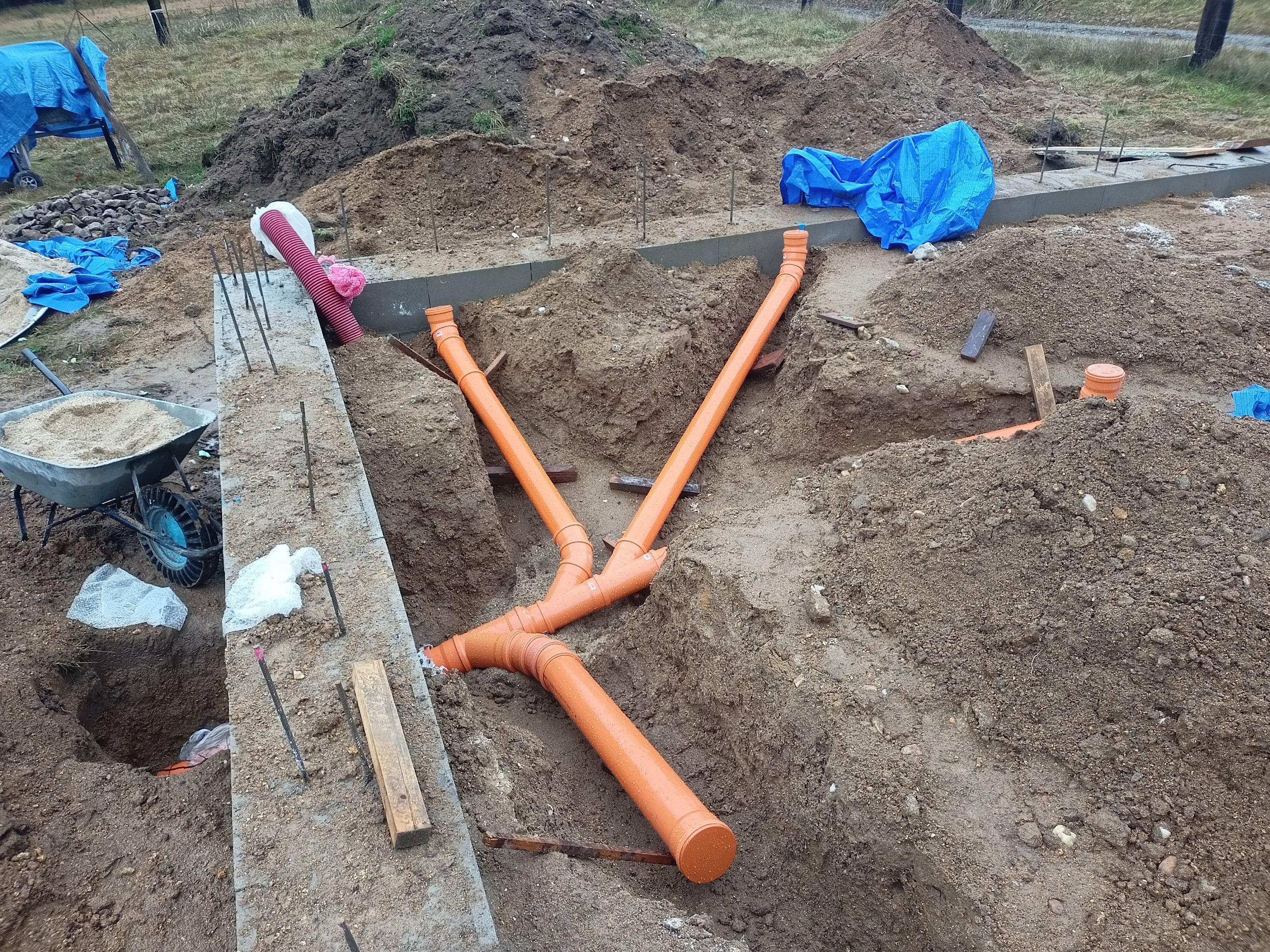

Každá větev svůj vývod nejkratší cestou ven, pod oknem nebo dveřmi. Pro případ budoucí poruchy.
Tohle šlo udělat líp, leč rozhodl jsem se umístit nakonec vývod jinde.
Nedalo mi to a přeci jen jsem zkusil kousek zhutnit. Výsledek: konzistence, kdy do toho šlápneš, a ono se to vyboulí kus vedle.
Aby se neřeklo, odvětrání radonu tak naoko.

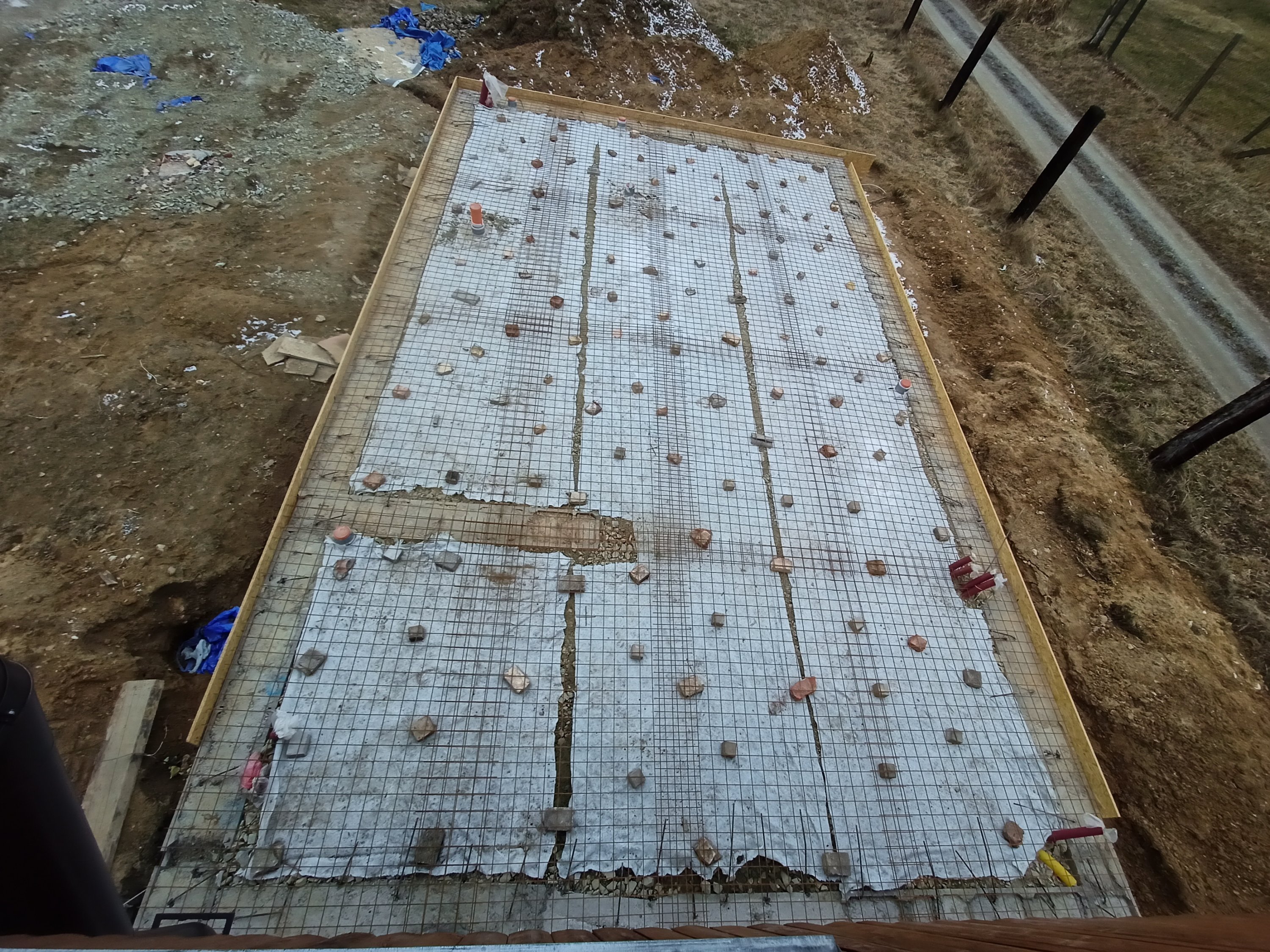

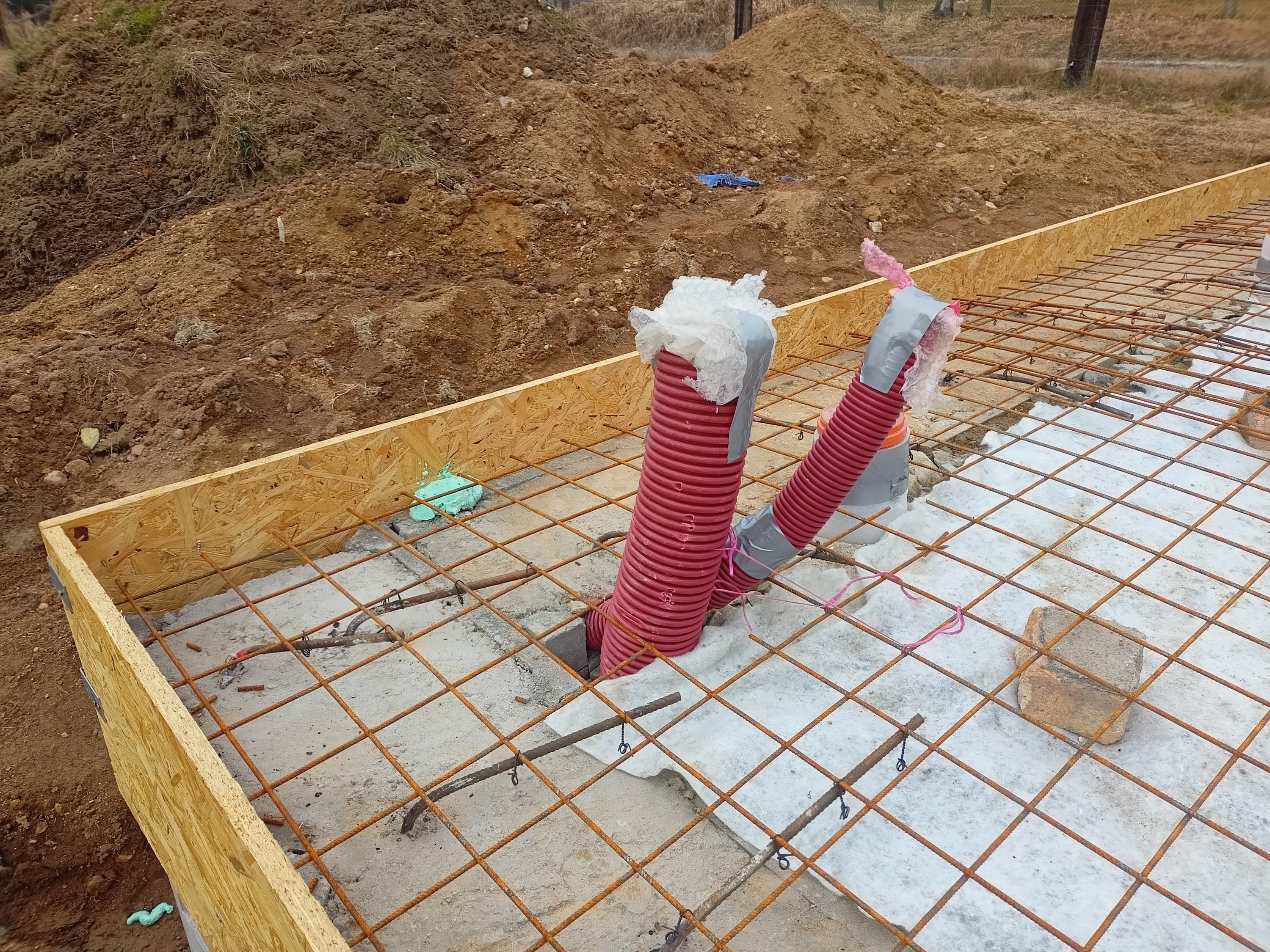

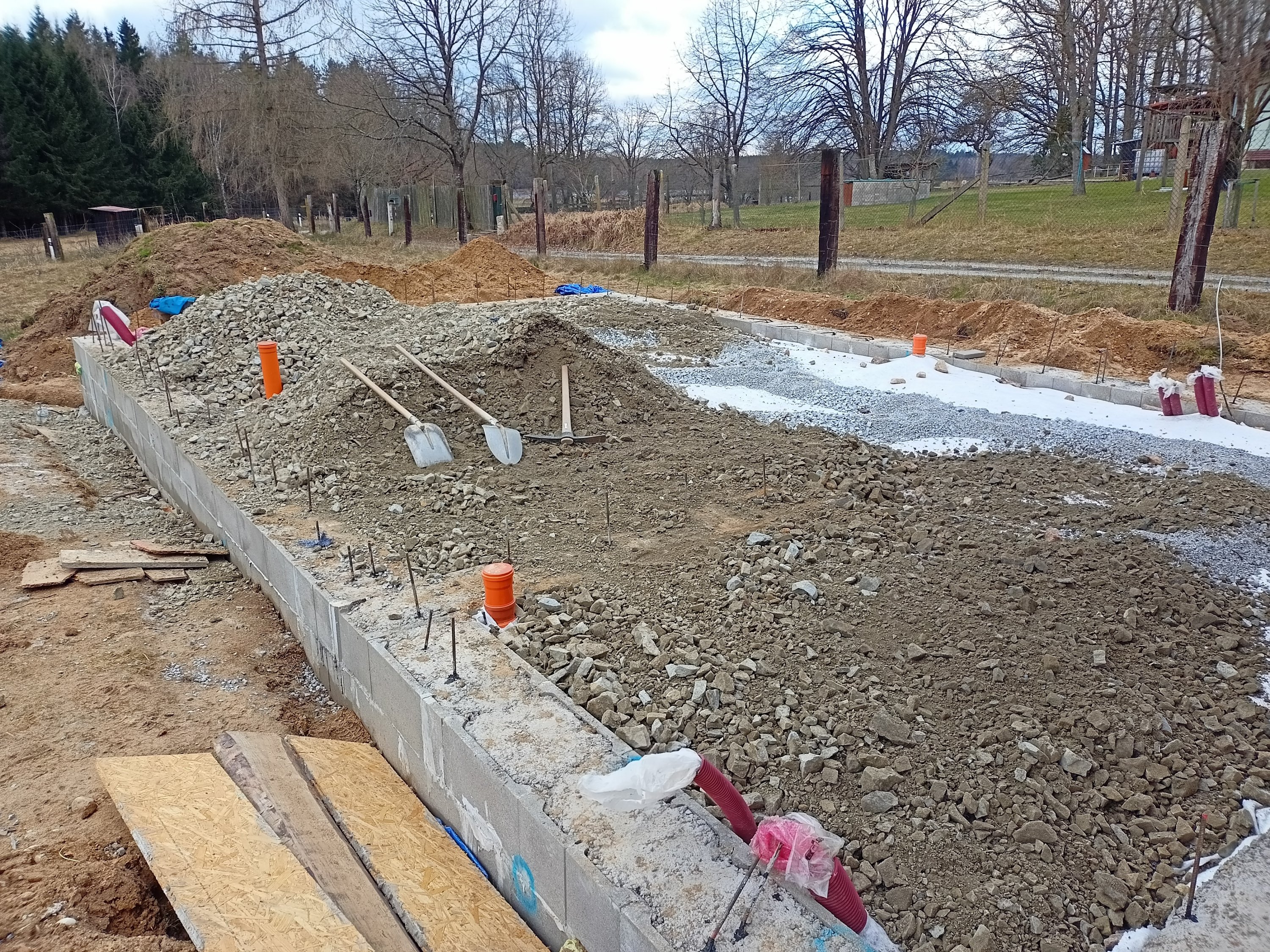

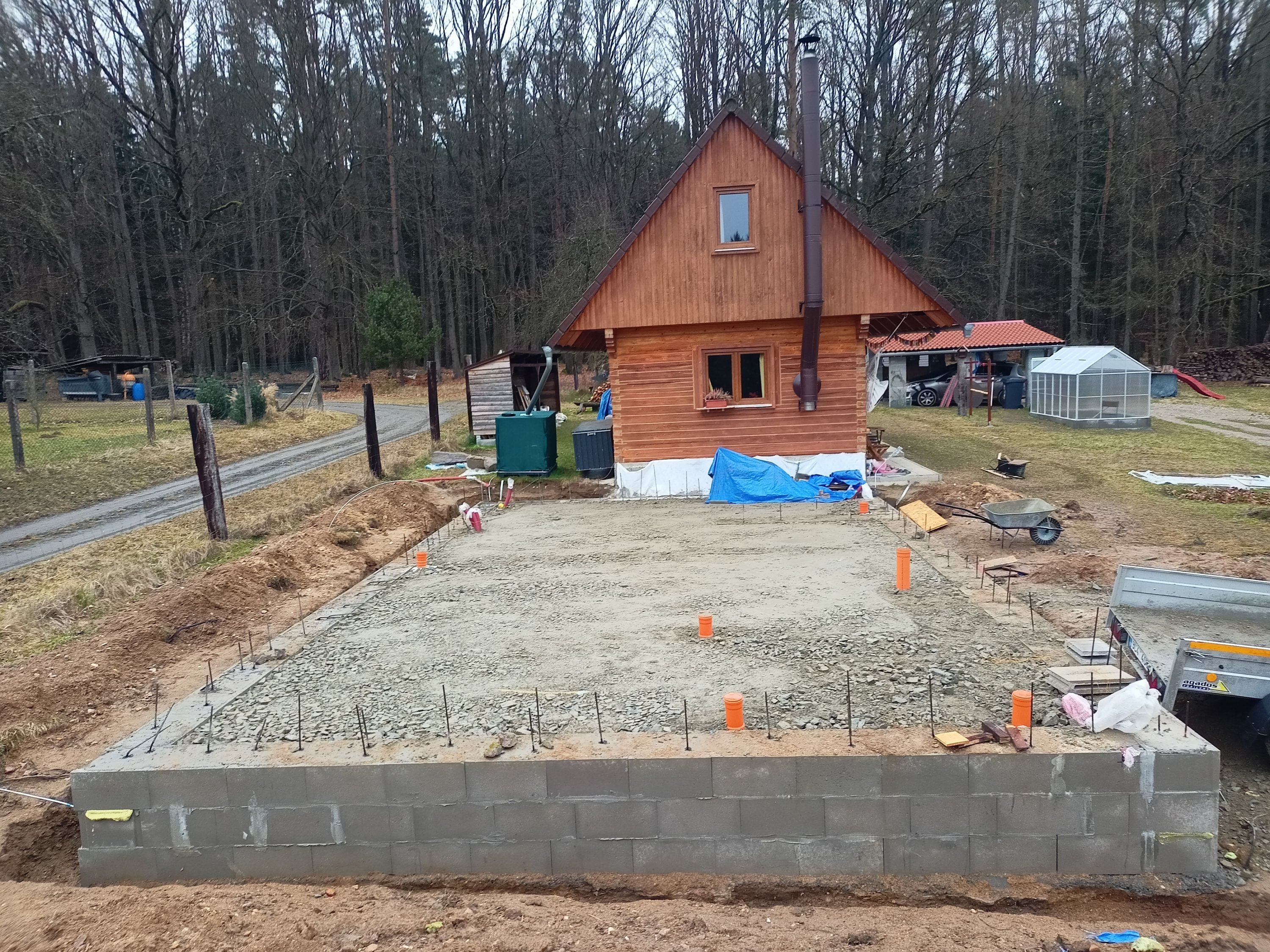

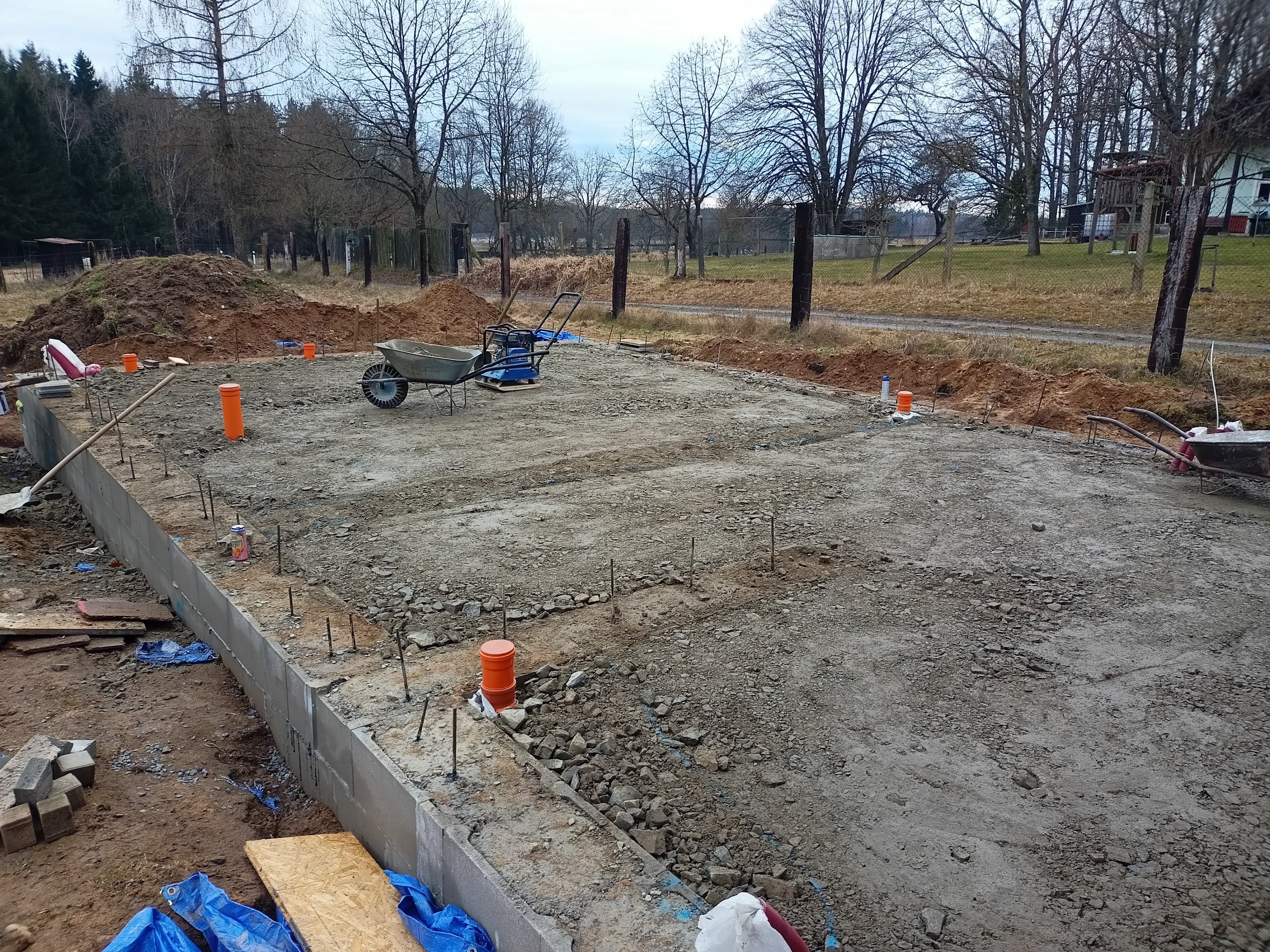

18 tun štěrku. Kvůli nepřístupnosti nasypáno jen do poloviny desky.

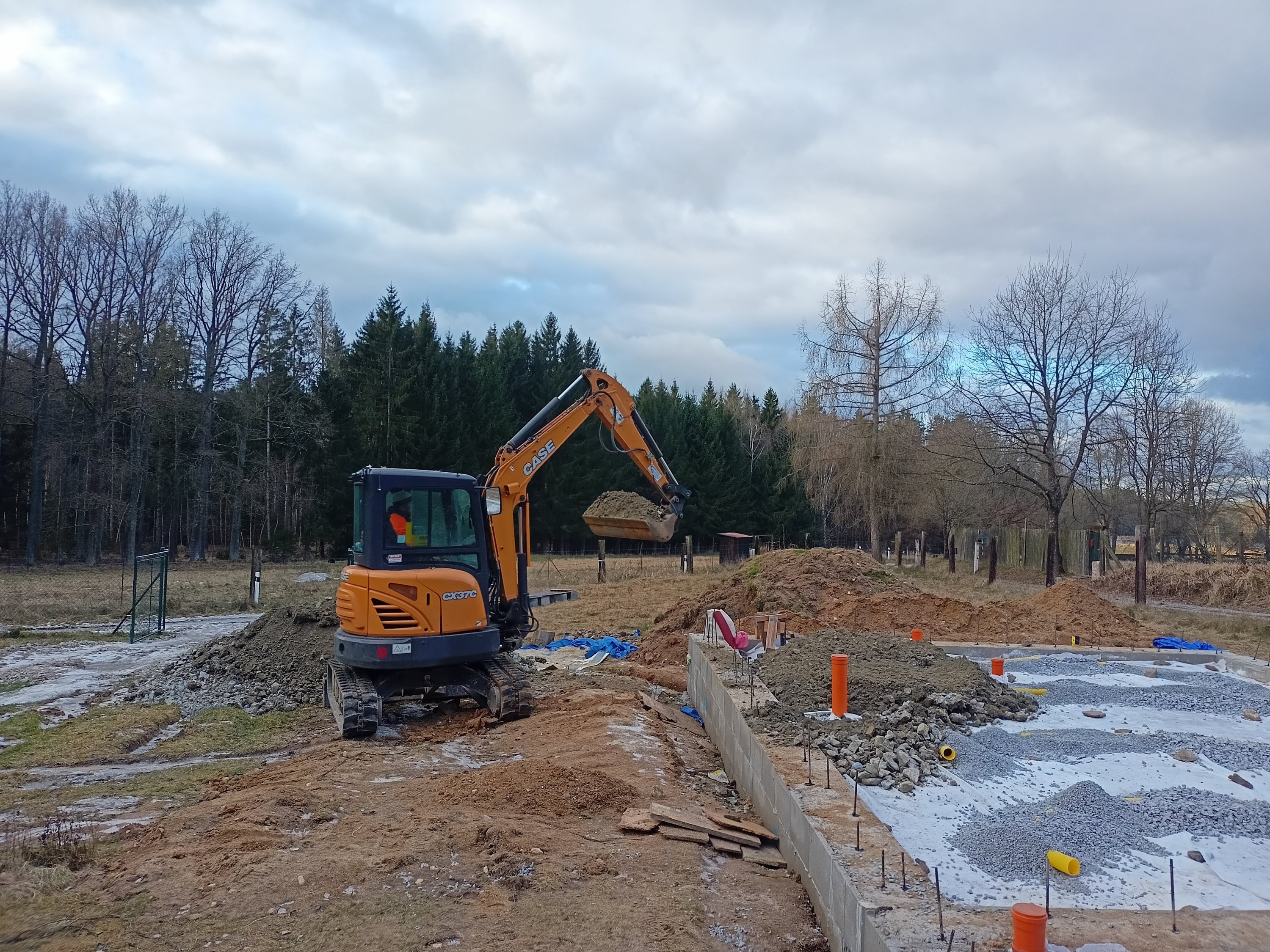

Zbytek lopata. A krumpáč když je to po ránu zmrzlý.

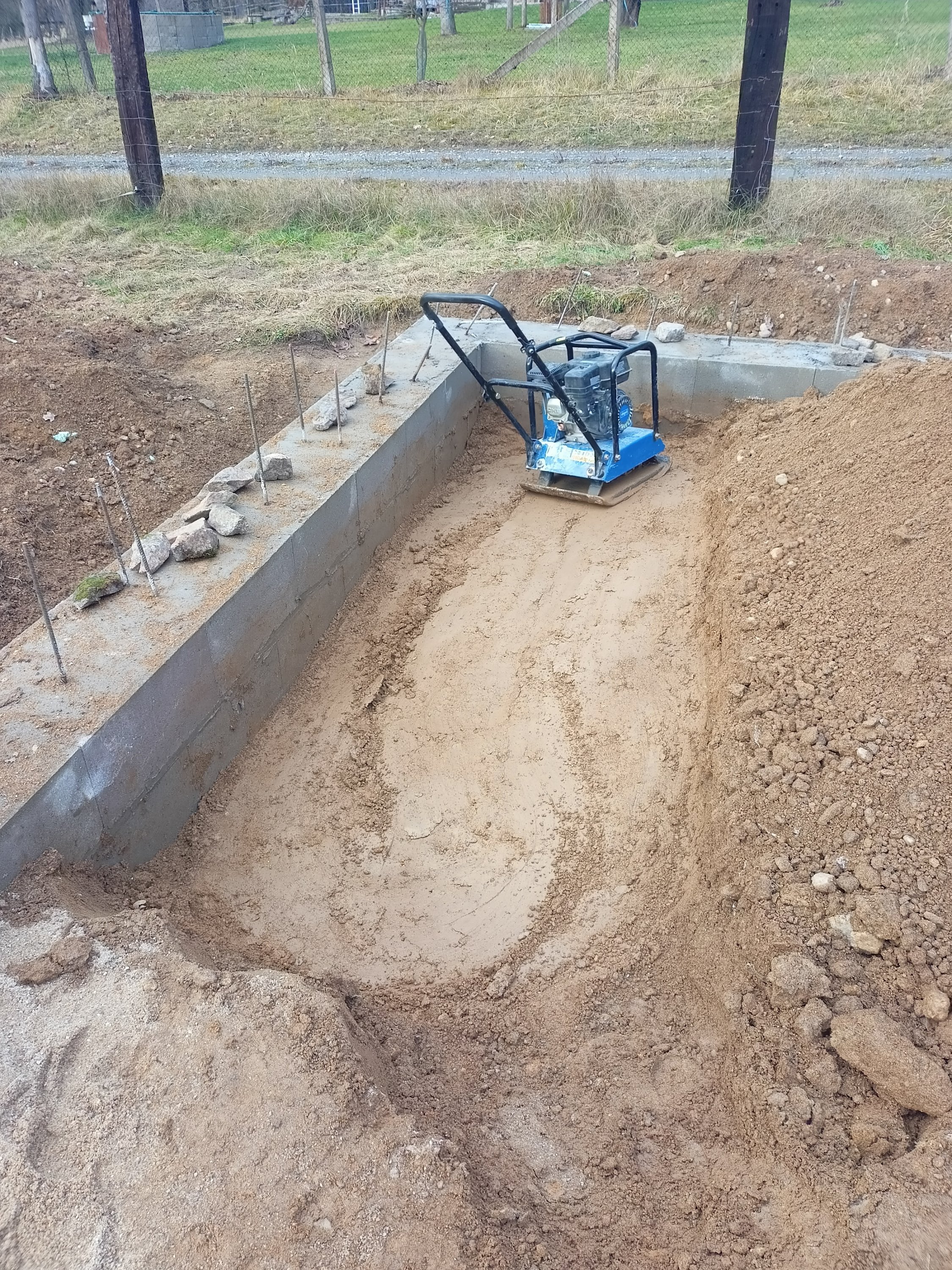

Hutnit štěrk. Ideálně do roviny.
V nejmělčím místě bude 12 cm desky, v nejhlubším 17,5 cm. Opravovat se mi to už nechce.
Bednění na turbošrouby. Výška raději už s laserem.

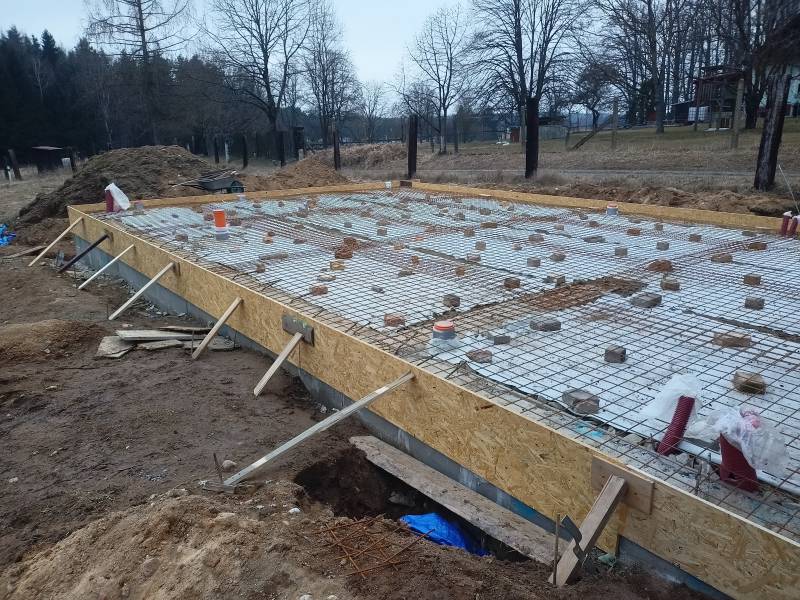

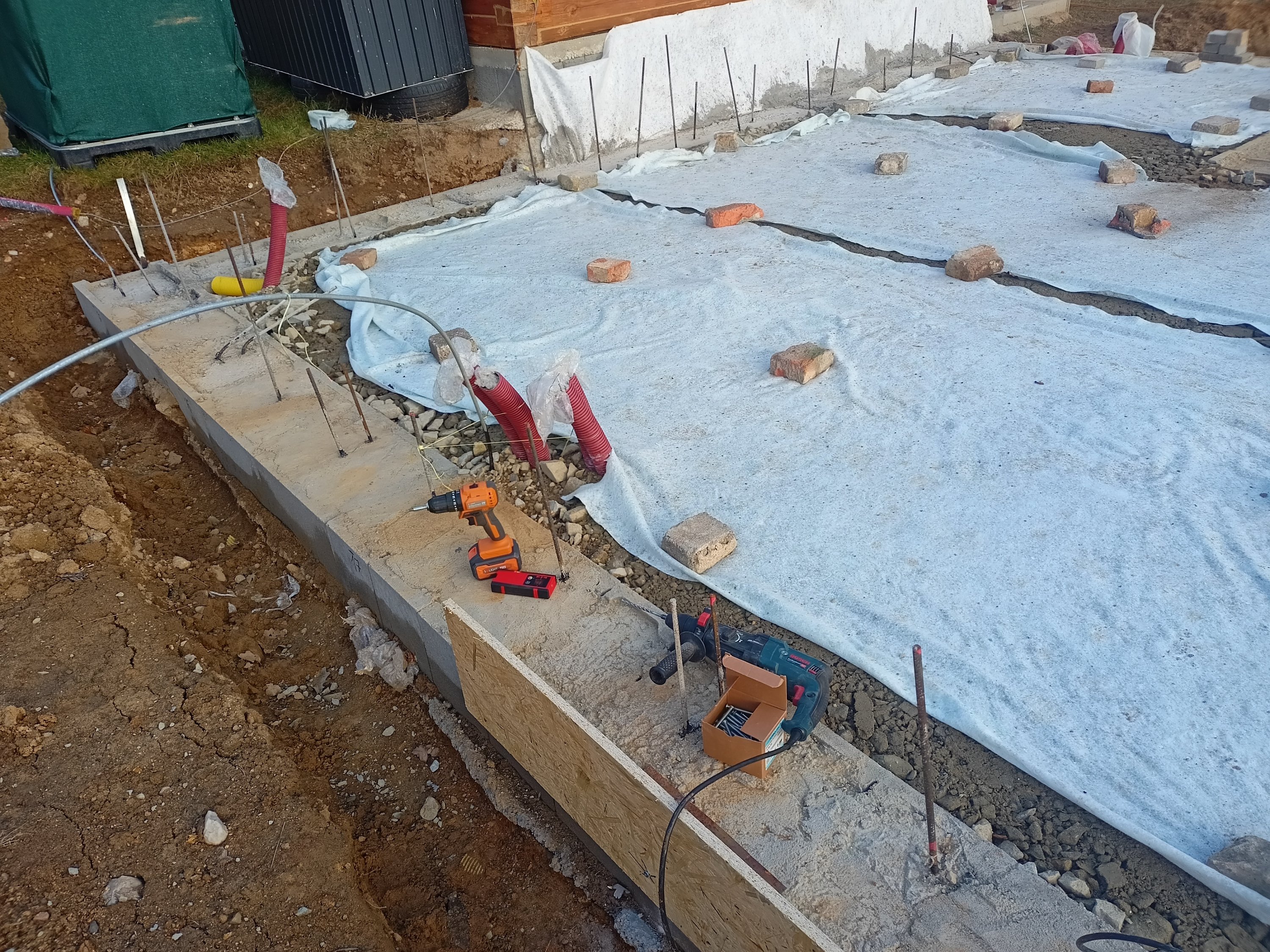

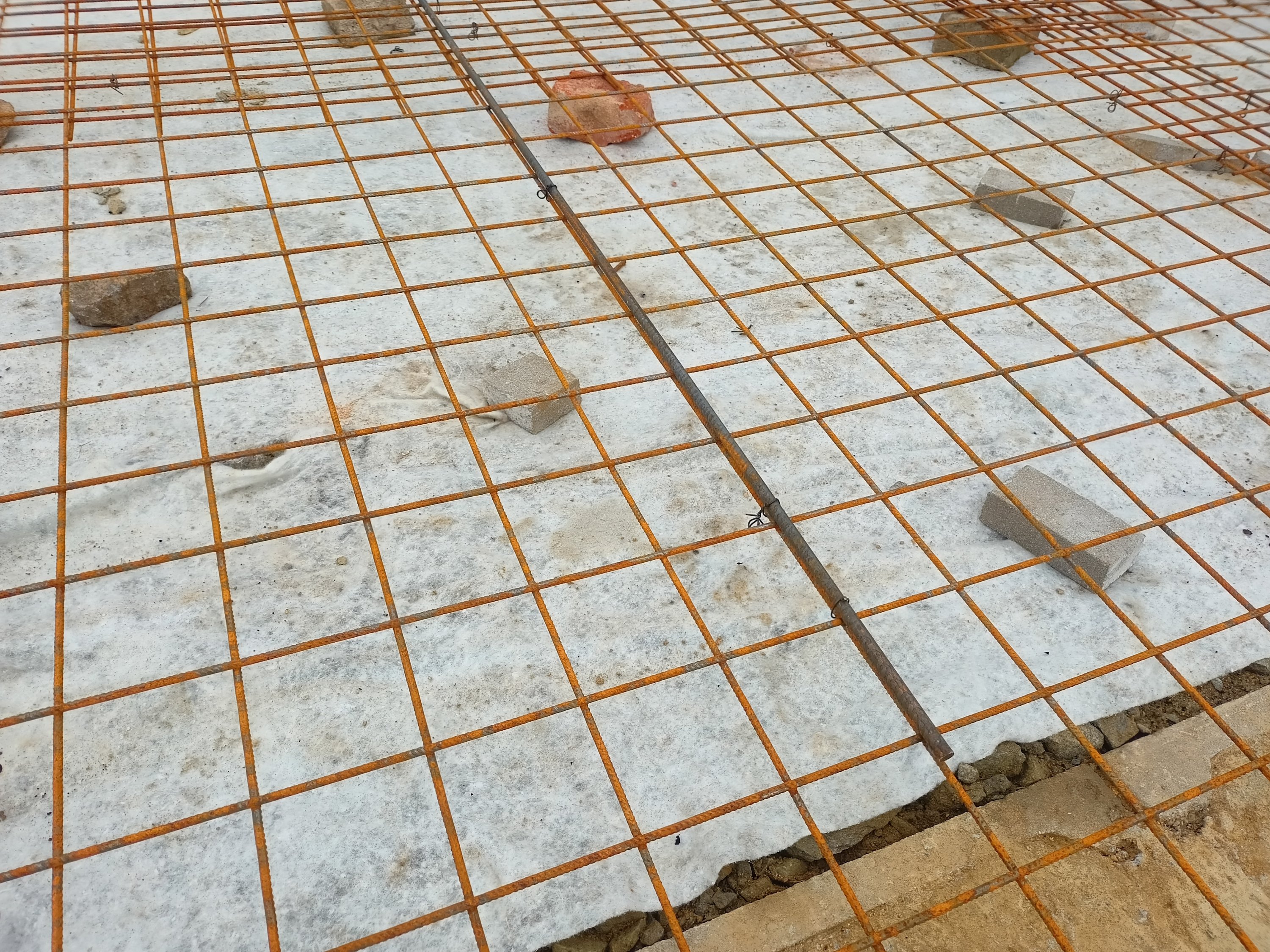

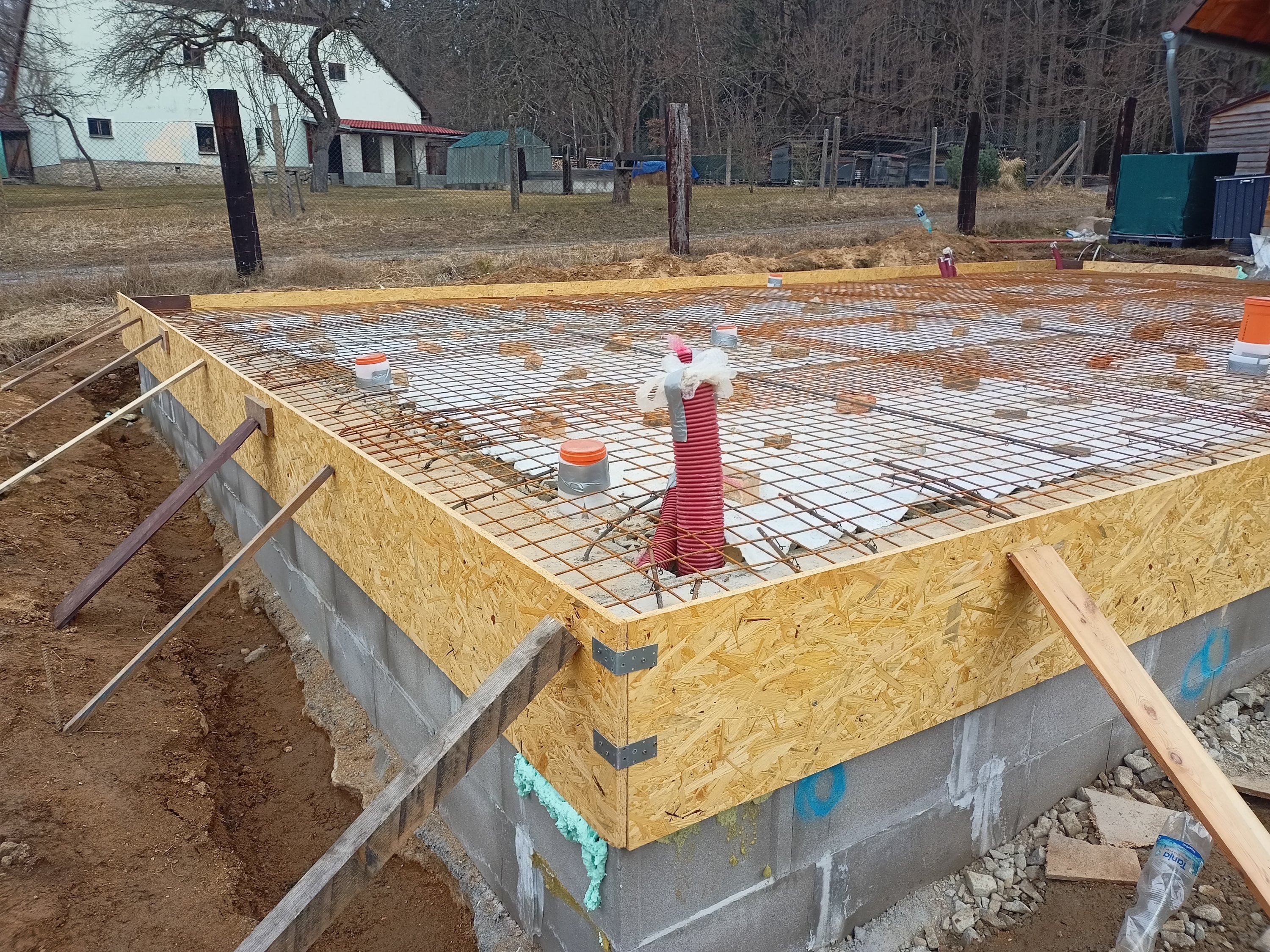

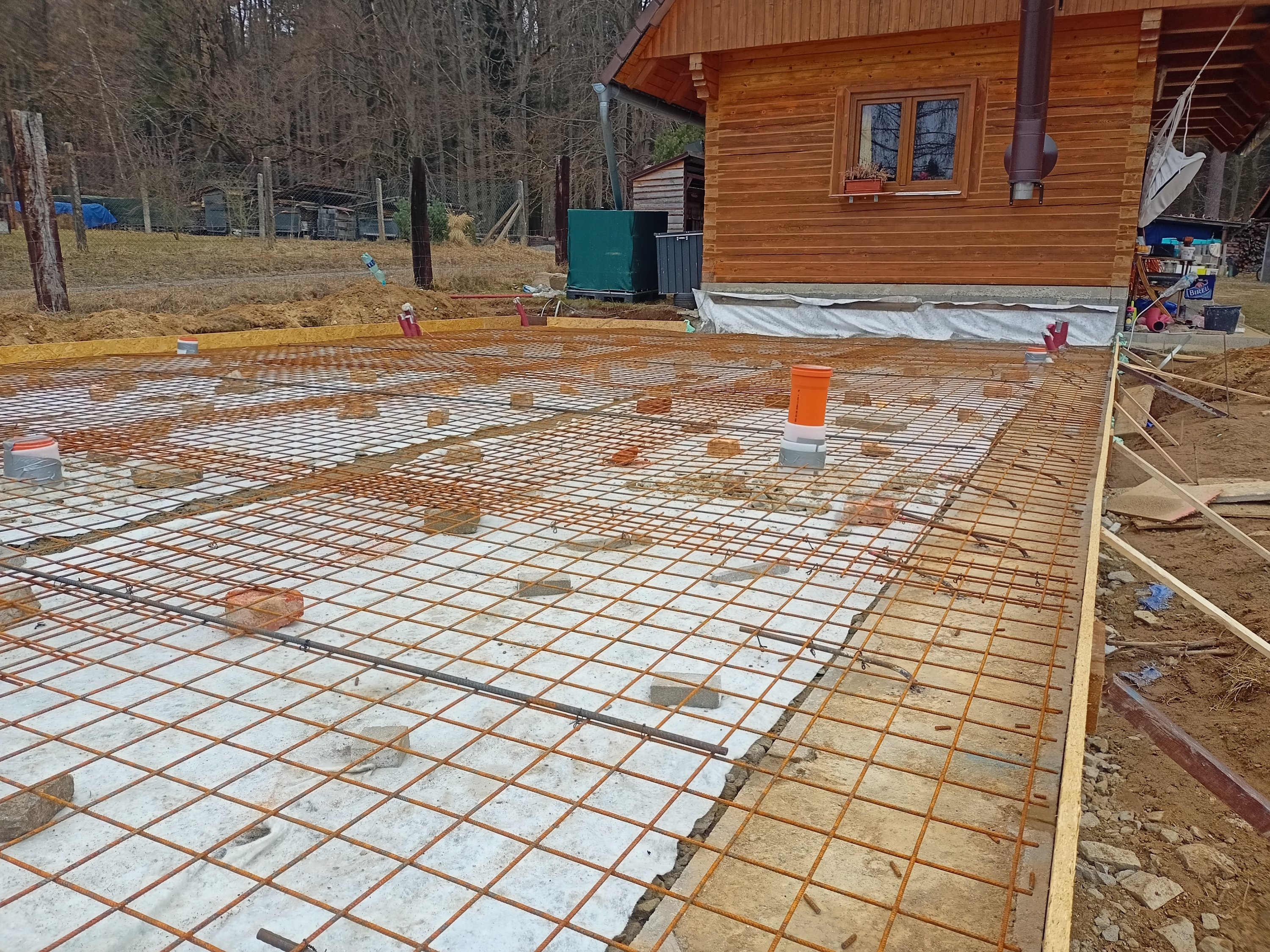

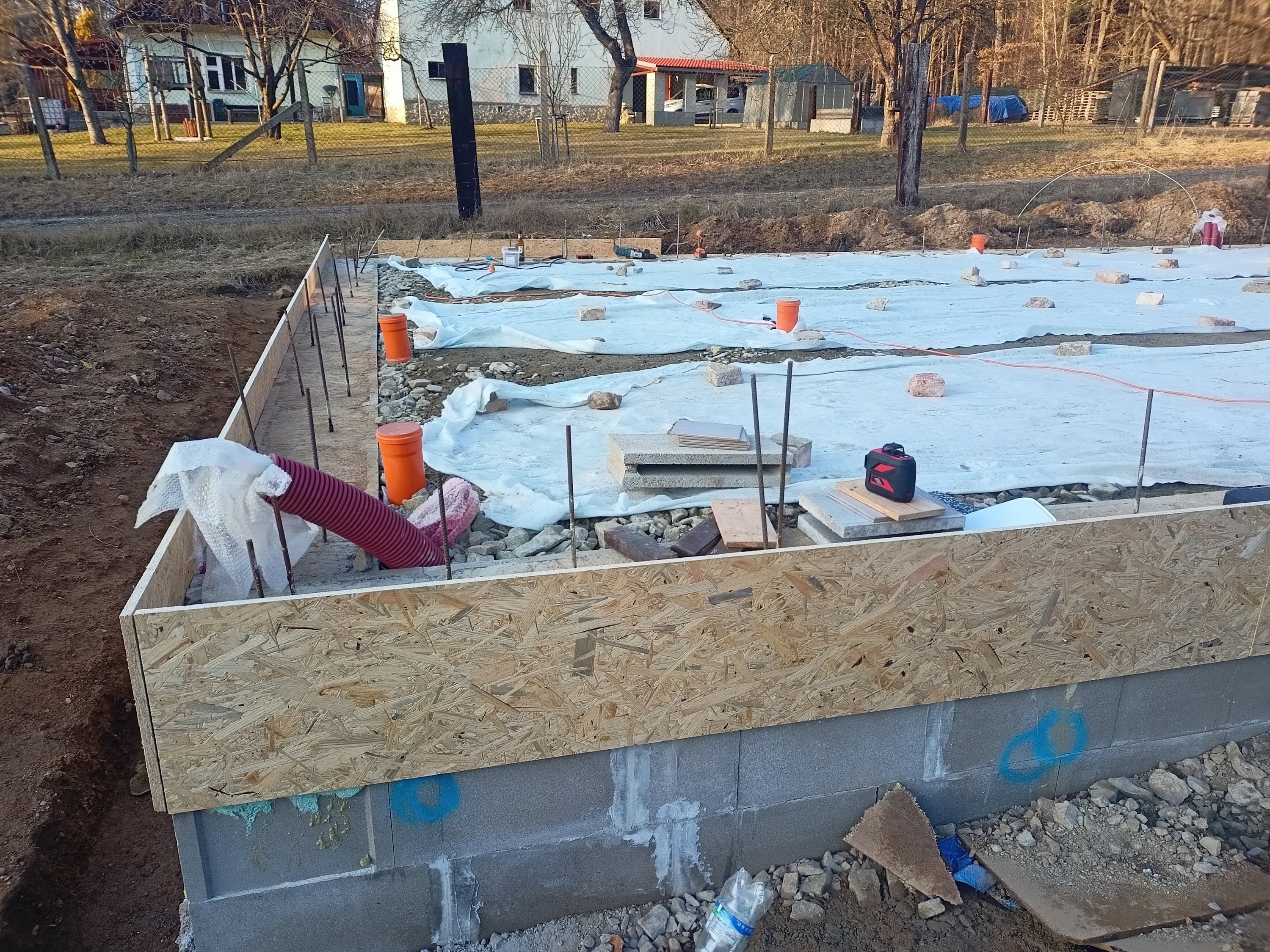

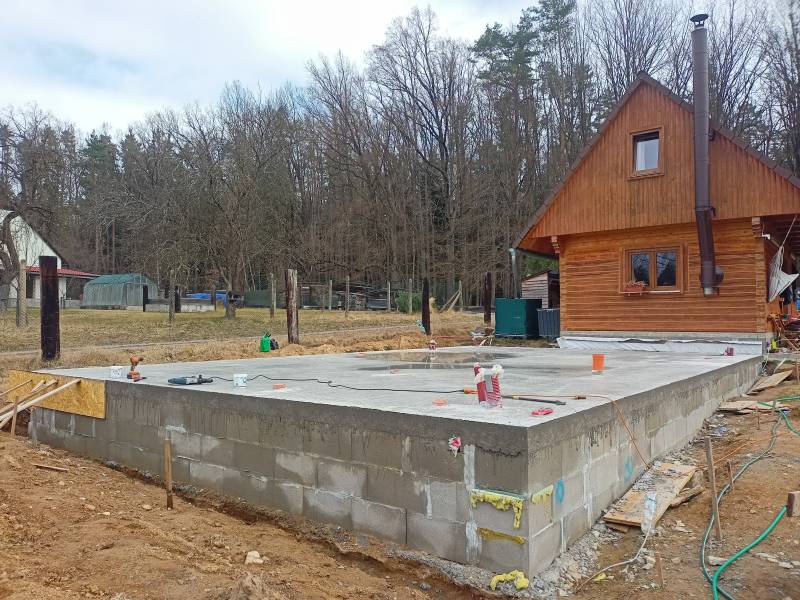

Kari sítě. A pro sichr i separační goeška.
Zprvu svazuju fest, ale prý se to dělá jen proto, aby se to nehnulo během betonáže.
Pro lepší spaní k pětce kari síti ještě desítka roxor přes celou šířku desky.

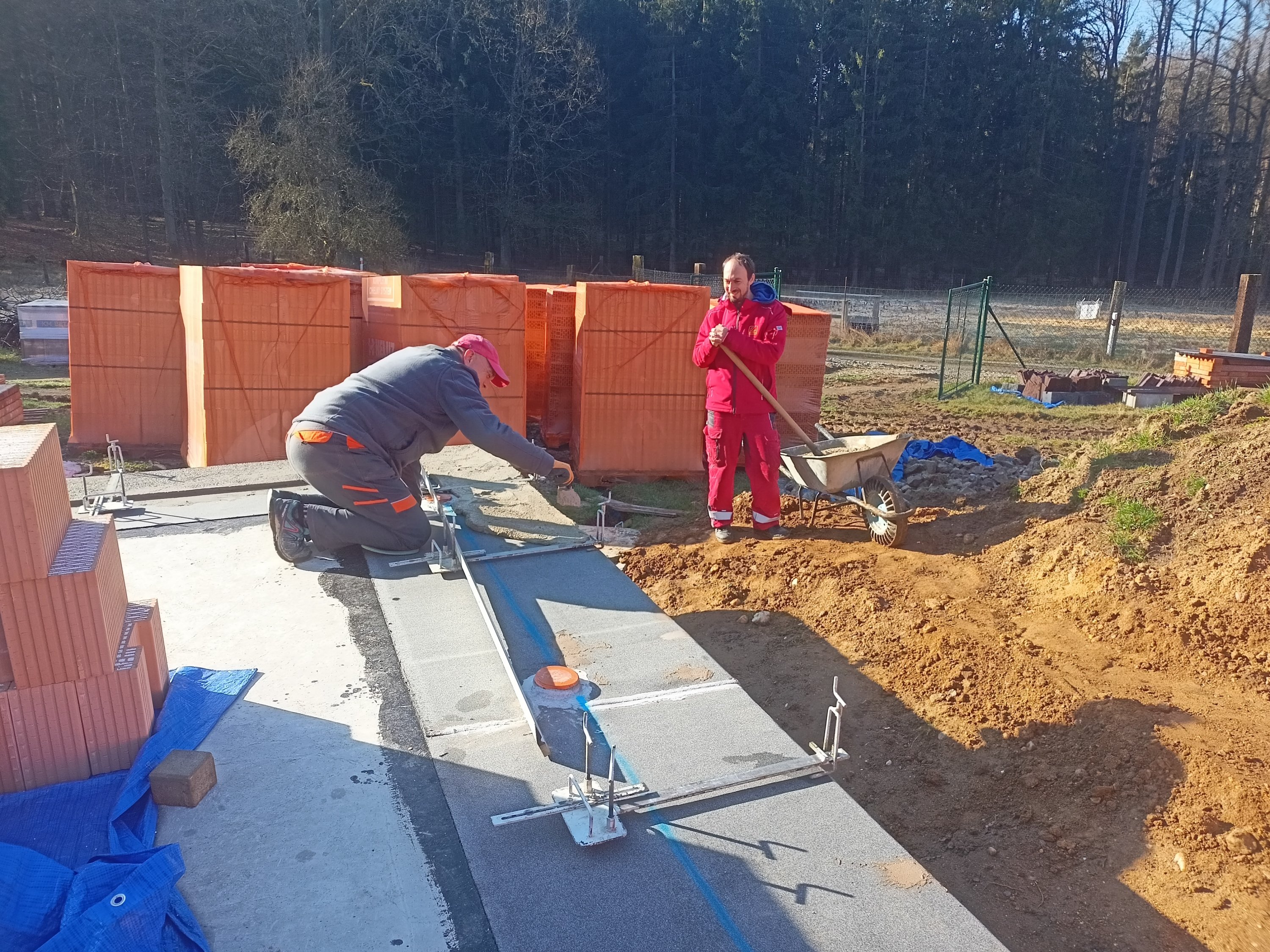

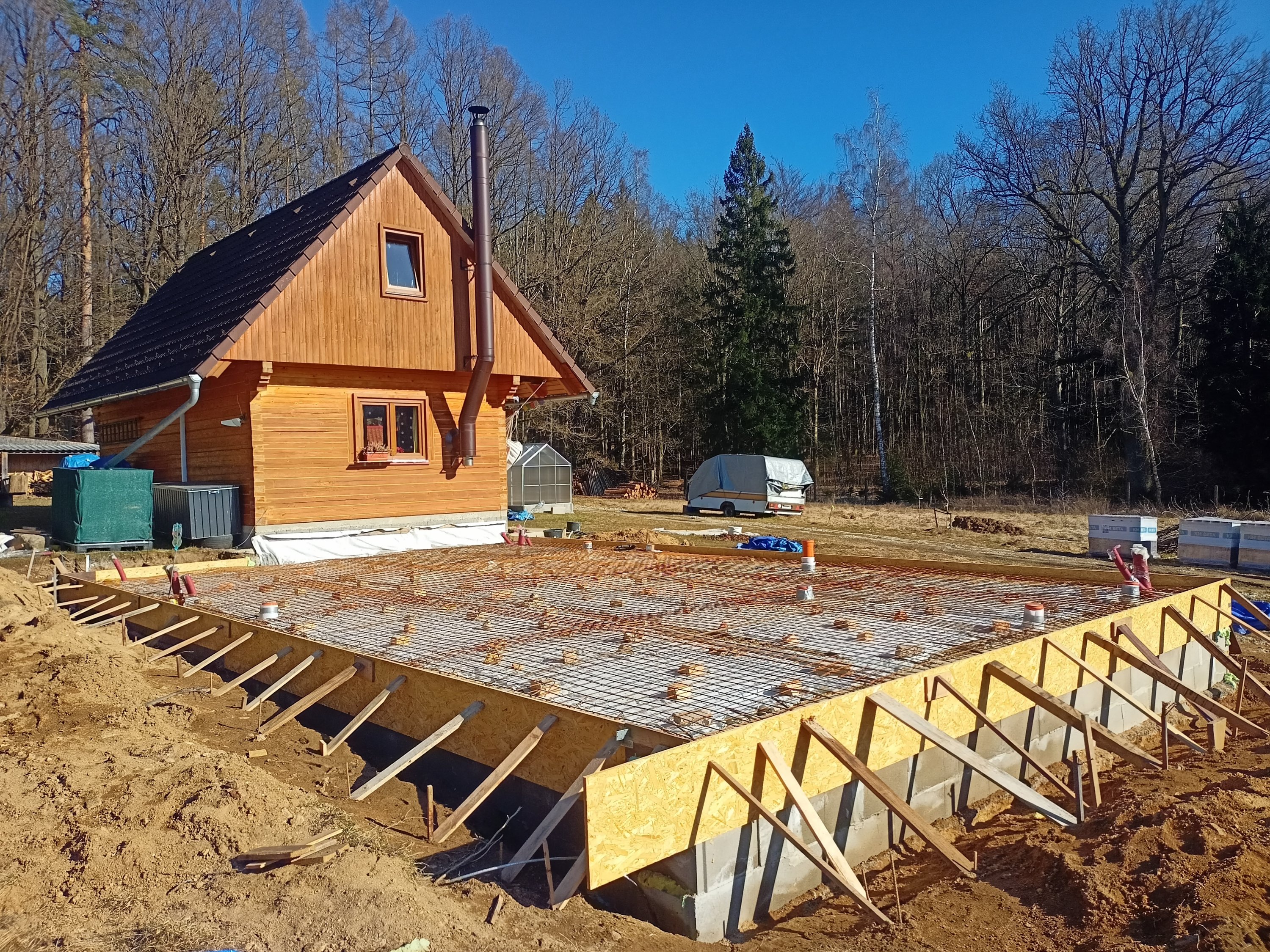

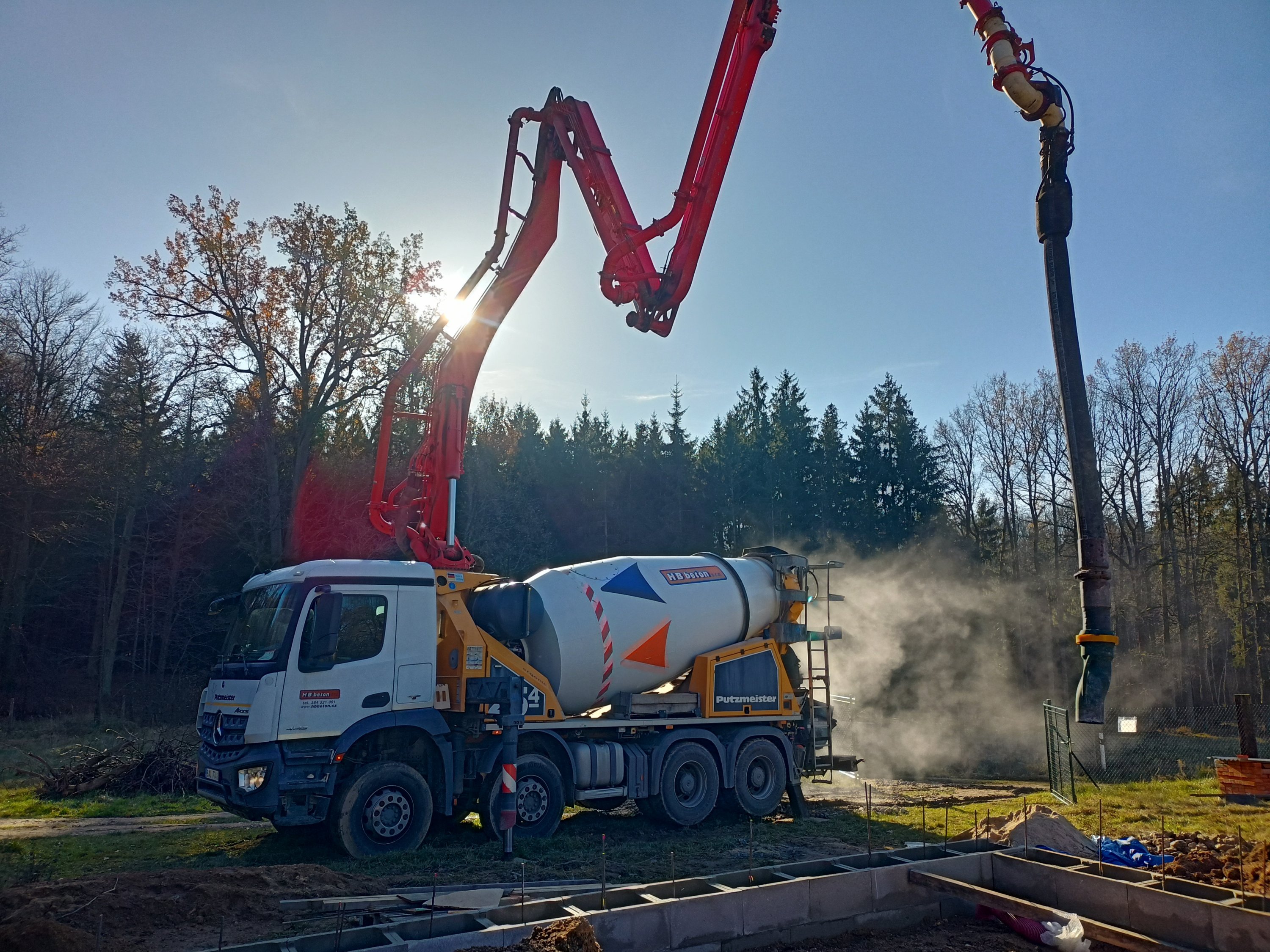

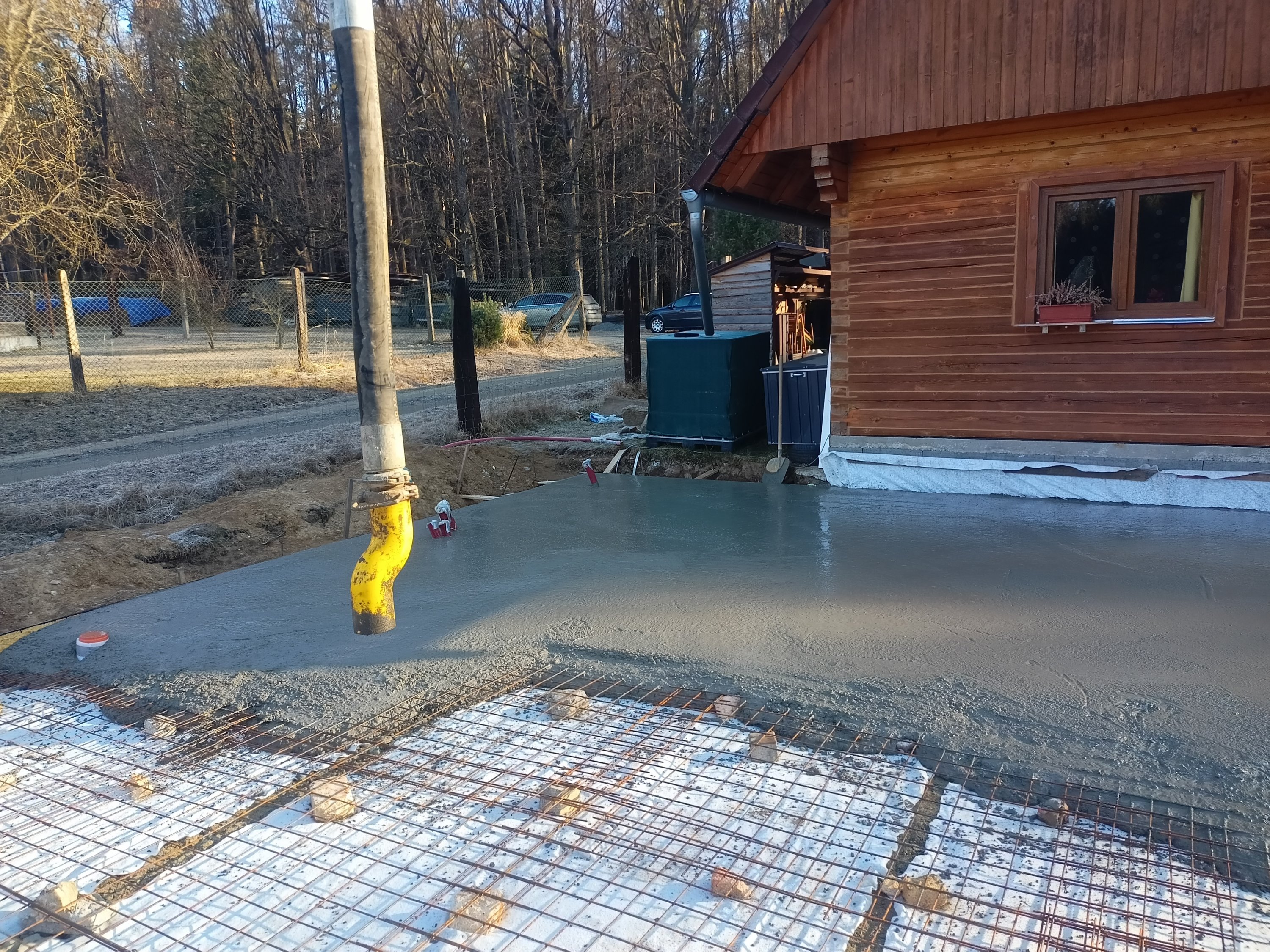

12 m³. Zdržel jsem se v půjčovně (příště bych tu vibrační lať už nepůjčoval), a beton přijel výjímečně včas, v 8:00 začli lejt, tak tak jsem stihl vše připravit.
No neni ten beton k nakousnutí? Když řidič hlásí, že mix je prázdnej, zatímco je vybetonovaná necelá půlka desky, kámoš bouchne smíchy, myslel, že jsem to blbě spočítal a objednal málo. Druhej mix už byl ale za rohem.
První půlka hrubší, pak už jsme se to naučili.

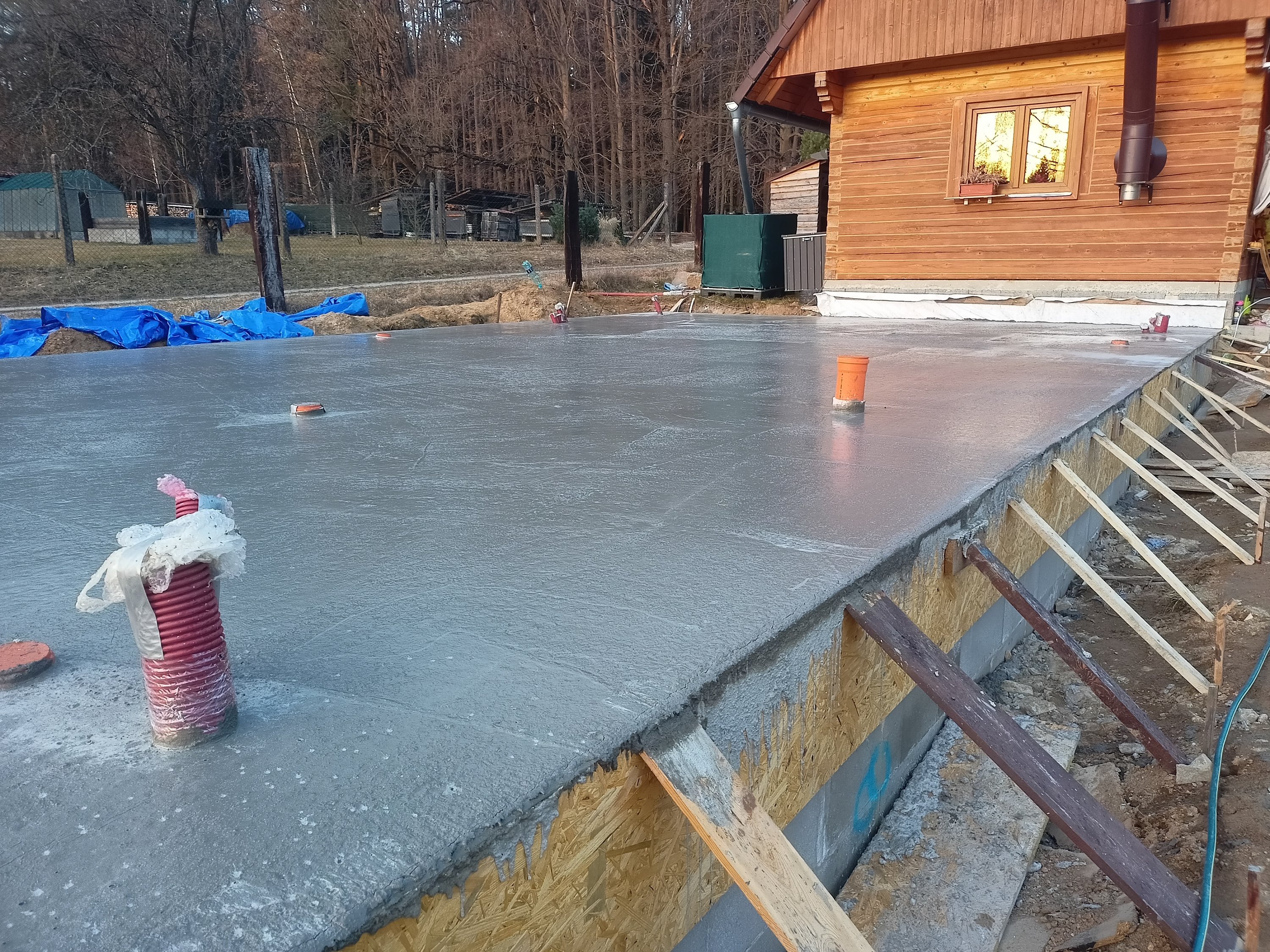

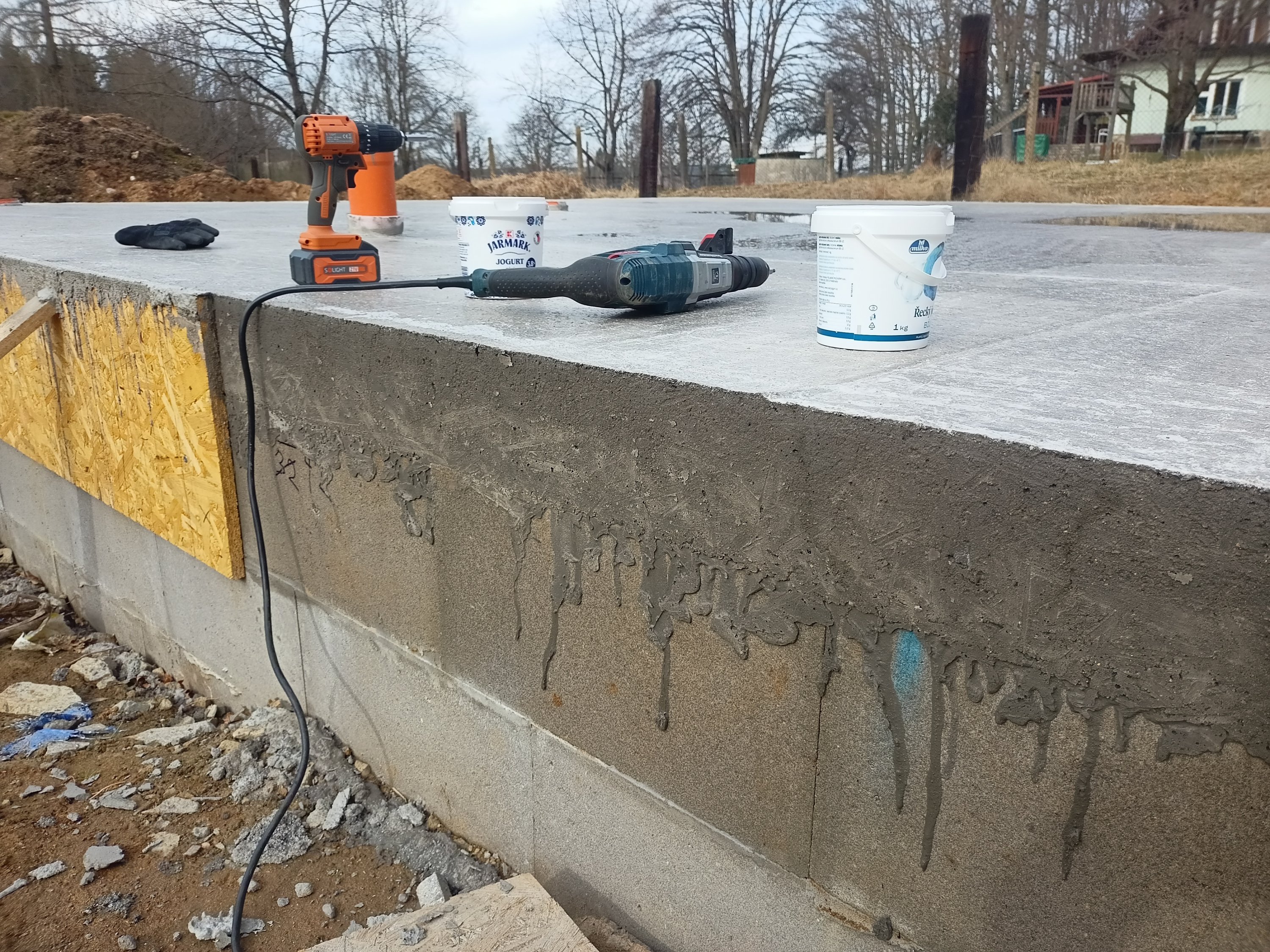

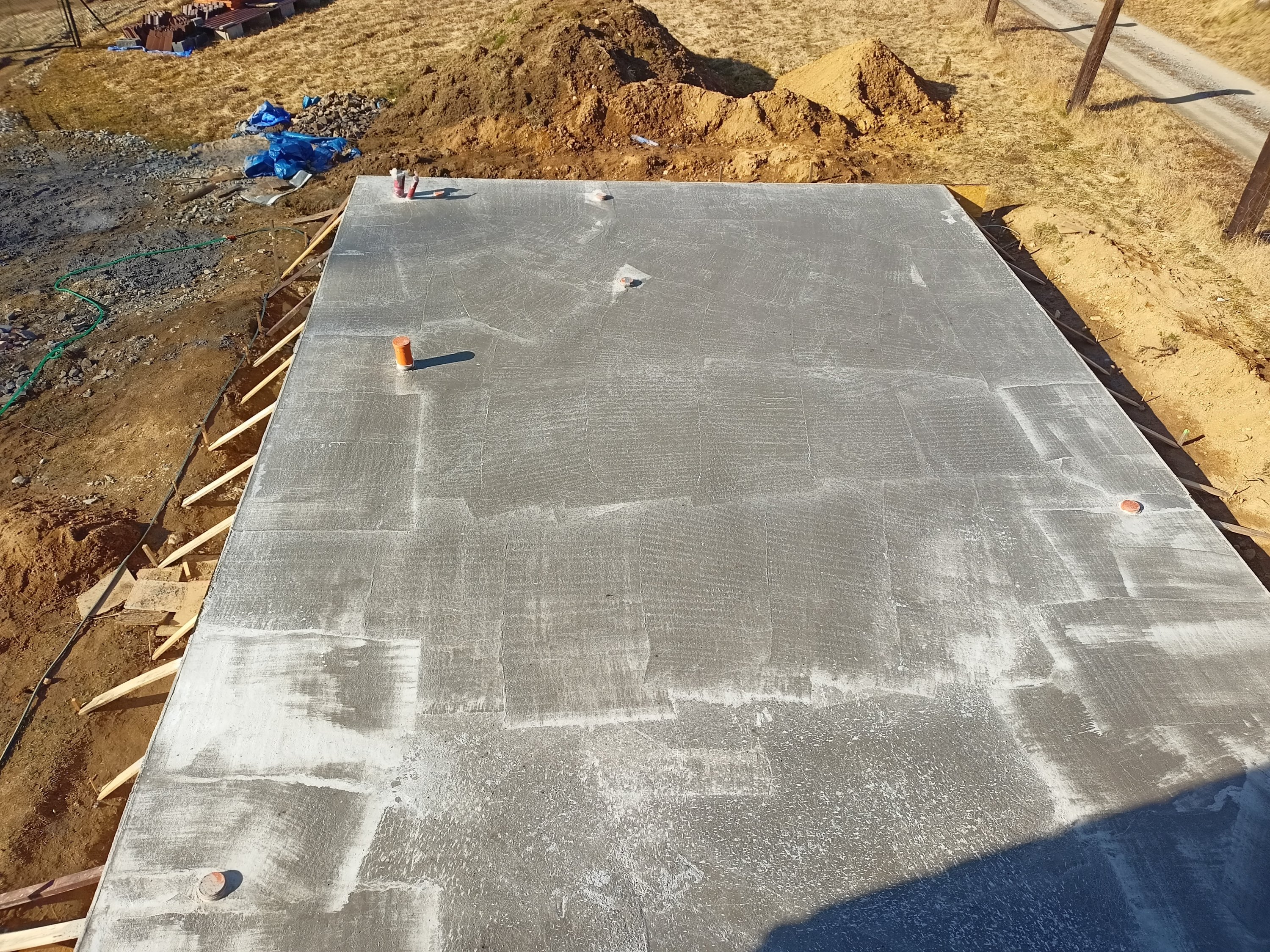

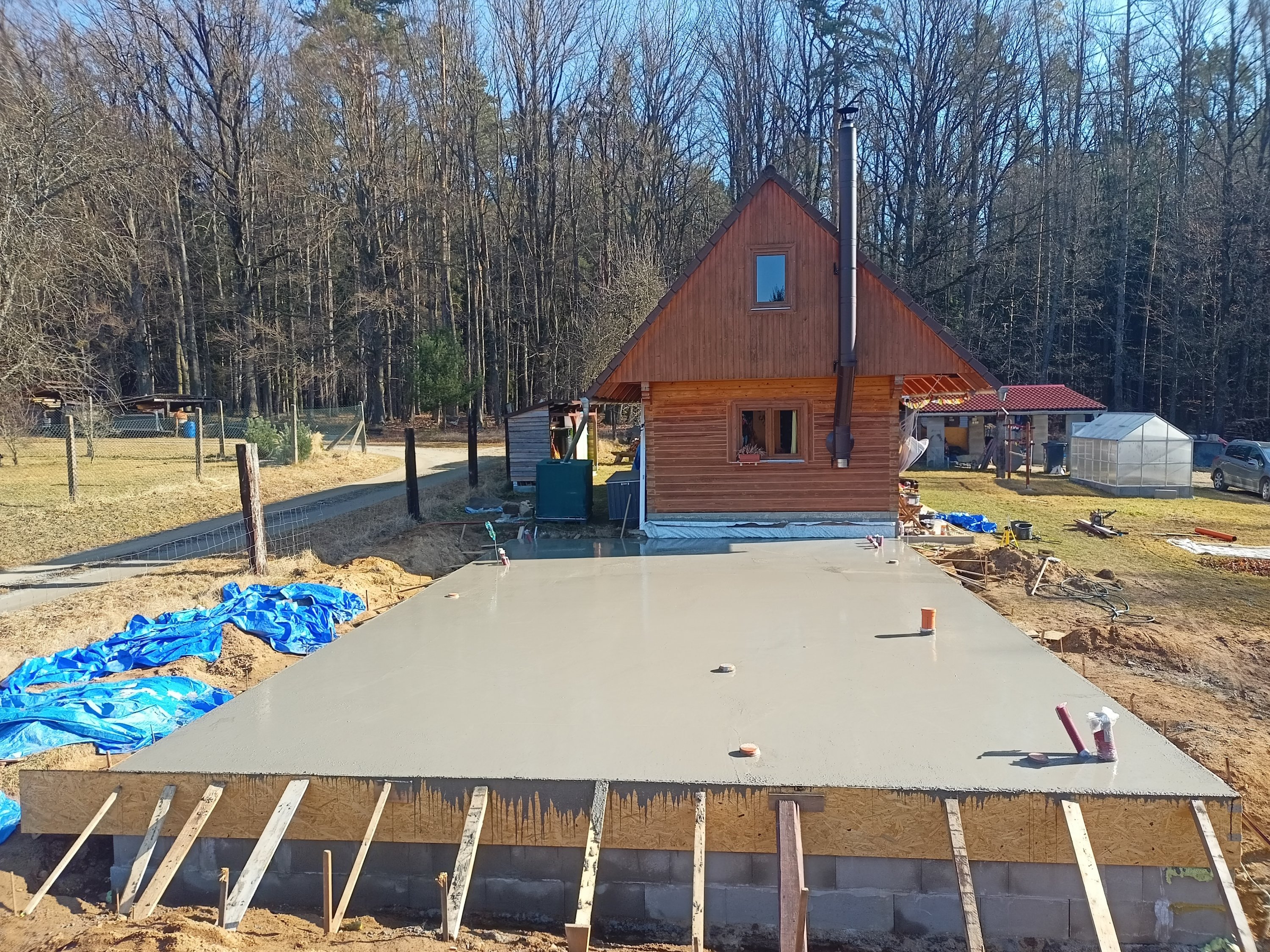

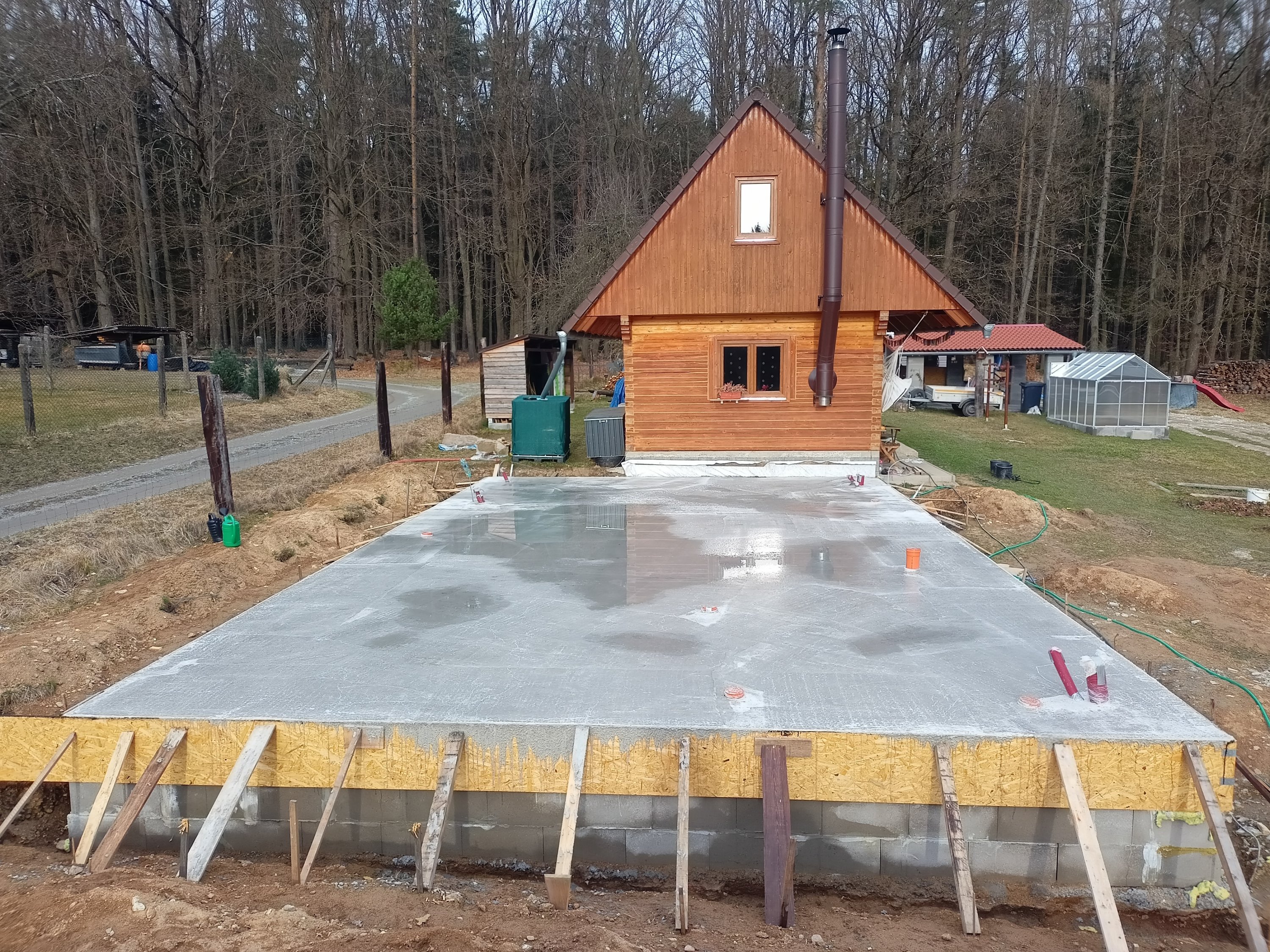

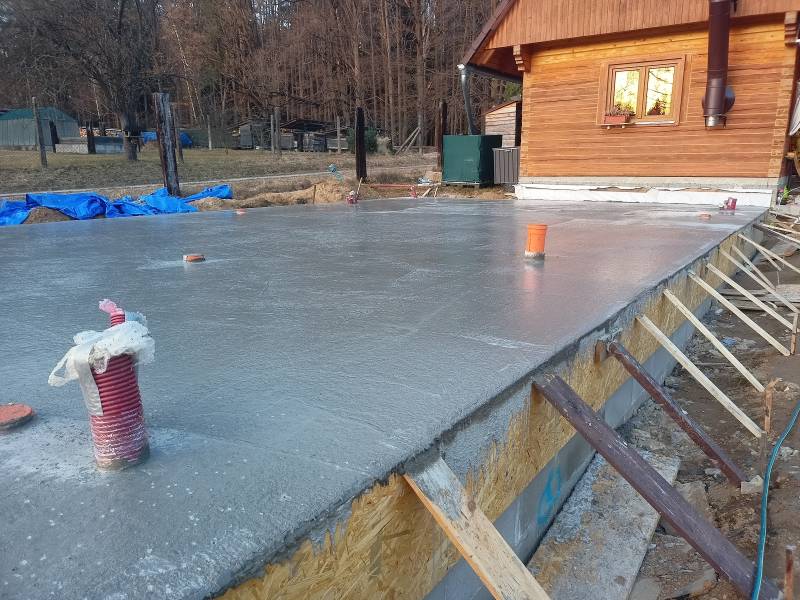

Rovinnost 15 mm na okraji, 22 mm v celé ploše.

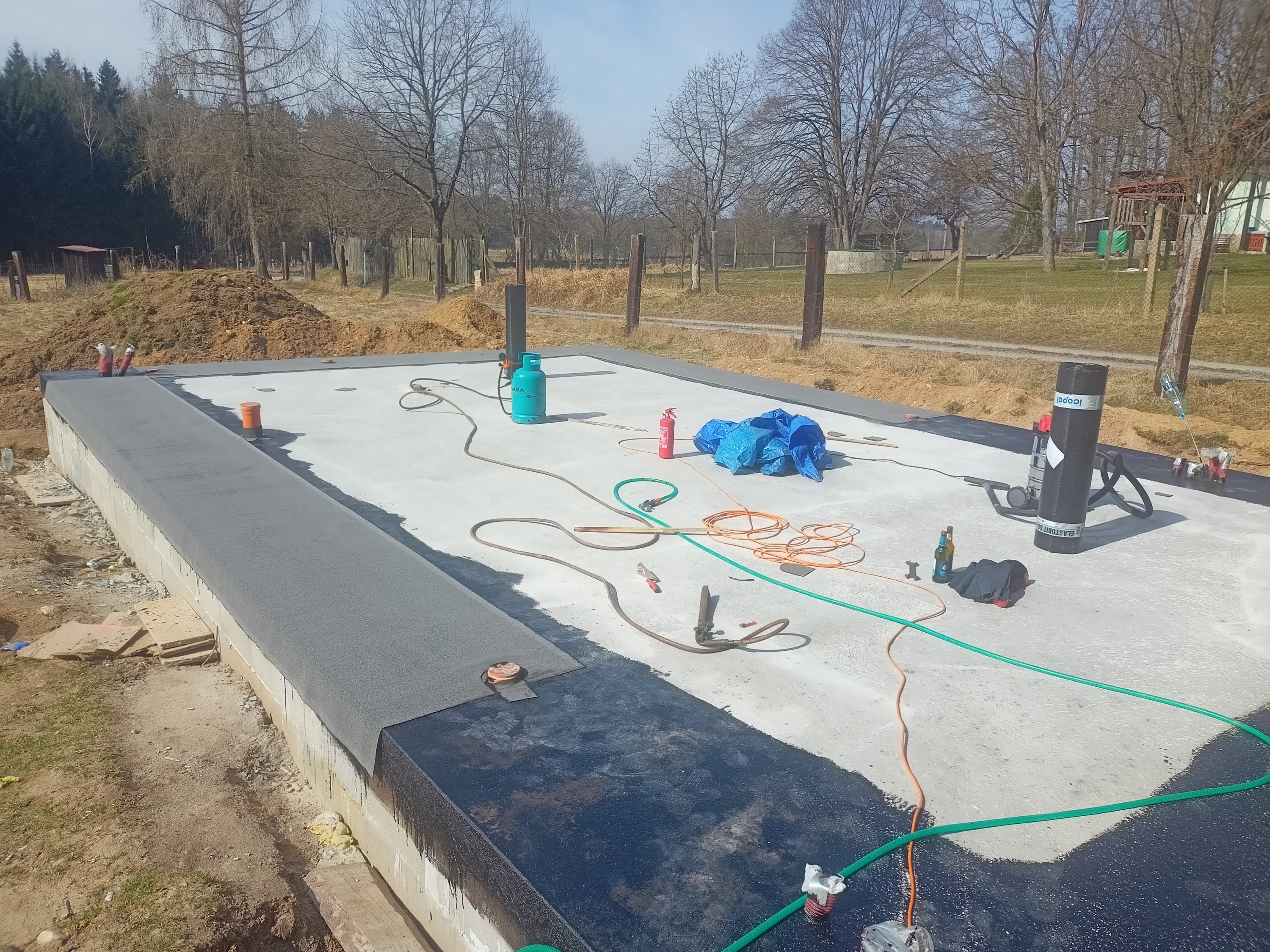

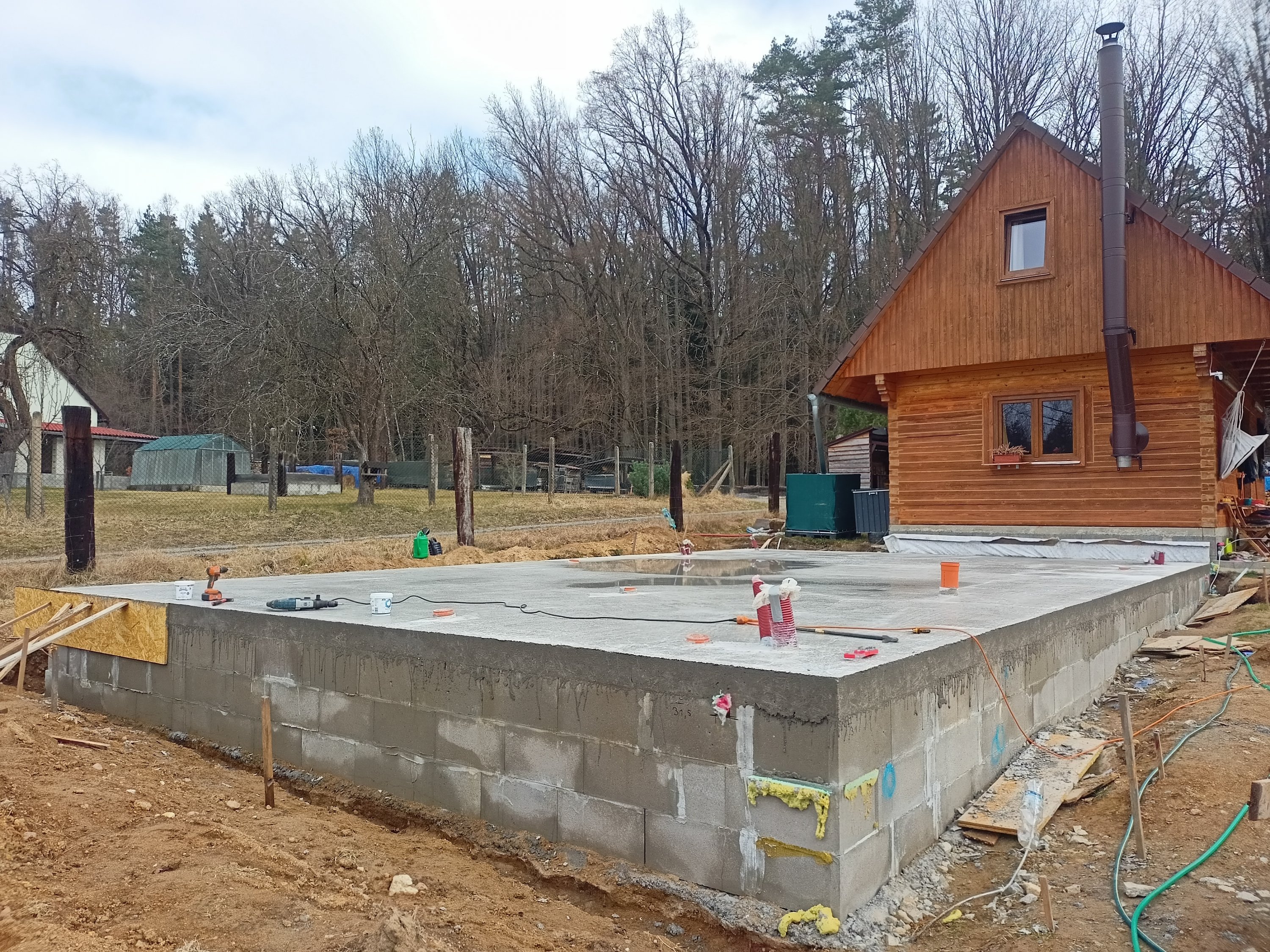

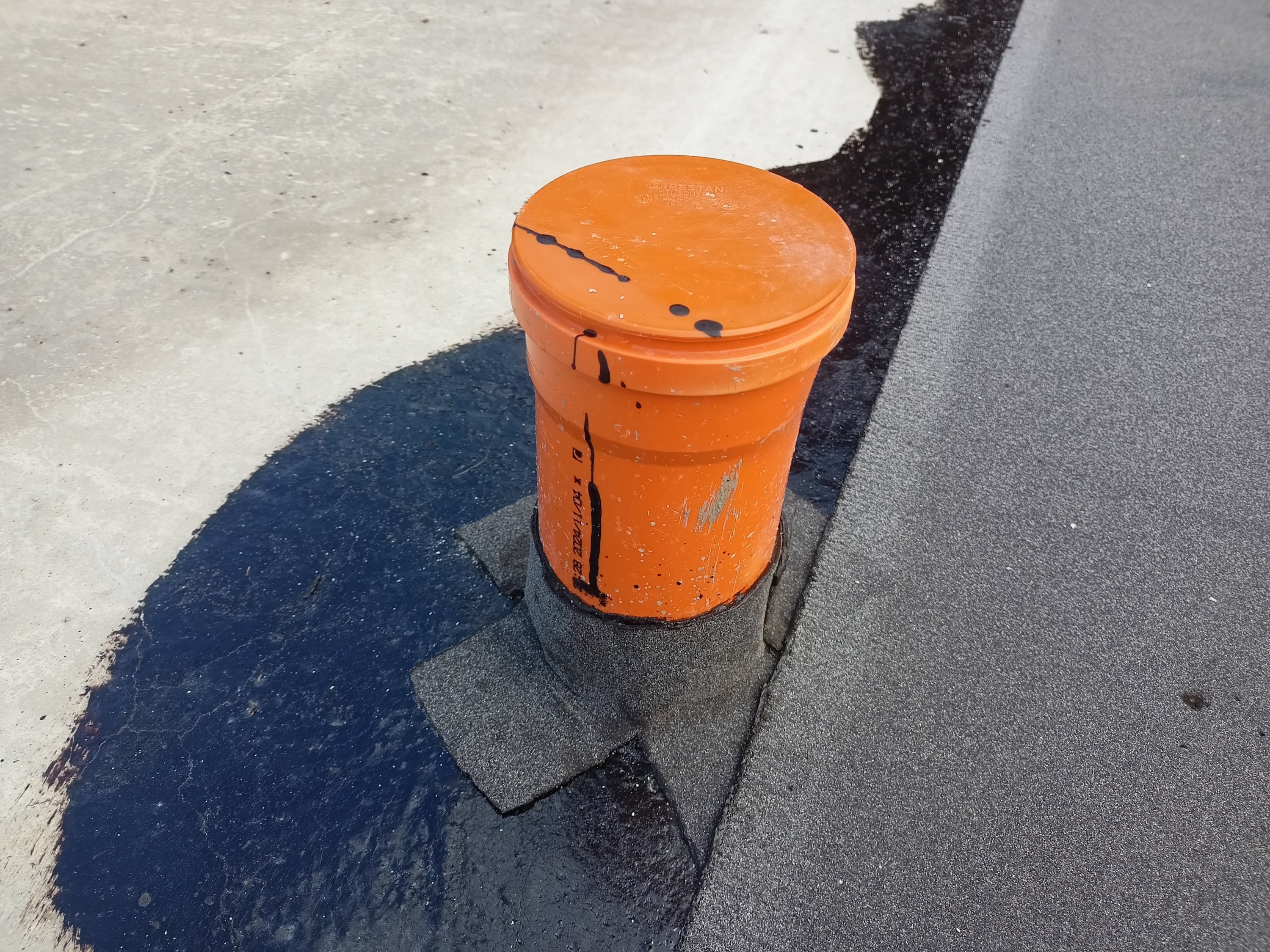

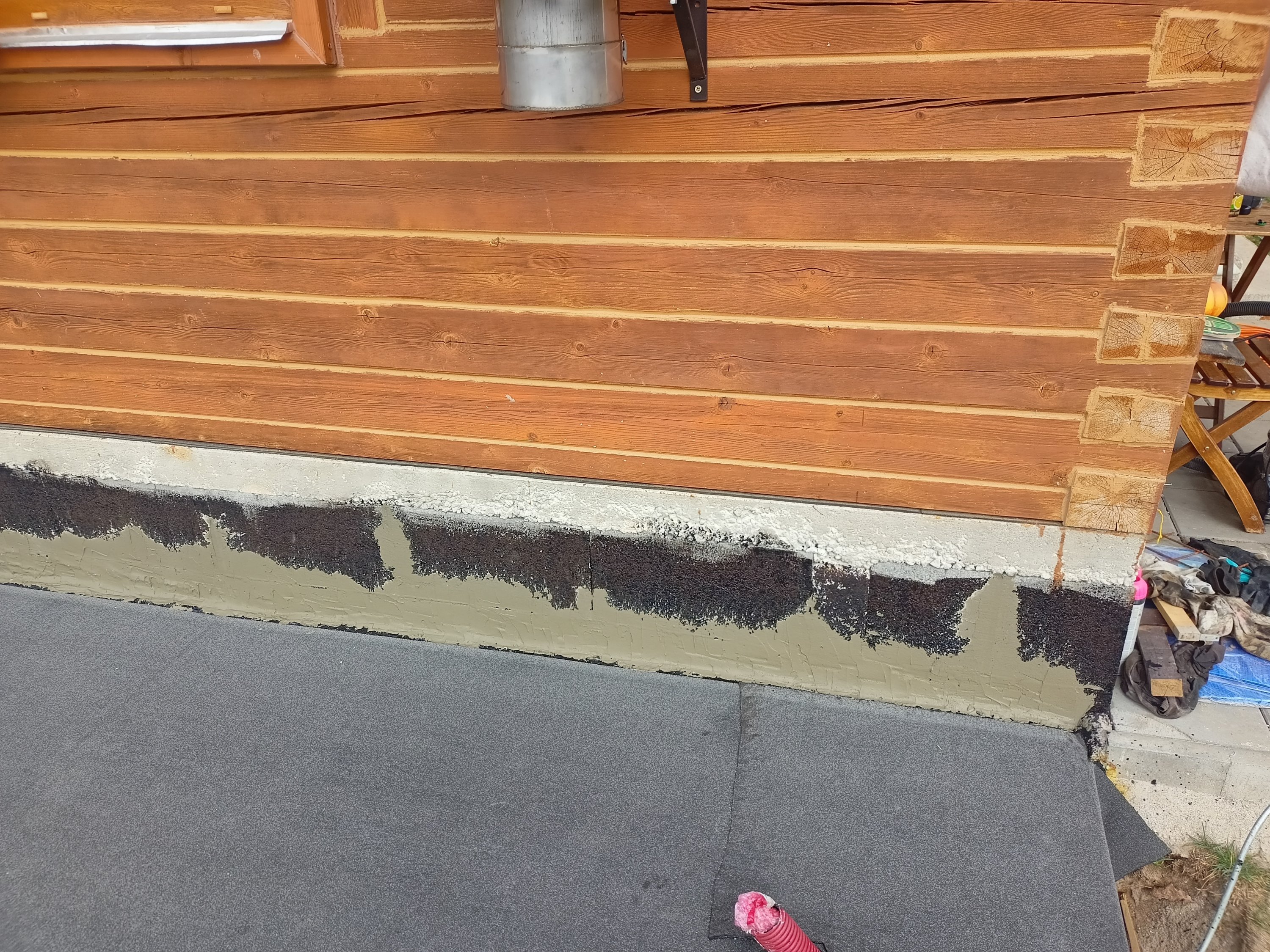

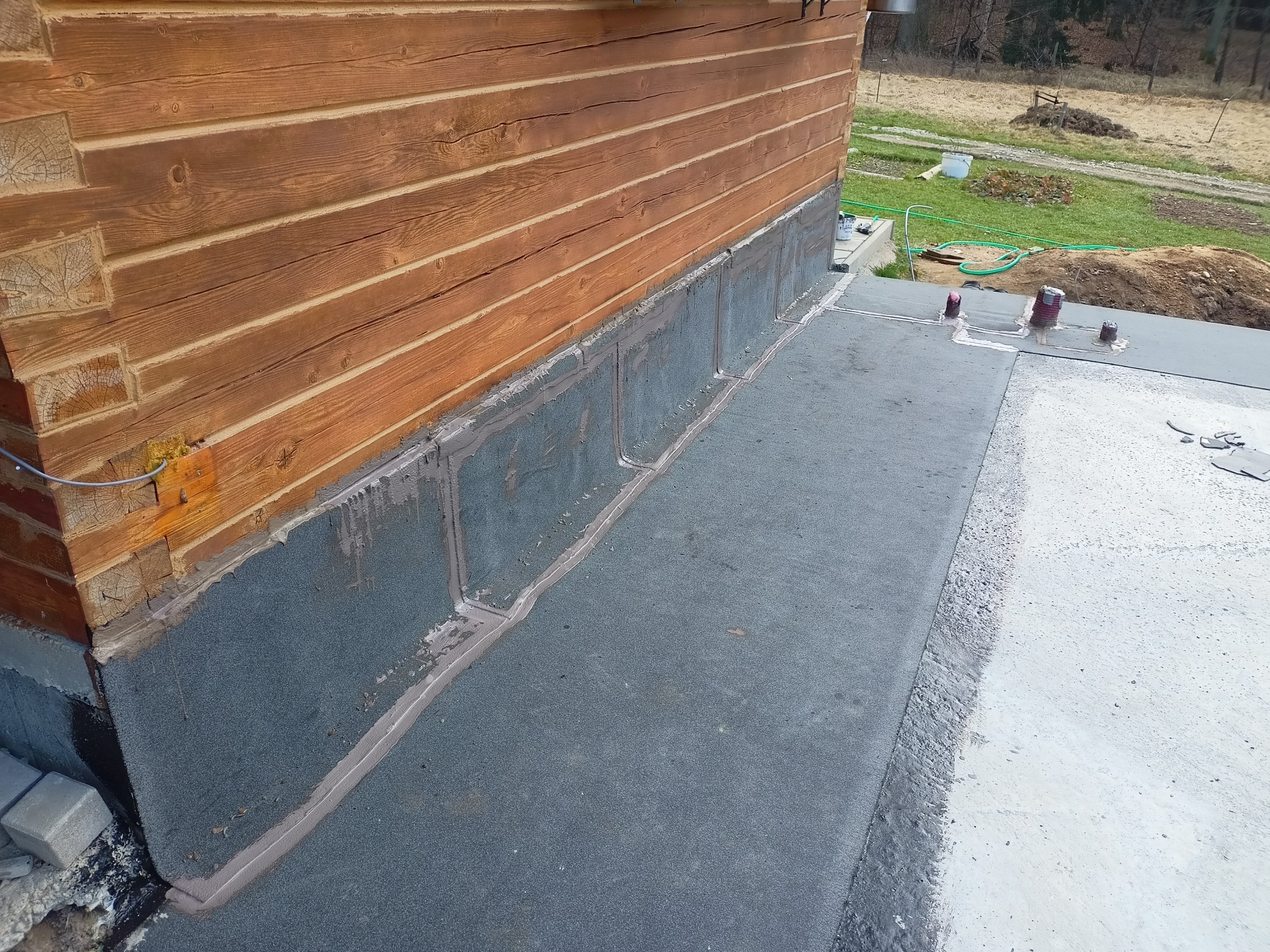

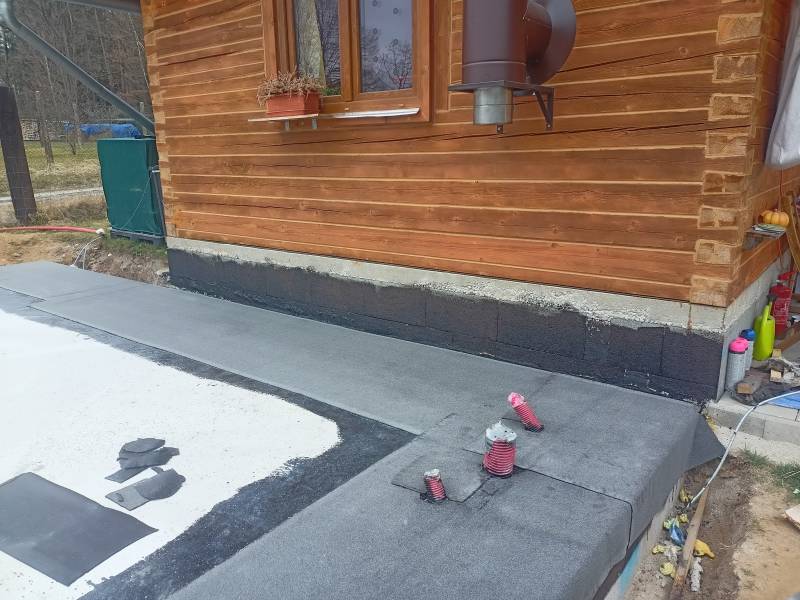

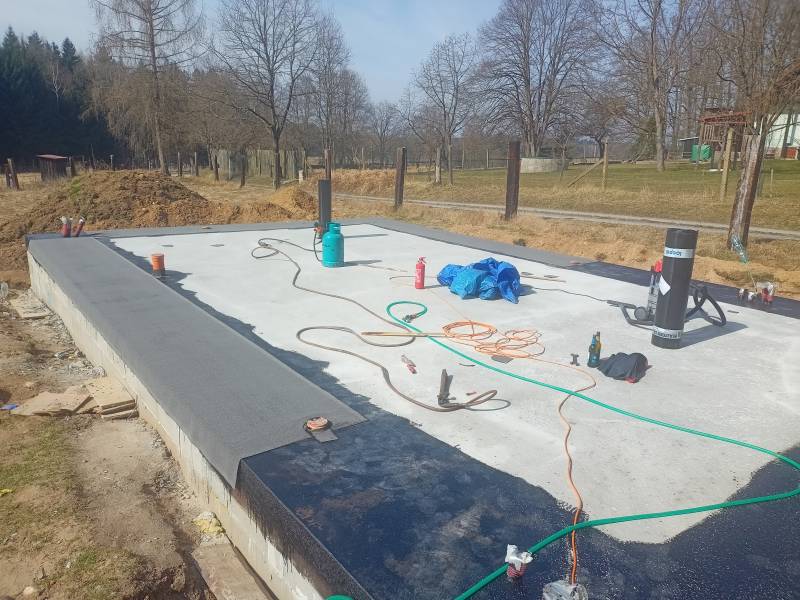

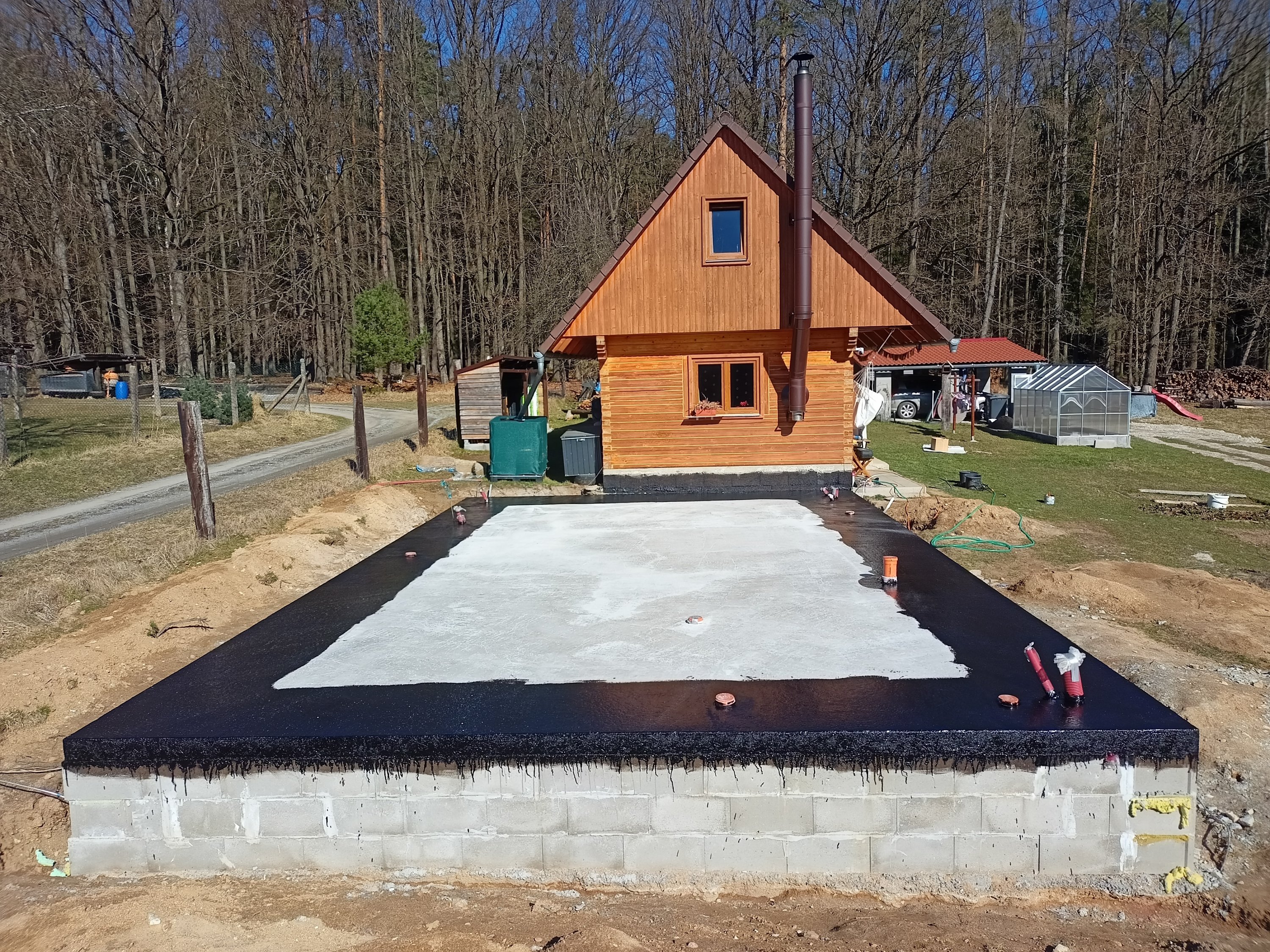

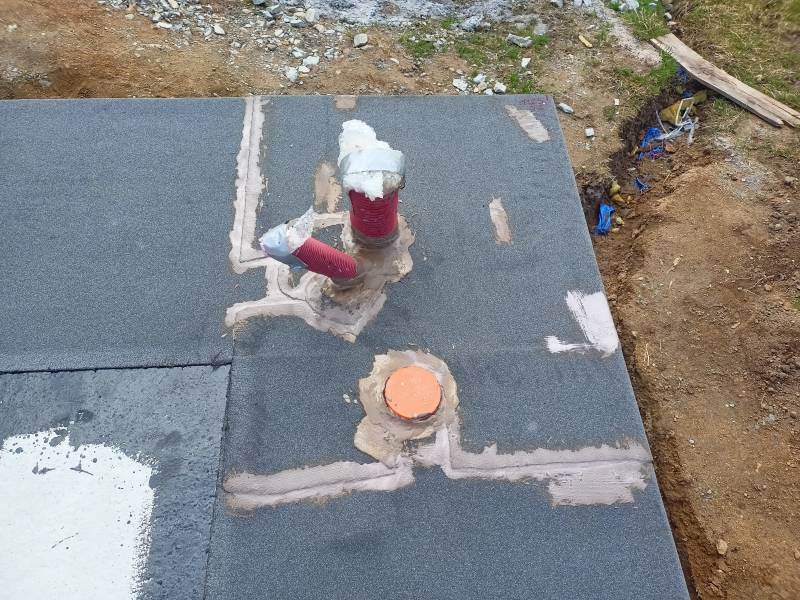

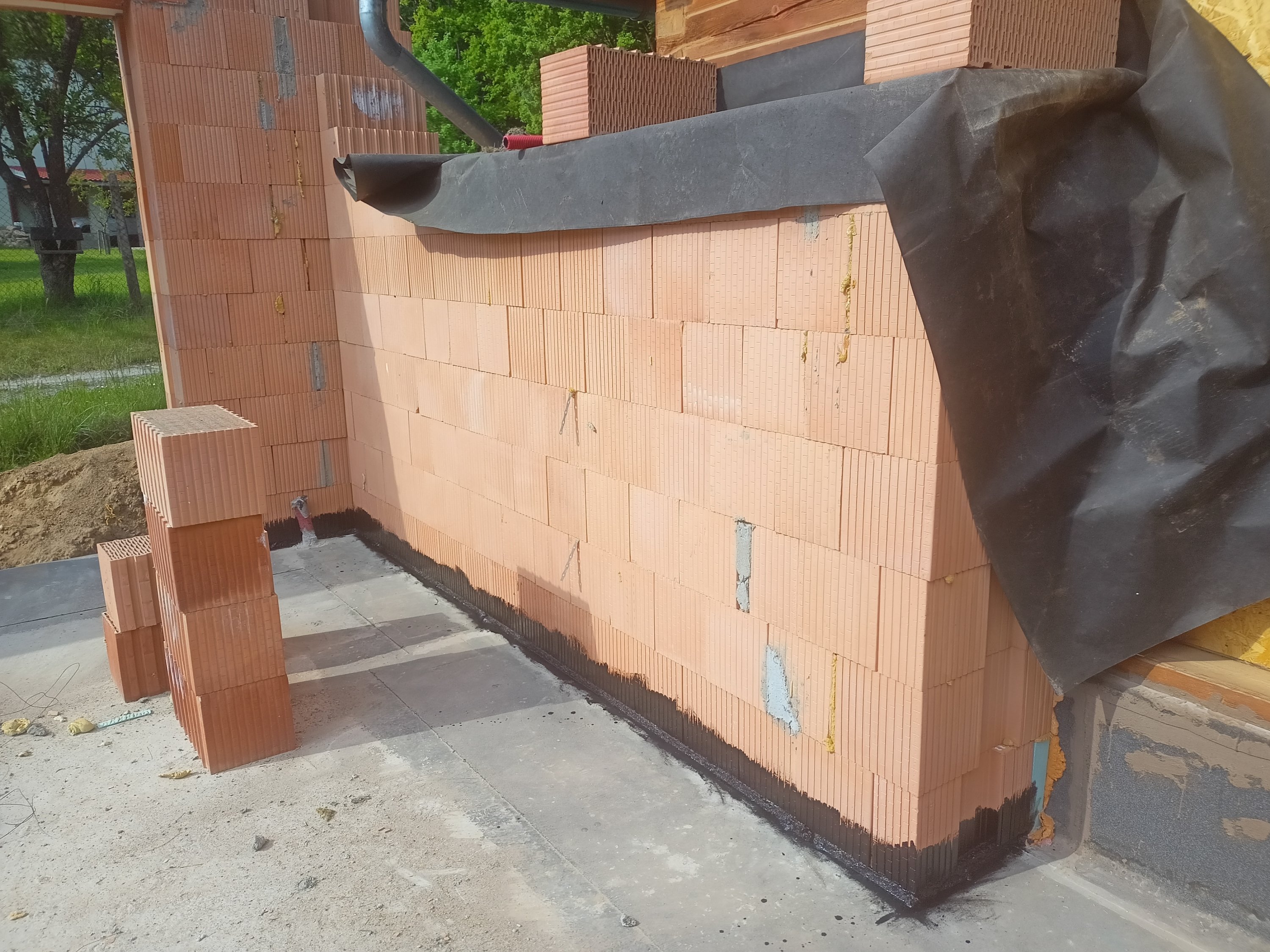

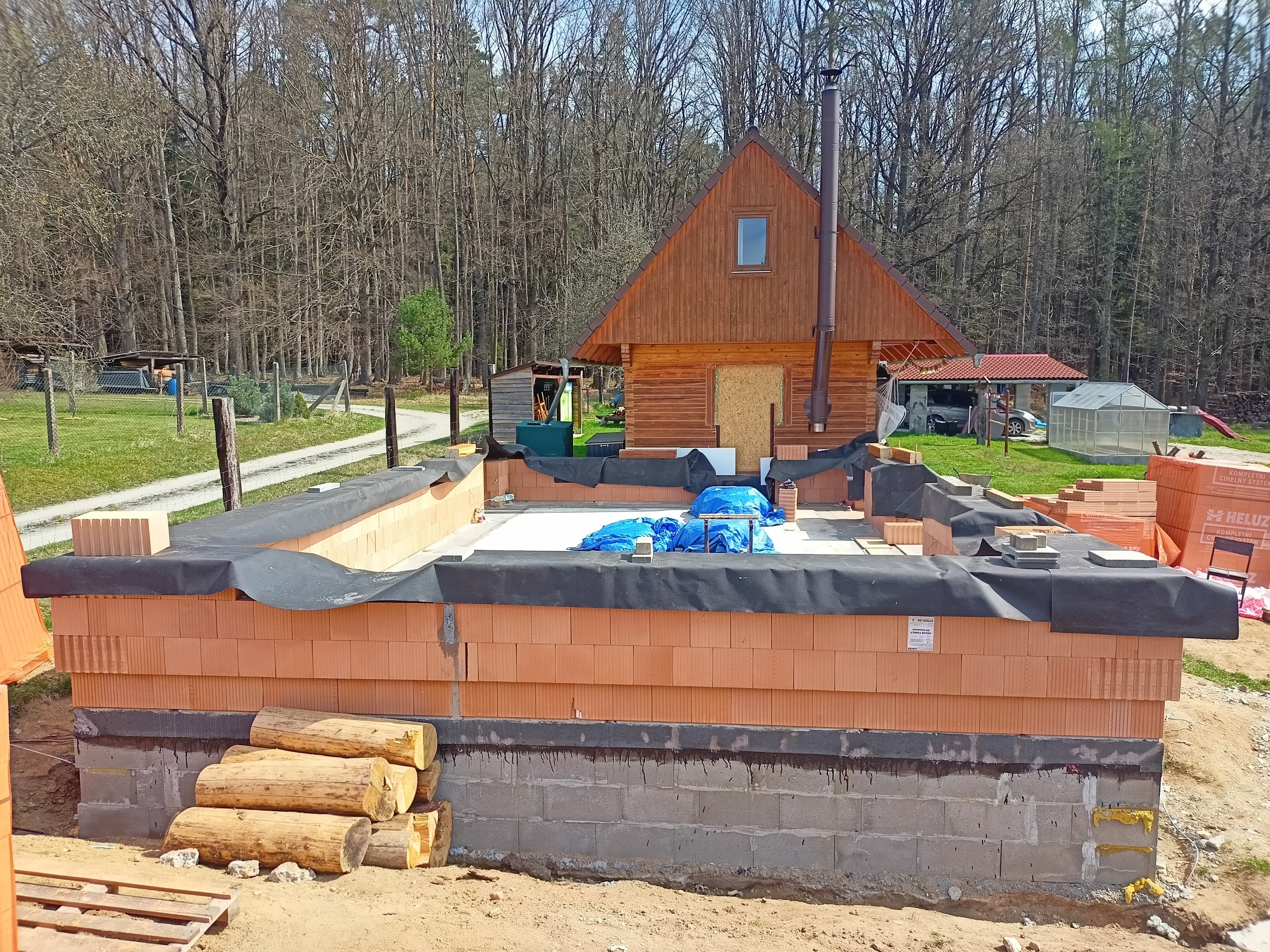

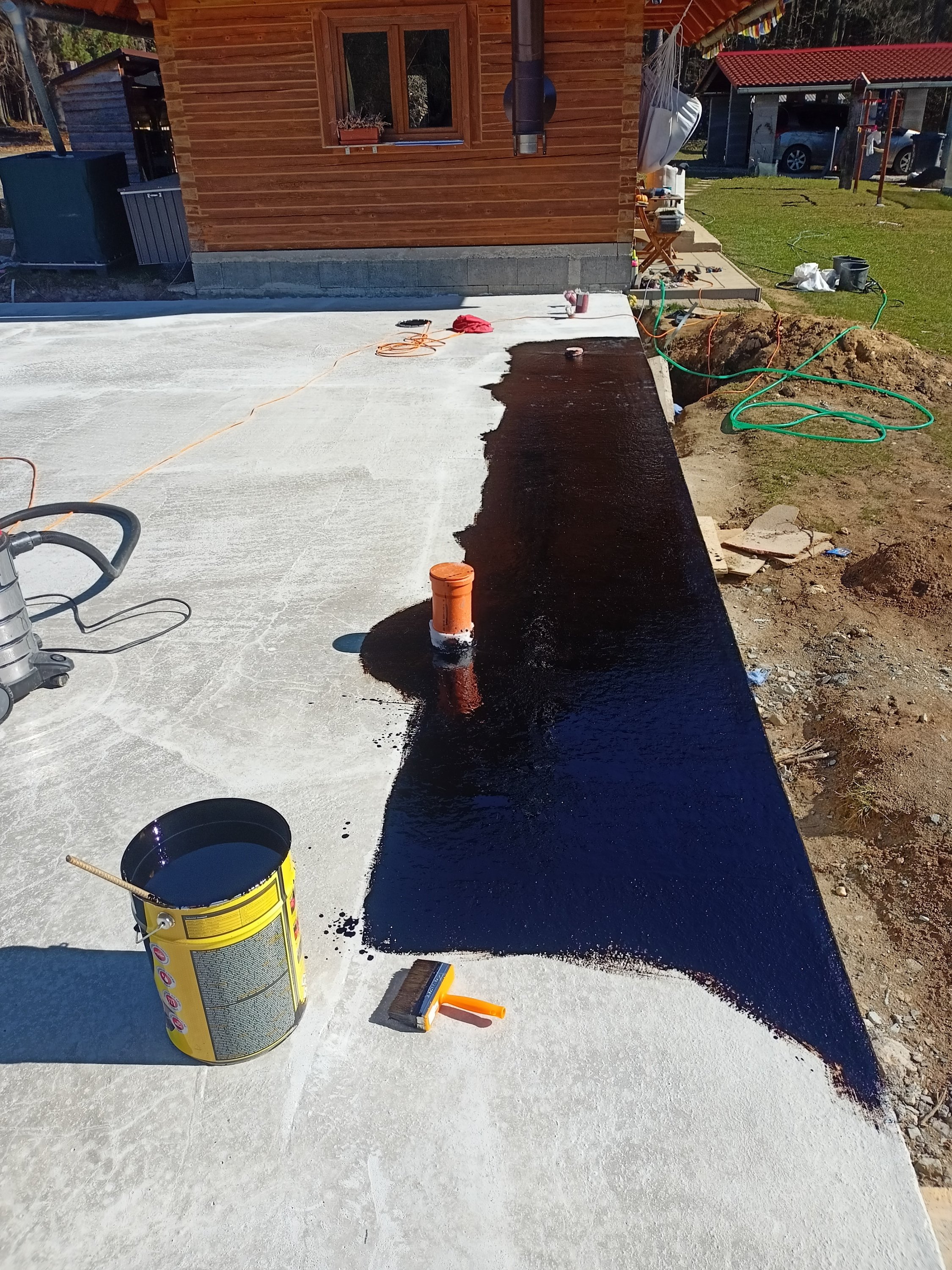

Tavení asfaltových pásů s hořákem po dědovi. Raději s hasičákem a zahradní hadicí.
Pokus o instalatérské kalhotky.

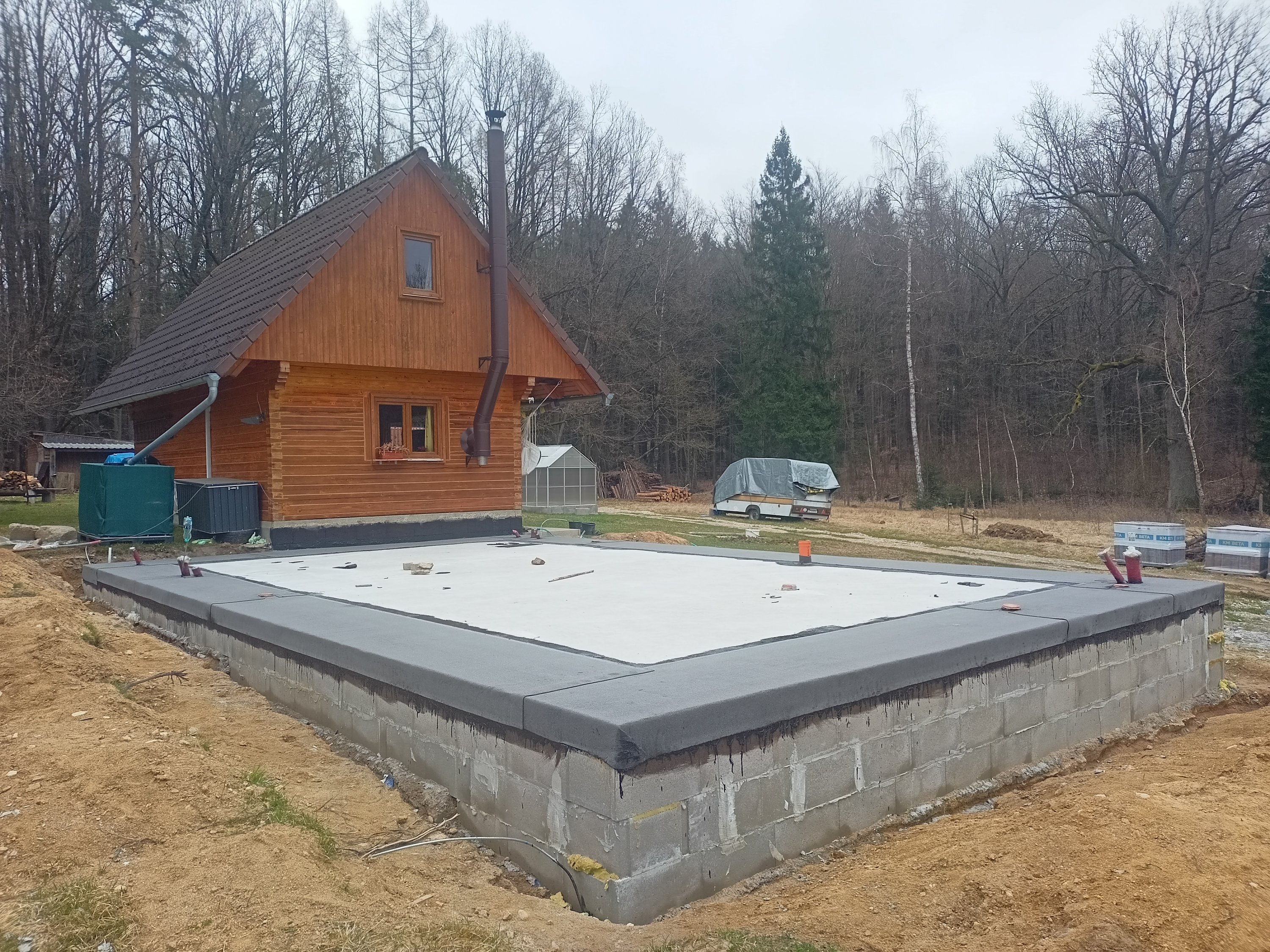

Na desku raději ne. Ještě neni vyzrálá a beztak neni stavěná na takovou váhu v celý ploše.
...a modlit se, že nedojde k porušení statiky.

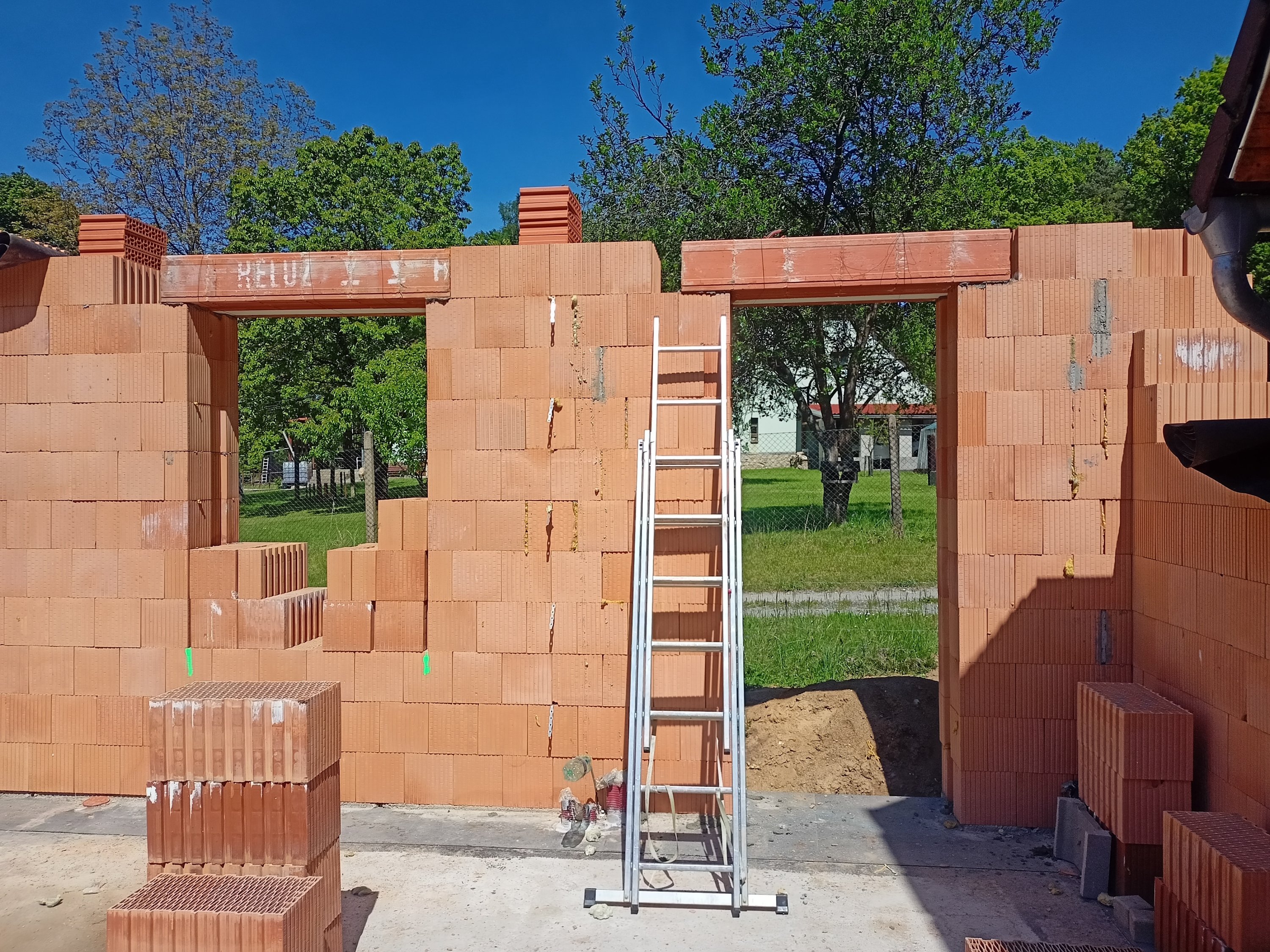

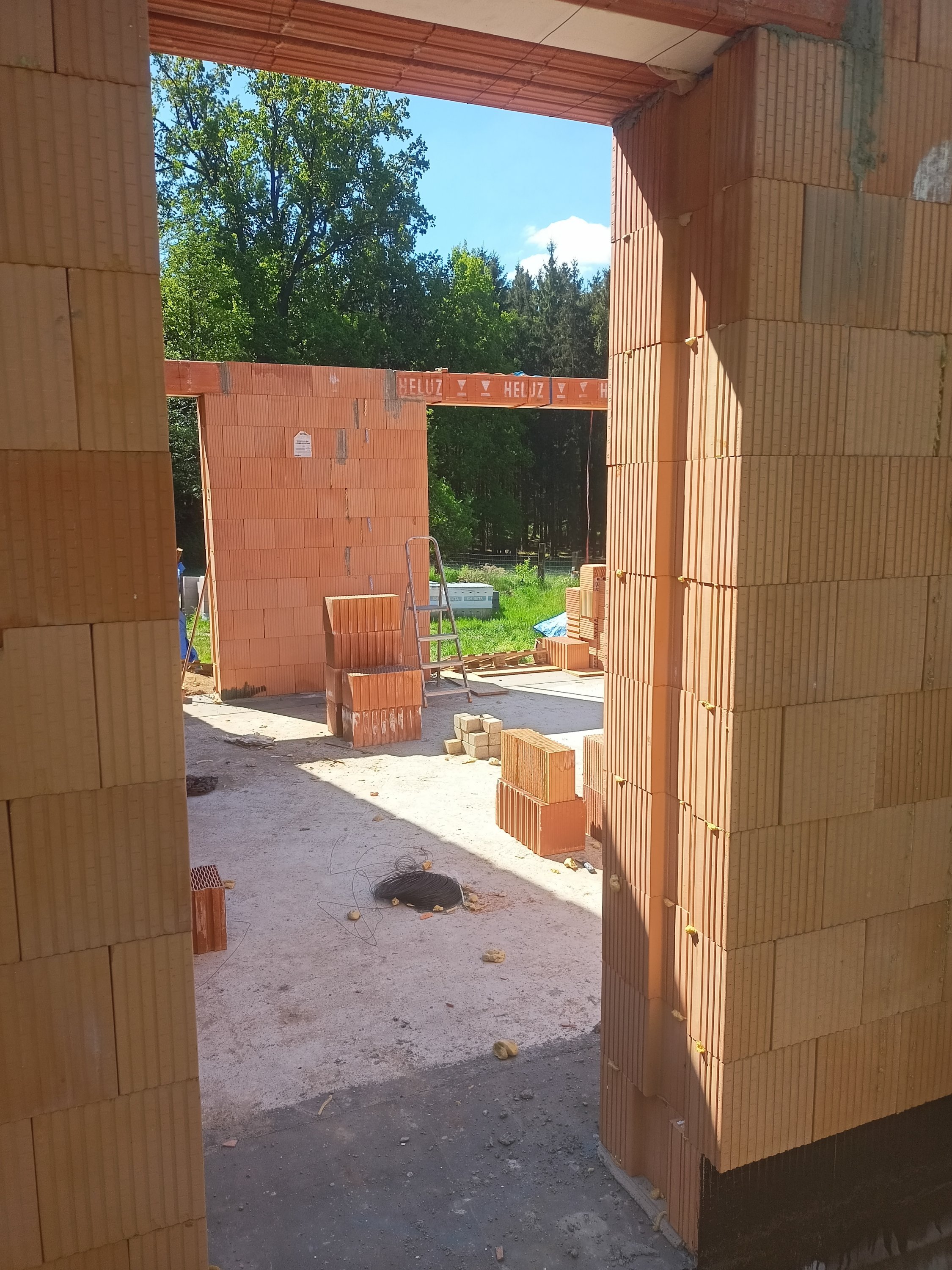

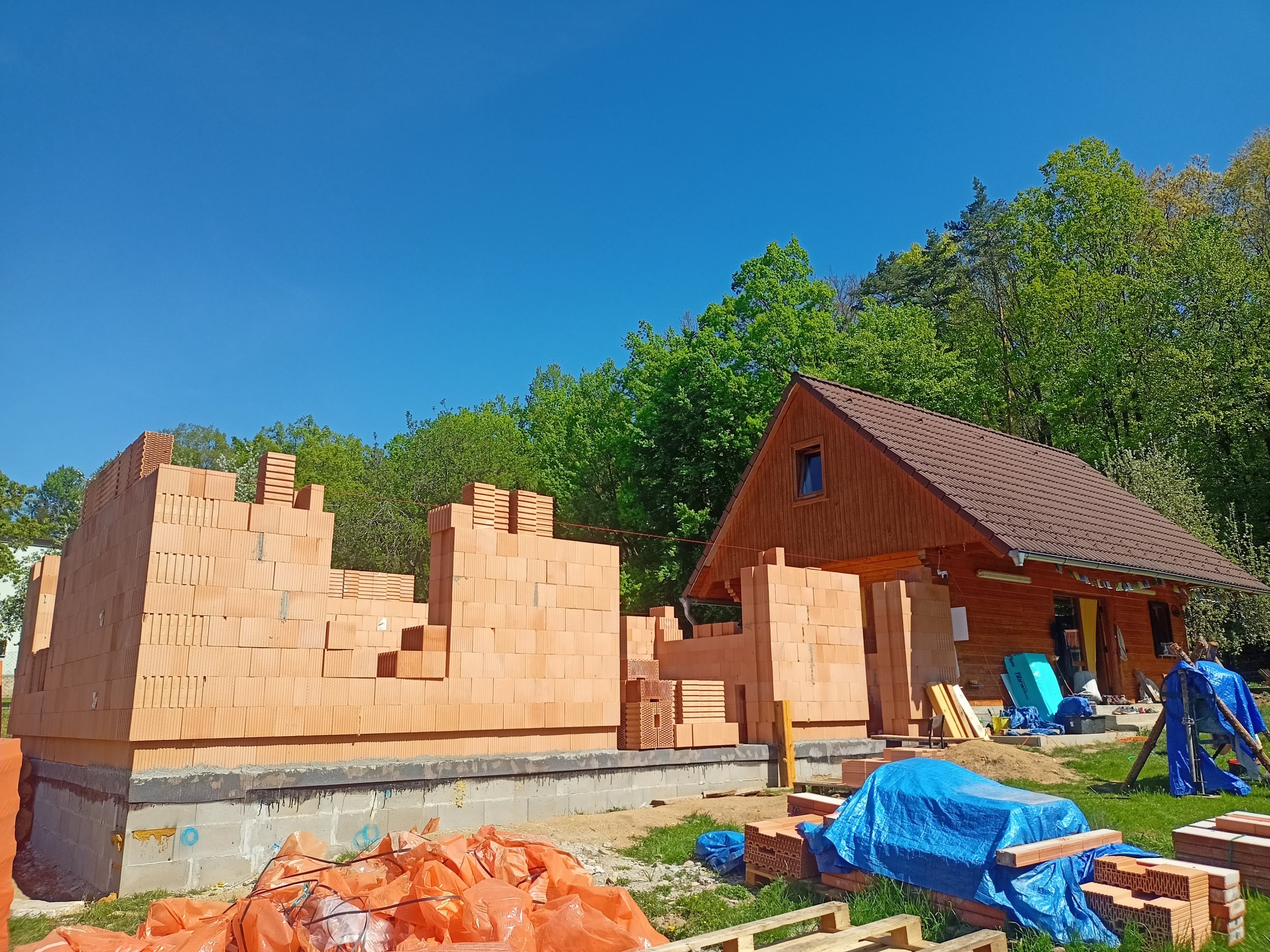

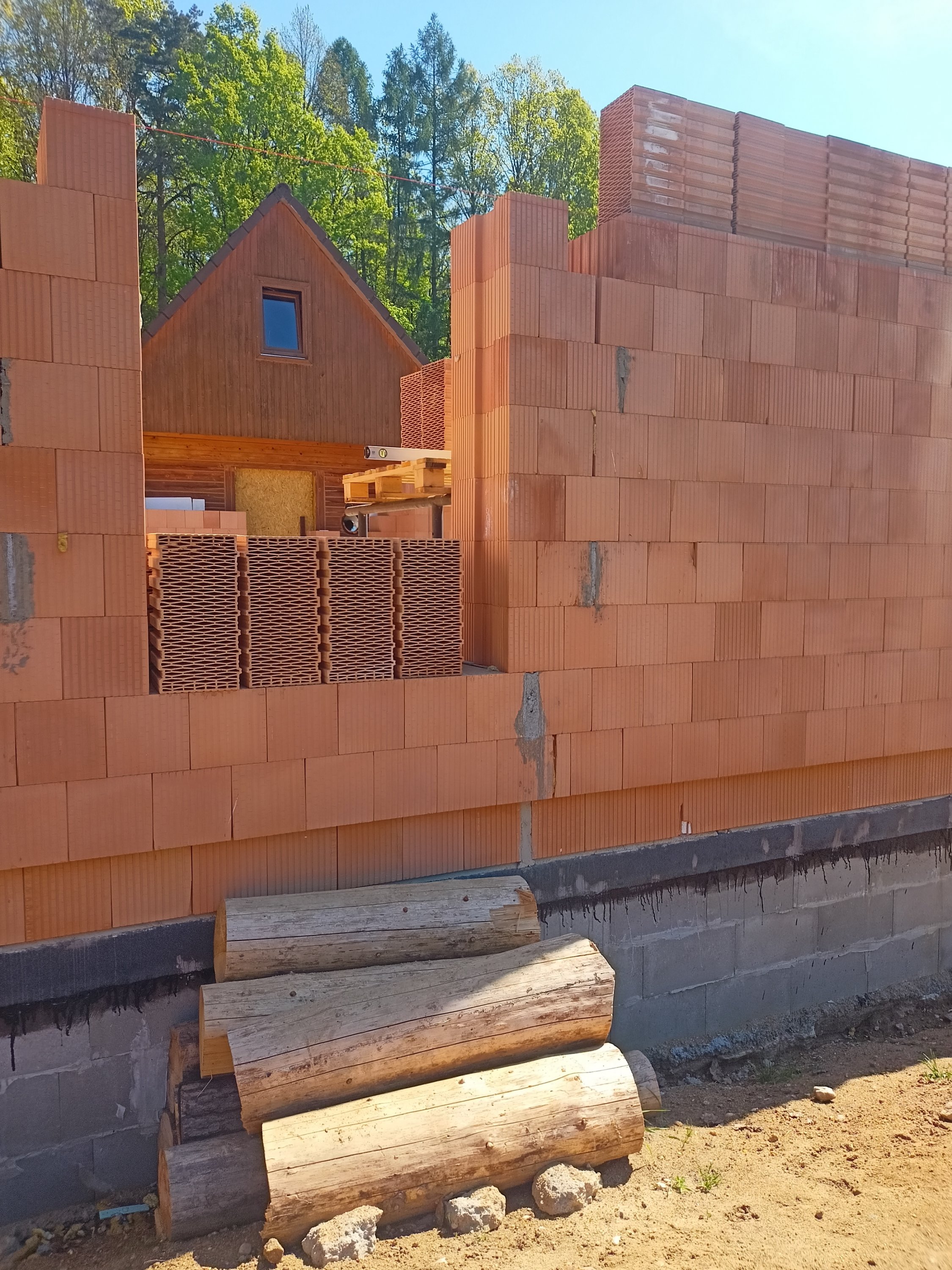

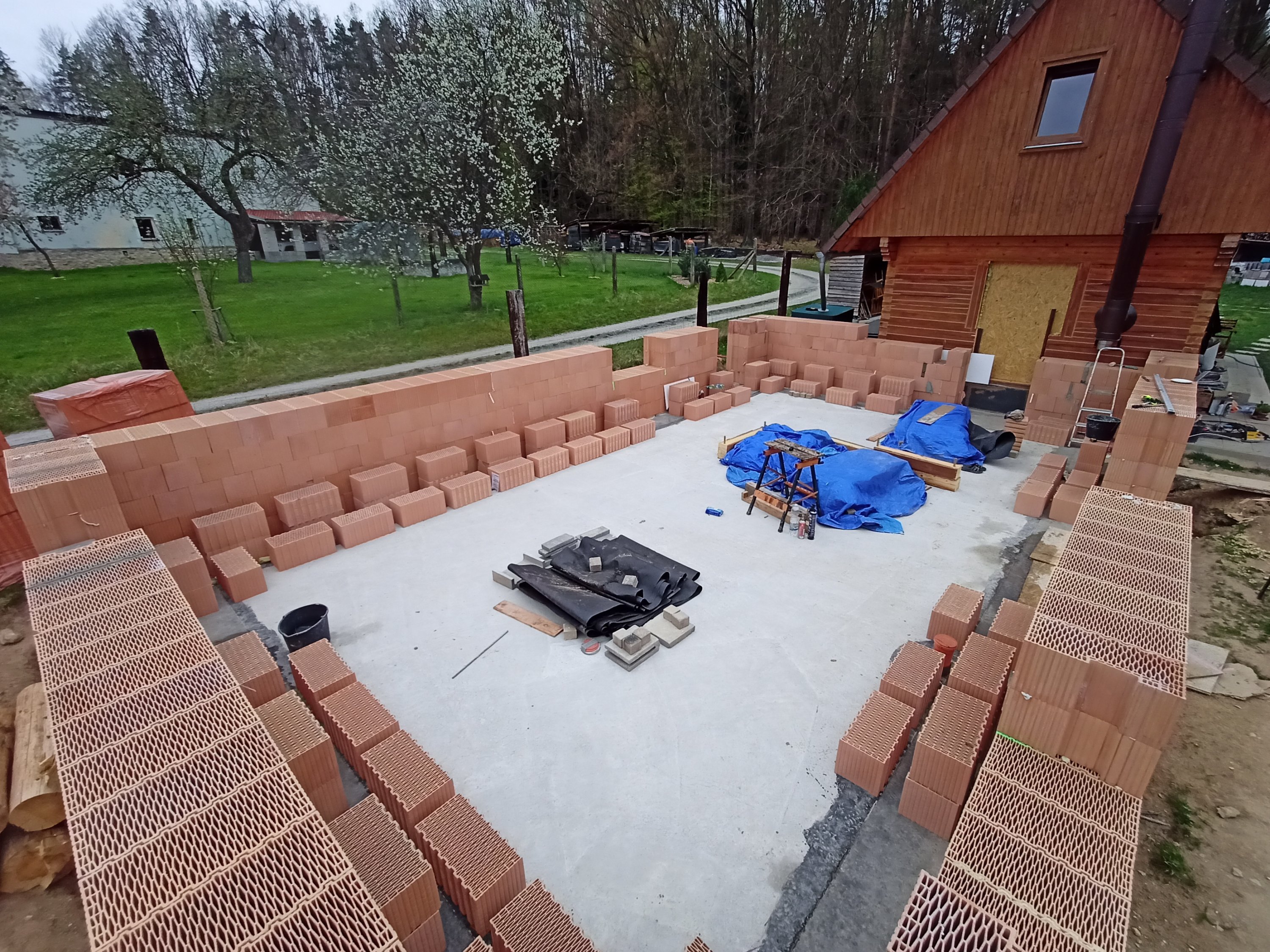

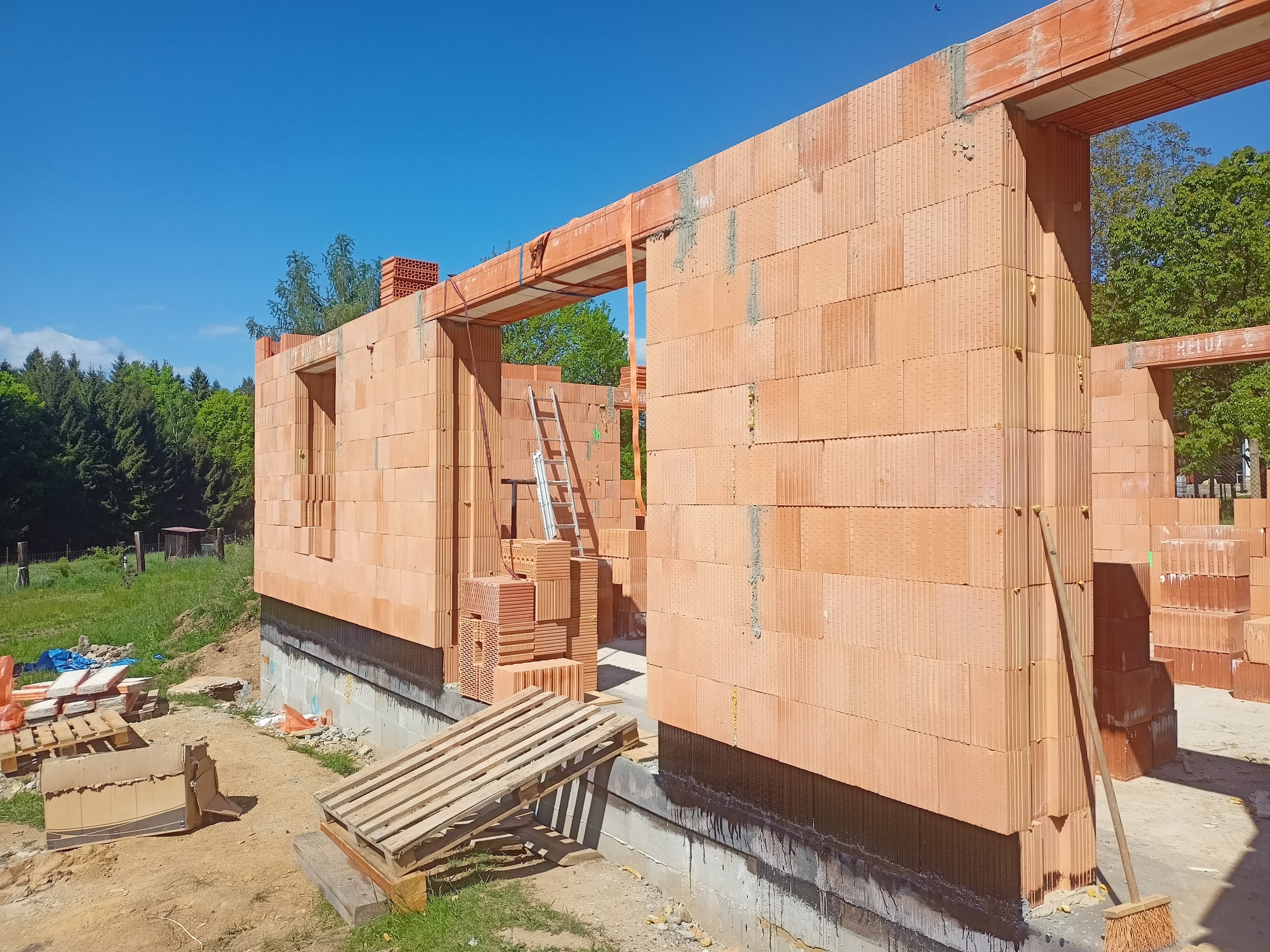

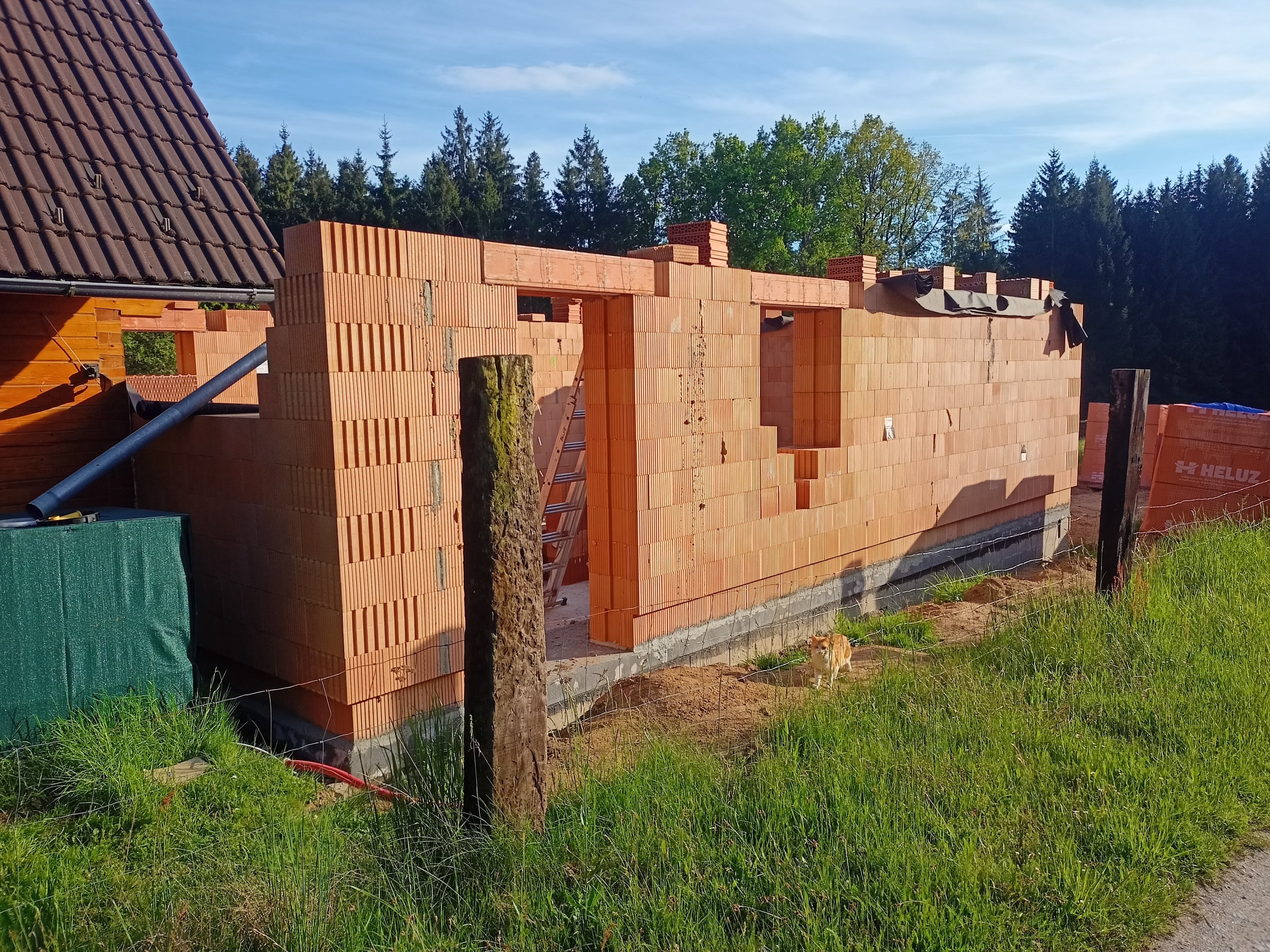

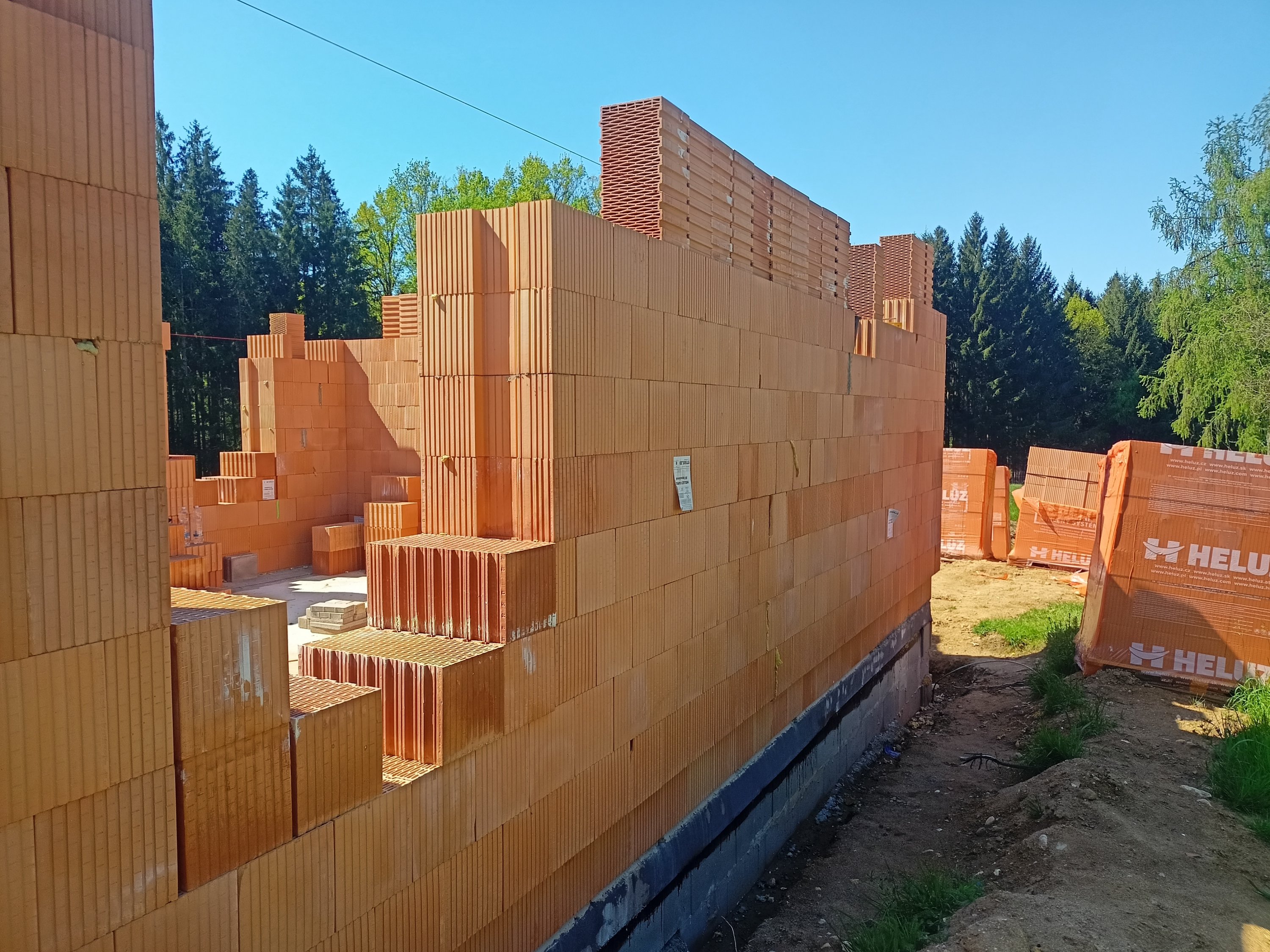

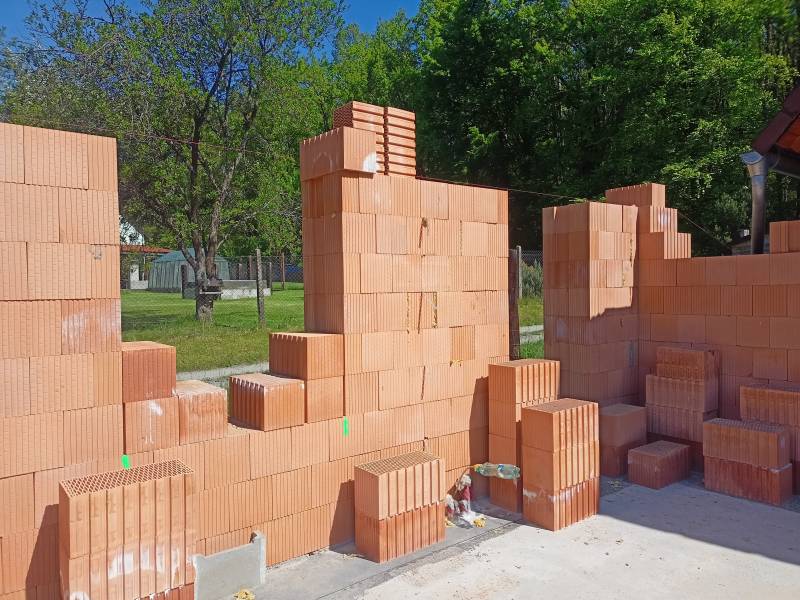

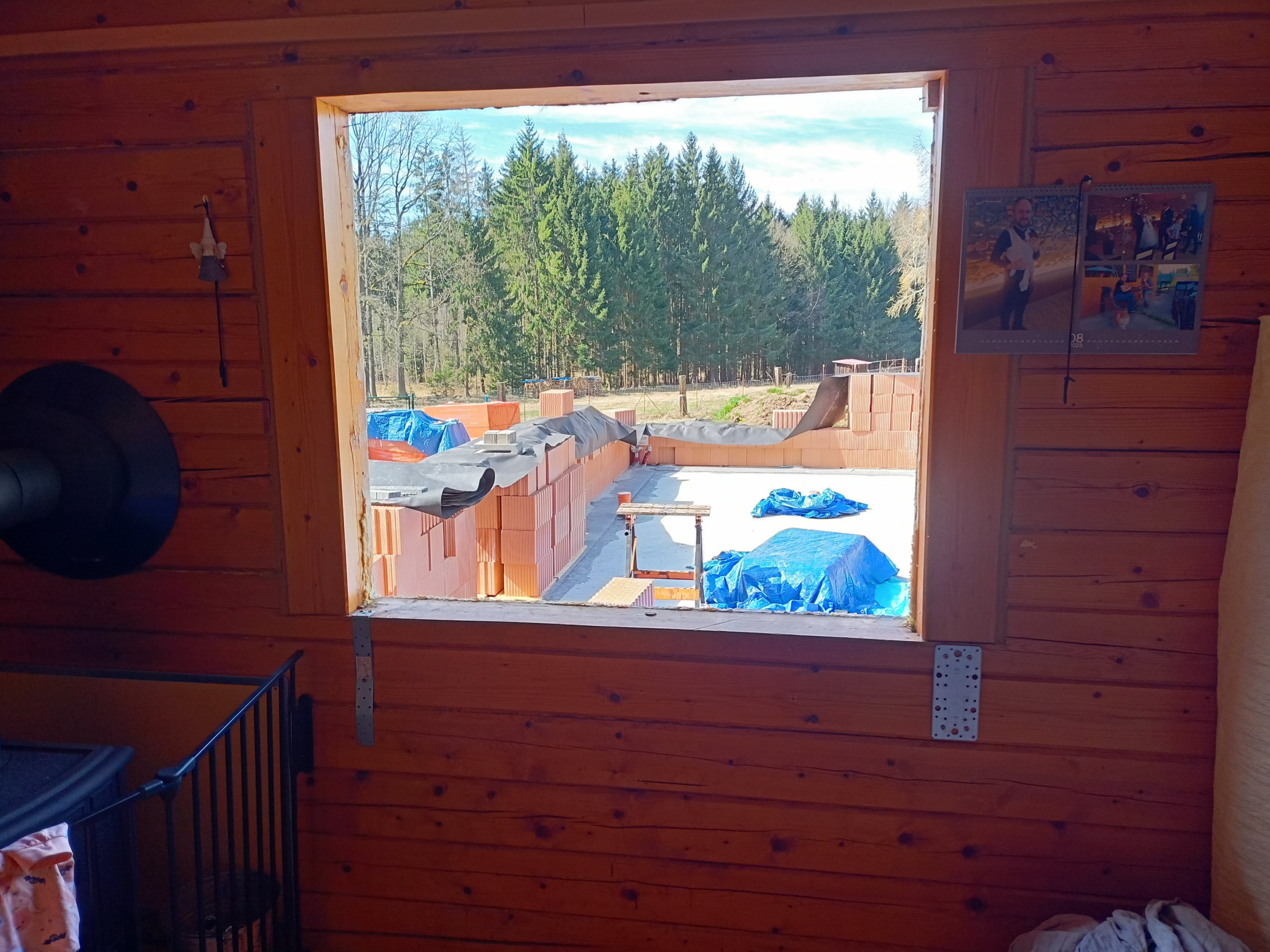

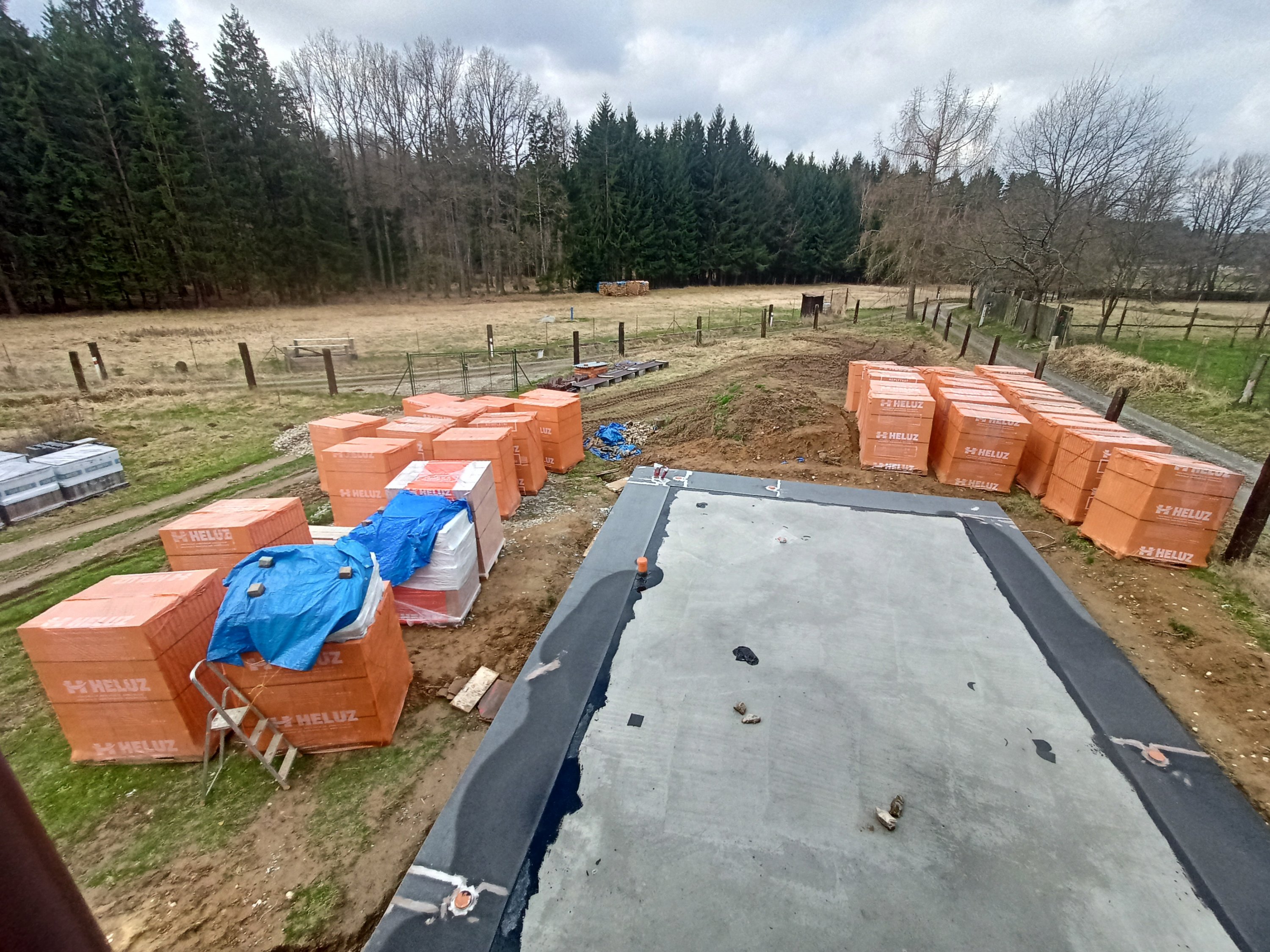

A začíná to vzdáleně připomínat dům.
Nespadne ten samostatně stojící kus zdi? Podle GPT je síla potřebná k shození přes 300 kg, tak snad cajk.

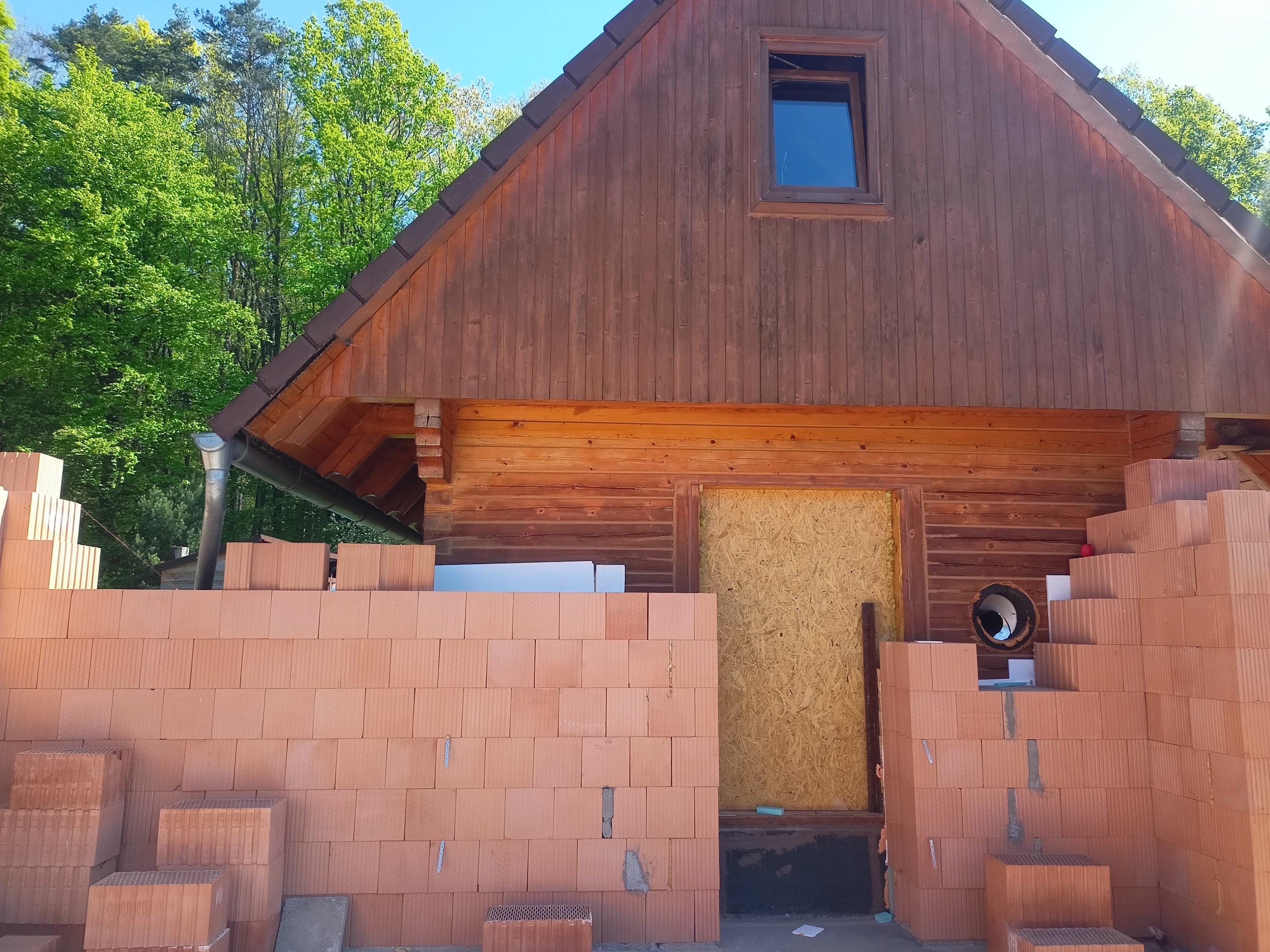

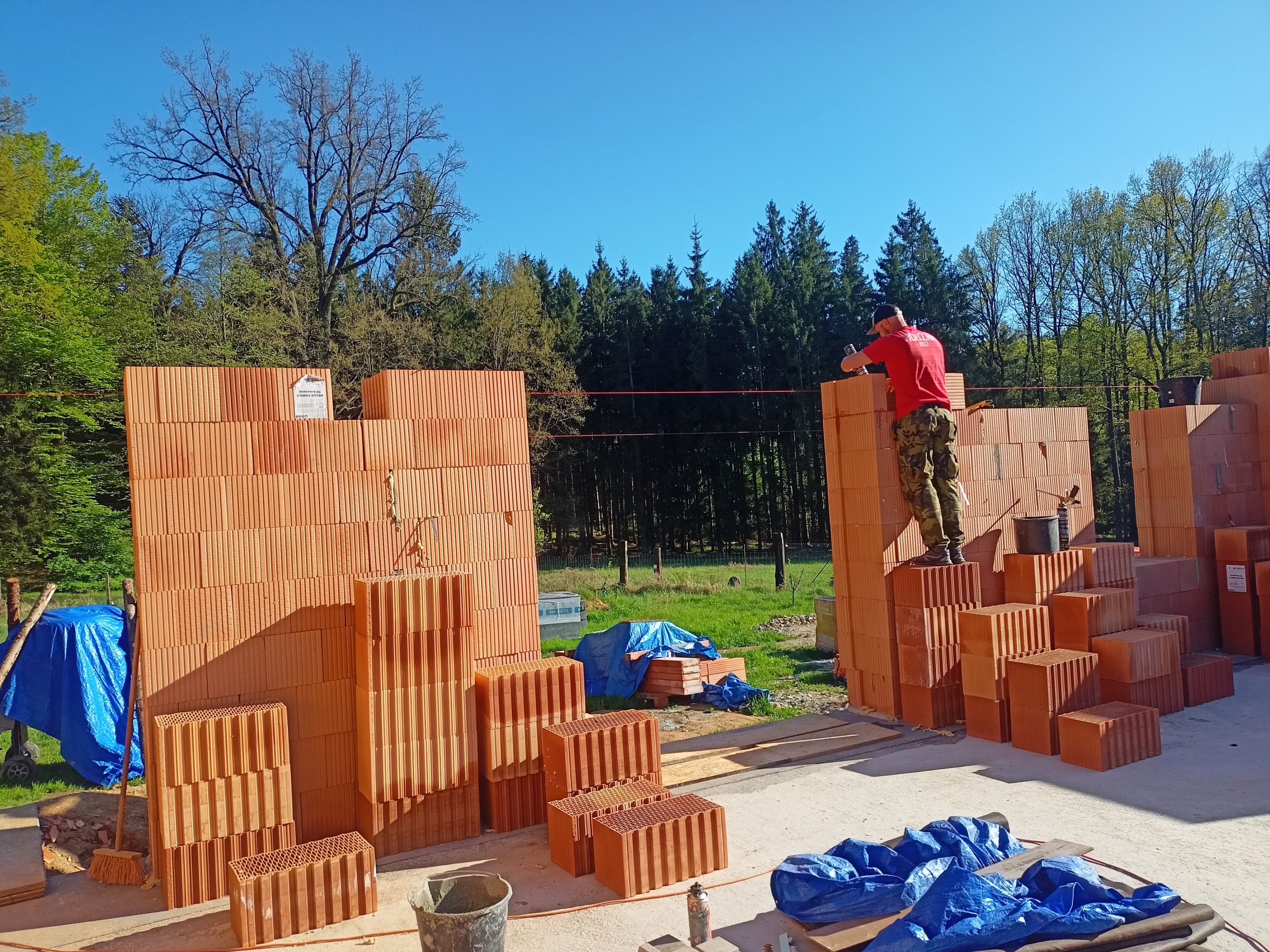

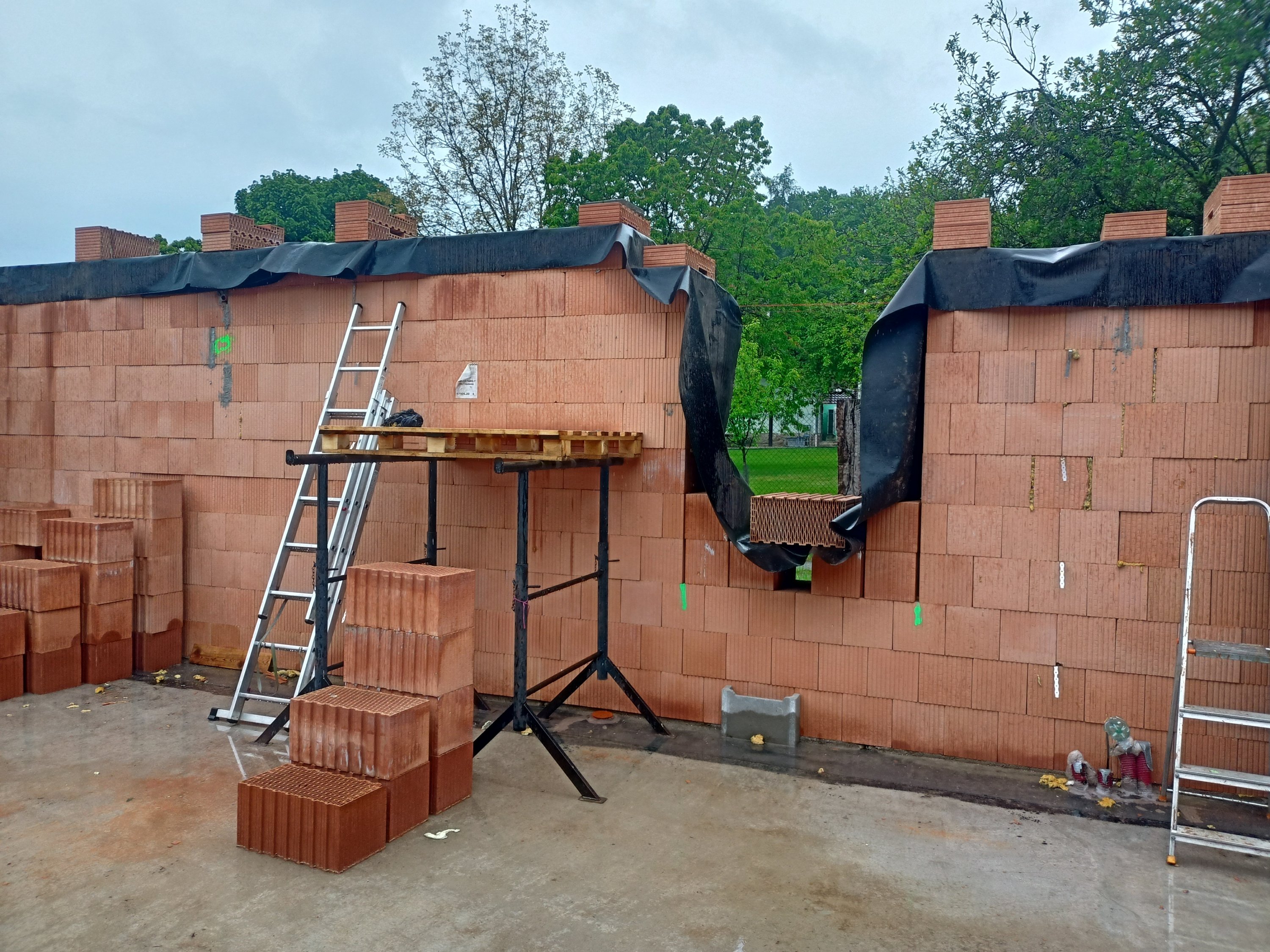

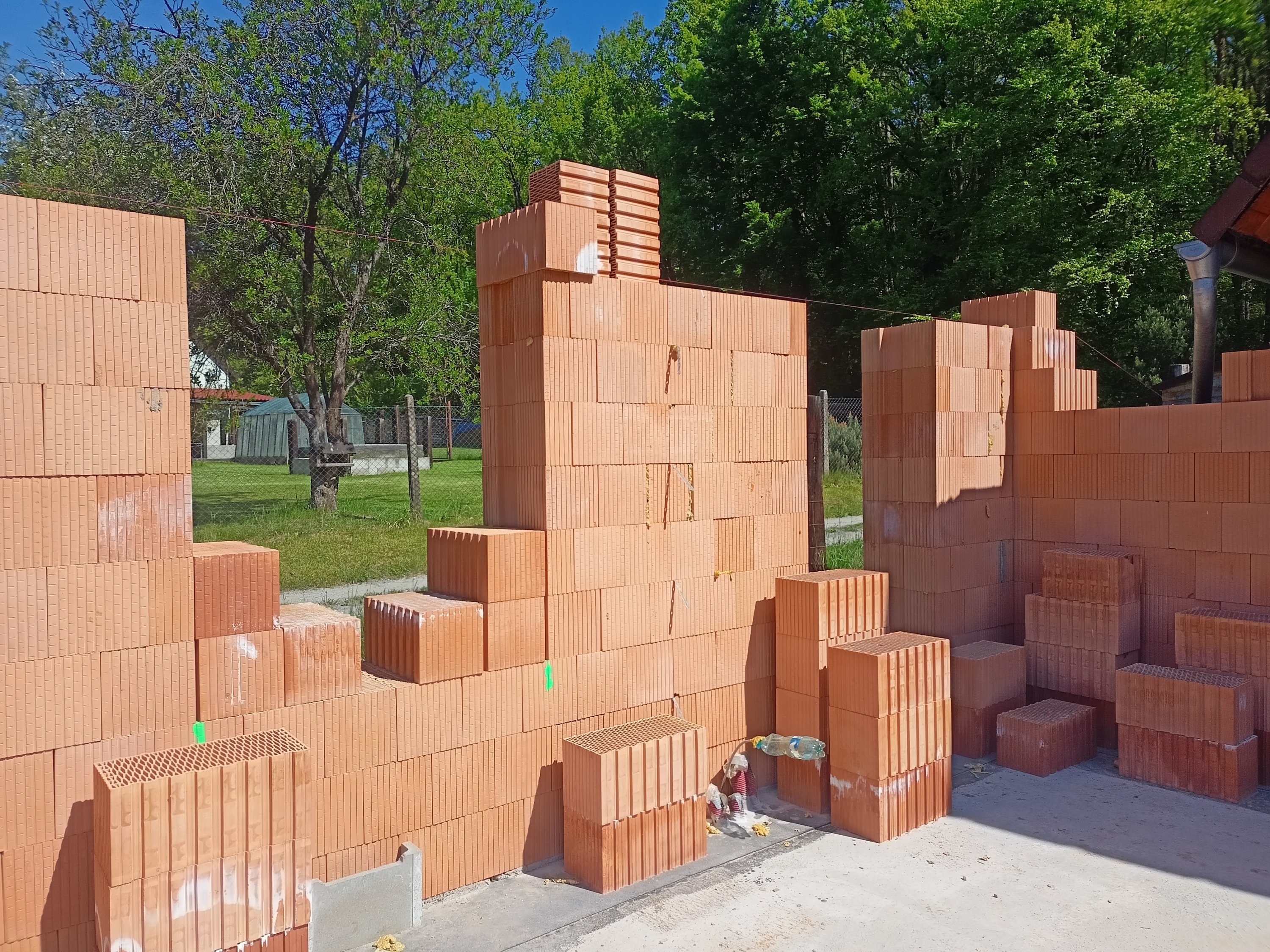

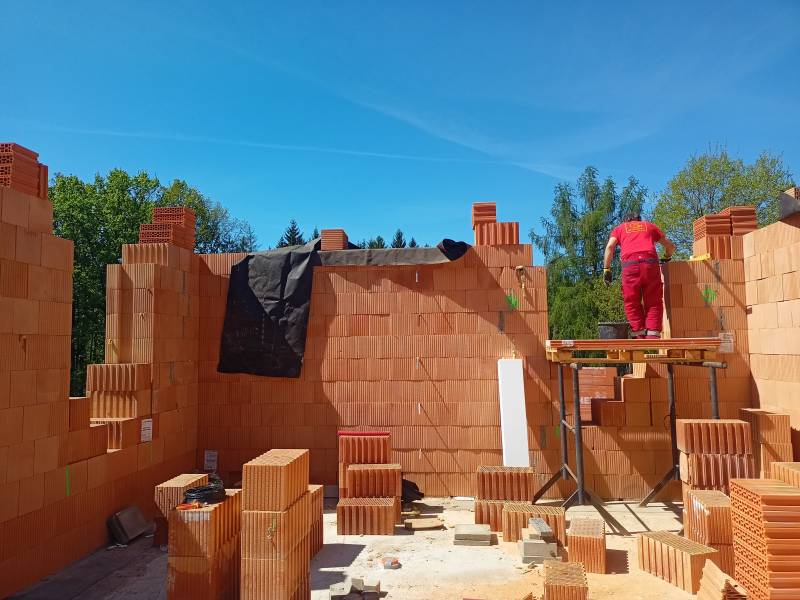

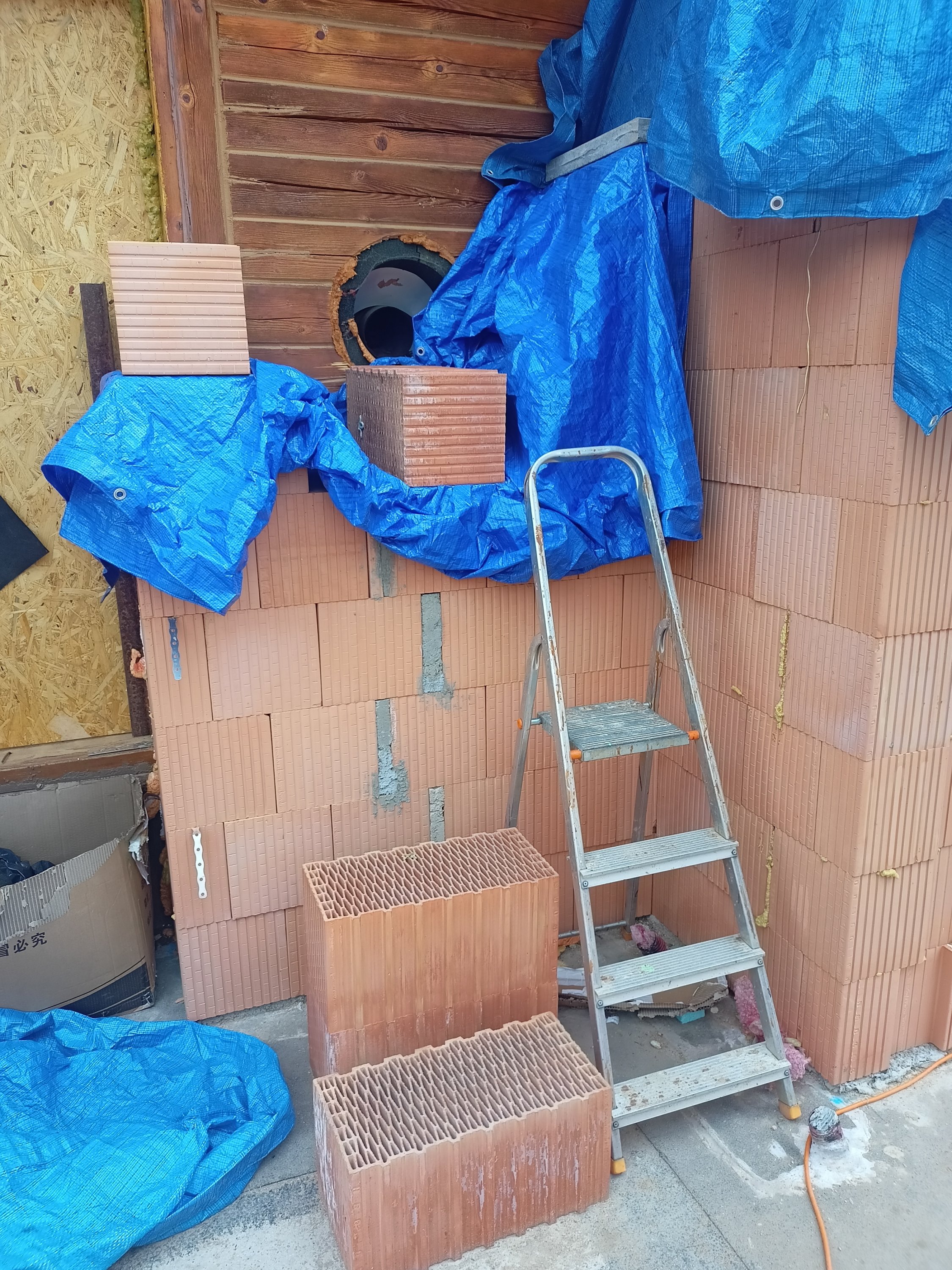

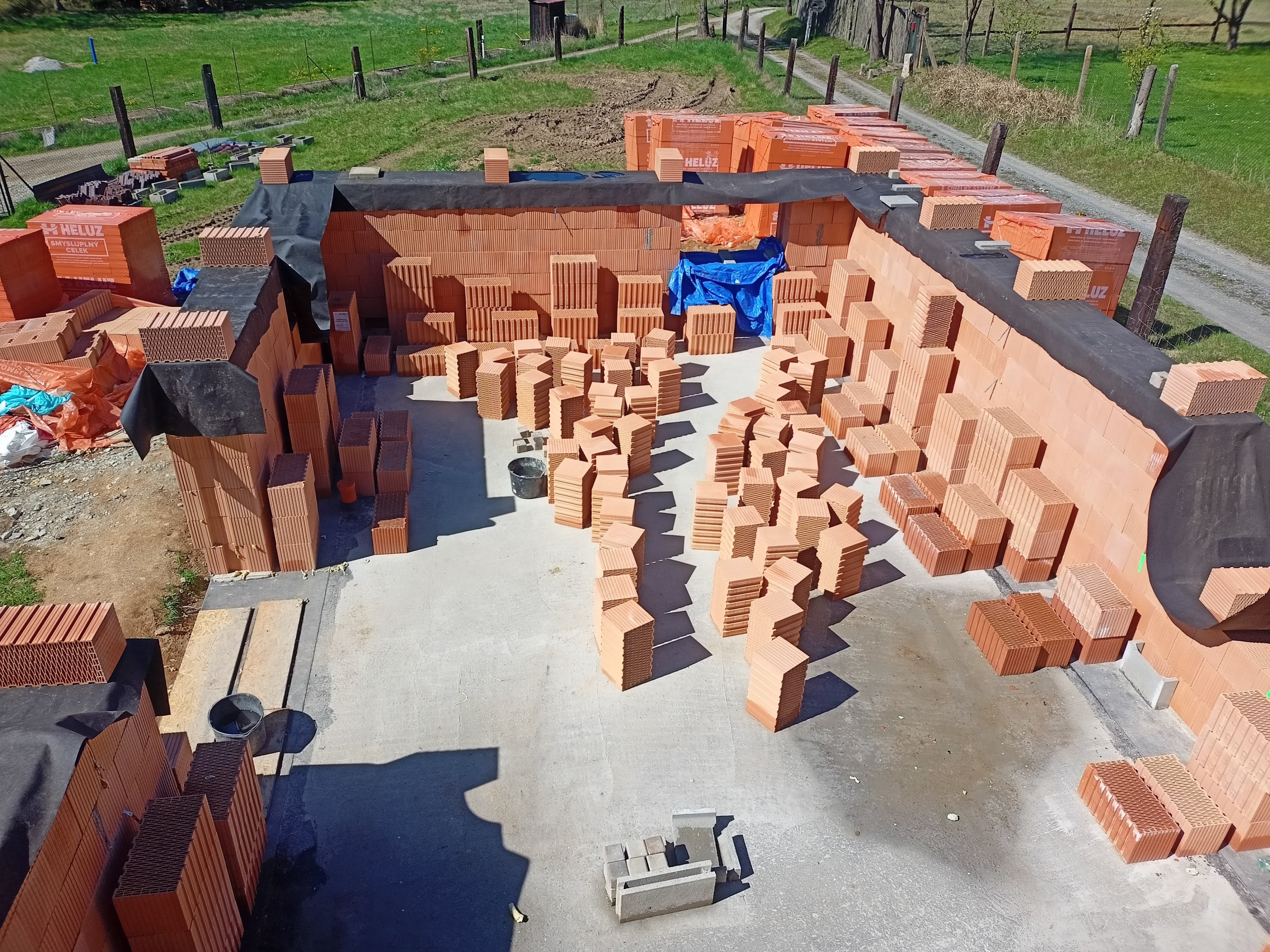

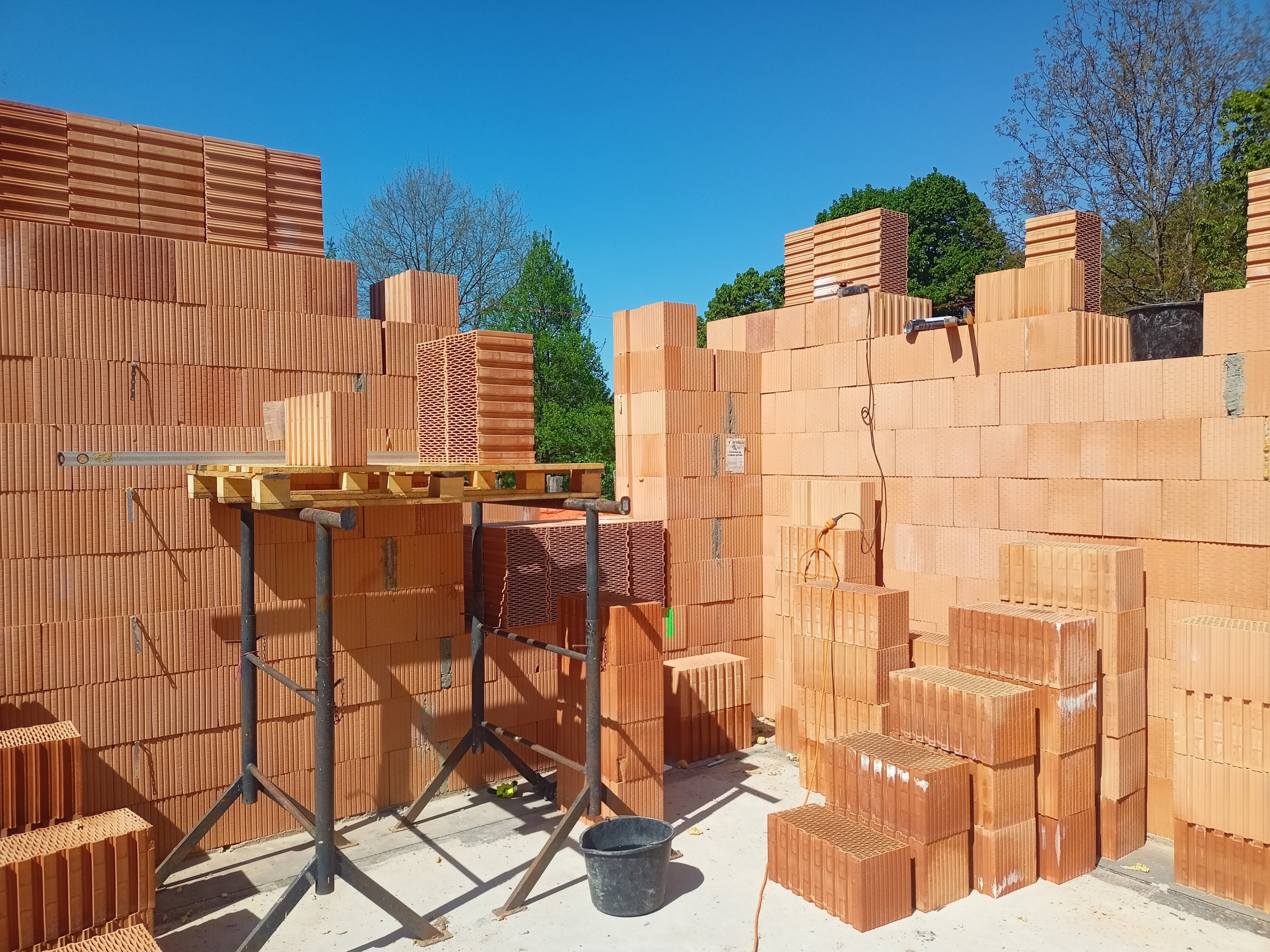

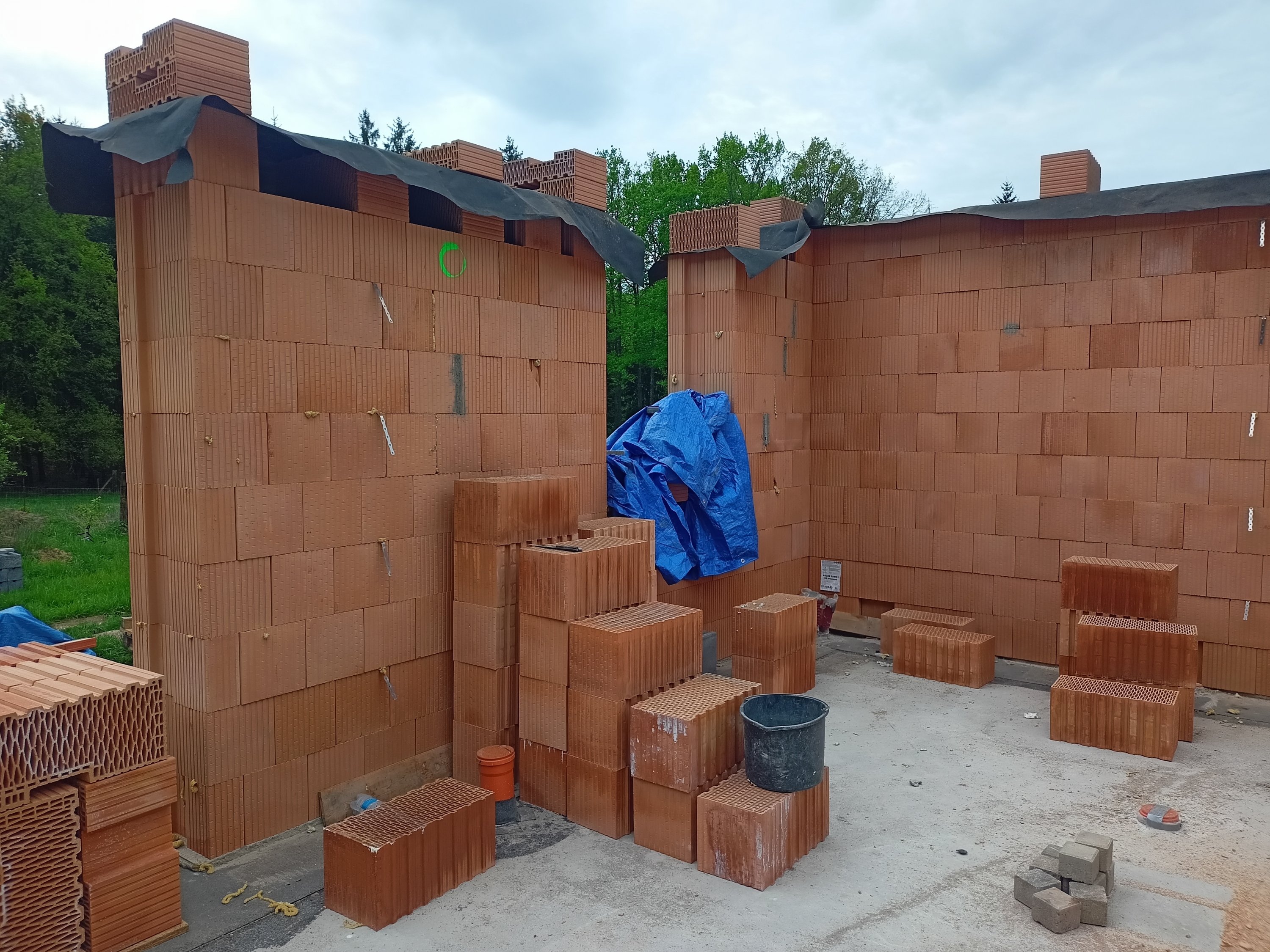

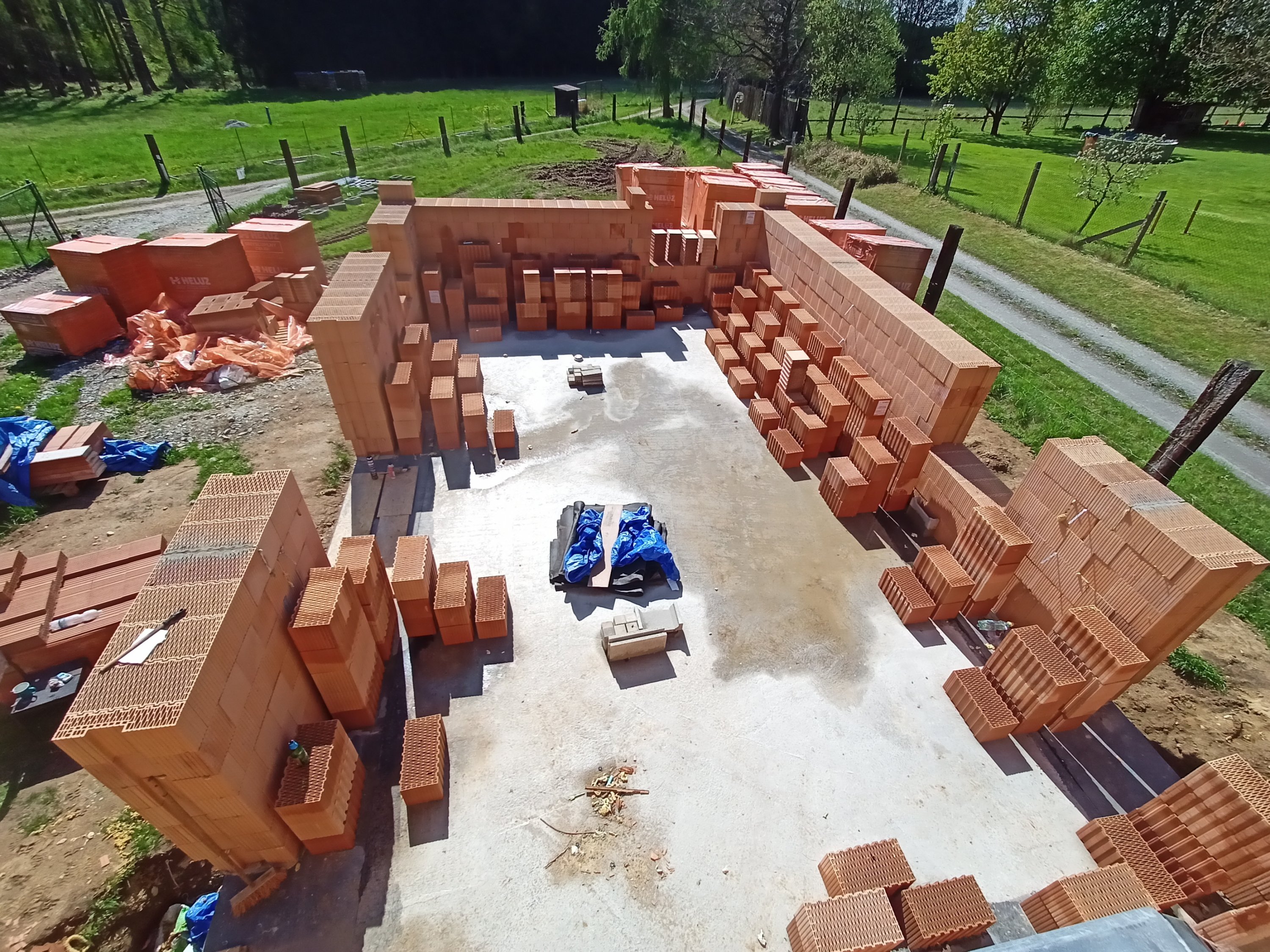

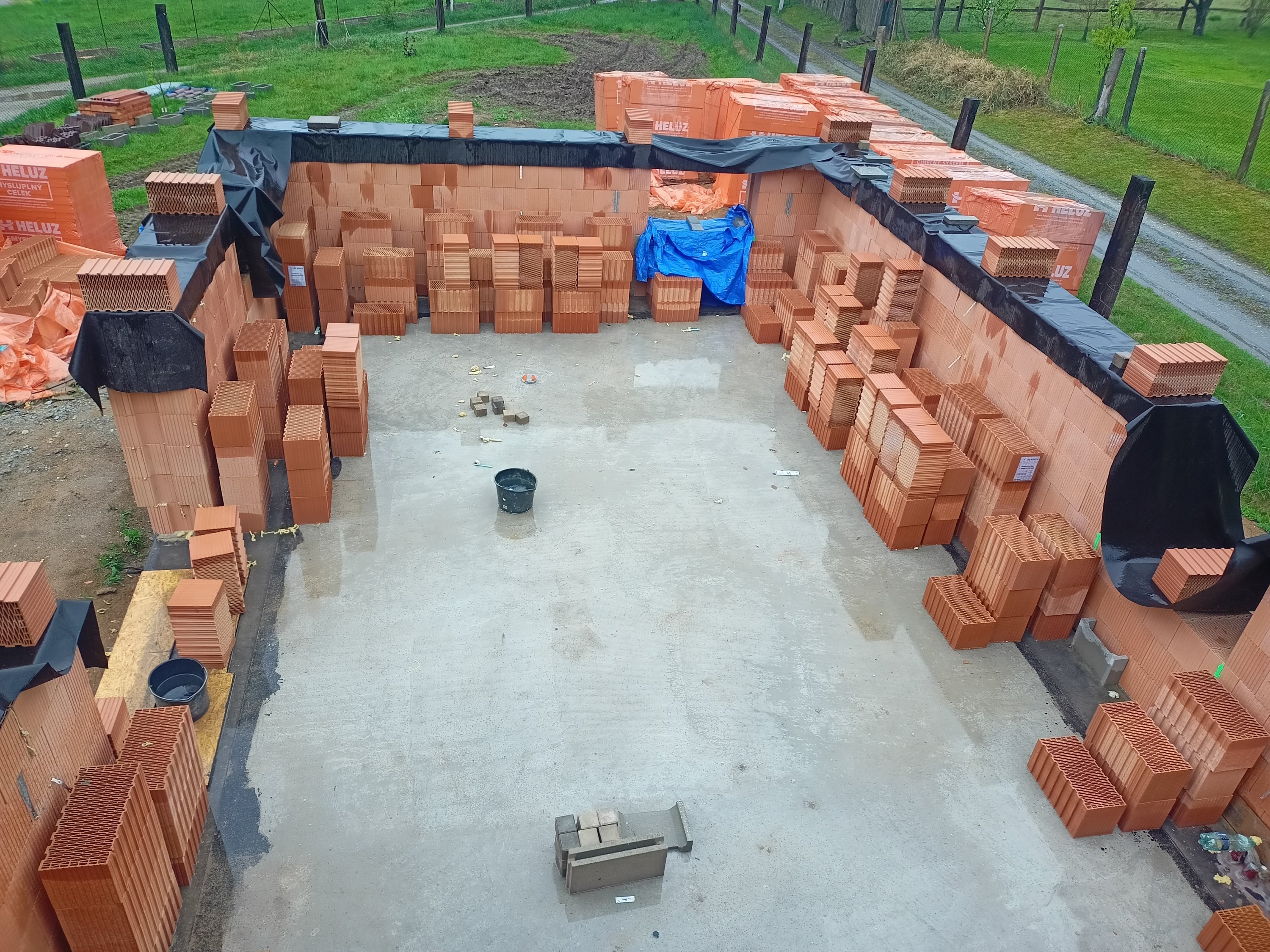

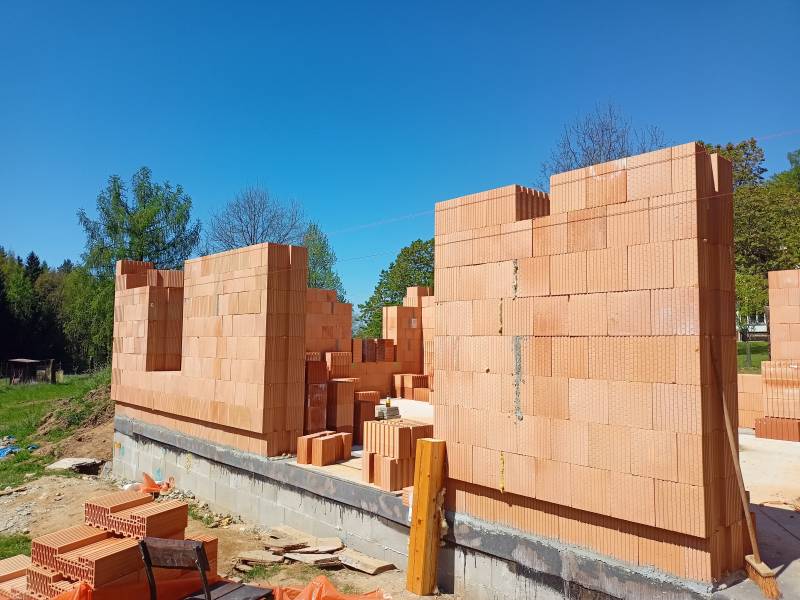

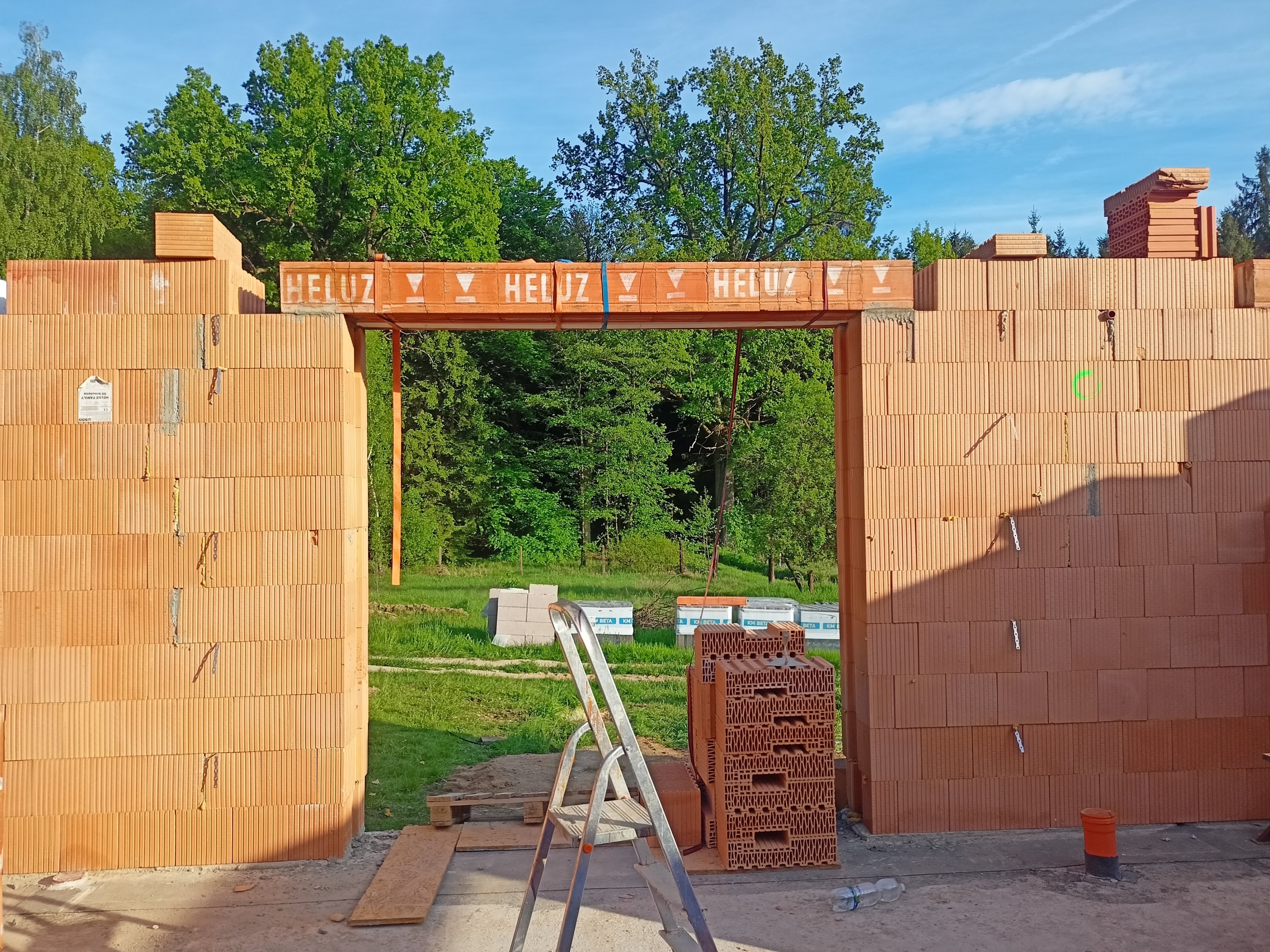

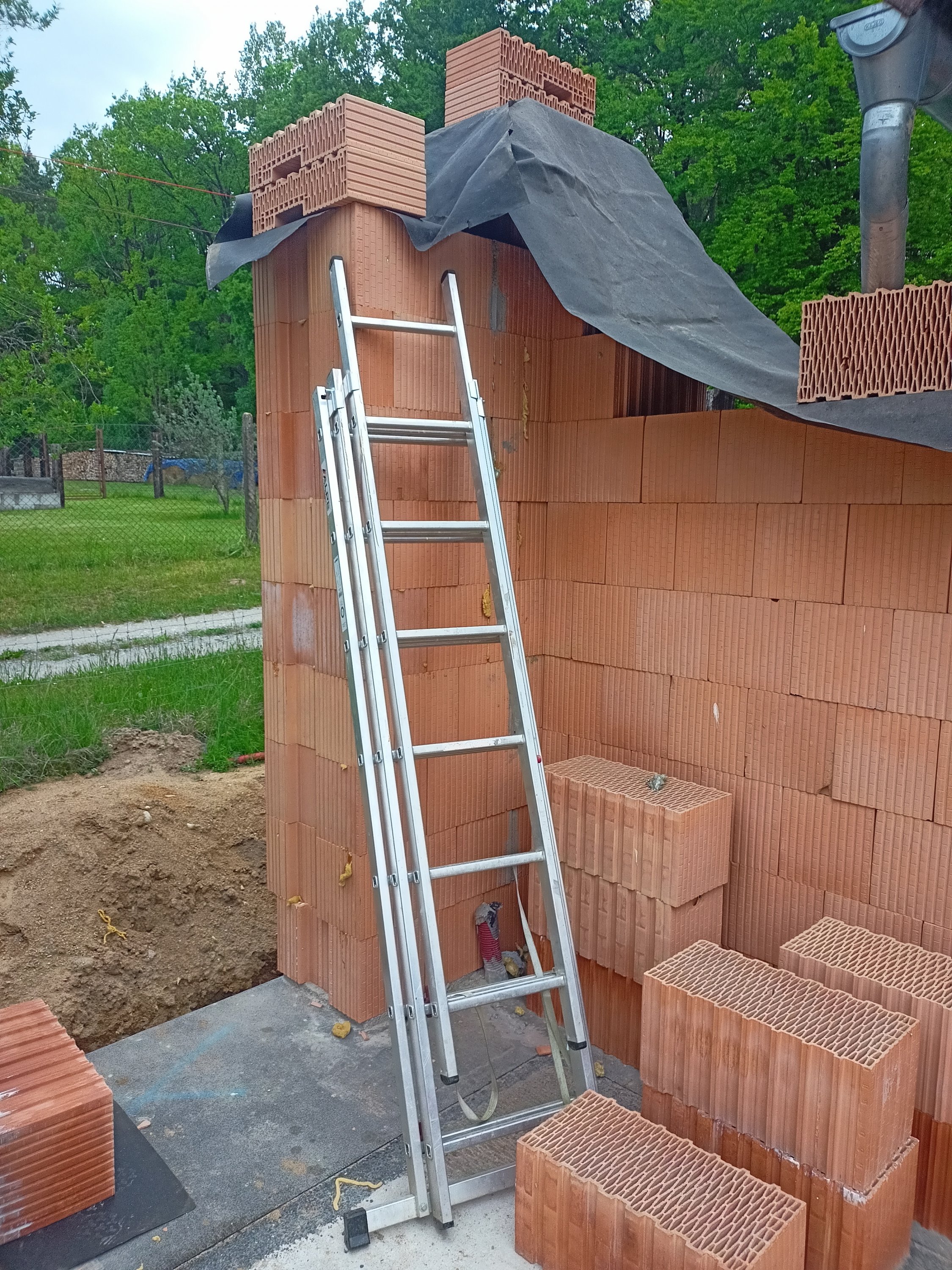

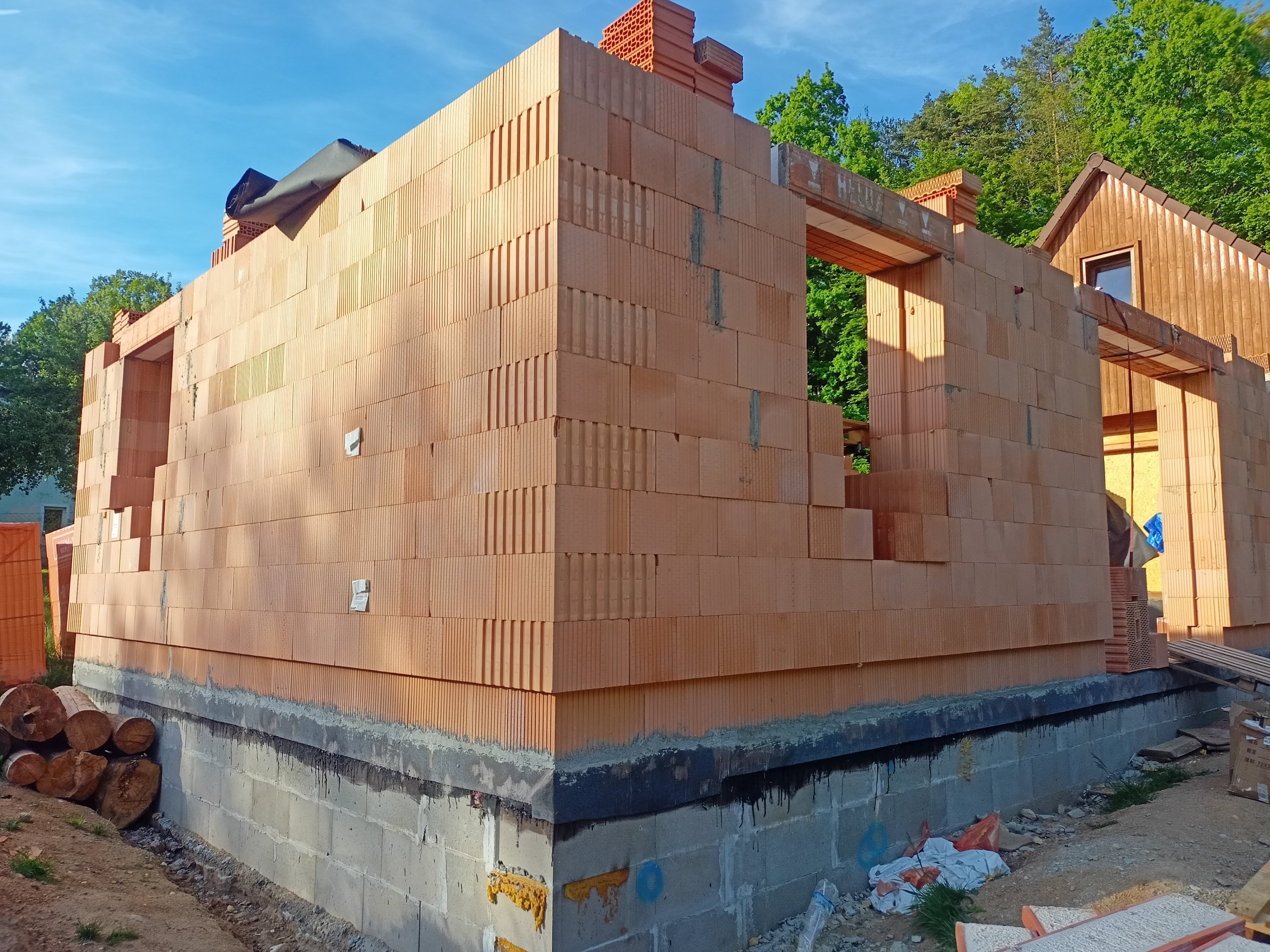

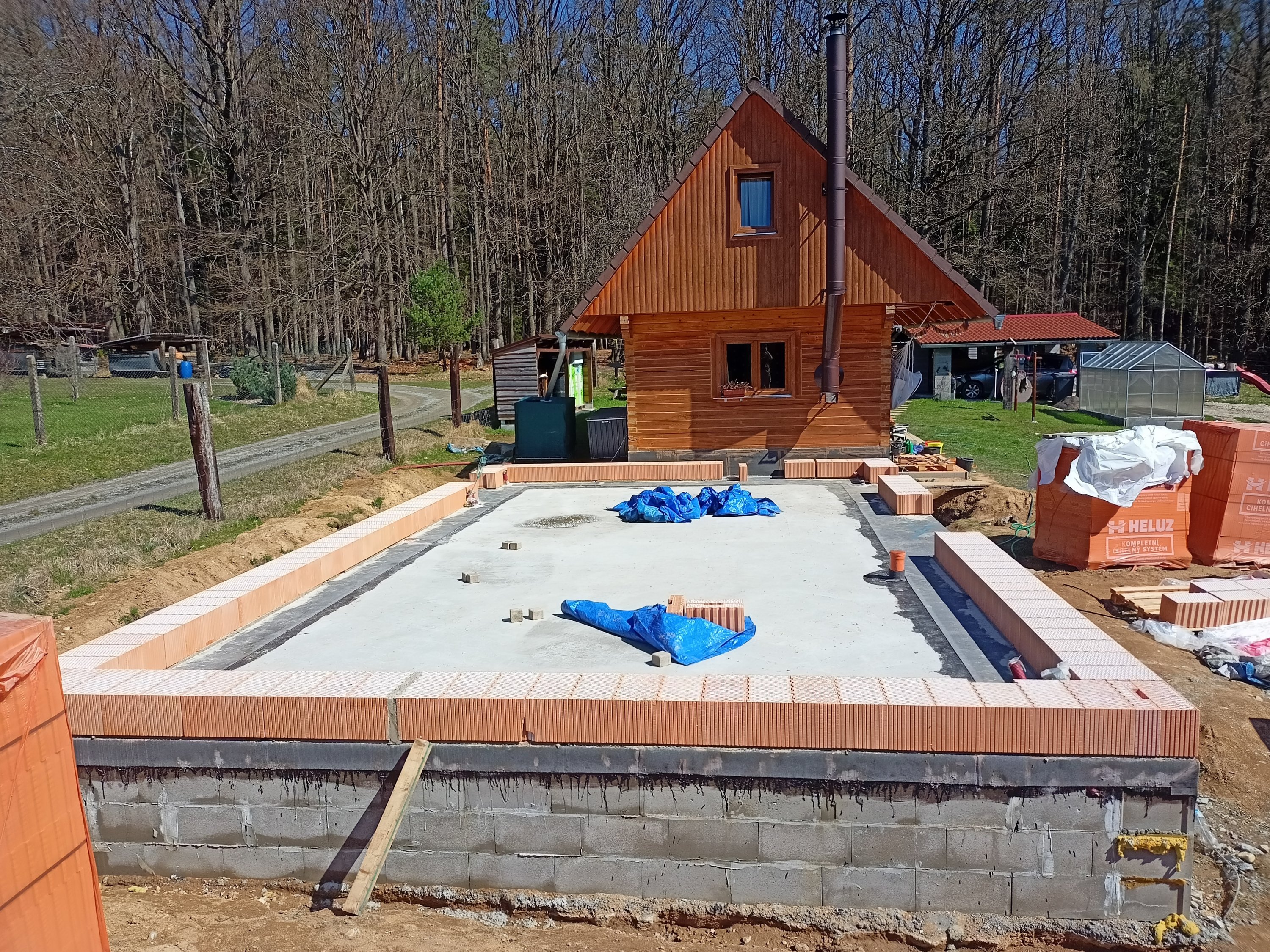

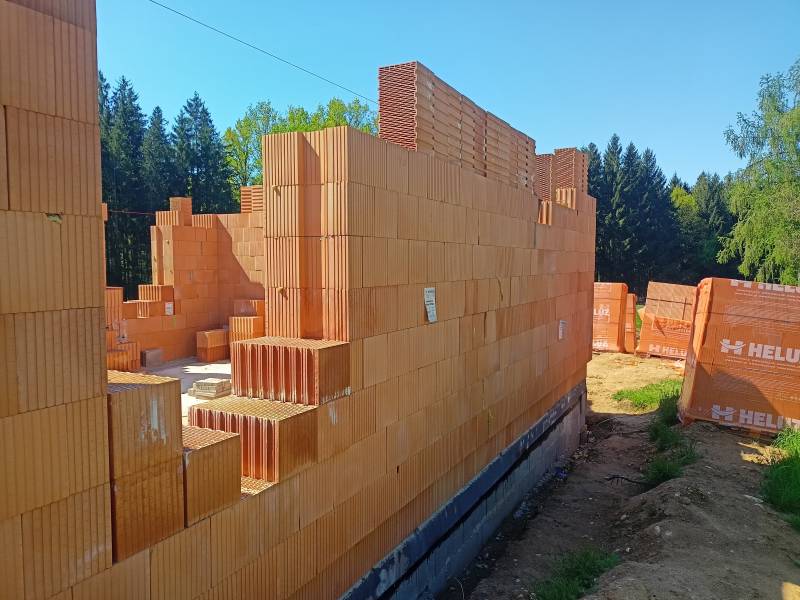

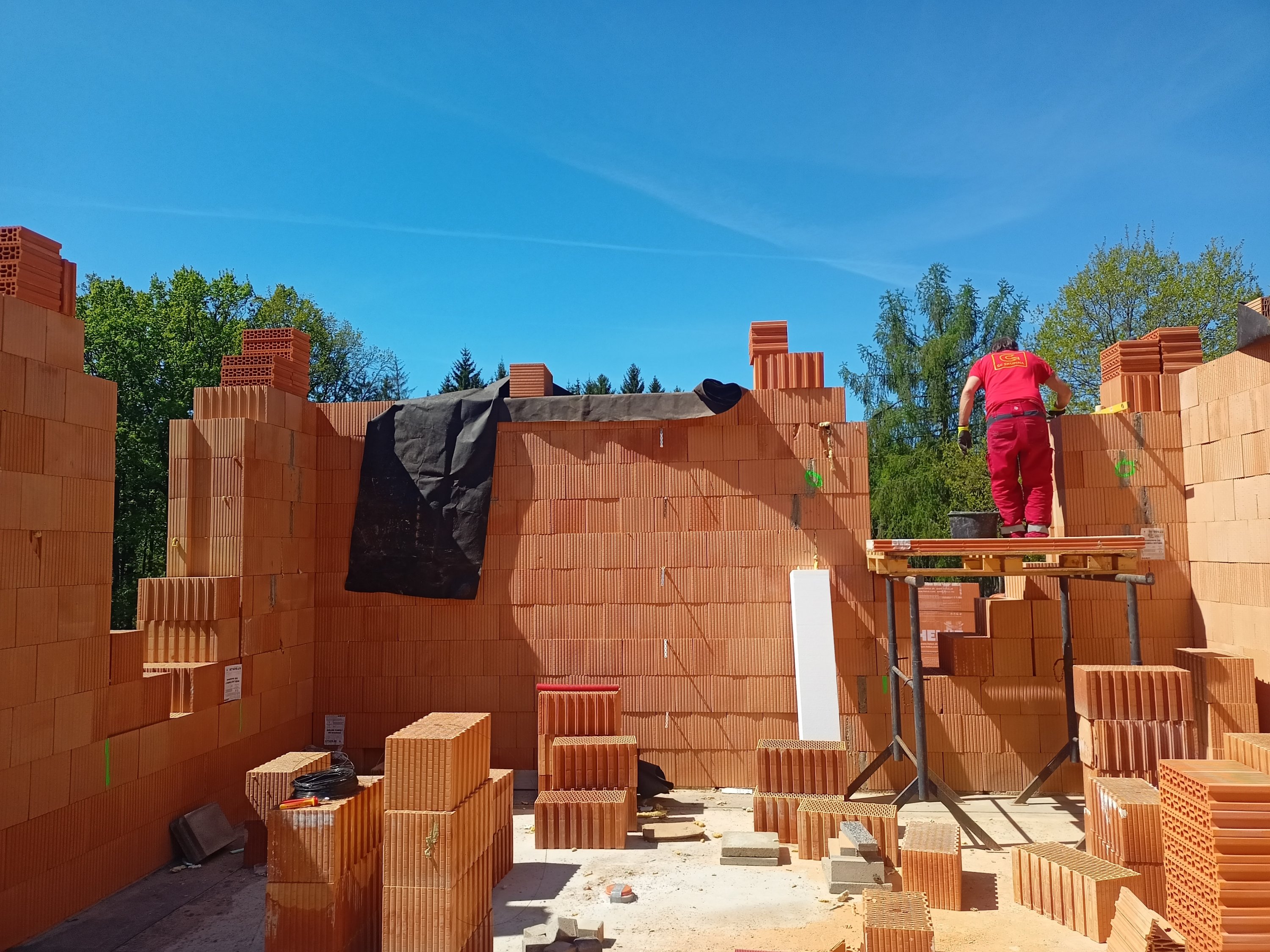

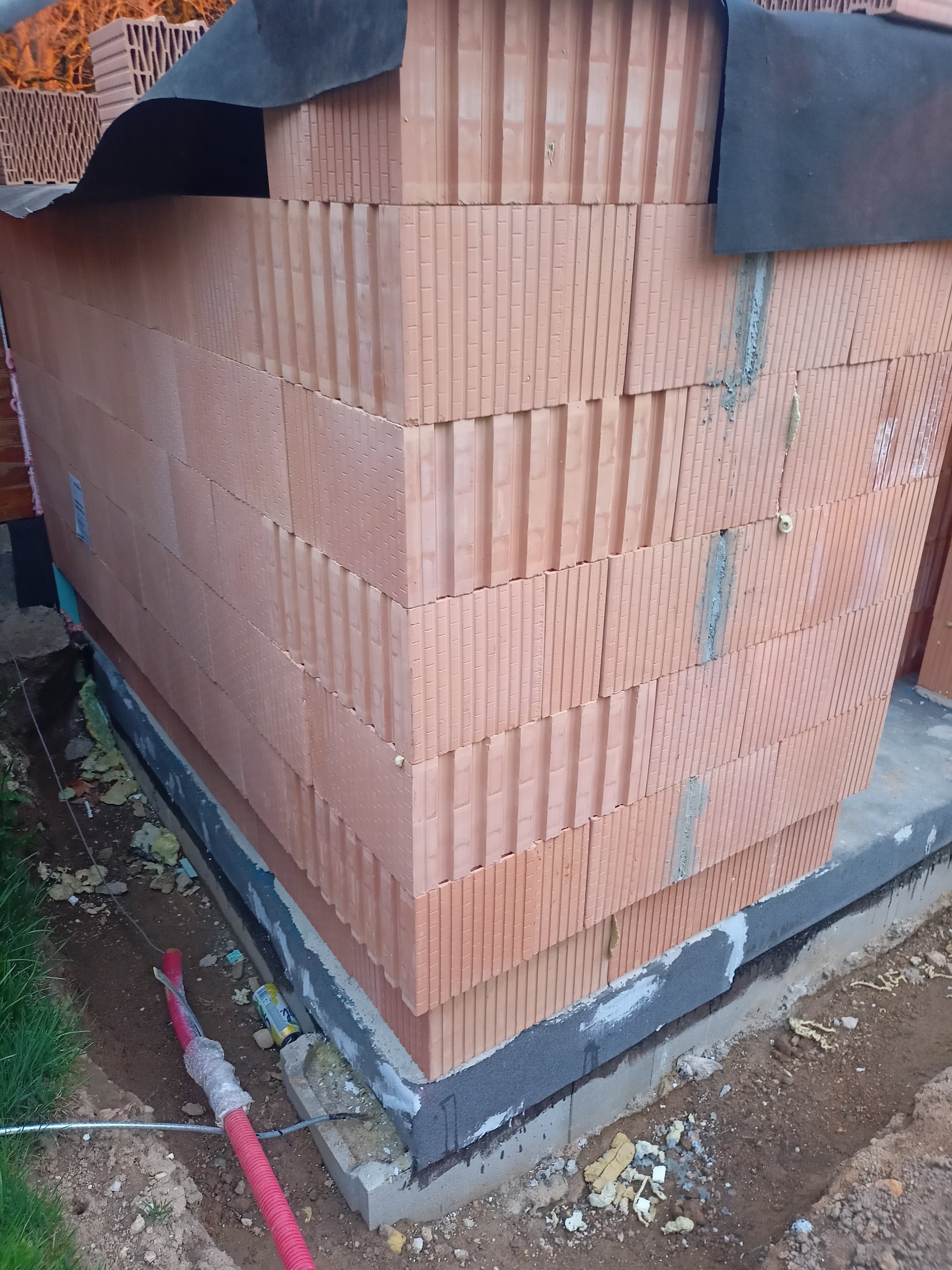

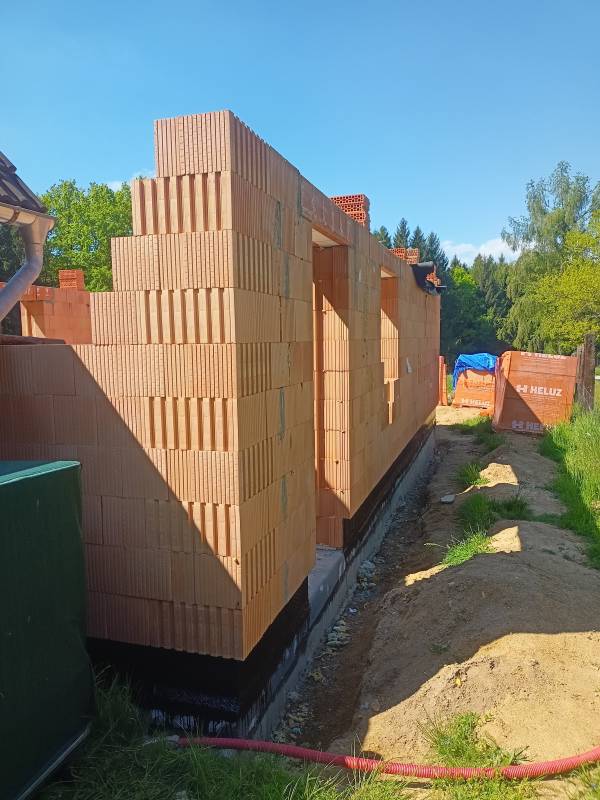

S každým šárem dopravovat cihly výš a výš.

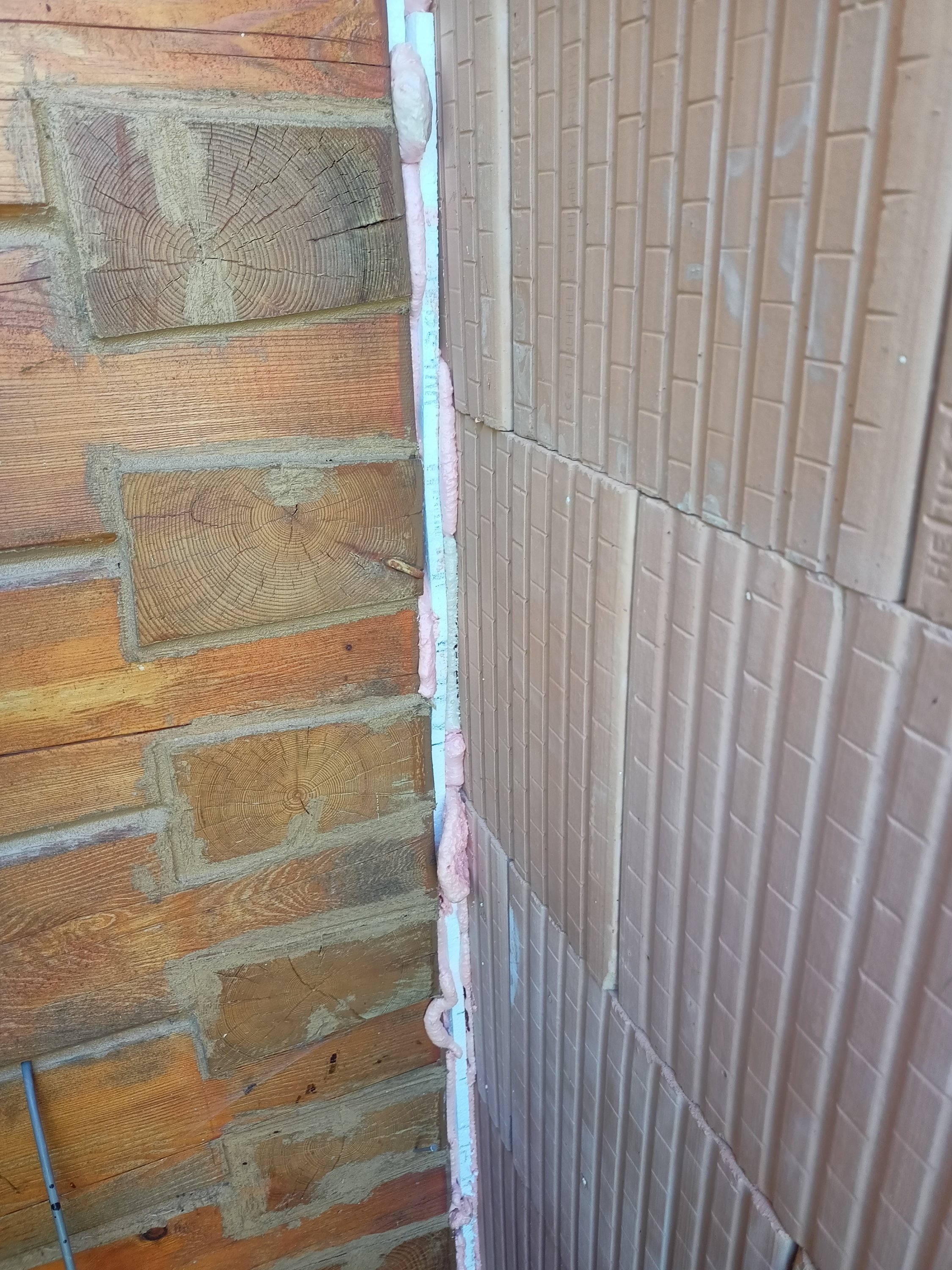

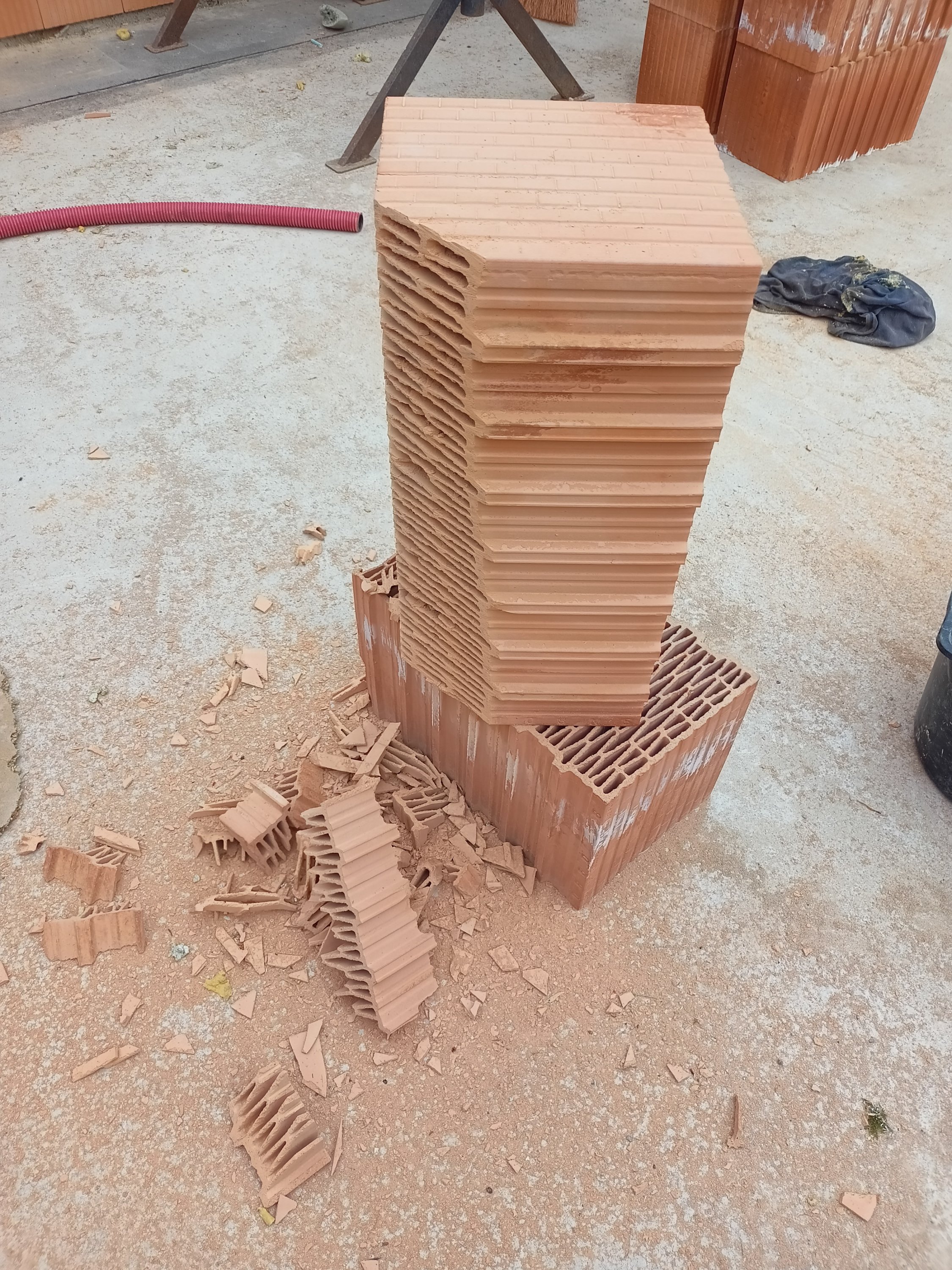

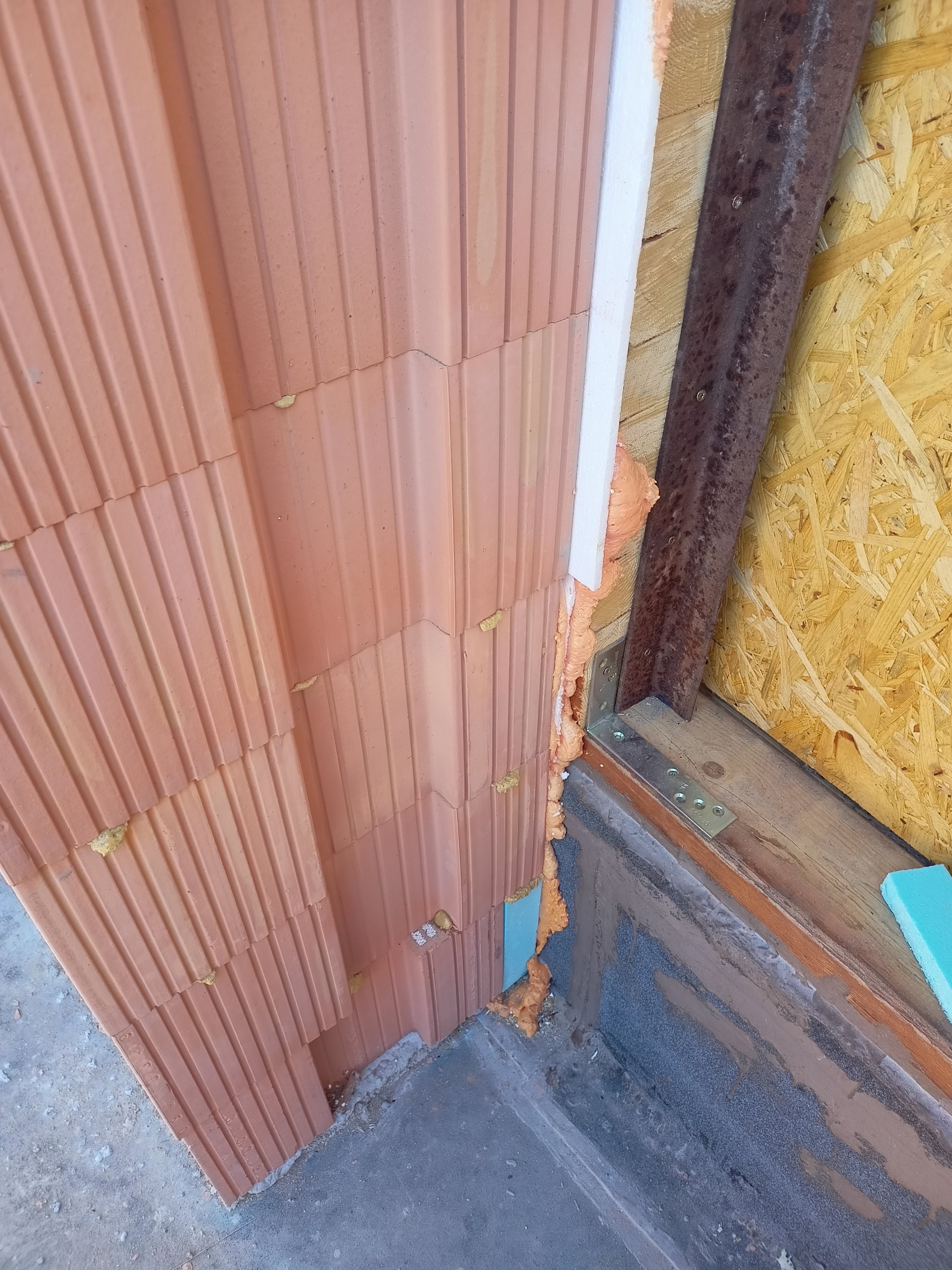

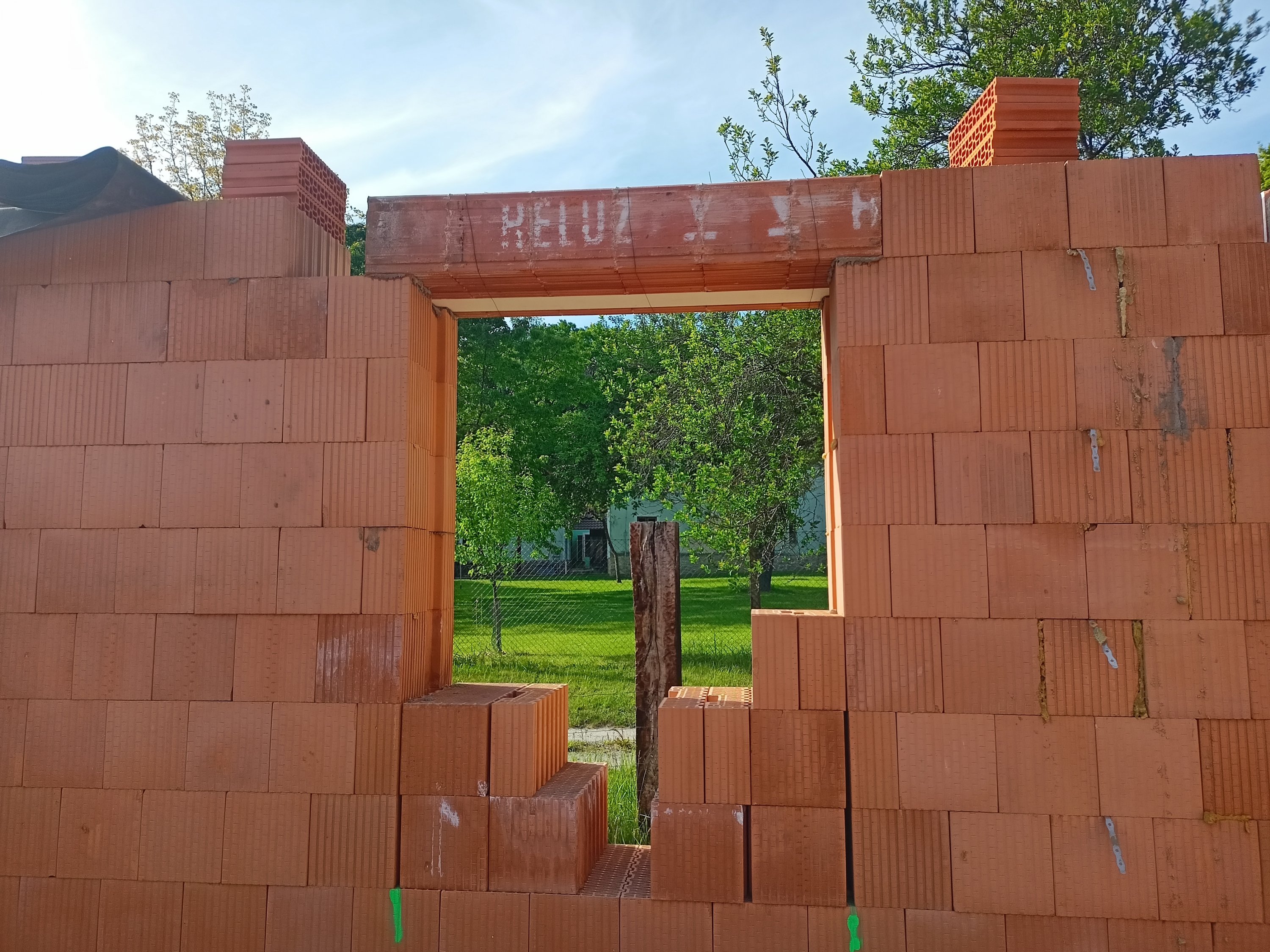

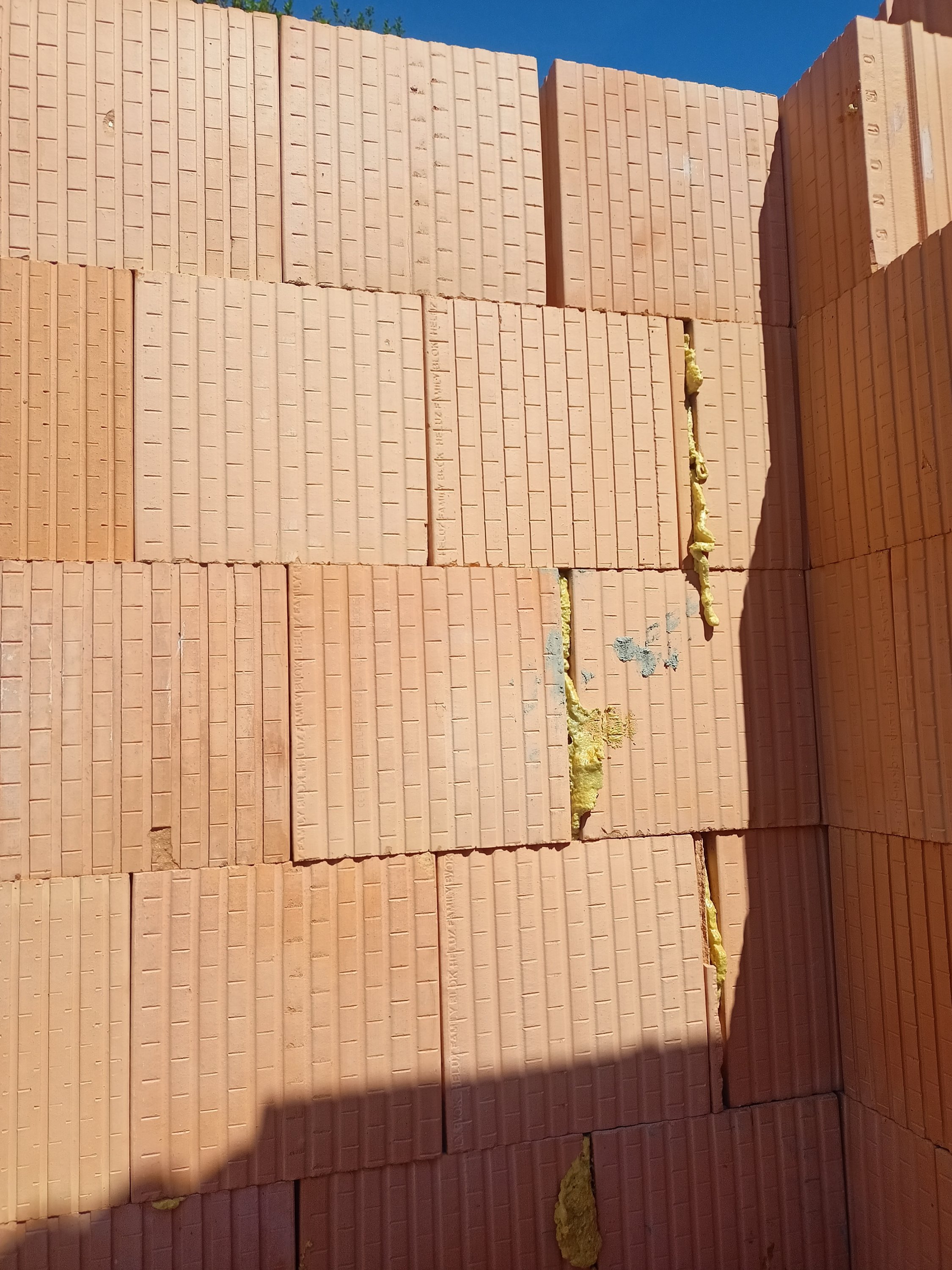

Zdění broušených cihel na pěnu má svý mouchy. V posledních šárech už bohužel potřeba přebrušovat :-( https://forum.tzb-info.cz/159825-zdeni-na-penu-krivost

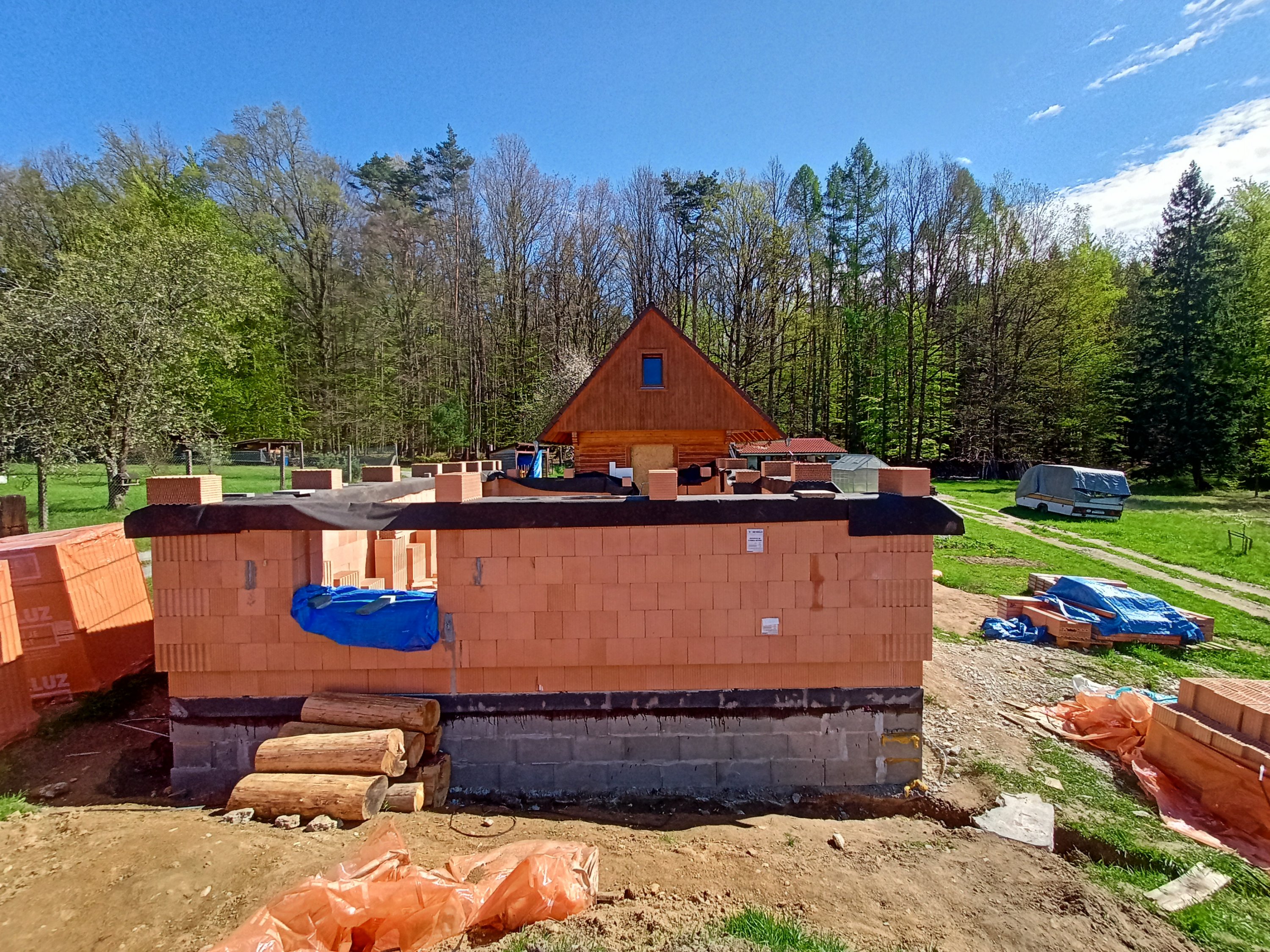

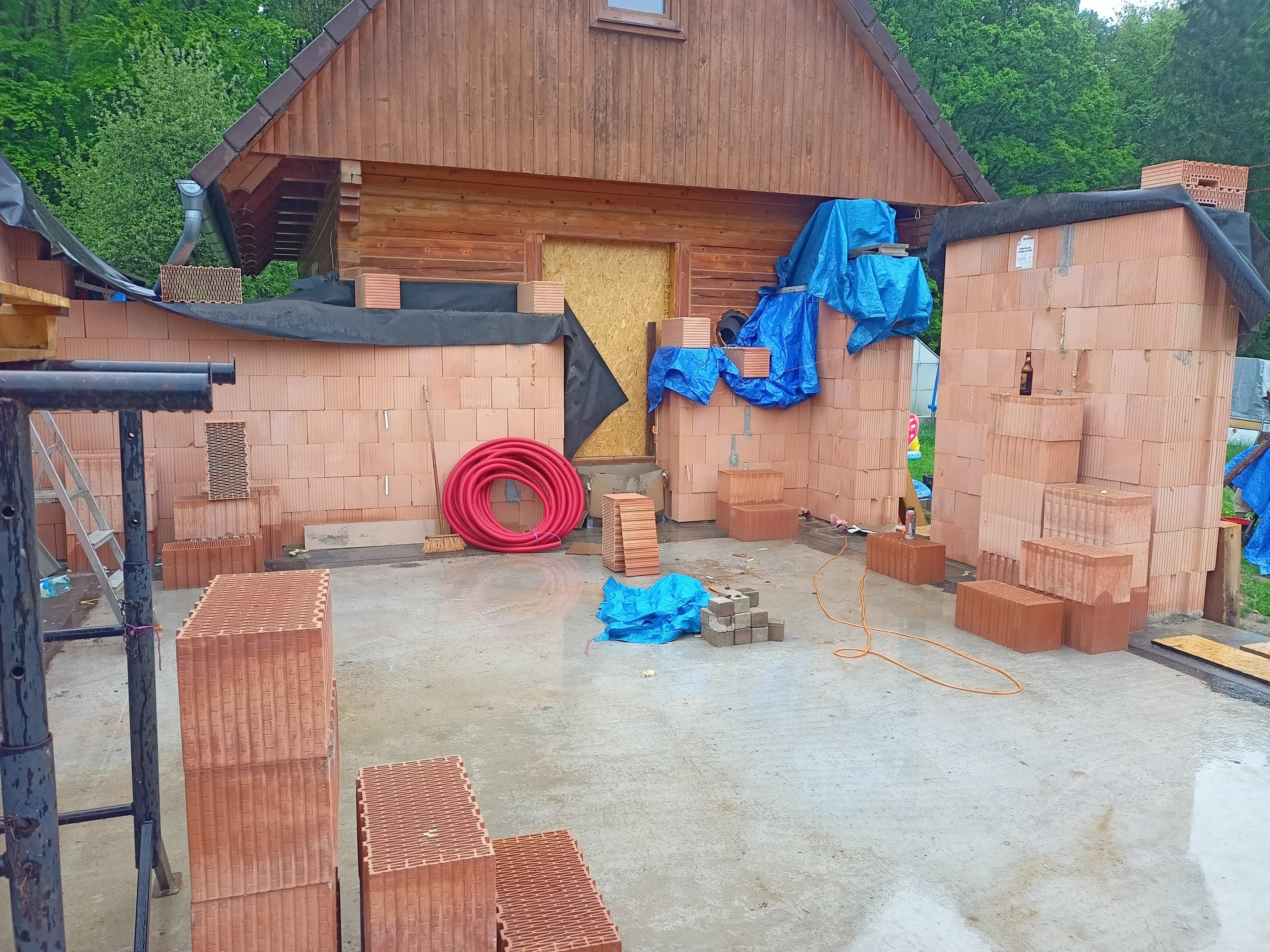

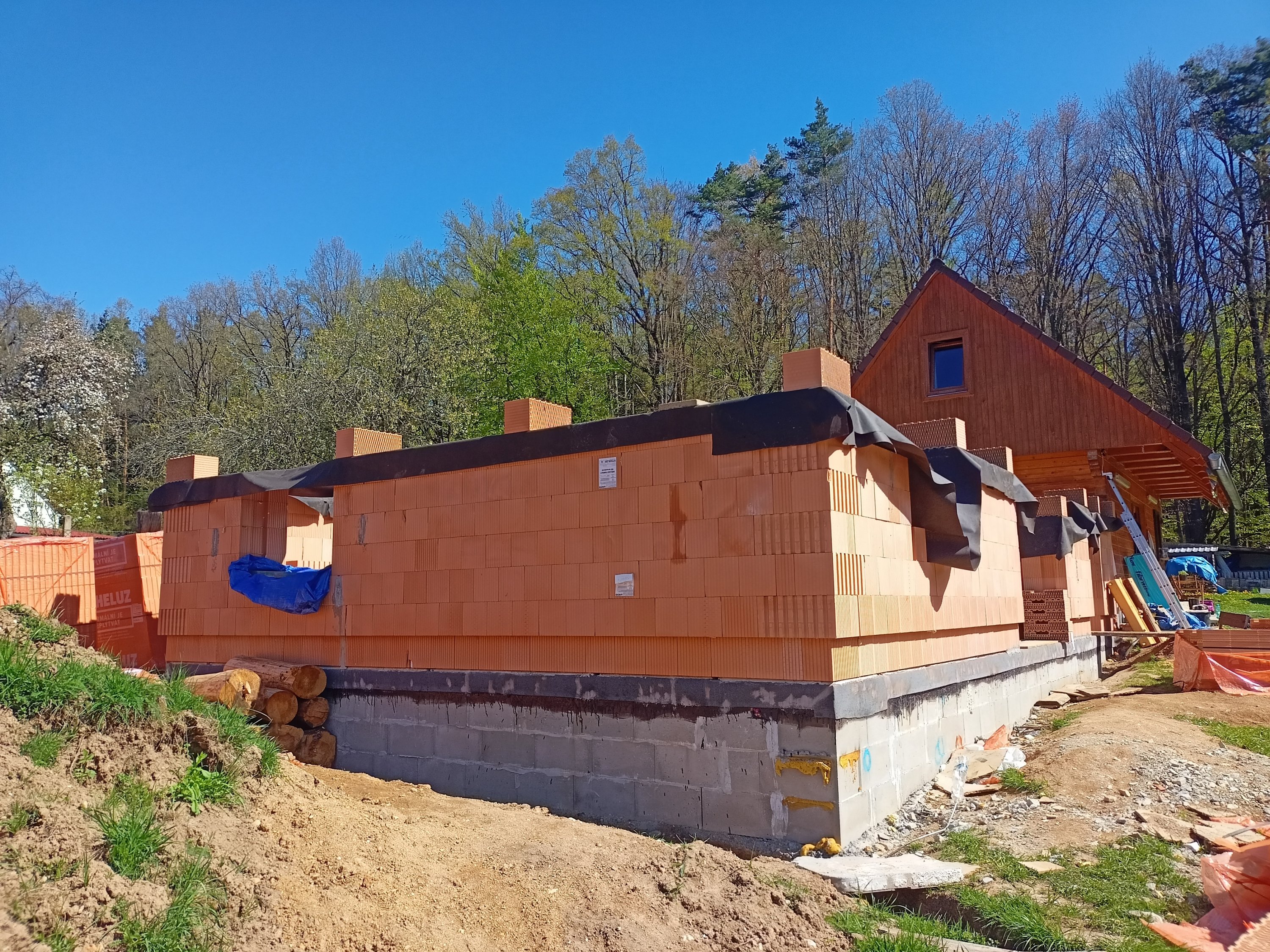

Komín musel z roubenky dolu. Později ale půjde zpět.

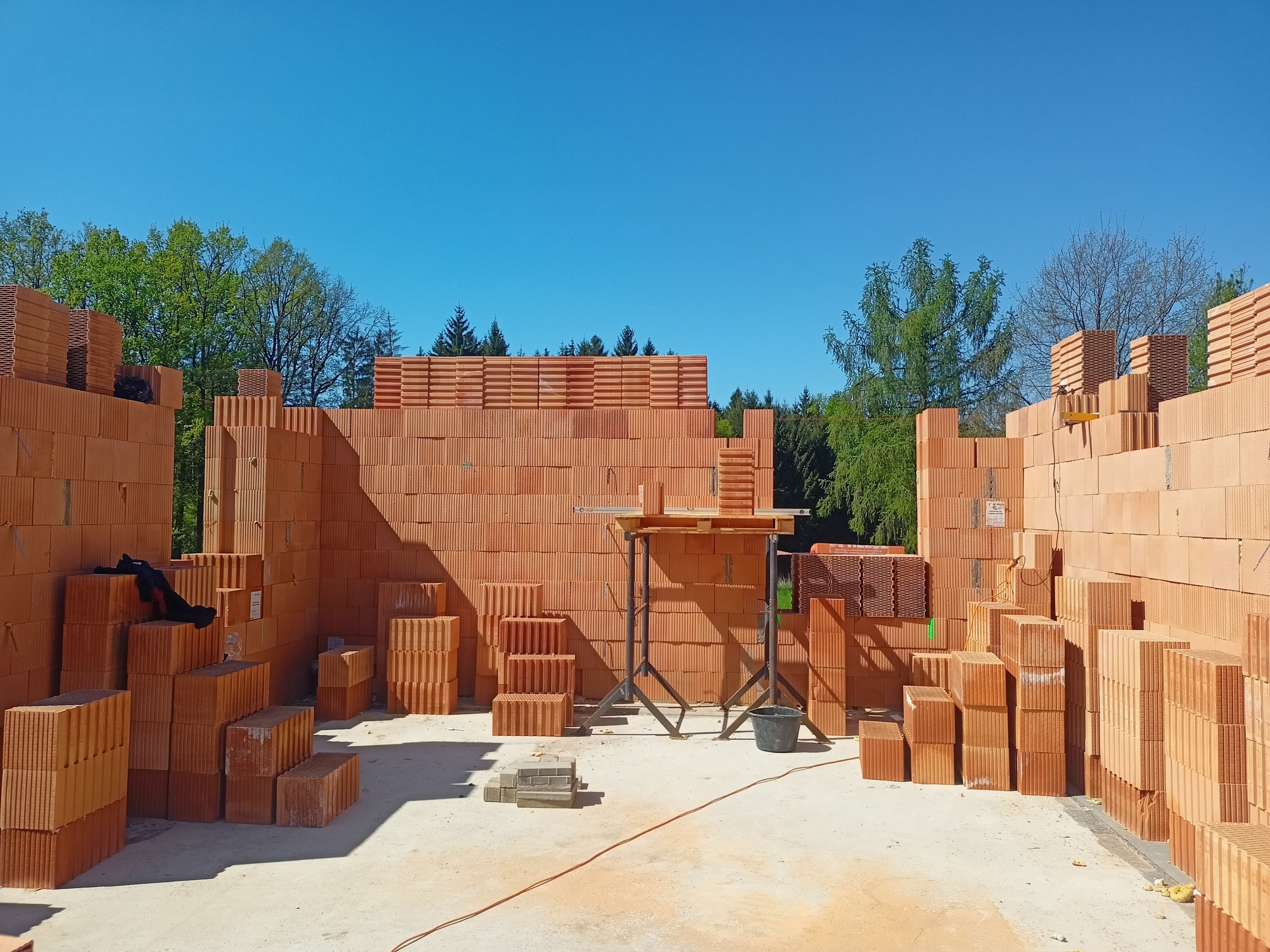

Jako u všeho - na prvních se to učíš, poslední jsou perfektní.
